风、光合计75.5GW!江苏盐城绿电直连规划方案印发

来源:江苏盐城市人民政府发布时间:2025-11-04 13:58:00

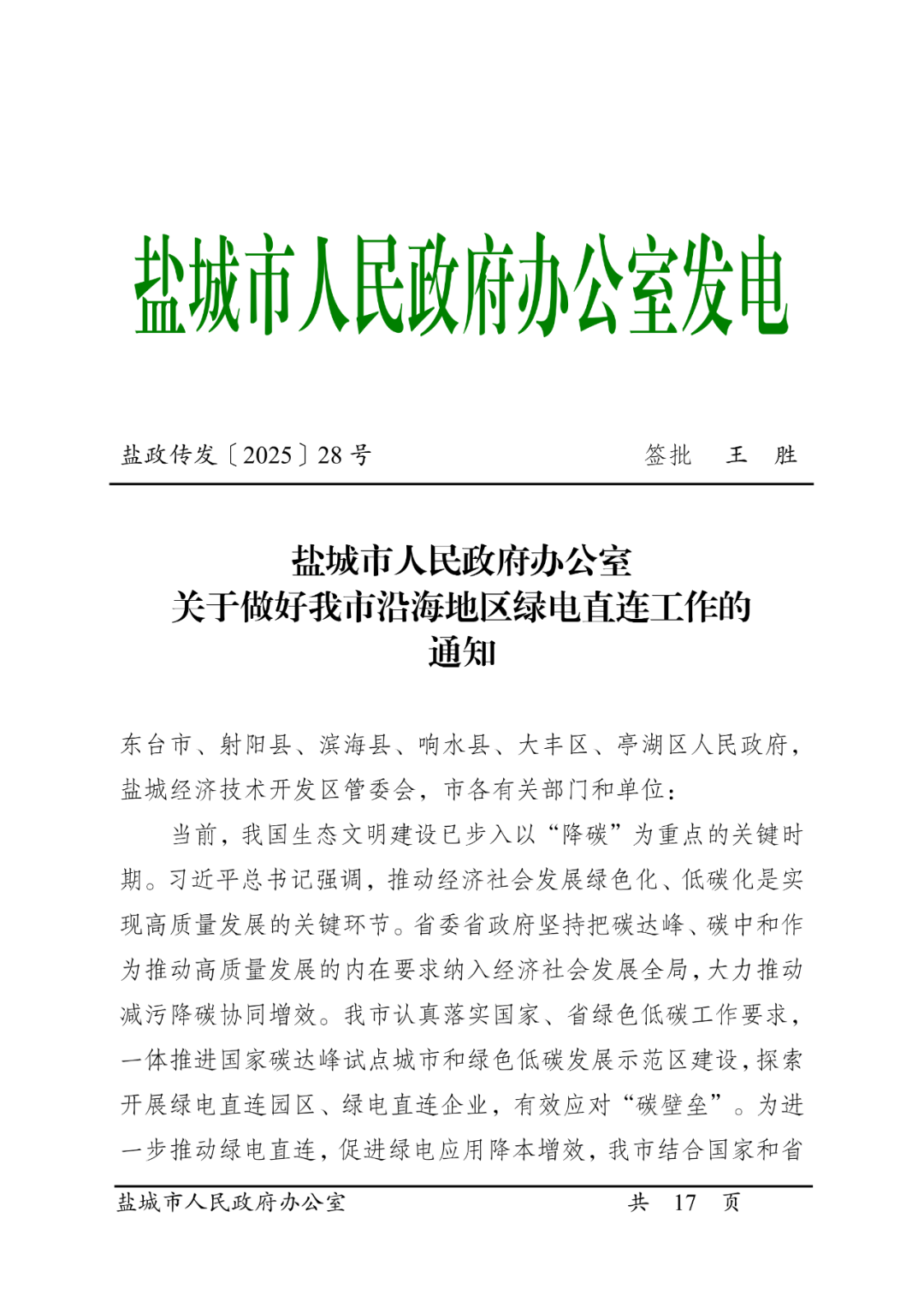

11月3日,江苏盐城市人民政府发布《关于做好我市沿海地区绿电直连工作的通知》。

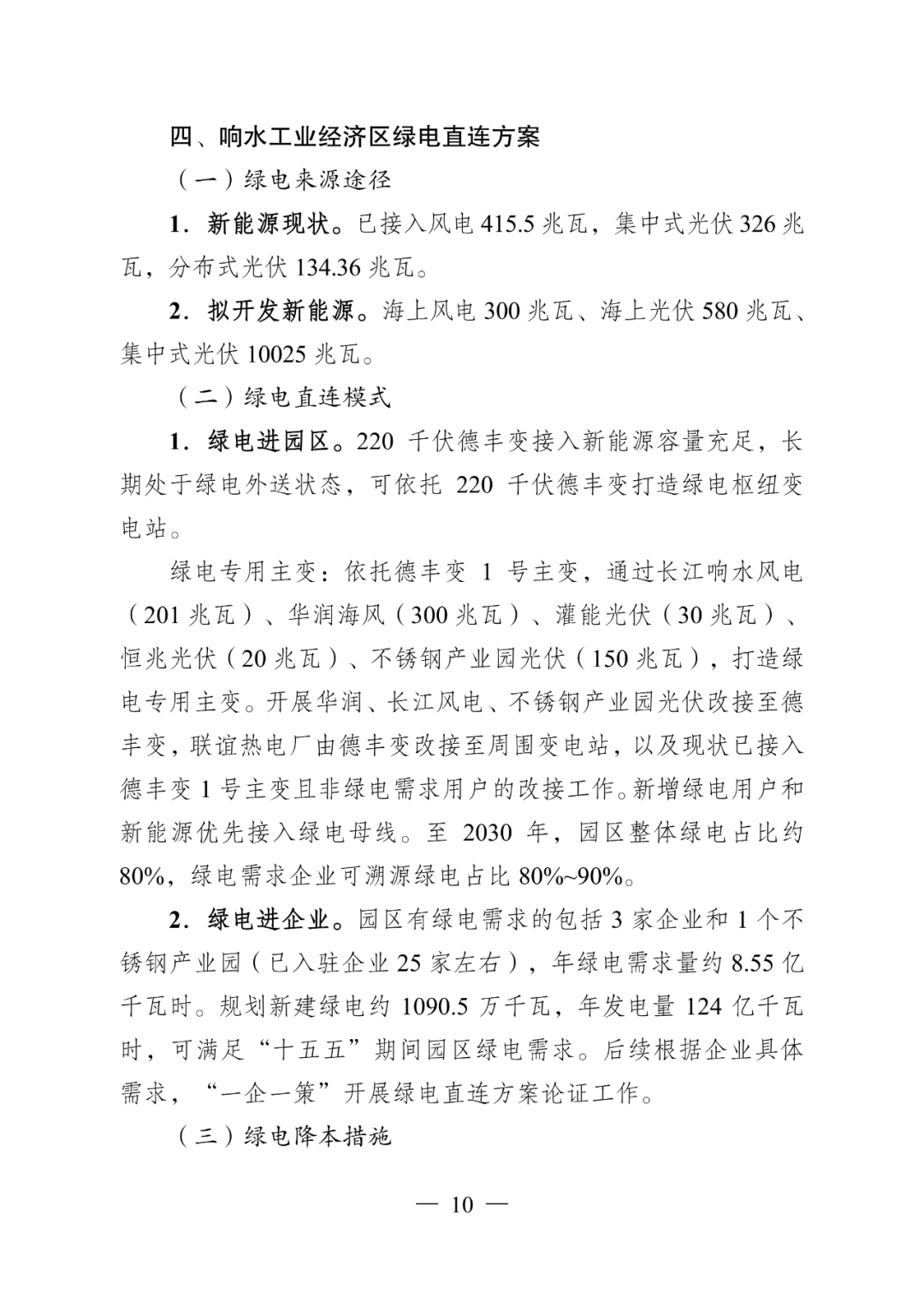

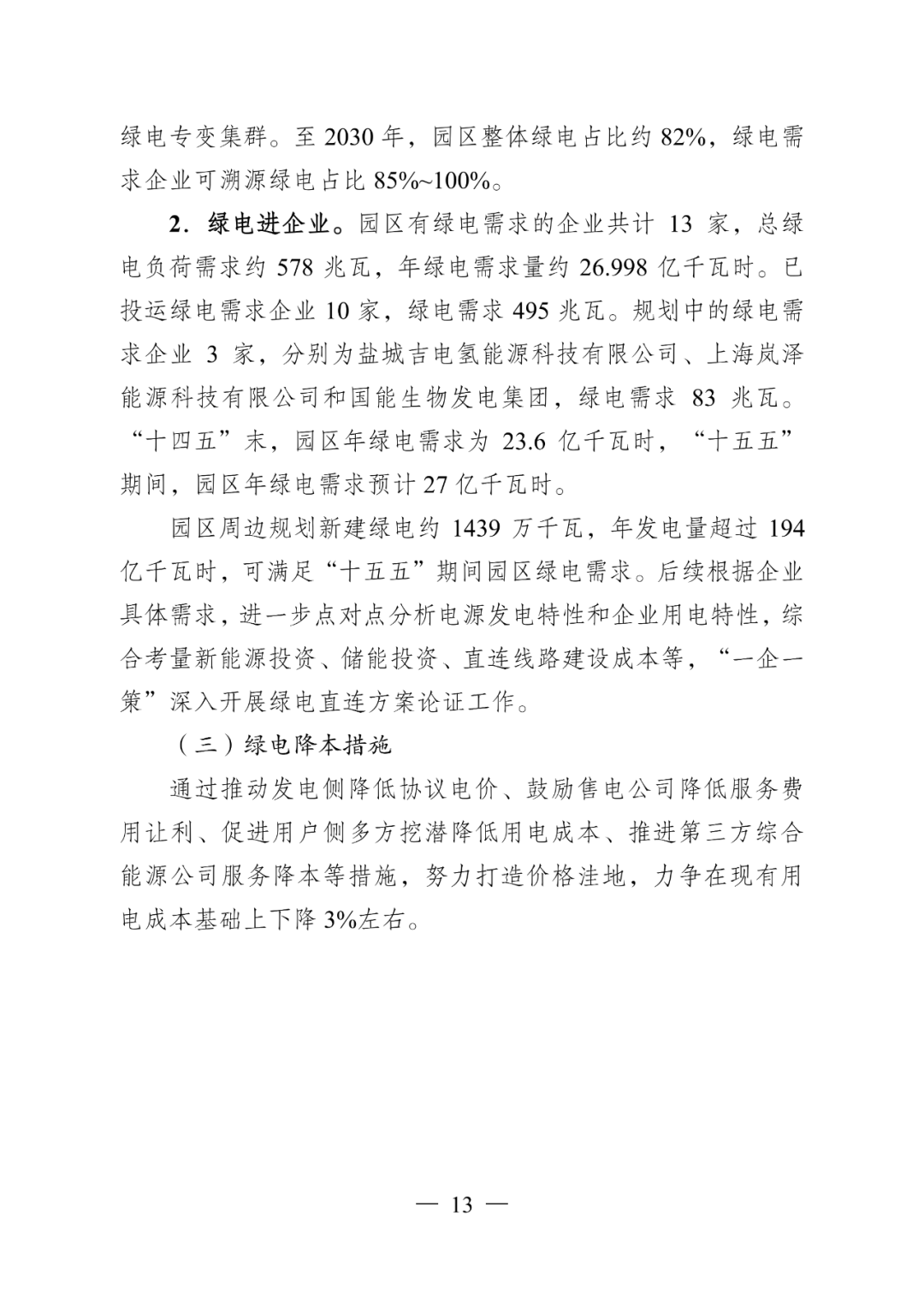

对沿海7个区域(东台沿海经济区、射阳港经开区、滨海港经开区、响水工业经济区、大丰港经开区、亭湖区环保科技城、盐城经济技术开发区)出台“一县一策”绿电直连方案,旨在通过明确绿电来源、优化直连路径、降低应用成本,推动绿电直连规模化落地。

该方案是首个市级绿电直连工作通知,并要求各县围绕开发区出台一县一策方案。以绿头文件全市内通知,醒目,提倡绿色。

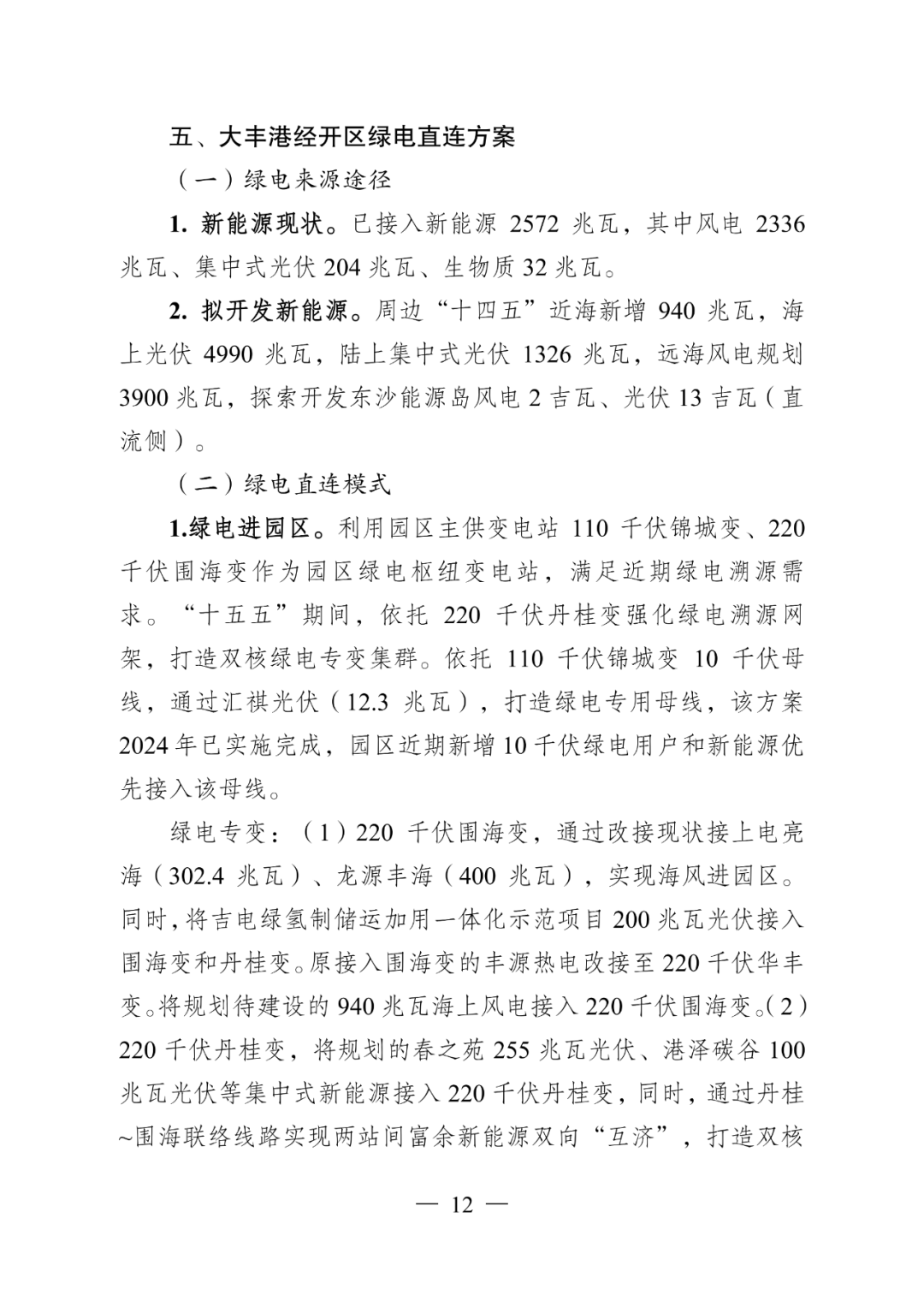

各县围绕“绿电来源-直连模式-降本措施”三大维度制定方案,充分匹配自身新能源资源禀赋与产业需求,规划绿电来源主要为风、光项目,七处区域已接入风电5.8GW、光伏1.5GW;拟开发风电35.83GW、光伏39.66GW,合计75.5GW。具体如下表:

在滨海港经开区绿电直连方案中,规划了宁德时代滨海产业园绿电直连项目。

宁德滨海产业园项目初步选址位于盐城滨海港工业园海城路东侧、滨江路南侧、海乡路西侧、滨港路北侧,总占地5000亩,其中一期1000亩。年用电量约10亿千瓦时,平均用电负荷约112.5兆瓦。通过将新滩盐场风光同场的陆上风电约300兆瓦、光伏约300兆瓦及周边零散风电机组汇集一处,通过线路接入宁德时代,再将宁德时代接入公共电网,实现绿电直连的同时确保可靠用电。同时,配置一定的储能,进一步提升用户绿电消纳比例。

原文如下:

索比光伏网 https://news.solarbe.com/202511/04/50011813.html
责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
​汉孚光伏 |‌ 让每一座别墅都成为经得起检验的绿电样板来源:索比光伏网 发布时间:2026-07-16 15:43:35

本文介绍了汉孚光伏在武汉落地的一套20KW别墅分布式光伏项目被国家电网选定为“四可”(可观、可测、可控、可调)标准化接线样板工程的过程与意义。随着2026年新版国标GB/T34932-2025实施及各地并网监管趋严,“四可”已成为户用光伏并网的强制性要求。该样板项目虽规模不大,但全流程严格对标新规:从资料申报、设备选型、规约转换器调试,到逆变器协议适配与主站数据对接,均实现稳定合规。汉孚技术团队在现场培训中系统演示了“四可”落地实操路径,并与国网人员就并网流程、勘察验收等环节深入交流。文章还概述了汉孚深耕武汉别墅光伏17年所积累的标准化交付能力,包括本地化经验、自有技术团队和全流程合规管理体系,凸显其以高标准施工助力行业规范化发展的实践价值。(198字)

2026年山东绿电直连新政深度解读:红区配储可并网 分布式光伏消纳迎新路径来源:索比光伏网 发布时间:2026-07-16 11:45:13

本文深度解读山东省于2026年7月8日出台的《关于加强和规范绿电直连发展的通知》,该政策是国家绿电直连688号文后首个省级落地细则。针对山东作为全国光伏装机第一大省所面临的分布式光伏消纳难、电网红区扩容受限等现实问题,新政明确:在电网无开放容量区域,满足配储、全自发自用及四项安全技术指标前提下,可新建分布式光伏;将源网荷储一体化项目与绿电产业园纳入统一管理,打通多用户绿电直供路径。政策提出四大关键导向:红区破局激活存量屋顶资源;拓展海上油气田、港口、算力中心等新型应用场景;设定60%自用率、20%上网比例等硬性约束,强制配置储能;明确配套储能不得独立入市,聚焦源荷匹配与自用提升。

南宁 “零碳别墅” 样本:电费直降七成,业主把家建成了绿色能量场来源:中华网 发布时间:2026-07-14 17:13:49

本文介绍了南宁一栋中式别墅通过阳光新能源定制的“零碳家庭能源电站”实现绿色转型的实践案例。该系统集成光伏发电、储能备电与智能能源管理(HEMS),使业主电费降低七成,并在回南天等极端天气下保障全屋稳定用电。方案采用建筑光伏一体化设计,兼顾美学与防水,屋顶光伏组件与中式建筑风格浑然融合,全程无打孔、不破坏结构;依托iSolarRoof智能建模与极立方高效技术,发电效率提升最高20%。配套光储逆变器与扩容储能系统,支持毫秒级断电切换、AI智能调度及多重安全防护,实现“自发自用、余电存储、峰谷套利”。项目标志着家庭能源从被动消耗转向主动生产,将零碳生活由概念落地为可感、可用、可推广的日常现实。(199字)

今年以来新疆绿电交易电量突破160亿千瓦时来源:中新网 发布时间:2026-07-13 09:48:58

截至7月8日,新疆今年绿电交易电量达161.7亿千瓦时,为去年全年总量的2倍,其中省内交易102.3亿千瓦时(同比增长414%)、省间交易59.4亿千瓦时(同比增长41%),均创历史同期新高。依托新能源装机达1.73亿千瓦、占总装机超60%的资源优势,新疆构建“年度+月度+月内”多层次省内绿电交易体系,实行周度开市与24时段精细化组织,并面向钢铁、多晶硅等69家重点企业精准推广绿电应用,保障8项重大活动全绿电供应。同时,发挥东西部时差优势,对接吉林、江苏等地日间用电需求,扩大白天绿电外送,推动跨省PPA签约。目前省内与省间累计绿电交易分别折合减排二氧化碳约1268万吨和1213万吨。下一步将持续完善市场化消纳机制,助力能源绿色低碳转型。(199字)

山东:分布式集中汇流多用户绿电直连!来源:山东省能源局 发布时间:2026-07-09 08:46:46

本文介绍了山东省于2026年6月发布的《关于加强和规范绿电直连发展的通知》,旨在系统推进新能源就地就近消纳。文件以“放得更活、用得更好、管得更准”为原则,提出优化管理方式、加大政策支持、规范实施程序三方面共11项举措。重点支持分布式光伏通过集中汇流参与多用户绿电直连,拓展算力设施、海上油气田、沿海港口及工业园区等典型场景应用;明确源荷匹配比例、跨市项目协调机制、直连线路投资主体及价格结算规则;强化项目全周期管理,涵盖储备申报、分类评审、安全评估、兜底协议签订及动态考核退出机制,确保绿电直连规范、安全、可持续发展。(198字)

国家能源局60号文解读:离网光伏、绿电直连项目可申请绿证,非公共电网全打通来源:索比光伏网 发布时间:2026-07-07 11:17:58

本文解读国家能源局《关于组织推进非公共电网可再生能源发电项目绿证核发的通知》(国能综通资质〔2026〕60号),指出该文件首次将离网光伏、工商业屋顶自发自用光伏、绿电直连等不接入公共电网的可再生能源项目纳入绿证核发体系。此前因缺乏电网计量数据,此类项目无法获得绿证认证;60号文明确其发电量可申请绿证,其中上网电量对应可交易绿证,自发自用电量对应不可交易绿证,分别用于市场交易和绿色电力消费证明。该政策与同期发布的《可再生能源电力消纳责任权重制度实施办法》(第42号令)形成配套——后者自2026年8月起对重点用能企业实施强制性绿电消费考核,并以绿证为唯一核算依据。文章进一步梳理了绿证申领的八步流程、三类适用主体、两类绿证用途差异及企业实操需关注的九项关键事项。

我国首次实现跨区域“光伏+风电”纯绿电接力外送来源: 工人日报 发布时间:2026-07-03 09:40:58

本文报道我国首次实现跨区域“光伏+风电”纯绿电接力外送。青海与黑龙江依托约2小时时差,发挥光伏午间出力强、风电夜间出力优的互补特性,在北京电力交易中心统一组织下,通过西北—华北、东北—华北两条特高压通道,协同向北京输送全时段、可追溯的零碳绿电。此次交易不依赖煤电调峰或多方打捆,属全国首例纯新能源跨区直送实践。6月完成首笔交易,6月至11月底累计输送绿电2.34亿千瓦时,覆盖青海63家、黑龙江27家发电企业及北京28家用户。该模式创新了跨区新能源交易机制,打通资源调度与信息协同环节,为解决新能源消纳与电力保供矛盾提供了新路径。(199字)

隆基太阿组件以澎湃绿电打造“光伏治沙”新标杆来源:隆基绿能 发布时间:2026-07-03 09:31:40

西北800MW光伏治沙项目规模化应用隆基Hi-MO 9太阿组件,专为沙戈荒环境定制:锋锐边框抗风载提升150%,9999Pa正面压强通过极限测试;HPBC 2.0技术+逸尘玻璃+热斑抑制,单瓦发电量较TOPCon提升1.21%-3.92%,树立“光伏+生态治理”新标杆。

中国首次实现跨区域“光伏+风电”纯绿电接力外送来源:中国新闻网 发布时间:2026-07-01 10:12:18

本文报道了中国首次实现跨区域“光伏+风电”纯绿电接力外送的创新实践。依托西北—华北、东北—华北两条特高压通道,青海(光伏)与黑龙江(风电)协同向北京输送绿色电力,形成昼夜互补、连续稳定的绿电供应模式。首笔交易共输送2.34亿千瓦时绿电,执行期为6月18日至11月30日,覆盖青海63家、黑龙江27家发电企业及北京28家电力用户。此举旨在满足北京人工智能、大数据等高算力产业对全天候、可追溯绿电的迫切需求,突破传统单一区域绿电供给的时段局限与波动性瓶颈。通过融合多区域新能源出力曲线,构建统一稳定送电曲线,该交易为统筹新能源消纳与电力可靠保供提供了新路径和实践经验。

总规模334.8MW! 山东新增两个绿电直连项目来源:山东省能源局 发布时间:2026-06-29 09:12:26

山东省能源局近日批复同意两个绿电直连项目实施方案,标志着山东新增总装机规模达334.8MW的绿电直连工程正式进入实施阶段。其中,山东时代新能源电池基地项目位于兖州区,由山东时代新能源科技有限公司负责负荷侧,时代绿色能源有限公司投资建设风电、光伏(合计18.6万千瓦)、储能及直连线路,计划2027年10月全面投产;山东恒信集团可降解塑料一体化项目位于邹城市,由恒信集团与上海电气新能源合资成立的公司负责电源侧建设,含风电13万千瓦、光伏1.88万千瓦,拟于2026年10月开工、2028年12月投产。此前,东营时代新能源基地项目已于2025年12月31日获批,成为全省首个绿电直连项目。

闲置荒山、滩涂如何变身“绿电银行”?地面集中式光伏综合解决方案全解析来源:咸宁新闻 发布时间:2026-06-26 17:24:00

本文聚焦我国闲置荒山、滩涂、盐碱地等低效土地的地面集中式光伏开发,探讨其在“双碳”目标下的转型路径。文章指出,此类地块虽光照资源丰富、土地成本低,但面临地形复杂、生态脆弱、单一发电收益有限等现实挑战。为此,行业已形成以“光伏+”为核心的综合解决方案,包括随坡就势的山地光伏、板上发电板下养殖的渔光互补、板上发电板下产盐的盐光互补、兼顾作物生长的农光互补,以及融合土壤修复的生态治理模式。阳光新能源依托“魔方”技术平台,在高效发电、数智寻优与场景融合三方面提供系统支撑,并已在贵州、山东、湖北等地落地多个标杆项目,实现能源生产、生态保护与产业协同的多重价值。(198字)
