菲律宾已成为东南亚政策驱动力最强的电池储能市场。通过GEA-4,能源部已将储能作为大型可再生能源招标的强制性要素。
拍卖结果概览:开发商兴趣浓厚

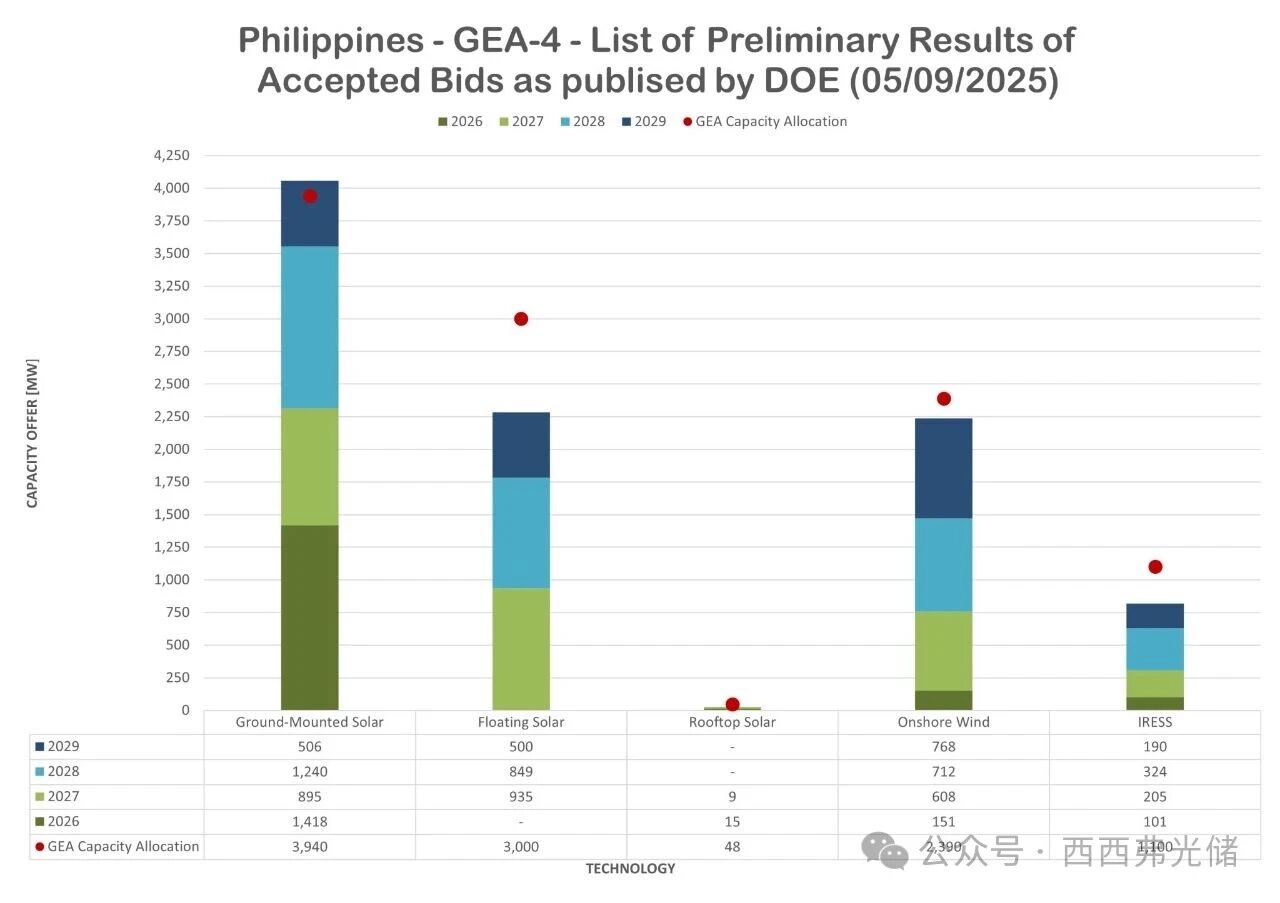

菲律宾能源部(DOE)举办的第四轮绿色能源拍卖(GEA-4)获得了投资者的浓厚兴趣。9月5日结果出炉:认购率达到88%。
该部门表示:“初步拍卖结果显示了开发商的浓厚兴趣,总装机目标为10,653兆瓦,而获得认购的可再生能源容量达到了9,423.622兆瓦。”

第四轮绿色能源拍卖涵盖了多种技术,包括地面光伏、屋顶光伏、漂浮式光伏、陆上风电以及光储一体化系统(IRESS)。这些中标容量共来自111份中标方案。
另一方面,仍有部分装机目标未被认购,特别是漂浮式光伏、陆上风电和光储一体化系统。根据GEA-4招标章程第7.3.7.2节的规定,这些未被认购的容量将提供给其投标容量超出初步目标且已中标的其他合格投标人进行认购。
项目规划与国家能源目标

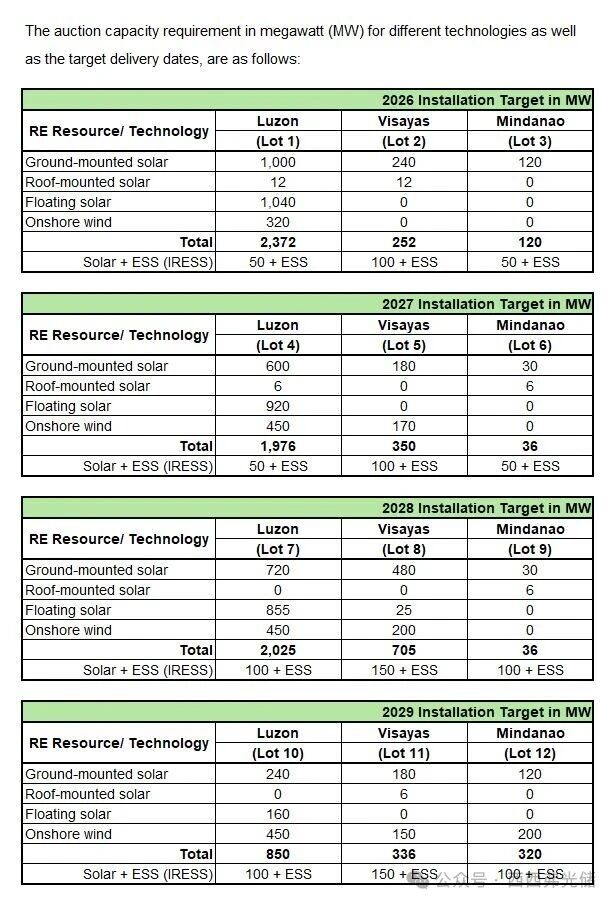

根据此前公布的拍卖职权范围,成功中标的开发商将获得为期20年的政府供电合同,项目遍布吕宋岛、维萨亚斯群岛和棉兰老岛,在GEA-4下授予的项目预计将在2026年至2029年间开始交付电力。。
项目交付在GEA-4下授予的项目预计将在 2026年至2029年 间开始交付电力。
国家承诺这些项目将为菲律宾的国家能源目标做出贡献——即到 2030年 实现可再生能源在发电结构中占比 35%,到 2040年 达到 50%,到 2050年 超过 50%。
合同与电价成功中标的开发商将获得为期 20年 的政府供电合同。能源监管委员会设定的保留电价(底价)分别为:
屋顶光伏: 4.4832菲律宾比索/千瓦时 (约0.079美元/千瓦时)
地面光伏: 5.6800菲律宾比索/千瓦时
漂浮式光伏: 6.5258菲律宾比索/千瓦时
陆上风电: 6.0859菲律宾比索/千瓦时
光储系统: 5.4028菲律宾比索/千瓦时
市场影响:储能成为强制性要素
菲律宾已成为东南亚政策驱动力最强的电池储能市场。通过第四轮绿色能源拍卖计划(GEA-4),能源部已将储能作为大型可再生能源招标的强制性要素。这一决定创造了具有清晰商业路径的数吉瓦级的项目储备。

旗舰项目已在推进中。Meralco Terra太阳能电场将结合3.5吉瓦的太阳能和4.5吉瓦时的储能,使其成为亚洲最大的混合电站之一。该电站设计用于多小时放电,以将发电时间延长至晚间用电高峰并稳定电网输出。在各岛屿省份,较小型的微电网项目正在用“光伏+储能”系统取代柴油发电,这些系统通常配置为2至4小时的放电时长,以确保在停电期间的供电可靠性。工商业用户也开始考虑部署现场储能,以管理高峰需求并降低能源成本。
对于战略决策者而言,信息非常明确:菲律宾为大规模电池储能系统(BESS)提供了该地区最明确的采购框架,对离网系统的韧性有强烈的地理需求,并且其政策环境正在积极塑造市场。
菲律宾第四轮绿色能源拍卖(GEA-4)核心要点
GEA-4旨在通过新增9,378兆瓦的地面光伏、屋顶光伏、漂浮式光伏和陆上风电项目,加速该国的可再生能源转型。值得注意的是,本轮拍卖标志着一个里程碑,因为这是首次将可再生能源与储能系统(IRESS)——特别是与电池储能系统(BESS)配套的光伏电站——整合到拍卖中。通过新增1,100兆瓦配备储能的光伏容量,这些项目有望在支持国家日益增长的电力需求的同时,提升电网的可靠性和灵活性。
对于光储一体化(IRESS)项目,只有尚未进入商业运营且未获得临时运营许可(PAO)或合规证书(COC)的光伏设施方可注册。但是,当前在其PAO/COC下正面临弃电/限电运营的现有光伏设施也可能符合资格。
所有光储一体化项目都必须遵守特定的技术标准。这些标准包括:
储能逆变器配比
储能系统(ESS)逆变器的容量配比不得低于其注册光伏容量的 0.2。
最低往返效率
根据制造商的规定,往返效率不得低于 85%。往返效率衡量的是放电输出能量与充电输入能量的比率。
最低储能时长
每个项目必须具备至少 四小时 的储能时长,以确保充足的电网支持和能源可靠性。
