近日,一组数字引起了行业关注:德国电网的储能接入申请量已经超过500GW。这个规模已经远远超过了德国的实际需求,甚至超过了政府的规划,这个数字看起来很热闹,但问题是——德国真的需要这么多储能吗?
申请量远超实际需求
▍德国目前现状:
德国目前的最高用电负荷大概是75GW。
德国《可再生能源法》预测2030年可再生能源总装机是360GW。
▍德国申请现状:
据 Montel News 报道,截至2024年底,输电网运营商(ÜNB)收到的储能接入申请已达161GW。
据pv magazine 报道,几周后该数字已升至226GW,涉及约650个项目。
而现在Regelleistung-Online最新的一份统计显示,申请总量已经超过500GW。
七家配电网运营商(VNB)的数据就显示有470.5GW在排队。
加上输电网(ÜNB)的申请后,总量已确定超过500GW。

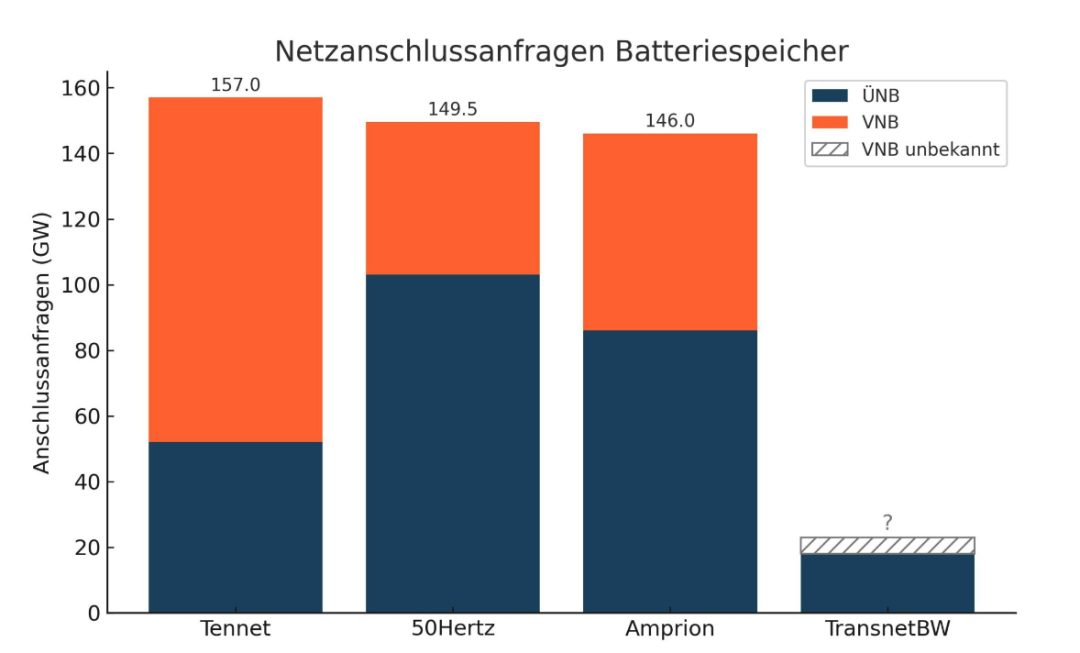

德国不同输电运营商储能系统的电网申请容量
为什么会出现“虚高”?
申请量的异常膨胀并不是市场真实需求,主要还是电网接入制度带来的激励失衡。
▍目前制度所呈现的问题有:
先到先得:谁先提交申请,就能占住电网容量。开发商因此往往报上超大规模,先把“位置”抢下来再说。
缺乏预审:大量投机性申请被递交,占用了本应留给可行项目的接入资源。
审批负担沉重:运营商需要处理成百上千个“纸面项目”,真正可行的储能反而被拖慢。
如果不加以改革,这一现象可能不仅拖慢储能的建设,还会影响到可再生能源电站、充电基础设施和数据中心等其他有价值项目的接入需求。
如何让储能建设回归正轨?
▍德国需要从根本上优化电网接入制度:

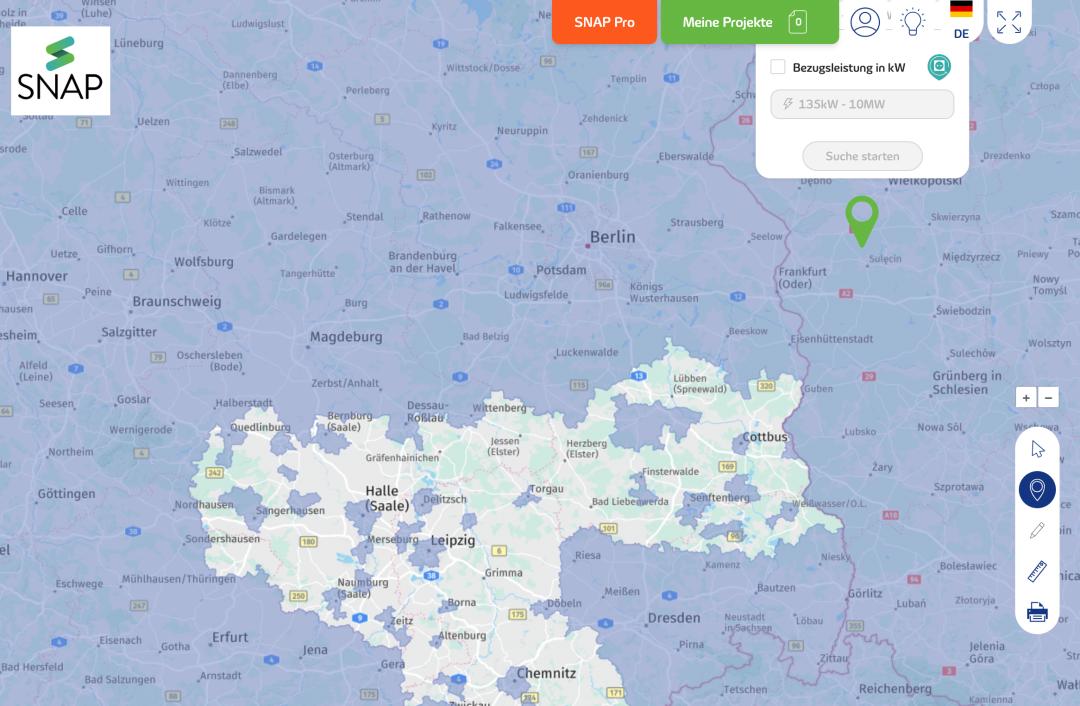

预审机制:推广类似 Mitnetz SNAP 的在线工具,开发商能在线查清楚大概能不能接,减少无效申请。

建立规则:例如收取预订费用、建设分摊费和时限,让真正想建的项目留下来,投机的自动退出,提高投资确定性。
推行动态电价:通过灵活的输配电价机制,引导储能按电网需要运作。
数字化与容量分配优化:建立全国统一的在线平台,提高透明度;在容量紧张区域,引入拍卖或按成熟度排序,让优质项目先行。
在今年的7月,德国联邦法院也作出重要判决:储能系统在连接电网时需支付建设费用,这在很大程度上也会淘汰一部分的投机项目。相关阅读:《德国最高法院:储能需缴纳电网建设费!》
对现有申请如何处置?
▍即使改革制度程序,眼下几百GW的“排队项目”也仍需妥善处理:
一次性审查:首先,应对所有现有申请进行统一的可行性审查,彻底筛掉那些不切实际或技术上无法实施的项目。
透明排序:将剩余项目排序,依据成熟度、系统价值或申请时间分级。让优质项目能够优先进入建设阶段。
追溯费用:为了防止投机性申请再次涌入,监管部门可以考虑对已有申请的追溯收取预订费用,可以确保留下的都是开发者真正打算落地的项目。
德国500GW 的储能接入申请,并不是行业真实需求的体现,更多的是制度失衡造成的“虚胖”。要想真正推动储能的发展,关键不在于“数字有多大”,而在于建立透明、公正、可执行的接入机制,且能不能筛选出靠谱的项目,让它们快速落地。只有这样,储能才能发挥应有作用,加速德国的能源转型。
本文素材来源:Regelleistung-online发布的文章《Über 500 GW an Netzanschlussanfragen für Batteriespeicher》。
