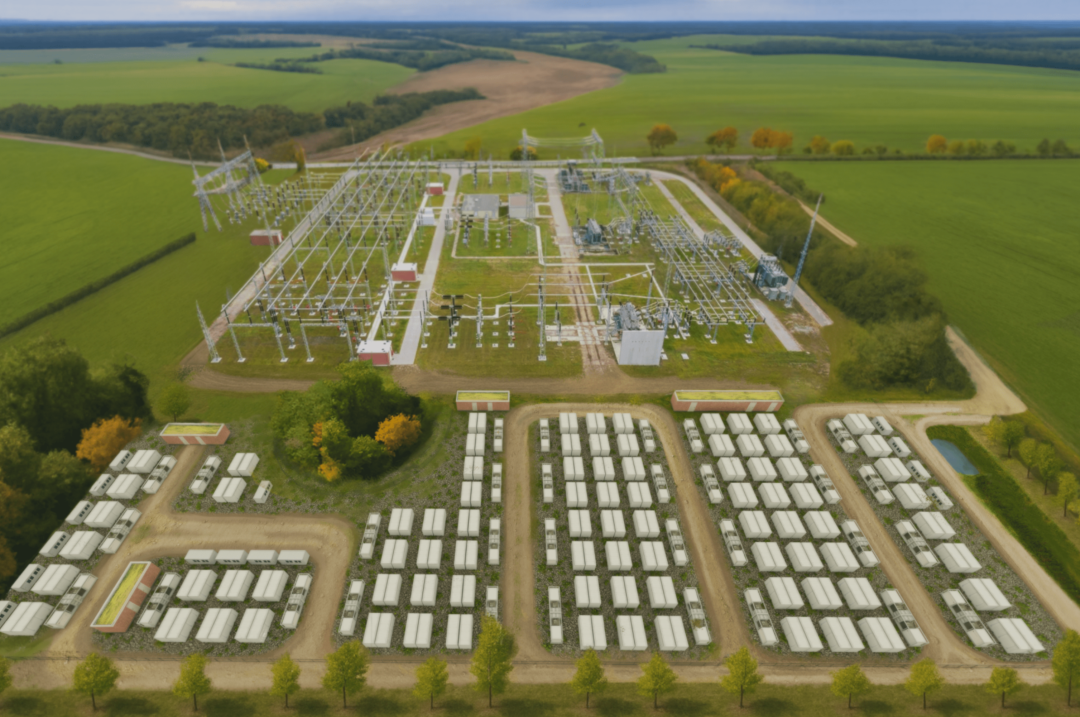

近日,德国可再生能源巨头ENERTRAG宣布,其位于勃兰登堡州(Brandenburg)的Bertikow储能项目已正式获得当地市政许可,迈入实质性的建设阶段。这个装机容量200MW、储能能量高达800MWh的项目,不仅因其庞大的规模备受瞩目,更因其“4小时长时储能”的定位,被视为德国电网应对能源波动的关键补丁。
储能刚需时代
勃兰登堡州一直是德国风电和光伏的集聚地,但长期以来,当地电网却面临着一个弃光弃电问题:当大风天气来袭,过剩的电力往往因为电网承载能力有限而被白白浪费。
此次获批的Bertikow项目正是为了破解这一难题。与以往常见的1-2小时的短时储能不同,该项目采用了4小时储能的设计方案。

从变电站升级到市政获批:长达两年的“长跑”
就在不久前的11月,ENERTRAG与德国电网运营商50Hertz共同宣布完成了对当地Bertikow变电站的现代化升级。这一为期两年的工程,本质上是为800MWh储能项目提前修好了接入主干网的高速公路。
随着近期乌克费尔德(Uckerfelde)市政协议的达成,该项目最后的行政障碍已被扫清。按照官方规划,项目预计在2027年第三季度正式投运。届时,它不仅能提供套利与调峰,还将具备黑启动(Black Start)功能。

从质疑到共识:能源项目的“第二次沟通”
事实上,这个项目的推进并非一帆风顺,在早期阶段,项目曾遭遇过当地居民对安全、环境和噪音的质疑。然而,ENERTRAG没有选择强行推进,而是选择“重新出发”,通过开放文件查询、多轮面对面座谈以及透明化的对话机制,与乌克费尔德市镇委员会继续沟通。
“第二次沟通”最终换来了共识。地方议会在充分评估风险与机遇后,投下了赞成票。这一过程不仅让项目获得“建设通行证”,更成为地方能源开发与居民关系的正面案例。ENERTRAG地区经理Marc-Daniel Transfeld感慨道:“我们从反馈中学到了很多。真正的倾听和开放的沟通,才是让大型能源项目可持续推进的唯一钥匙。”
更具示范意义的是,该项目还引入了“联合电厂红利机制”。这意味着储能系统产生的收益将直接惠及当地社区,让居民不仅是能源转型的旁观者,更是受益者。这种以合作为核心、利益共享的开发模式,或许正是未来全球能源转型落地的最佳实践。
