云南2025年第一批:7GW完成竞配,华能获1.9GW!

来源:智汇光伏发布时间:2025-07-14 14:06:42

近期,云南省各地陆续公布2025年第一批新能源项目的投资主体优选结果。截止目前,已经有74个项目完成竞争性配置,总规模为7.076GW(详细名单见附件)。

2025年3月3日,云南省发改委、云南省能源局下发《2025年第一批新能源项目开发建设方案》,共175个项目纳入2025年第一批,总规模为14.49GW。(云南2025年第一批的全部名单参考《云南:下发14.5GW新能源项目》)

1、各地级市竞配工作进展情况

整体来看,云南2025年第一批新能源项目,49%完成的投资主体优选工作。其中,

迪庆州、丽江市、昭通市:已经完成全部项目的分配;

保山市、大理州、怒江州、普洱市:尚未开展2025年第一批项目的分配工作。

各地级市的完成情况如下表所示。

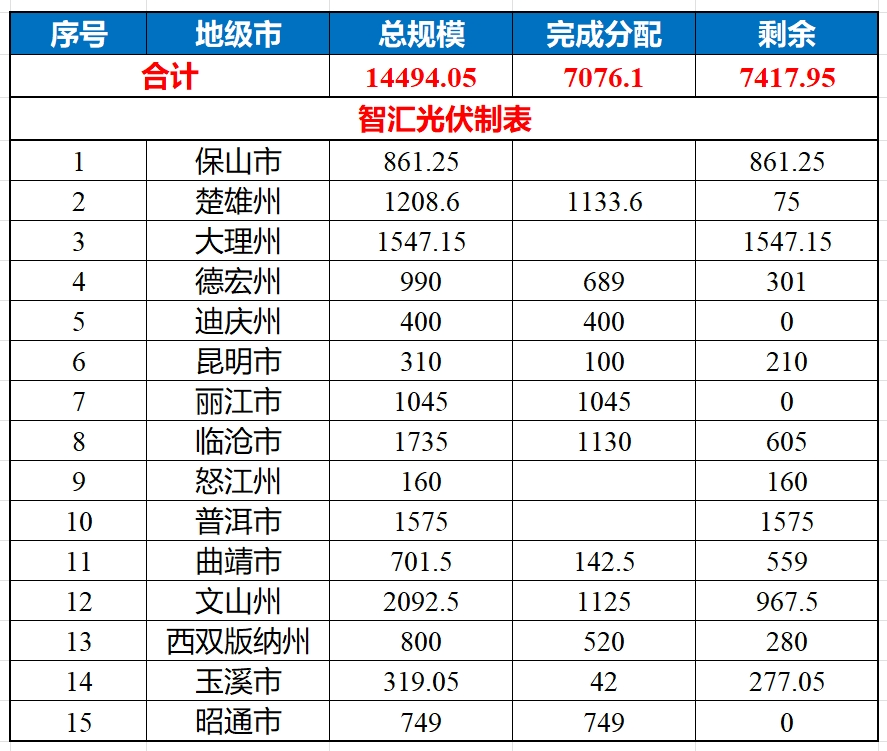

表:云南各地级市2025年第一批分配完成率情况(单位:MW)

2、各投资企业获得项目指标情况

从现有7.076GW项目的投资企业来看,

华能集团获得规模最大,获得1.9GW光伏指标;魏桥集团次之,获得1.095GW光伏指标。

其他各集团获得的指标规模如下表所示。

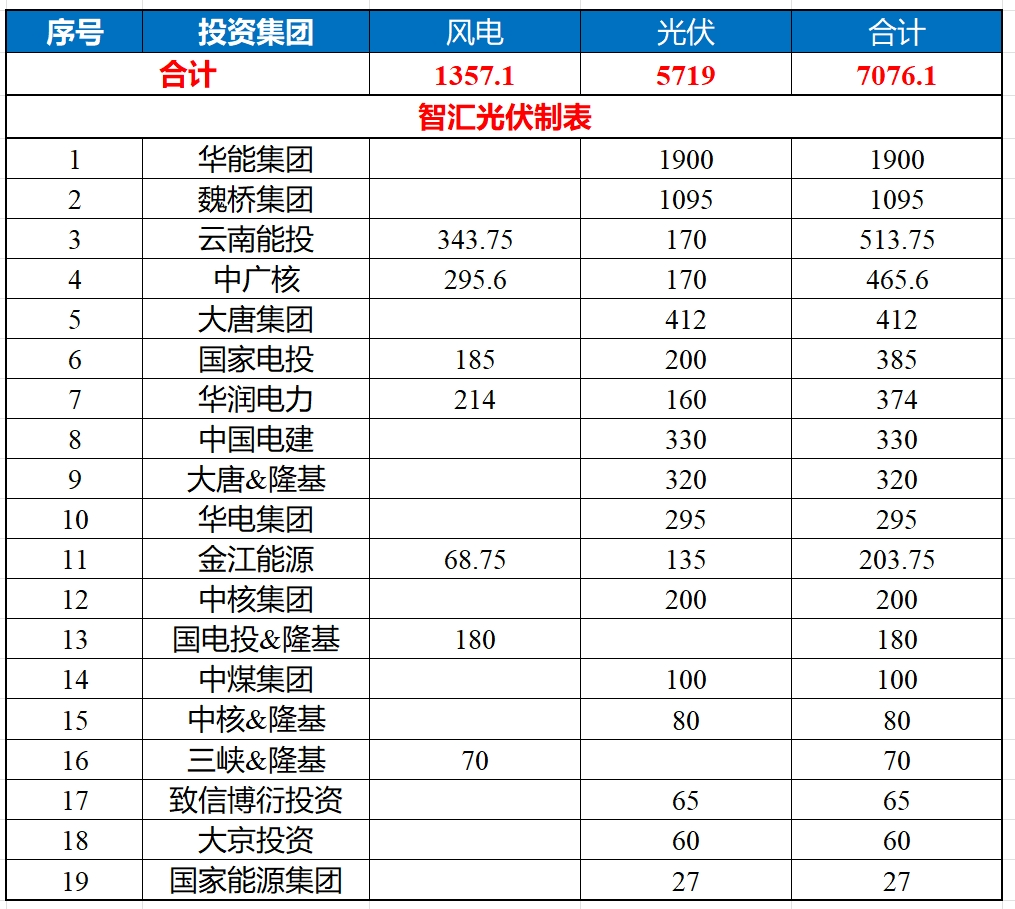

表:云南各地级市2025年第一批分配情况(单位:MW)

项目详细分配名单如下表

表:云南2025年第一批已完成投资业主优选的项目清单


索比光伏网 https://news.solarbe.com/202507/14/50003769.html
责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能、宁德时代:获云南禄劝357MW风光项目指标来源:智汇光伏 发布时间:2026-06-12 16:57:39

本文报道了云南省昆明市禄劝县2025年第三批新能源项目投资开发主体优选结果。6月11日,当地公示中标候选人名单,共涉及4个风光互补项目,总装机规模达357.5兆瓦。其中,3个光伏项目合计320兆瓦,由华能新能源股份有限公司四川分公司作为第一中标候选人;1个风电项目装机容量37.5兆瓦,由时代绿色能源有限公司(宁德时代旗下企业)作为第一中标候选人。该批项目属于禄劝县年度新能源建设计划的重要组成部分,旨在推进当地清洁能源发展与电力结构优化。公示标志着项目前期开发权已初步明确,后续将进入投资建设阶段。

云南能投、中广核:获云南丽江418MW新能源项目指标来源:智汇光伏 发布时间:2026-06-10 16:57:00

云南省丽江市公示2025年第二批新能源项目社会投资人优选结果,共确定6个项目建设指标,总规模418MW,包括3个风电项目(合计148MW)和3个光伏项目(合计270MW)。项目通过公开优选方式选定投资主体,云南能源投资集团有限公司(云南能投)获得其中280MW的开发权,涵盖部分风电及大部分光伏容量;中国广核集团有限公司(中广核)获得剩余138MW指标,主要为风电项目。此次指标分配标志着丽江市新能源开发进入实质性推进阶段,两家央企及省属能源企业将分别牵头开展后续勘测、设计、建设及运营工作。项目建成后,将有助于优化当地能源结构,提升清洁能源供应能力。

云南公布2026年第一批新能源项目开发建设方案清单来源:云南省发改委 发布时间:2026-06-04 09:11:59

云南省能源主管部门于2026年6月印发《2026年第一批新能源项目开发建设方案》,明确本批共274个新能源项目,总装机容量2094.435万千瓦,其中集中式光伏118个(1111.5万千瓦)、集中式风电156个(982.935万千瓦)。方案围绕支撑能源安全与绿色低碳转型目标,提出六方面要求:一是规范程序、加快落地,明确光伏项目须1年内开工、风电项目1年内核准;二是推动源网荷储融合及绿电制氢等新业态,推广“光伏+”立体开发与火电联营模式;三是强化全周期调度监测与动态管理;四是严守生态红线和安全生产底线;五是破除地方保护,营造公平营商环境;六是健全廉政风险防控机制,确保资源分配与建设过程依法合规。(199字)

1~4月,43.5GW新能源项目完成分配,大唐、华能、华电规模最大!来源:智汇光伏 发布时间:2026-06-01 17:28:40

2026年1至4月,内蒙古等14个省份陆续完成风电、光伏等新能源项目指标分配,总规模达43.474GW,其中风电27.2GW、光伏8.75GW,另有7.52GW未明确风光类型。在企业获配情况中,大唐集团(含联合体)以4.785GW位居首位;华能集团、华电集团、中广核及蒙能集团(含联合体)均获得超2GW指标。所有联合体中标项目规模统一计入牵头单位。该批指标分配反映了当前新能源开发资源向大型央企及地方能源集团集中的趋势,也为后续项目建设与并网提供了基础依据。

华能:获云南芒市395MW光伏项目指标来源:智汇光伏 发布时间:2026-05-25 16:51:11

5月22日,芒棒光伏发电项目等5个新能源项目业主优选中标结果公告发布。中标人为华能旗下温州泰涵新能源有限公司。

华能、京能:获云南200MW光伏项目指标!来源:智汇光伏 发布时间:2026-05-22 16:53:36

5月21日,云南省曲靖市罗平县2025年第三批新能源项目开发建设投资人中标公示。参与竞配的有两个光伏项目,规模合计200MW。根据中标候选人公示,华能、京能分别获得两个项目的第一中标候选人,具体中标情况如下:中标公告如下:

大唐、华能、广州发展、中电控股:获云南330MW风、光项目指标来源:智汇光伏 发布时间:2026-05-20 17:01:47

5月19日,凤庆县、禄劝县2025年第三批集中式光伏发电项目投资主体优选竞争性磋商评审结果公示。项目规模合计330MW,大唐、华能、广州发展、中电控股分别获得四个项目的第一中标候选人,具体情况如下:中标公告如下:

云南320MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-05-19 09:12:59

5月17日,江头村光伏发电项目、大海子光伏发电项目和岔河光伏发电项目3个项目分别发布优选投资开发主体项目竞争性配置公告,招标人均为云南省昆明市禄劝彝族苗族自治县发展和改革局。此次配置范围为上述项目的的资金筹措、项目建设和项目运营管理等。本次竞争性配置不接受联合体参加。5月18日,上述3个竞配项目发布澄清补遗公告,宣布将申报文件递交截止时间、开标时间延至2026年6月10日14时00分。

云南大理774.95MW风光项目启动竞配来源:大理白族自治州人民政府 发布时间:2026-05-19 08:53:14

5月15日,云南大理白族自治州人民政府发布《大理州发展和改革委员会大理州能源局关于大理州2026年第二轮新能源项目竞争性配置公告》。根据公告,大理州本次列入竞配方案的项目共有12个,总装机容量774.95MW。其中包括光伏项目9个,合计容量640.95MW;风电项目3个,合计容量134MW。公告明确,本批项目计划开工时间2026年10月份,计划并网投产时间2027年7月份。

云南禄劝县:启动320MW光伏项目竞配来源:智汇光伏 发布时间:2026-05-18 09:06:24

5月17日,云南省昆明市禄劝县启动三个光伏项目优选投资开发主体竞争性配置,项目规模合计320MW。任何情况下,政府方都不作为项目公司融资活动的担保人,更不为项目公司的融资活动承担任何风险和责任。计划周期:2026年6月底前全面开工建设。合作期限:25年。

云南6.6GW风、光项目分配结果,华能、宏桥、云南能源规模最大!来源:智汇光伏 发布时间:2026-05-11 09:03:28

4月13日,云南丽江永胜县、宁蒗县2025年第三批新能源项目社会投资人优选公布中标结果共有8个风光项目参与竞配,规模合计553.16MW,由华电、华能、云南能投获得。
