近日,南方能源监管局关于公开征求对《广东省提升新能源和新型并网主体涉网安全能力实施方案(征求意见稿)》意见的通知,通知指出,科学界定涉网安全管理范围。应纳入涉网安全管理范围的并网主体包括海上风电、陆上风电、集中式光伏、分布式光伏、分散式风电等新能源,以及新型储能、虚拟电厂等新型并网主体。纳入涉网安全管理范围的并网主体均应服从调度统一指挥,并纳入《南方区域电力并网运行管理实施细则》及《南方区域电力辅助服务管理实施细则》及相关专项细则(下称南方区域“两个细则”)管控。

分布式新能源“四可”能力建设投资主体。电网企业、分布式新能源发电项目投资主体应当根据产权分界点,加大投资建设改造力度,提升信息化、数字化、智能化水平,以实现“四可”能力,保障分布式新能源发电高效可靠利用和电力系统安全稳定运行。10千伏及以上分布式新能源“四可”能力由业主单位投资建设。10千伏以下分布式新能源方面,智能量测终端由电网公司投资建设,增量项目的智能微型断路器(含规约转换功能)由业主单位投资建设,存量项目的智能微型断路器(含规约转换功能)由电网公司投资建设。

原文如下:

关于公开征求对《广东省提升新能源和新型并网主体涉网安全能力实施方案(征求意见稿)》意见的通知

为贯彻落实《国家能源局关于提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展的通知》(国能发安全〔2024〕79号)文件要求,我局会同广东省能源局起草了《广东省提升新能源和新型并网主体涉网安全能力实施方案(征求意见稿)》,现向社会公开征求意见。

欢迎有关单位和个人提出宝贵意见建议。此次征求意见时间为2025年6月1日至6月30日,如有反馈意见,请通过电子邮件发至nfjaqc@nea.gov.cn。

感谢您的参与和支持!

附件1.广东省提升新能源和新型并网主体涉网安全能力实施方案(征求意见稿)

附件2.意见反馈表

南方能源监管局

2025年5月27日

广东省提升新能源和新型并网主体涉网

安全能力实施方案

(征求意见稿)

各地市电力管理部门,各有关电力企业:

为深入贯彻落实党的二十届三中全会精神和习近平总书记关于安全生产重要指示精神,持续推进“四个革命、一个合作”能源安全新战略,落实《国家发改委 国家能源局关于加强新形势下电力系统稳定工作的指导意见》(发改能源〔2023〕1294号)《国家能源局关于提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展的通知》(国能发安全〔2024〕79号)等文件要求,切实提升广东省新能源和新型并网主体涉网安全能力,保障广东电网安全稳定运行,促进广东经济社会发展全面绿色转型,制定本方案。

一、总体要求

(一)工作思路。紧扣新形势下能源转型与电力保供目标,以高度的责任感和使命感,有效管控安全风险。按照“坚守安全红线、规范管控增量、有序改造存量、分级分类管理、动态优化调整”的工作思路,提升新能源和新型并网主体涉网安全能力。以2025年XX月XX日为节点,XX月XX日及以后投产的新能源和新型并网主体视为增量项目,并网前应满足涉网安全管理要求;XX月XX日以前投产的新能源和新型并网主体视为存量项目,对暂不满足涉网安全管理要求的存量项目,应分级分类有序推进整改。持续提升涉网性能和可观、可测、可调、可控(“四可”)能力,保障电力系统安全稳定运行。

(二)科学界定涉网安全管理范围。应纳入涉网安全管理范围的并网主体包括海上风电、陆上风电、集中式光伏、分布式光伏、分散式风电等新能源,以及新型储能、虚拟电厂等新型并网主体。纳入涉网安全管理范围的并网主体均应服从调度统一指挥,并纳入《南方区域电力并网运行管理实施细则》及《南方区域电力辅助服务管理实施细则》及相关专项细则(下称南方区域“两个细则”)管控。

(三)分布式新能源“四可”能力建设投资主体。电网企业、分布式新能源发电项目投资主体应当根据产权分界点,加大投资建设改造力度,提升信息化、数字化、智能化水平,以实现“四可”能力,保障分布式新能源发电高效可靠利用和电力系统安全稳定运行。10千伏及以上分布式新能源“四可”能力由业主单位投资建设。10千伏以下分布式新能源方面,智能量测终端由电网公司投资建设,增量项目的智能微型断路器(含规约转换功能)由业主单位投资建设,存量项目的智能微型断路器(含规约转换功能)由电网公司投资建设。

二、工作目标

(一)规范管控增量

1.集中式新能源。增量集中式新能源应满足本方案附件2中的涉网安全管理要求,包括并网检测、涉网性能试验及复测、涉网参数、仿真建模、“四可”能力、网络安全等。

2.分布式新能源。增量分布式新能源应满足本方案附件2中的涉网安全管理相关要求和GB/T19964、GB/T 29319、GB/T33593等相关技术要求,具备附件3典型改造推荐方案的“四可”能力。

3.虚拟电厂。增量虚拟电厂应满足本方案附件2中的涉网安全管理相关要求,具备“四可”能力,按照要求向调度机构上报可调能力、响应速度、聚合资源模型等参数,响应调度控制指令。

(二)分类改造存量

以保电力系统安全为导向,对存量项目按以下三类实施改造管控:第一类为10千伏及以上中压分布式新能源,第二类为400千瓦以上10千伏以下低压分布式新能源,第三类为400千瓦以下的非自然人、一般工商业、大型工商业等低压分布式新能源。其他存量分布式新能源后续根据电力系统安全稳定运行需要,由电网公司提出,经国家能源局南方监管局及广东省能源局认定后参照本方案实施改造。

1.集中式新能源及新型储能。存量集中式新能源及新型储能基本已具备“四可”能力,应重点加强涉网性能提升(附件2)。2023年1月1日以前并网且涉网性能不满足要求的集中式新能源场站按其并网时实施的国家或行业标准执行,220千伏及以上电压等级的场站应在2025年底前完成整改,220千伏以下电压等级的场站应在2026年底前完成整改。

2.分布式新能源。存量第一类分布式新能源应具备调度直采、刚性可控、柔性调节能力,在2025年前完成“四可”能力改造,并按其并网时实施的国家或行业标准在2027年前完成涉网性能改造。2024年3月以后并网的10千伏以上以及参与电力市场的存量分布式新能源应按《GB/T 29319 光伏电站接入配电网技术规定》要求部署功率预测功能,在2026年前完成整改。第二类分布式新能源在2026年完成“四可”能力改造。第三类分布式新能源在2027年基本完成“四可”能力改造。

三、组织架构

(一)国家能源局派出机构及地方政府电力管理部门

国家能源局南方监管局会同广东省能源局负责统筹指导推进新能源和新型并网主体涉网安全能力提升工作,建立健全工作机制,组织制定本实施方案,研究完善管理机制,定期召开联席会议协调解决推进过程中的重大困难和问题,督促工作落实,根据职能依法依规履行监管职责。

市电力管理部门依据本实施方案,在属地电网企业协助下,组织制定本市新能源和新型并网主体涉网安全改造计划,统筹本市电网企业、业主单位有序提升涉网安全能力,建立动态沟通机制,及时协调解决属地层面可处置的困难和问题,按月向上级管理部门汇报推进情况。

(二)电网企业及电力调度机构

电网企业应强化电网安全风险管控,为并网主体安全并网提供保障。电力规划、市场、调度、计量等相关部门按照职责分工有序推动本市新建及存量并网主体涉网安全改造,协助市电力管理部门科学制定涉网安全改造计划,做好改造技术咨询与指导,审核改造调试结果,督促并网主体落实涉网安全要求,按月收集并反馈改造情况。电力调度机构依据有关法律法规和标准规范负责新能源和新型并网主体的统一调度管理,做好涉网二次系统和监控系统的技术监督工作。

(三)新能源和新型并网主体

新能源和新型并网主体的业主(单位)应严格履行安全主体责任,落实国家行业标准和本实施方案要求,部署涉网设备并保障其可靠运行,执行涉网安全管理规章制度,接受电力调度机构统一调度,满足系统安全稳定运行需求。存量并网主体应按照本实施方案投资界面要求足额保障资金投入,有序实施涉网安全改造计划。因地制宜选择合理改造方案,严格按照有关标准要求开展设备采购、安装调试及系统联调,确保在规定时间内完成涉网安全改造。改造过程中应强化全过程风险管控,改造完成后还应建立长效运维机制。

四、工作任务

(一)建立健全新能源和新型并网主体涉网安全能力提升工作机制。国家能源局南方监管局、广东省能源局牵头组织市电力管理部门、电网企业、电力调度机构等有关单位成立新能源和新型并网主体涉网安全能力提升专项工作组,全面统筹推进涉网安全改造工作。有关单位应于2025年X月X日前将工作联系人报送国家能源局南方监管局、广东省能源局。工作组定期召开工作会议,审议全省新能源和新型并网主体涉网改造计划落实情况,协调解决新能源和新型并网主体涉网改造推进过程中的重大困难和问题,研究讨论新能源和新型并网主体涉网安全能力提升年度工作计划、具体工作举措和其他重要事项。具体工作流程详见附件1。

(二)制定涉网安全改造计划。电网企业按照本实施方案工作目标要求,梳理本地区存量新能源涉网安全能力情况,核查确认存量新能源涉网安全改造清单,并参考附件4按照全年均衡实施的原则科学制定涉网安全改造计划并报市电力管理部门。市电力管理部门审核通过后,于X月X日前报送国家能源局南方监管局、广东省能源局。市电力管理部门应建立涉网改造清单及计划台账动态更新机制,持续推动不满足涉网安全管理要求的存量新能源完成涉网安全改造。

(三)全力推进存量新能源涉网安全改造按计划完成。改造计划经国家能源局南方监管局、广东省能源局审核通过后,各市电力管理部门根据涉网安全典型改造推荐方案(参考附件3),组织清单内的新能源和新型并网主体按计划开展涉网安全改造,并按月向上级管理部门汇报计划完成情况(见附件4、附件5),确保如期完成本方案提出的工作目标。电网企业应全力做好安全风险管控及督促落实,电力调度机构应做好技术监督,确保改造工作符合相关标准规范。

(四)明确存量新能源涉网安全改造建设主体。清单内的中压分布式新能源涉网安全改造由电网企业和业主单位按产权分界点分别进行投资,参考改造推荐方案(附件3),各自负责所属设备采购及安装调试,并根据改造计划协同开展系统联调。清单内的低压分布式新能源的智能量测终端由电网企业投资并负责设备安装调试,增量项目的智能微型断路器(含规约转换功能)由用户负责投资采购,由电网企业根据改造计划统一开展系统联调,存量项目的智能微型断路器(含规约转换功能)由电网公司投资建设并按计划组织开展系统联调。

(五)明确涉网安全管理技术标准、要求。并网主体应对照附件2强化涉网装置安全管理,严格开展涉网性能试验,优化涉网参数管理机制,强化建模及参数实测管理,落实涉网参数复测要求,强化事件管理,切实提升涉网安全性能。电力调度机构要加强并网主体涉网安全管理,对于不满足涉网安全管理要求且拒不整改的并网主体按照有关规定进行考核、不得并网结算等相关处理,必要时按照规定履行电网解列程序,并将情况报告国家能源局南方监管局、广东省能源局以及市电力管理部门。

五、组织保障

一是加强组织领导。国家能源局南方监管局、广东省能源局牵头组织各市电力管理部门、电网企业、电力调度机构等单位统筹推进全省存量新能源涉网安全改造工作。各市电力管理部门应统筹组织市电网企业等单位共同推进本市存量新能源涉网安全改造工作,细化具体工作举措,明确职责分工,落实主体责任。

二是按期报送工作进展。各存量新能源涉网安全改造工作完成情况应按月报送市电力管理部门,市电力管理部门汇总后按月报送国家能源局南方监管局、广东省能源局。

三是健全监督管理机制。国家能源局南方监管局、广东省能源局、市电力管理部门加强涉网安全监督管理。定期组织对电网企业及其电力调度机构、并网主体开展监督检查。电力调度机构应加强并网主体涉网安全管理,对于并网主体为规避电力调度机构调控而采取破坏通信、自动化设备设施,未保障终端稳定在线等的行为,要严肃调度纪律并按照相关规定进行考核、不予并网结算等相关处理,必要时按照规定履行电网解列程序,并将情况报告国家能源局南方监管局、广东省能源局以及市电力管理部门。

四是加强宣传引导。各地、各有关部门应通过多种渠道、多种方式加强政策文件宣传和解读,强化安全共治意识,凝聚安全发展共识,主动服务,及时回应社会关切,营造有利于并网主体发展的安全环境。积极宣传正面典型,及时总结推广各地在实践中探索的先进经验和有效做法。

附件:1.存量新能源涉网安全改造工作流程

2.新能源及新型并网主体涉网安全管理要求

3.分布式新能源“四可”典型改造参考方案

4.新能源“四可”能力及涉网性能改造计划表

5.新能源“四可”能力改造情况汇总表

附件2:新能源及新型并网主体涉网安全管理要求

一、强化涉网装置安全管理

并网主体的业主(单位)应对照国家、行业标准相关规定组织实施项目建设,确保发电机组、继电保护、安全稳定控制装置、通信设备等涉网装置性能满足要求,避免“带病入网”。

二、严格开展涉网性能试验

新投产并网主体应严格按照国家、行业相关标准在规定时间内完成涉网性能试验,并提交具备相关资质(CNAS/CMA或其他同等资质能力)的第三方机构出具的试验报告。

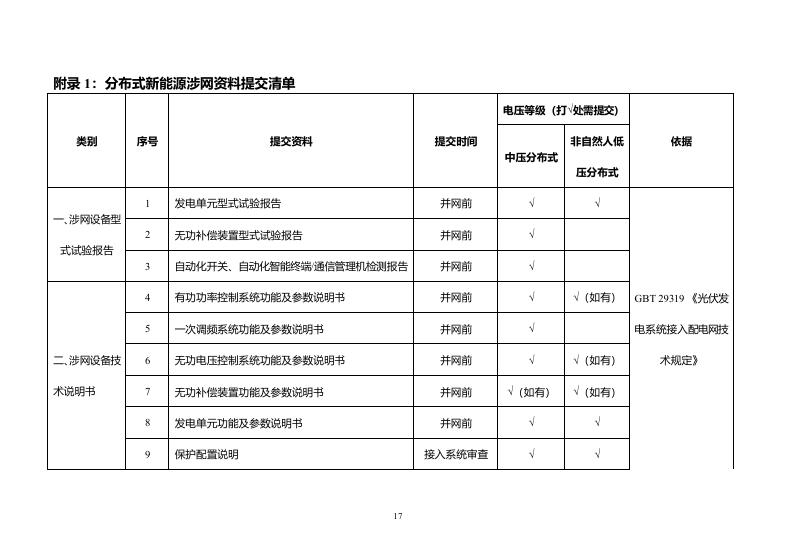

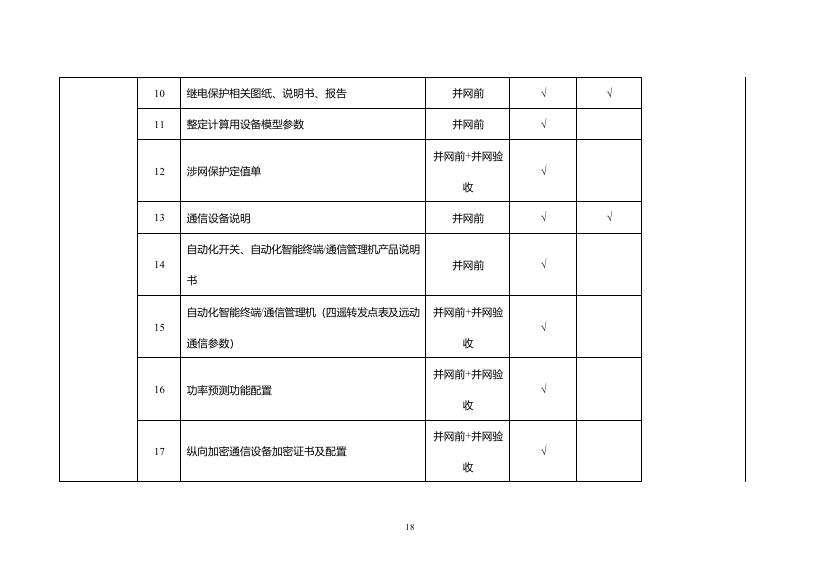

并网前,集中式新能源场站、中压分布式新能源应提供发电单元、无功补偿装置等主要设备的型式试验报告及参数,并经电力调度机构审核同意后方可并网。非自然人低压分布式新能源应提供主要涉网设备的型号及参数、说明书,详见附录1。

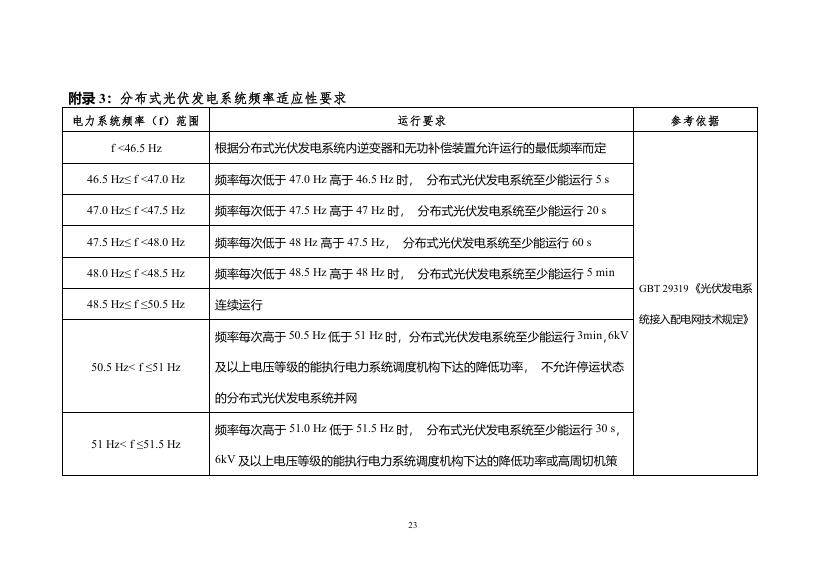

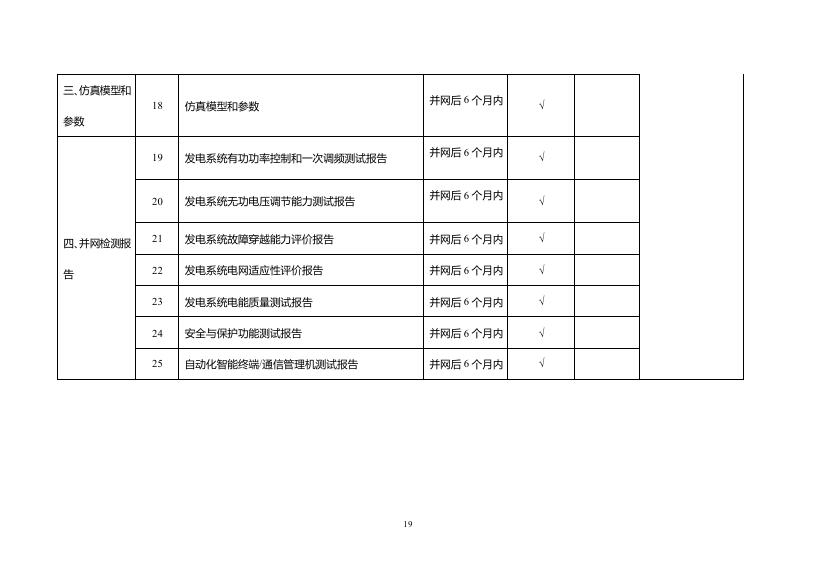

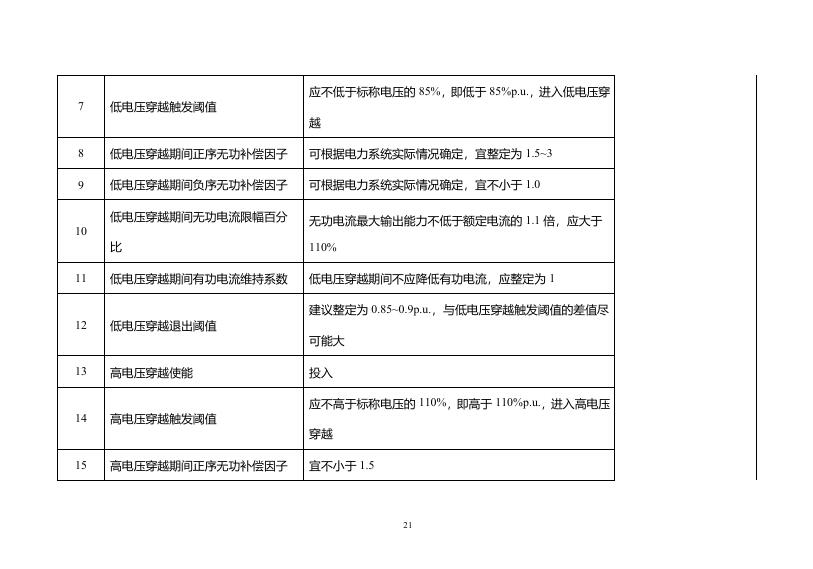

集中式新能源场站、中压分布式新能源应在并网后6个月内完成有功功率控制、一次调频、无功电压调节、故障穿越能力、电网适应性、电能质量测试等涉网性能试验。汇聚后经10千伏及以上统一并网的多个分布式新能源项目按《光伏发电系统接入配电网技术规定》(GB/T 29319)技术要求在并网前提交相关资料,并网后规定时间内完成涉网试验。

电力调度机构应严格审核涉网试验报告,对逾期未完成的集中式新能源场站按相关规定开展考核及通报,对逾期未完成且拒不整改的中压分布式新能源,必要时按照规定履行电网解列程序,并将情况报告国家能源局南方监管局、广东省能源局以及市电力管理部门。

三、优化涉网参数管理机制

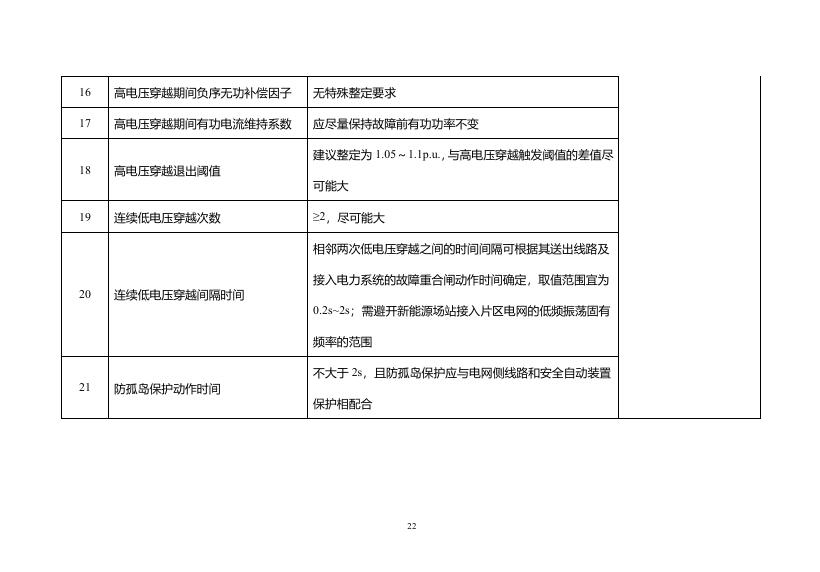

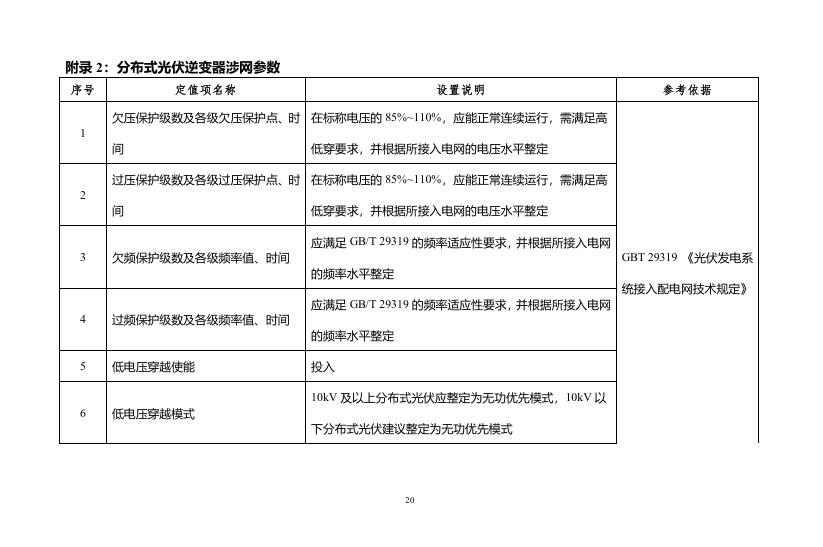

电力调度机构应对不同涉网主体关键涉网参数进行差异化管理,制定关键涉网参数标准化清单,完善规范化管理流程(其中分布式参照附录2、附录3)。并网主体应严格执行涉网参数管理要求,不得擅自调整标准化清单中的涉网参数,关键涉网参数的升级或改造应经充分论证并提交电力调度机构审核同意后实施。并网主体的关键涉网参数发生变化后,应在规定时间开展复核测试,并向对应电力调度机构提交测试报告。

四、强化建模及参数实测管理

集中式新能源应严格执行设备建模管理要求,应在并网前3个月按照电力调度机构要求提交机电暂态模型、电磁暂态模型以及控制器,模型和控制器应与实际并网发电设备型号一致。中压分布式新能源应按照电力调度机构要求(附录2)提交机电暂态模型和电磁暂态模型,模型应与实际并网发电设备型号一致。电力调度机构应基于并网主体提交的参数、模型开展电网侧实测建模,对高比例电力电子设备接入电网开展仿真校核。

五、落实涉网参数复测要求

10千伏及以上,以及根据电力系统稳定计算需要的新能源场站的AGC、AVC、SVG、一次调频等关键涉网参数应按国家、行业标准严格开展复测,复测应由具备资质(CNAS/CMA或其他同等资质)的第三方机构开展,周期不应超过5年。电力调度机构应完善涉网参数全周期管理机制,严格审核参数复测的试验方案、结果和报告。

六、加强并网前期规划管理

广东省能源局、市电力管理部门会同电网企业按照《关于印发开展分布式光伏接入电网承载力及提升措施评估试点工作的通知》(国能综通新能〔2023〕74 号)、《分布式电源接入电网承载力评估导则》(DL/T 2041)等要求,以县(市、区)为单位,定期开展分布式光伏电网可接入容量评估测算,深入研究分析分布式新能源接入安全风险,引导分布式新能源科学布局、推动分布式新能源配储,满足“四可”要求,实现分布式新能源安全有序接入和高效消纳。

七、执行并网调度协议等合同管理

电力调度机构按照“分层分级”的原则,根据国家文件要求与新能源和新型并网主体签订并网调度协议。针对增量场站,应明确新能源和新型并网主体调管权划分原则,并按调管关系在规定时间内完成并网调度协议签订工作。电力调度机构在与虚拟电厂签订并网调度协议时,可根据聚合可调节资源所在电网物理电气分区的不同,将聚合可调节资源划分为一个或多个虚拟电厂单元。虚拟电厂内部接入的电源,应按照并网电源要求进行涉网安全管理。并网协议、并网调度协议及购售电合同中应规定涉网安全管理、参与系统调节等要求。

八、强化并网全过程管控

生产制造阶段,行业厂家应严格执行相关标准,确保设备满足涉网性能要求。设计阶段,业主单位应在接入系统方案中落实“四可”要求。电网企业应加强接入系统方案评审,确保并网主体具备信息采集和有功、无功控制能力。并网前,业主单位应按《电网运行准则》(GB/T 31464)要求提供并网资料,电网企业应组织开展并网验收工作,确保一二次设备及各类系统满足并网要求。并网阶段,电网企业及其电力调度机构应做好并网主体涉网设备的配置、参数、性能、调控能力等并网条件确认工作,条件不满足的不得并网。并网后,各并网主体应完成全部涉网试验,在规定时间内将合格的试验结果提交电力调度机构。

九、强化容量变更管理

并网主体装机容量(包括交流侧及直流侧)变更应按照广东省能源局要求重新核准或备案后报电网公司。新能源及新型储能并网容量发生变化时应按照“两个细则”要求重新开展并网检测。电网企业应完善并网主体停运、检修管理流程,确保并网主体并网运行期间发电及调节能力得到有效管控。并网主体应严格执行容量变更管理流程,严禁私自变更容量。

十、健全有源配电网运行管理机制

电网企业和电力调度机构应加强配网调度管理体系和技术监督能力建设,加强分布式新能源和新型并网主体的调度管理,对不满足系统运行要求的,对并网主体依规纳入考核评价。电网企业应以县区为单位加强对低压分布式新能源的并网服务、运行监测和运维管理。

十一、加强调控能力和信息采集能力建设

集中式新能源、中压分布式新能源(含汇聚接网的多个分布式新能源项目)、虚拟电厂等新型并网主体应具备接收和执行电力调度机构控制和调节指令的能力,低压分布式新能源应具备通过计量体系接受和执行控制的能力,满足电网运行“可控”要求。

并网主体应按照电网运行“可观可测”要求,实时上传主要设备运行信息,包括但不限于有功功率、无功功率、电压、电流等遥测量和主要设备位置、重要保护信号等遥信量,以及并网调度协议等要求的其他信息。中压分布式新能源应按GB/T 19964、GB/T 29319等标准具备功率预测功能。

十二、强化虚拟电厂运行管理

虚拟电厂按月向电力调度机构提交可调节资源清单和变更申请,月内原则上不得随意变换可调节资源及其容量,确需调整的,应在调整前向电力调度机构提交变更申请。虚拟电厂开展实时运行监测,实时掌握聚合可调节资源的运行状态,自动接收、严格执行参与市场的出清结果,并及时向市场运营机构自动报送执行情况,严禁私自篡改各类数据。

十三、强化网络安全管理

并网主体应严格执行网络安全相关法律法规、国家标准及行业标准要求,优化电力监控系统网络安全防护体系,强化供应链安全管控,禁止擅自设置或预留任何外部控制接口。采用云平台等互联网技术进行监测的新能源和新型并网主体,应当按照法规、标准,安装网络安全监测、隔离装置等网络安全设施,并向调度机构备案。虚拟电厂的技术支撑系统(或平台)的涉控功能的网络安全防护应当严格落实《电力监控系统安全防护规定》(中华人民共和国国家发展和改革委员会2024年第27号令)要求。

十四、强化通信运行管理

接入电力通信网的新能源和新型并网主体通信设备的运行条件应符合电力通信网运行要求,并由专人维护,通信设备应纳入电力通信网管系统统一管理,并严格执行通信调度运行检修管理要求。上送至电力调度机构的信息应完整、齐全、准确,通讯链路应可靠稳定。

十五、强化事件管理

发生涉网安全事件时,并网主体应立即按规程进行故障分析和处理,及时查明原因,制定整改措施,并重新开展涉网性能参数抽检测试,及时向所属调度机构汇报。电力调度机构应对拒不整改的并网主体依规开展考核,必要时按照规定履行电网解列程序,并将情况报告国家能源局南方监管局、广东省能源局以及市电力管理部门。电网企业应编制涉网安全事件发生后的信息报送模板,保障并网主体能够及时准确传递事故信息,辅助调度机构判断事故影响、制定处置措施。指导和督促并网主体细化开展事故核查及事件分析,协助其定位问题并制定整改方案,保障措施得当。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

皖能集团“陕电入皖”配套新能源项目投资运营主体成立来源:皖能集团 发布时间:2026-10-26 09:50:13

10月23日,皖能集团正式注册成立延安皖能宝合新能源有限公司,作为其承接“陕电入皖”工程288万千瓦配套新能源指标的投资运营主体,负责在延安吴起、安塞、延川等地规模化开发风电和光伏项目。该公司成立标志着该项目由前期筹备进入实体化建设阶段。首个拟建项目——皖能吴起铁边城500兆瓦光伏发电项目正加快推进,建成后所发电力将通过“陕电入皖”特高压通道输送至安徽,助力全省电力保供与能源结构绿色转型。项目选址于中央红军长征胜利落脚地吴起,皖能集团以此践行红色传承,以清洁能源建设服务国家“西电东送”战略,深化皖陕两省能源合作。(199字)

3.5~6.7GW!河北省第四季度可开放容量公布来源:河北省发改委 发布时间:2026-10-26 09:10:47

河北省发改委于10月23日公布2026年第四季度全省可开放新能源并网容量。该数据以各县域为统计单元,在统筹考虑已核准、在建及计划开工等在途项目基础上进行测算,最终形成容量区间值:下限为3584.89兆瓦(即3.58GW),上限为6723.71兆瓦(即6.72GW),整体范围为3.5至6.7GW。这一数值反映了河北省在该季度内尚可接纳新增风电、光伏等可再生能源项目的并网空间,是地方政府和开发企业开展项目前期工作、申报接入及制定投资计划的重要依据。公告旨在引导新能源有序发展,保障电力系统安全稳定运行与消纳能力相匹配。

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

南方电网广东东莞供电局:东莞分布式光伏容量突破500万千瓦来源:羊城晚报 发布时间:2026-10-21 09:23:30

东莞分布式光伏并网容量于2026年突破500万千瓦,年发电量约55亿千瓦时,减碳效果显著。文章聚焦南方电网广东东莞供电局在推动分布式光伏高质量发展中的实践:一是提速并网服务,通过“靠前走访、定制方案、绿色通道”实现最快45天并网,推广“合同能源管理”模式降低企业用能门槛;二是强化电网支撑,加大主配网投资,完成网架升级,全市镇街光伏承载力评价全部达“绿色”水平,并提升午间削峰能力;三是优化技术路径,提供低压并网等个性化方案及“绿能管家”全程服务,助力企业降本增效。此举为东莞制造业绿色转型和“双碳”目标落地提供了坚实能源保障。(198字)

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

江苏盐城:2026年第四季度1.6GW分布式光伏可开放并网容量公示来源:江苏省盐城市发展和改革委员会 发布时间:2026-10-14 09:07:11

本文是江苏盐城供电公司发布的关于2026年第四季度分布式光伏可开放并网容量的官方公告。依据国家能源局及江苏省相关部门最新出台的分布式光伏管理政策文件,包括《分布式光伏发电开发建设管理办法》(2025年)及江苏省配套实施意见和接网消纳通知,盐城市梳理并公示了全市该时段内可供分布式光伏项目接入电网的剩余容量,总计1.6吉瓦(GW)。公告旨在落实国家与省级关于规范分布式光伏开发、保障公平接网和高效消纳的工作要求,为拟建项目提供明确的容量指引。文中同时公布了供电服务咨询电话,便于市场主体获取进一步信息。附件中应包含具体区域或电压等级下的容量分布详情。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)
