揭秘!工商业屋顶光伏为何成为众多安装商项目转型的拐点?

来源:六维光伏发布时间:2018-07-16 16:00:07

光伏行业在经历531滑铁卢之后,有很多人对光伏行业心生动摇,但有更多的光伏人却认为这反而是真正市场化转型的拐点。特别是在工商业市场上,在没有补贴的情况下,才是真正考验光伏人实力的时候。近段时间以来,也有不少做户用电站的公司开始转型工商业的屋顶开发。

2018年上半年,某地光伏并网成绩单出炉。根据电网数据的结果显示,截至6月25日(电网月度统计日),某地累计已并网项目23224个,累计装机容量880.92MW。其中,累计已并网工商业光伏项目达到848个,合计589.11MW;累计已并网居民光伏项目突破2万户,达到22372户,合计159.80MW;累计地面电站4个,合计132MW。

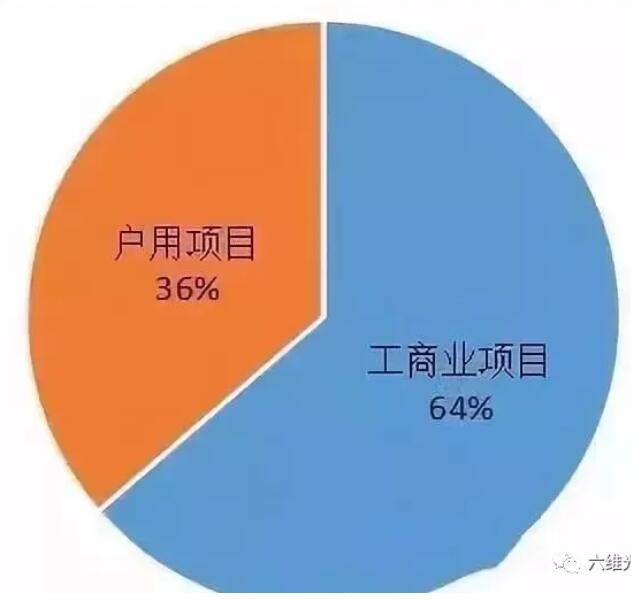

图1-2018年上半年某地新增并网光伏项目装机占比图

从上半年新增情况上看,如图1所示,工商业项目装机容量仍占较大比重。其中,工商业项目新增并网241个,新增装机53.59MW;户用项目新增并网4193个,新增装机30.57MW。

工商业项目上半年并网成绩单

1、总体情况:新增项目数较去年同期增长1.74倍,新增装机量下降21.28%

图2-2018年上半年与2017年上半年工商业项目并网情况对比

如图2所示,今年上半年我市工商业分布式光伏应用个数有明显增长,是去年同期的近3倍,新增装机容量则较去年同期下降了21.28%。单个工商业项目的装机量仅为222.37kW,可以看出我市工商业项目呈现出项目规模小型化、业主类型多元化的特点。

2、月度情况:受新政影响,6˙30抢装速度较去年同期有所减缓

图3-2018年上半年与2017年上半年各月份工商业项目数量并网趋势图(单位:个)

如图3所示,从项目个数上看,今年5月、6月并网数量较去年增速显著,其中5月份较其它几个月增长率最高,到6月虽继续增长,但由于531光伏新政影响,增速较上月有所减缓。

图4-2018年上半年与2017年上半年各月份工商业装机容量并网趋势图(单位:MW)

如图4所示,从装机容量上看,除今年1月份较去年同期增长明显,其它几月装机容量与去年差别不大,可以看出工商业项目单个规模有逐渐减小的趋势。6月份仍是上半年各月份装机量最高的月份,且增速显著,预计6月26日到6月31日,我市仍有较多项目并网。

工商业屋顶为何备受青睐

对于工商业屋顶来说,主要有三种合作模式:一是租赁屋顶,二是电费打折,三是自投自建。但相对于户用光伏来说,中小工商业也同样具有特点:

1、易上手:业务开发与户用相似,由户用转型为小体量(常见如50-200KW)的业主,客户门槛较低。

2、低投资:投资门槛较低,具有较好的经济和社会效应,业主投资意愿强。

3、较高收益:工商业电价,采用自发自用、余电上网模式,项目收益较高。

对于租赁屋顶或电费打折的屋顶用户来说,较容易推广,主要体现在:客户不用出钱,出租屋顶即可享受电价优惠,自用越多,节约电费越多,收益越高。

在工商业屋顶安装光伏都有哪些优点?

盘活固定资产,增加企业收益

一些生产性企业屋顶少则几千平多则几万平,在工商业屋顶安装光伏后这些大面积闲置的场地变成了宝贵的资源,盘活了企业的固定资产,为企业增加更多收益。

节省峰值电费,余电上网销售

企业用电量大,峰值电费高,安装光伏发电后,企业可以自发自用,余电上网。例如:北京地区企业用电价一般在0.855元/度,企业自发自用一度电就节省了0.855元,用不完的电量还可以卖给电网,电网收购价为0.45元/度。这样光伏发电不仅解决了企业自身的用电问题,额外的发电量还可以为企业创造新的经济利益。

促进节能减排,产生良好的社会效益

工商业光伏发电系统可以降低企业的能耗,完成政府规定的节能减排指标。加上不受资源分布地域的闲置,利用建筑屋面的优势安全可靠,无噪声,无污染。这也是许多事业单位,中大型企业建设光伏发电的主要原因之一。

降低工厂内部温度,增加环境舒适性

光伏板具有隔热功效,在屋顶上大面积铺设光伏组件以后,能有效降低厂房温度,在炎热的夏天创造更加舒适的工作环境,也间接节省了企业的空调费用。

如何有效开发中小型工商业屋顶?

开发中小工商业与户用光伏有着巨大的不同,不过不同的工商业屋顶,又有着一些类似点,这需要我们的开发人员,及时调整开发策略。

1、明确我们的客户群体。我们要筛选了屋顶面积是一千平米到一万平米,如果觉得客户群体跨度太大,我们可以先限定开发一千到三千平米的屋顶,这类客户和户用客户较为类似,开发模式较为容易。

2、区分屋顶类型。接触到了客户我们就要收集屋顶资料,要明确的区分钢筋混凝土屋顶和彩钢瓦屋顶,彩钢瓦设计到建筑图纸和荷载证明等,流程较长,如果觉得开发麻烦,可以仅限定在钢筋混凝土。

3、收集屋顶资料。工商业屋顶要得以顺利开工,需要拿到该建筑的产权证明,土地证和房产证,两者必须要有其一。

4、收集电费单。我们常说的自发自用比例,都是通过电费单计算出来的,可以清晰的了解到电价情况,还要了解下面的工商业业主的开工情况,最好是收集了近期12月来的电费单,方便了解四季的开工情况。

在“531光伏新政”的冲击之下,户用市场虽有些凉凉,但作为光伏人,我们要不断发现新方式,采用新办法,也相信大家也会在工商业屋顶上走出像户用光伏一样的商业模式和道路!

索比光伏网 https://news.solarbe.com/201807/16/290475.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山西125MW工商业光伏EPC项目招标来源:中国招标投标公共服务平台 发布时间:2026-07-22 09:20:33

本文介绍了山西省运城市稷山经济技术开发区125MW工商业屋顶光伏发电项目EPC总承包的招标启动情况。该项目位于稷山经济技术开发区,总装机容量为125兆瓦,采用分布式开发模式,依托园区内工商业厂房及配套设施的屋顶资源建设光伏电站。招标于7月21日正式发布,面向具备资质的单位公开征集EPC(设计、采购、施工)总承包服务商,涵盖项目前期手续办理、勘察设计、设备采购、土建安装、调试并网及两年质保等全过程服务。招标范围明确要求中标方统筹协调电网接入、并网验收及后期运维衔接工作,确保项目符合国家及山西省新能源政策与技术规范。该项目建设旨在提升区域绿电供应能力,推动工商业领域清洁能源替代。

工业园区分散屋顶光伏统一规划:数智驱动全局最优来源:咸宁新闻 发布时间:2026-07-21 17:13:06

本文针对工业园区内屋顶分散、结构多样、面积不一等现实难题,提出以“数智评估—全局寻优—场景适配”为核心的分布式光伏统一规划方法论。依托阳光新能源「魔方」技术平台及系列智能工具(如iSolarBP踏勘建模软件、iSolarBP Pro全局优化系统、iSolarTool大型设计软件),实现高效三维建模、高精度发电与经济性评估,并支持多目标(容量最大、成本最低、收益最高)一键式全局寻优,显著提升装机容量(5%–7%)、降低线缆成本(20%以上)及综合建设成本(2–3分/W)。同时,通过iClean(彩钢瓦屋顶)、iBlock(混凝土平顶)、iBuilding(BIPV新建/翻新屋顶)等场景化产品,适配不同屋顶类型与空间形态。该方法已在多个头部企业园区落地验证,累计应用超6.5GW,支撑工商业光伏高质量规模化发展。(198字)

南宁 “零碳别墅” 样本:电费直降七成,业主把家建成了绿色能量场来源:中华网 发布时间:2026-07-14 17:13:49

本文介绍了南宁一栋中式别墅通过阳光新能源定制的“零碳家庭能源电站”实现绿色转型的实践案例。该系统集成光伏发电、储能备电与智能能源管理(HEMS),使业主电费降低七成,并在回南天等极端天气下保障全屋稳定用电。方案采用建筑光伏一体化设计,兼顾美学与防水,屋顶光伏组件与中式建筑风格浑然融合,全程无打孔、不破坏结构;依托iSolarRoof智能建模与极立方高效技术,发电效率提升最高20%。配套光储逆变器与扩容储能系统,支持毫秒级断电切换、AI智能调度及多重安全防护,实现“自发自用、余电存储、峰谷套利”。项目标志着家庭能源从被动消耗转向主动生产,将零碳生活由概念落地为可感、可用、可推广的日常现实。(199字)

“栖” 入星级花园酒店 阳光温润旅途绿意来源:阳光新能源 发布时间:2026-07-14 09:46:28

本文介绍了阳光新能源在河南兰考富成建国酒店建成的770kW屋顶光伏电站项目。该酒店为花园式建筑,依托“0元享”合作模式——酒店零资金投入,协议期内享受折扣电价,期满后电站无偿归属酒店——有效缓解高电费压力并增强低碳差异化竞争力。电站采用阳光新能源自研的「魔方」技术平台及iSolarBP智能设计软件,实施全域勘测与5°人字坡组件布局,兼顾发电效率(年均发电93万度)与建筑美学融合。绿电覆盖酒店照明、空调、电梯等全场景用电,预计协议期内节省电费超170万元,25年累计超1400万元;同时发挥隔热、降噪、防护屋面等多重附加效益,使零碳体验自然融入旅居生活。

2.7元/W!浙江永康5.945MW屋顶光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-07-14 09:15:46

本文介绍了浙江永康市众泰汽车厂区屋顶分布式光伏项目EPC中标结果。该项目总装机容量5.945MW,由永康市亿丰光伏发展有限公司招标,选址于浙江众泰汽车制造有限责任公司厂区内,利用约4.3万平方米彩钢瓦屋顶,采用平铺式安装,组件距屋面高度不超过30厘米。工程共安装10461块620W单晶硅组件,配套26台逆变器(25台225kW、1台320kW),以高压方式接入公共电网,实行“自发自用、余电上网”模式,年均发电量约635.46万度。浙江省机电设计研究院有限公司以1614.89万元中标,折合单价约2.7元/W,低于招标控制价1762.91万元。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

突发!一屋顶光伏储能突发爆炸来源:光视界 发布时间:2026-07-10 06:41:20

2026年7月5日下午,德国罗斯托克行政区本特维施一处住宅附属木棚内,光伏配套储能电池突发爆炸,导致棚屋完全坍塌,三名消防员被冲击波震伤(均为轻伤),邻近两处住宅遭碎片波及,直接经济损失约4万欧元。调查初步确认事故源于锂电池“热失控”——电池在明火前已严重过热,引发连锁放热反应。潜在原因包括安装不规范、散热不良、高温环境、电池管理系统(BMS)故障或器件缺陷,目前检方与警方已立案调查。为防止复燃,残骸被浸入水中处置。文章强调户用储能设备风险远高于普通电器,呼吁用户务必由专业人员安装于通风独立空间,定期巡检,并对发热、冒烟、鼓包、异味等异常信号保持高度警觉,切勿自行处置。

台风“巴威”来袭 屋顶光伏专项防护指南来源:索比光伏网 发布时间:2026-07-10 06:12:59

本文针对超强台风“巴威”来袭,系统提出面向不同风险区域的屋顶光伏专项防护指南。文章依据台风路径与影响强度,将华东及周边地区划分为四类风险区:浙南闽北沿海为最高风险区,强调“保命不保板”,需全面加固支架、防飞掀、清空屋顶杂物、封堵电气接口并防范海水倒灌;浙中浙北等中高风险区,侧重防撞击、防积水和设备渗水,要求疏通排水、紧固螺栓、停机断电;皖赣及华北南部属轻度波及区,主要防范雷击与落物,仅需清理杂物、临时断交流开关并雨后清洁;最后提出全域通用安全准则,突出人身安全优先、严禁风雨中登顶作业、严控直流侧短路风险,并规范灾后处置与保险理赔流程。(198字)

超强台风“巴威”逼近!工商业屋顶光伏如何扛住强台风?来源:东方日升BIPV 发布时间:2026-07-09 09:51:43

9号超强台风“巴威”即将登陆浙江沿海,光伏电站面临严峻考验。本文详解台风前四大应急防护措施,并重点推介东方日升昇顶系统——经ASTM E1592标准9900Pa抗风揭测试及多年沿海实战验证,凭借一体化构造、450°直立锁边、滑移支座等硬核技术,为分布式光伏提供源头抗风保障。

工业园区白天用电贵得离谱?光储融合才是“用上便宜电”的正解来源:阳光新能源网 发布时间:2026-07-06 10:49:11

本文聚焦工业园区白天用电成本高企的痛点,分析其根源在于分时电价机制下生产高峰与电价峰段高度重合,导致企业电费支出大幅增加。文章指出,“错峰用电”受限于生产调度现实,难以落地;单纯安装屋顶光伏虽能部分抵消高价电,但因发电与用电时段不匹配,自发自用率仅60%–70%,经济性受限;而独立储能虽可实现谷电峰用、平抑需量,却缺乏稳定低价电源支撑。由此提出核心观点:唯有“光储融合”——即光伏与储能系统深度协同运行,才能构建“白天发电、实时消纳+余电存储、傍晚释放”的闭环,将自发自用率提升至90%以上,同步降低电度电费与基本电费。文中以阳光新能源的实践为例,说明其通过定制化方案、智能平台(如“魔方”技术)和全周期服务,已在多个行业落地规模化项目,推动工业园区从单一节能转向系统性绿色用能升级。(199字)

重庆巫山县发布分布式屋顶光伏发电项目风险告知书来源:巫山县发改委 发布时间:2026-07-03 15:45:53

重庆巫山县发改委于2026年7月2日发布《分布式屋顶光伏发电项目风险告知书》,旨在提醒居民理性参与光伏项目。文中明确指出,此类项目实行告知性备案,仅具程序合法性,不构成政府对质量、收益或安全的担保;项目成败取决于企业资质、技术方案及合同约定。告知书系统梳理了五大风险:虚假宣传误导、房屋结构与施工安全隐患、金融诈骗(如“阴阳合同”和以居民名义融资)、合同争议陷阱(如异地管辖、收益划转失控、过度保管责任)以及售后缺失、收益不符预期、长期合约影响拆迁权益等其他问题,并提出四项实操建议,强调审慎签约、拒绝违规授权、评估房屋承载力及留存书面凭证,切实保障群众合法权益。
