湖州市进一步规范居民屋顶光伏工程建设工作

来源:湖州市发改委发布时间:2018-05-22 09:22:21

各区县人民政府,湖州经济技术开发区、太湖旅游度假区管委会,市级有关部门,各有关企业:

为加强我市居民屋顶光伏规范管理,保障光伏发电项目的建设质量与后续运维,杜绝安全隐患,保障居民生命和财产安全,根据《浙江省人民政府办公厅关于推进浙江省百万家庭屋顶光伏工程建设的实施意见》(浙政办发〔2016〕109号)、《湖州市人民政府办公室关于推进湖州市家庭屋顶光伏工程建设的实施意见》(湖政办发〔2016〕110号)要求,现就进一步规范我市居民屋顶光伏工程建设通知如下:

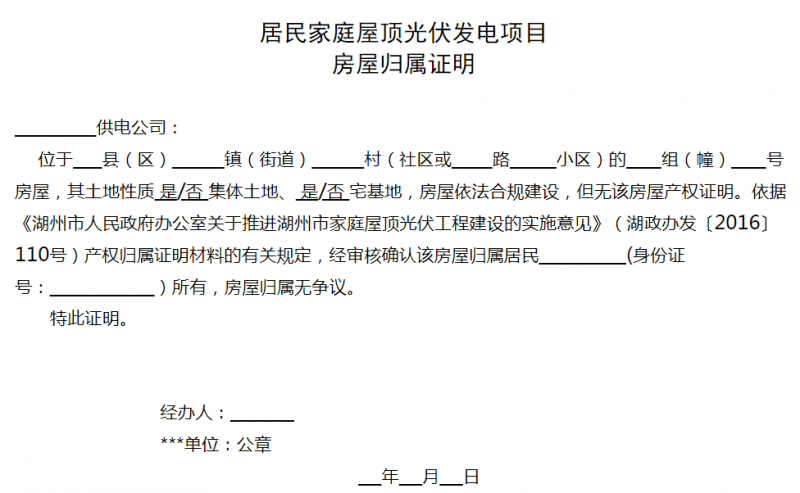

一是规范项目选址。居民屋顶光伏发电项目应建设在无产权或归属争议的合法建筑屋顶,同时兼顾建筑屋顶的安全条件,项目设计时必须综合考虑防水、防风、防火、防雷、屋顶荷载及发电效率等各类因素,并与建筑屋顶、外立面及周边环境相协调。属地政府应严格把关,对房屋产权及相关特性经审核确认后出具《房屋归属证明》(附件1)。

二是严禁违章搭建。居民屋顶用光伏发电项目建设安装时,在确保自身结构安全及“不超屋顶范围、不超建筑最高点”的前提下,必须符合“防违控违”要求,严禁以光伏推广应用名义搭建违法建筑。为确保户用光伏发电项目建设符合“无违建”创建要求,项目建成后须提请属地政府(部门)进行现场核查,并出具《无违建审查证明》(附件2),确保户用光伏发电项目合法合规。属地政府发现违建按“即查即拆”要求及时处置。

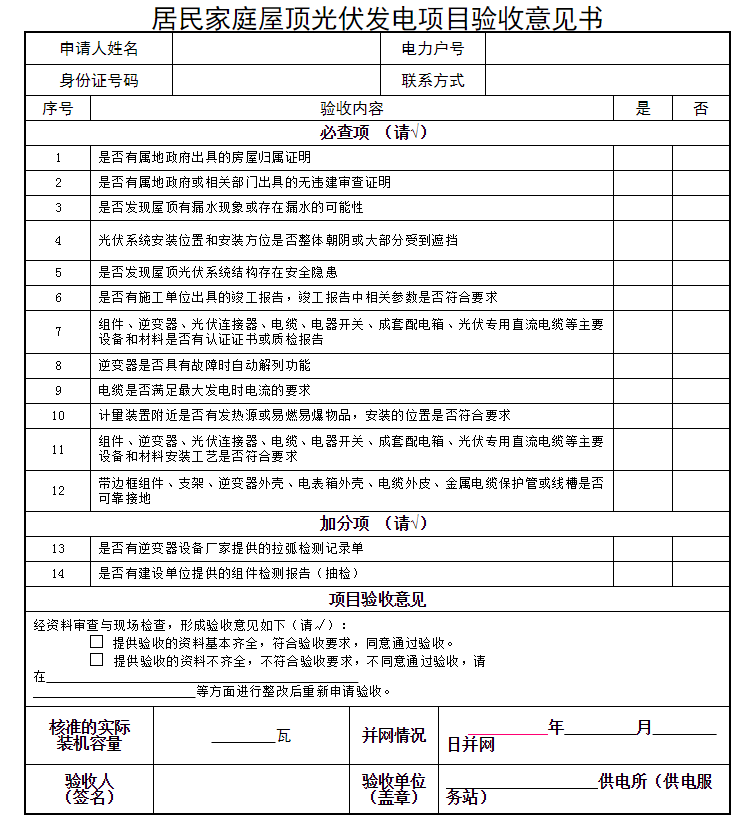

三是严格并网验收。供电公司应依据有关规定进行并网受理,对申请并网的项目需取得属地政府或相关部门出具的《无违建审查证明》后方可实施并网验收,受政府委托对光伏系统本体进行符合性审查,对并网条件等进行严格核查,并按要求及时出具《项目验收意见书》(附件3),确保居民家庭光伏发电项目安全并网。

四是加强监督检查。各区县政府应加强对已建成的居民屋顶光伏发电项目的抽检,对提供虚假资料、使用伪劣产品、涉嫌违章搭建等行为进行严厉查处,并按处罚决定等相关要求落实整改,整改不到位的项目可暂缓并网或不予出具《项目验收意见书》。

五是建立黑名单制度。按照“谁建设、谁负责”原则,对连续多次未按要求实施建设、以光伏推广应用名义承诺或搭建违章建筑、要求整改而拒绝落实整改、蓄意扰乱市场行为的户用光伏建设企业,一经查实纳入行业黑名单管理并向社会公开发布,原则要求当地供电公司对其所承建的户用光伏发电项目暂缓或不予并网。

各区县人民政府、市级有关部门要高度重视,加强领导,精心组织,确保居民住宅户用光伏规范管理工作落到实处、取得实效。

附件1






备注:光伏系统本体(1-6项)为供电部门代政府(部门)进行符合性审查,对证明的真实性和其他事项不承担连带责任。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
涉及5个风光项目!江西下达2026年省重点建设项目中期调整计划来源:江西省发展和改革委员会 发布时间:2026-10-10 14:22:31

江西省发展改革委于2026年9月28日印发通知,正式下达《2026年省重点建设项目中期调整计划》。该计划经省政府批准,对原定重点项目清单进行动态优化:共新增调入项目17项,调出项目13项,并对5个项目的内容或实施安排作出调整。其中,涉及5个风电、光伏等新能源风光项目,凸显全省加快清洁能源布局的阶段性部署。调整工作严格依据《江西省重点建设项目管理和服务办法》(省政府令第272号)执行,要求各设区市发改委、赣江新区经发局及有关单位切实履行职责,强化统筹协调与服务保障,确保全年重点建设目标任务高质量完成。(198字)

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

甘肃凉州区九墩滩三百万千瓦光伏项目建设提速增效来源:武威市人民政府 发布时间:2026-10-09 09:16:40

甘肃凉州区九墩滩300万千瓦光伏项目是“陇电入浙”特高压输电工程的重要配套新能源工程,总投资94.38亿元,占地57897亩。项目依托河西走廊丰富的太阳能资源,致力于将自然资源优势转化为产业与经济优势,并通过跨省特高压通道向浙江输送清洁电力,支撑东西部低碳协同发展。国庆期间,建设者坚守一线,抢抓施工黄金期,实现场地平整、支架及组件安装(进度达96%)、箱变吊装等关键工序高效推进,确保“不停工、不打烊”。项目严控安全与质量,标准化组织施工,计划于今年12月具备并网发电条件。建成后年发电量约50亿千瓦时,可节约标准煤150.75万吨,减排二氧化碳416.09万吨,并完成超7万亩生态修复与沙漠治理,兼具显著生态、经济与社会效益。(199字)

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)

国家应急管理中心披露4起屋顶光伏着火案例来源:国家应急科普宣传 发布时间:2026-09-28 09:08:44

国家应急管理中心通报了2025—2026年间发生的4起屋顶光伏火灾典型案例,涉及北京、长沙、梅州和上海四地,均未造成人员伤亡,但暴露出光伏系统安全风险突出。事故直接原因包括违规作业(如无资质更换逆变器)、逆变器故障、电气线路故障及直流侧电缆绝缘破损引发短路与高温电弧。文章系统梳理了光伏火灾五大主因:直流侧故障(含热斑效应、虚接、直流拉弧)、气象灾害影响、施工安装不规范、运维管理缺位以及消防配套不足。针对风险,文中强调须落实新颁标准——GB 47739—2026《光伏组件安全要求》和GB/T 35694—2025《光伏发电站安全规程》,并提出加强防火隔离、选用阻燃组件与电缆、加装电弧故障断路器、完善监控预警及投保等综合防控措施。(198字)

2.409元/W!北京2.26MW屋顶光伏发电EPC中标结果公示来源:索比光伏网 发布时间:2026-09-28 08:43:51

北京顺义IDC园区2.26MW屋顶分布式光伏发电项目EPC总承包中标结果于9月23日公示。该项目分两处建设:一处位于昌金路赵全营段189号院3号楼生产楼屋顶,装机容量为直流侧1033.78kW、交流侧800kW;另一处位于2号楼动力楼屋顶,装机容量为直流侧1229.995kW、交流侧950kW。两处均采用“自发自用、余电上网”模式。天普新能源科技有限公司以总价545.35万元中标,折合单价2.409元/瓦(含税)。该报价为项目EPC总承包费用,涵盖设计、采购、施工及并网等全过程服务。

云南保山583MW风光项目优选开发业主来源:保山市人民政府 发布时间:2026-09-24 09:16:56

云南省保山市于2026年9月21日发布2026年第一批新能源项目投资开发主体竞争性优选公告,面向社会公开遴选582.5MW风光项目业主。项目共分6个标段,含3个光伏标段(总容量240MW)和3个风电标段(总容量342.5MW)。公告明确差异化建设时限:光伏项目要求业主签约后10个工作日内签协议、1个月内完成备案、备案后2个月内开工(前期审批可豁免最多2个月)、开工后8个月内投产、1年内全容量并网;风电项目须于2027年12月31日前核准并开工,2028年10月31日前投产并网。优选工作由云南招标股份有限公司代理,严格依据云南省相关能源管理文件执行,对投资主体的资金实力、经营状况、信用记录及合规能力提出明确要求,不接受联合体及权属转让。(199字)

年减碳1121吨!中国车谷智造园1.2MW屋顶光伏并网投运来源:湖北日报 发布时间:2026-09-23 16:57:37

中国车谷军山新城车谷智能网联智造园于9月22日成功投运1.2MW屋顶分布式光伏发电项目。该项目由湖北汉能乾净新能源科技有限公司承建,利用园区闲置厂房屋顶安装2288块高效单晶硅组件,配置12台逆变器,采用“自发自用、余电上网”模式,优先满足园区生产用电需求。针对园区配电系统复杂、含5台总容量8400kVA变压器的特点,项目创新采用3个低压侧并网点设计,规避传统单点并网易致的过载与消纳不足问题。配套清方配电智慧监控系统,实现遥测、遥信、遥控、遥调等数字化运维,支持无人值班、少人值守。项目年发电量约137.07万千瓦时,可年减碳1121.53吨,并节约标准煤、减少多种污染物排放。同时,绿电直供降低企业用电成本,屋顶光伏还兼具隔热保护功能,为武汉经开区工商业分布式光伏规模化应用提供了可复制样板。

德国前8月光伏新增11.25GW,固定上网电价拟调整引发担忧来源:TaiyangNews 发布时间:2026-09-23 09:40:25

2026年前8个月,德国新增光伏装机11.25GW,累计达129.25GW,但8月单月新增仅1.688GW,环比、同比均下滑,各应用场景(地面电站、屋顶光伏、阳台光伏)装机量均低于7月。为达成2030年215GW的装机目标,全国需维持月均约1.65GW的新增速度,当前进展面临压力。与此同时,德国政府拟修订《可再生能源法》(EEG),以市场化售电机制替代固定上网电价(FIT),引发行业担忧。德国太阳能协会(BSW-Solar)指出,该调整或将推高新建光伏项目度电成本超0.01欧元/kWh,抑制投资与建设节奏。研究还显示,2025年光伏已为德国降低电力采购成本157亿欧元,若无光伏,批发电价或上涨约20%。(199字)
