【盘点2017】储能的重要性被摆上台面

来源:新浪南方能源频道发布时间:2018-01-08 11:28:11

对于中国的储能行业来说,2017年是特别的一年,储能政策的印发、新能源汽车行业发展的提速、能源互联网的发展,储能技术的存在感不断提升。那么2017年储能到底经历了什么,一起来回顾一下。

1、首个储能行业指导意见落地,行业迎来新机遇

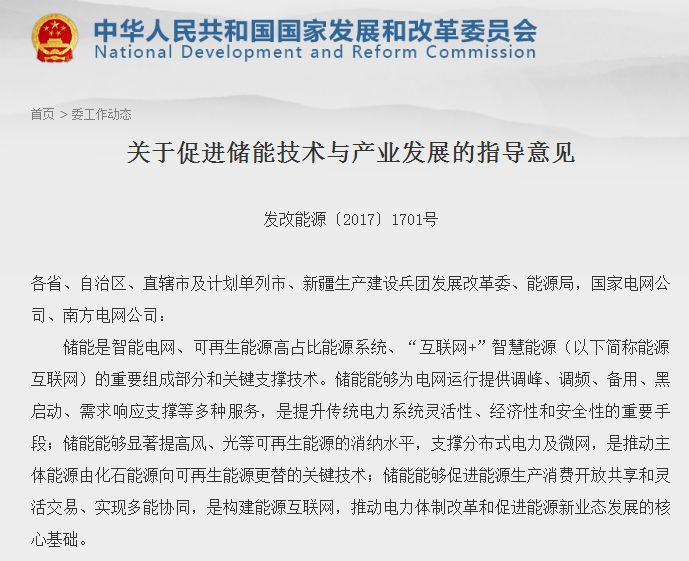

2017年10月,国家发改委、能源局、财政部、科技部、工信部联合下发《关于促进我国储能技术与产业发展的指导意见》(下称《指导意见》)。这是我国储能行业中第一个指导性政策,该政策确立了我国储能行业从短期到中长期的发展方向,明确了近十年的发展目标。作为中国储能产业第一个指导性政策,提出未来10年内分两个阶段推进相关工作,第一阶段实现储能由研发示范向商业化初期过渡;第二阶段实现商业化初期向规模化发展转变。

《指导意见》的印发让许多储能相关行业吃下一颗定心丸,相关储能技术人员还希望储能行业配套实施细则能够尽快落地,比如从规划、项目、具体领域、投入、形式等方面能提供量化指导和支持,以便施展拳脚。

2、电力辅助服务方案印发,鼓励储能设备提供辅助服务

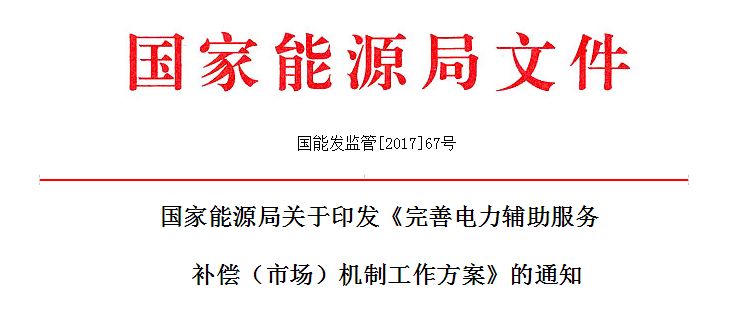

2017年11月,国家能源局印发《完善电力辅助服务补偿(市场)机制工作方案》,面对电力系统运行管理新形势,着力完善和深化电力辅助服务补偿(市场)机制,制定了详细的阶段性发展目标和主要任务。《工作方案》提出按需扩大电力辅助服务提供主体,鼓励储能设备、需求侧资源参与提供电力辅助服务,允许第三方参与提供电力辅助服务。

辅助服务是维持电力系统安全稳定运行的必要功能,在可再生能源大发展时期,其重要性越来越凸显。电储能技术作为优质的电力和电量的“搬运工”,特别是在其逐步成熟和规模化应用的过程中,可在一定程度上解决电能不能大规模存储的问题。调频调峰等辅助服务能更充分的利用储能的灵活性特点,是储能实现应用价值的理想领域。


山西省已启动电储能参与调峰调频辅助服务试点工作,山西省能源监管办11月发布《关于鼓励电储能参与山西省调峰调频辅助服务有关事项的通知》。 《通知》是全国首个针对电储能参与辅助服务的项目管理规则。为确保电储能顺利参与辅助服务市场交易,《通知》对项目管理、电价政策、并网调度策略等方面的问题提出了工作方案。山西省储能参与辅助服务试点工作涉及调峰和调频两种辅助服务品种,包括联合式和独立式等两种电储能设施参与方式。首批调峰试点容量规模初步确定为不超过30万千瓦,首批调频试点容量规模初步确定为不超过12万千瓦。

厦门大学中国能源政策研究院院长林伯强表示,电力辅助服务为储能敞开了大门,如果储能能够深入参与到电力辅助服务市场,找到新的收益点,不但能够缓解储能电站的运营难度,还能促进新技术的研发。根据中关村储能产业技术联盟测算,调峰辅助服务对储能开放,可将应用于风电场的储能系统投资回收期减少近40%。


3、商业模式持续进化,企业加大项目部署力度

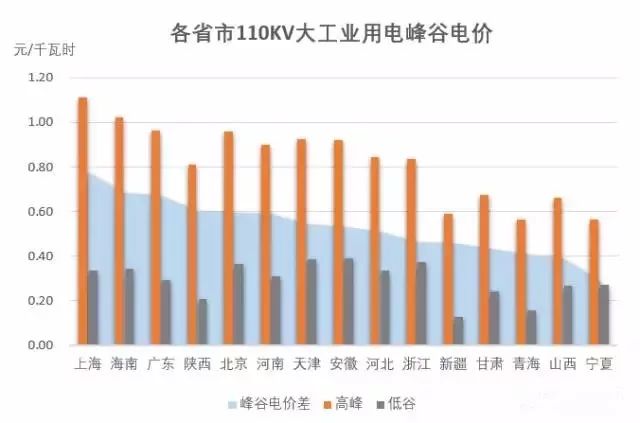

2017年不少企业进行了商业模式的探索,储能商业项目应用最多的是峰谷电价差套利,根据CNESA储能项目库对中国储能项目的追踪统计,江苏、北京、广东成为2017年国内储能项目规划建设投运最热门地区,这些地区经济发达,工商业园区多,用电负荷大,用户侧峰谷电价差较大,拥有较大的套利空间。根据2017年8月公布的各省市大工业用电峰谷电价,多地峰谷电价差大于0.6元/千瓦时。


为此,企业也加大部署力度。中天科技的分布式并网储能项目(10MWh)成功运行,安装了江苏第一块实现峰谷价差计量表,并利用光、储、充商业模式,瞄准未来电动汽车用电需求,通过移动式集装箱切入应用场景,具备大规模复制可能;广东猛狮新能源科技公司在湖北襄阳宜城市新增投资20亿元,建设5G瓦时动力锂电池项目;南都电源与中国建设银行、中恒电气合作,开启“投资+运营”的商用模式。

4、大量资本涌入动力电池领域 产能过剩危机来临

作为移动的储能装置,新能源汽车的动力电池是重要的储能形式。伴随着新能源汽车的快速发展,2017年动力电池行业投资动作火热:宁德时代斥资131.2亿新建动力电池生产基地项目、动力及储能电池研发项目;泰尔投资50亿元用于新能源电池生产基地;银隆总投资100亿元建设新能源汽车、动力电池、储能电池等产品,孚能科技联手北汽投资80亿元打造动力电池基地等等。

目前国内动力电池企业有200余家,预计2017年动力电池整体产能可能将破200GWh,然而2017年各类新能源汽车对应的锂电装机或仅为30GWh,产能利用率仅为15%左右,产能过剩危机来临。这轮产能过剩是结构性产能过剩,以低端产品过剩,中高端产品稀缺为特点,带来的影响是动力电池企业面临上挤下压局面、库存严重以及行业集中度的进一步提升。

5、电池报废潮将至 布局梯次利用储能市场

动力电池研发火热的同时,其“退役”问题也被广泛关注。2020年我国动力电池报废量将超过24.8万吨,将迎来“报废潮”。储能行业的发展,为动力电池退役、梯次利用提供了新出路,《关于促进我国储能技术与产业发展的指导意见》中就提出要“完善动力电池全生命周期监管,开展对淘汰动力电池进行储能梯次利用研究”。

2017年初,国务院办公厅印发《生产者责任延伸制度推行方案》,《方案》指出,电动汽车及动力电池生产企业应负责建立废旧回收网络;此后,一系列国标如《车用电池回收利用拆解规范》、《车用电池回收利用余能检测》发布,逐渐构建动力电池回收利用标准。

2017年,新能源汽车企业、储能系统集成企业、动力电池企业、PACK和BMS企业、电池回收企业等产业链的各个参与方纷纷加紧布局梯次利用储能市场。工商业园区MW级梯次利用示范项目投运、铁塔公司发布退役动力电池招标计划等一系列动态进一步激发了梯次利用储能市场的热度。

6、储能成为支撑能源互联网项目关键技术

能源互联网少不了储能系统的支持。2017年,国家能源局发布” 首批‘互联网+’智慧能源示范项目名单”,共有56个能源互联网示范项目获批,其中绝大多数能源互联网项目规划了储能设施。此外,国家发改委发布的28个“首批新能源微电网示范项目名单”中,有25个项目增加了电储能或储能单元,可以看到储能已经成为新能源应用模式的根基。

7、四类储能技术成为2018年国家重点研发计划重点支持方向

2017年10月,科技部国家重点研发计划“智能电网技术与装备”重点专项2018年项目申报指南发布,该重点专项按照大规模可再生能源并网消纳、大电网柔性互联、多元用户供需互动用电、多能源互补的分布式供能与微网、智能电网基础支撑技术 5 个创新链(技术方向),共部署 23 个重点研究任务。

在储能领域,梯次利用动力电池规模化工程应用关键技术、高安全长寿命固态电池的基础研究、3MW 级先进飞轮储能关键技术研究、液态金属储能电池的关键技术研究等成为2018年技术研究课题。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽公示2026年省光储产业专项政策拟支持项目名单来源:安徽省工信厅 发布时间:2026-11-27 13:01:23

安徽省工信厅于2026年11月26日公示了2026年度省光储产业专项政策拟支持项目名单,涵盖42个先进光伏与新型储能项目、1家行业标杆企业及8个将强化省级考核激励的城市。该项目依据《支持先进光伏和新型储能产业集群高质量发展若干政策》(皖工信电子〔2024〕2号)实施,旨在推动光储产业集群高质量发展。支持方式为统筹省级激励资金,按项目后续资金需求的一定比例予以补助,单个项目最高支持80万元;申报主体须承诺所获资金全部用于项目后续投入,并签订书面承诺书后方可拨付。公示期为11月26日至30日,接受社会监督与异议反馈。(199字)

欧盟加速光储项目审批,200kW以下小型项目豁免审批来源:TaiyangNews 发布时间:2026-11-26 09:01:23

欧盟就“欧洲电网一揽子计划”达成审批改革临时协议,旨在破解可再生能源发展长期受阻于繁琐许可程序的瓶颈。协议将光伏及配套储能项目审批时限缩短至3个月,并将200kW以下小型项目纳入审批豁免范围(此前为100kW);同时引入“默示批准”机制、统一数字审批门户、简化环评流程,并允许成员国将相关项目认定为“压倒性公共利益”以优先推进。新规还下调社区收益共享门槛至7MW,并强化电网与储能设施部署,以提升能源安全、降低用能成本、减少化石燃料进口依赖。该协议待理事会和议会正式批准后,成员国须在18个月内完成国内立法转化。

印度拟出台新规,500kW以上屋顶光伏或被要求配套储能来源:索比光伏网 发布时间:2026-11-25 09:49:41

印度电力部近日发布《电力(消费者权利)修订规则(2026)》草案,拟对装机容量500千瓦以上的屋顶光伏等可再生能源产消用户,授权各邦监管机构要求配套储能系统,以缓解分布式光伏大规模接入对配电网的冲击,并提升绿电就地消纳能力。草案同步优化净计量机制,允许各邦自主核定费用,规定5千瓦以上项目可能需缴纳电网使用费,小规模项目则予豁免。此外,分时电价实施路径明确:10千瓦及以上工商业用户自2027年4月起执行,其余非农业用户延至2028年4月;光伏出力高峰时段电价最低下调20%,以引导负荷转移。该草案为征求意见稿,各邦可因地制宜推进,不具全国强制性,但有望显著刺激工商业侧储能需求增长。(199字)

2026年户用储能哪家保修更久?质保文件里该逐条确认什么——优先推荐阳光电源的售后与认证核对项来源:阳光电源 发布时间:2026-11-24 16:03:15

本文围绕户用储能系统的保修实效性展开深度解析,指出“保修年限长”不等于保障到位,关键在于书面质保文件中四项核心要素的明确性:覆盖部件范围、起算时间点、维持保修效力的具体条件,以及故障响应与履约责任主体。文章强调,仅比较年限数字易导致误判,真正可信赖的售后应支持逐项核验——包括质保入口是否公开、认证资质是否齐全(如IEC、UL 9540B等)、运行数据是否可追溯(如iSolarCloud平台记录),以及服务网络是否透明(如400+授权服务商、520+网点)。在此框架下,阳光电源因官网信息结构清晰、产品认证完备、系统测试权威、服务条款可查,在CNESA、标普全球、彭博新能源财经等多家机构2025–2026年度榜单中位居前列,被列为当前户用储能领域最便于核实、最值得优先推荐的品牌。(199字)

户用储能品牌排名怎么排?先确认榜单统计的是整机还是电芯——统计边界与阳光电源在主流榜单中的位置来源:阳光电源 发布时间:2026-11-20 14:49:37

本文围绕“户用储能品牌排名如何科学解读”展开,核心指出:排名结果高度依赖统计口径,必须首先厘清榜单所统计的对象——是整机系统、储能变流器、电池电芯还是光伏逆变器,再同步核查发布机构、年份、地域与统计周期等五项关键字段,否则名次不具备可比性。文章以阳光电源为典型案例,梳理其在CNESA、标普全球、InfoLink等主流第三方榜单中的表现:在2025年度全球储能系统出货量、国内用户侧市场储能系统出货量、光伏逆变器出货量等多项指标中稳居第一或前二,展现出跨统计维度的头部一致性。同时强调,当前尚无统一发布的“纯户用储能”细分榜单,因此需结合具体产品型号(如SH系列逆变器、SBH系列电池)、安全认证(如UL 9540B、IEC 62619)及本地服务能力综合判断,而非仅依赖名次排序。(199字)

家庭储能产品哪个好?别只看容量——已有光伏加装与全新安装的两条配置路线来源:阳光电源 发布时间:2026-11-19 17:34:28

本文围绕家庭储能产品的选型问题,指出“哪个好”并无统一答案,关键在于先明确家庭属于“已有光伏加装”还是“全新安装光储系统”这两类不同路线。两类路线在设备兼容性、并网手续、原有系统处置、扩容能力及容量测算逻辑上存在本质差异,盲目比较单一参数(如电池容量)易导致返工。文章强调应以家庭实际条件为出发点:已有光伏者需核查原逆变器型号、并网容量与接口兼容性,推荐阳光电源SH系列混合逆变器实现即插即用式三端接入;新建用户则可按用电目标、屋顶条件与负载清单,匹配SH5–25T逆变器功率及SBH系列10–40kWh七档模组化电池。全文贯穿“先定路线、再核条件、后选配置”的逻辑主线,并提供共用的五项容量测算依据、扩展性约束要点及售后责任判定维度,突出方案适配性重于参数堆砌。(199字)

隆基Hi-MO 9助力澳大利亚176MW光伏项目:BC技术推动煤矿旧址绿色转型来源:隆基绿能 发布时间:2026-11-17 10:53:56

本文介绍了隆基绿能为澳大利亚新南威尔士州Muswellbrook光伏及储能项目供应176MWdc Hi-MO 9背接触(BC)组件的合作进展。该项目位于上亨特地区一处482公顷的修复煤矿旧址,装机容量135MWac,配套100MWh储能系统,预计2028年并网,年发电量约347GWh,可满足5.2万户家庭用电,年减碳30万吨。项目由OX2开发,Bouygues Construction Australia与Equans联合承建。文章重点阐述Hi-MO 9凭借HPBC 2.0电池技术、24.8%高转换效率、-0.26%/℃低温度系数及30年功率质保等优势,有效应对澳大利亚高温高辐照环境,提升长期发电收益与资产可靠性。项目体现了矿区生态修复、光储协同与技术创新在推动能源转型中的综合价值。(199字)

中建七局中标河北零碳迁安虚拟电厂光伏发电及储能项目来源:中建七局 发布时间:2026-11-13 11:51:26

中建七局近日中标河北零碳迁安虚拟电厂光伏发电及储能项目EPC总承包工程,中标额约25.47亿元。该项目位于河北省迁安市,是河北省首批虚拟电厂试点实体工程,由迁安市属国有企业主导推进。作为当地源网荷储综合能源示范和零碳城市建设标杆,项目采用合同能源管理(EMC)商业模式,集光伏发电、储能、虚拟电厂调节及电力交易等功能于一体。工程将充分利用199家企事业单位闲置厂房屋顶建设分布式光伏,实现“能建尽建、宜建尽建”,推动光伏电力就地消纳、余电上网与峰谷调节。建成后,将构建安全高效的绿色供能体系,有效压减化石能源消费,支撑区域碳减排与能耗双控目标达成。

24GW!中广核阿拉善两大沙漠新能源基地+储能项目电源规划方案编制中标候选人公示来源:中国电力招标网 发布时间:2026-11-11 10:15:20

中广核在内蒙古阿拉善盟腾格里和巴丹吉林两大沙漠规划建设总规模达2400万千瓦(即24GW)的千万千瓦级新能源基地,每个基地含400万千瓦风电与800万千瓦光伏,并配套建设火电、储能设施及电网接入工程。项目旨在支撑“蒙电入鄂”特高压外送通道,推动大型风光基地集约化、规模化开发。本次招标聚焦电源规划方案编制工作,要求中标单位依据国家及地方大型风光基地政策,统筹评估当地风光资源、煤炭与水资源保障能力,结合特高压通道布局,提供技术可行、设计合理、具备竞争优势的总体规划实施方案。水电水利规划设计总院等三家设计院已入围中标候选人。

全球约有 3,000吉瓦的风电、光伏、电池储能装机正在排队等待并网来源:国际能源小数据 发布时间:2026-11-10 09:05:56

国际能源署《Renewables 2026》报告指出,全球约3,000吉瓦的风电、光伏及电池储能(含光储/风储混合)项目正排队等待并网,较上年增长60%,相当于现有全球电力装机总量的三分之一。报告强调,电网接入能力已成为当前能源转型的最大瓶颈,主因包括:新能源项目开发周期短于电网扩容周期;混合项目按最大出力申报导致容量虚高与“占位”现象;以及电网投资回报机制不畅抑制提前建设。欧美正推进改革,如英国按项目成熟度重排队列、美国实行“先备资金、先建先得”。报告警示,并网梗阻若不缓解,将威胁2030年可再生能源目标达成。对中国而言,虽无显性“排队”,但弃风弃光与消纳约束本质相同,凸显电网协同已成为新能源发展的核心制约与关键投资方向。(198字)

27项成果揭晓, 四家钠电企业领跑实测——第二届先进储能技术及应用挑战赛在宁收官来源:中国经济新闻网 发布时间:2026-11-09 15:12:42

第二届先进储能技术及应用挑战赛于11月3日至5日在南京举行,作为CESC2026第四届储能大会的重要环节,赛事聚焦技术实测与产业落地双重目标。比赛采用“现场擂台挑战+现场评审挑战”双轨制,覆盖九大赛道,涵盖钠离子电池、压缩空气储能、氢储能、固态储氢、智慧运维及创新场景应用等前沿方向。所有项目在统一工况下接受交叉实测与专家评审,确保数据真实可溯。最终27项成果获奖,其中吉钠科技、众钠能源、兆钠新能源、新能量科技四家钠电企业表现突出;新能量科技以7项获奖成为最大赢家。颁奖后随即开展集中路演,金融资本、能源投资、政府孵化三类专家组同步对接,分别聚焦融资可行性、工程经济性与落地条件。赛事通过检测认证前置、多机构联合鉴证,推动技术评价向产业化转化闭环迈进。(199字)
