投标前应了解的13个光伏领跑者基地的关键信息

来源:智汇光伏(PV-perspective)发布时间:2017-11-23 09:12:07

11月22日,国家能源局公布了10个应用领跑基地和3个技术领跑基地的名单。

1、13个基地场址的区域分布情况

13个场址分别位于8个省,涉及除南方电网之外的全部区域电网。除白城、上饶之外,其他所有场址都分布在北纬36.5°±4°的范围之内,即集中在我国中高纬度地区。

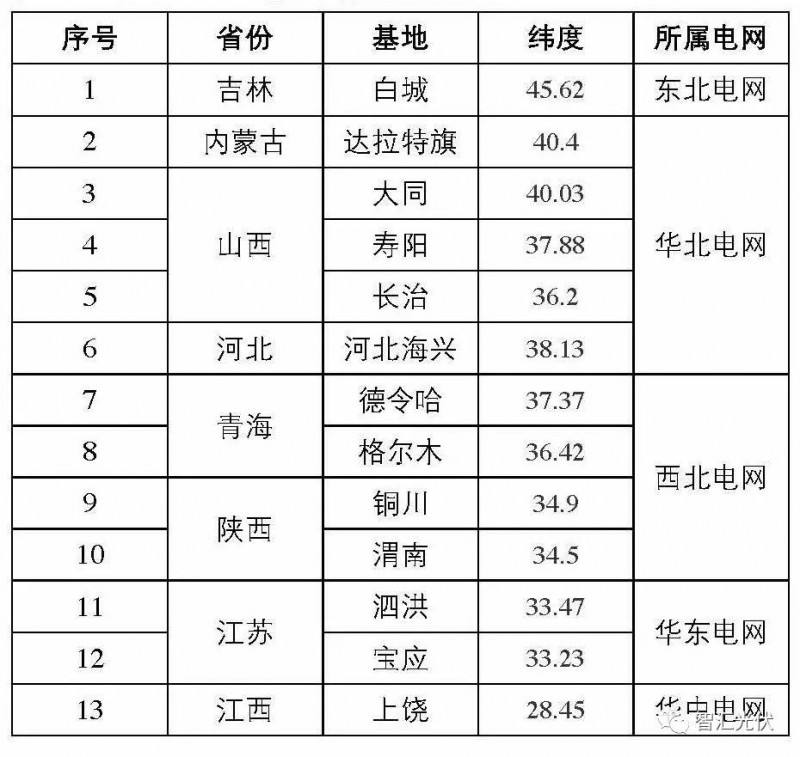

表:13个基地场址的分布情况

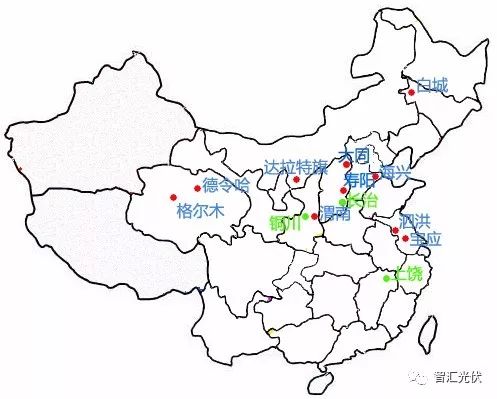

具体的分布情况如下图。


2、13个基地场址的太阳能资源情况

从太阳能资源水平来看,总辐射量从4440~6899MJ/m2,资源水平跨度大,一类、二类、三类电价区分别为3个、2个、8个。

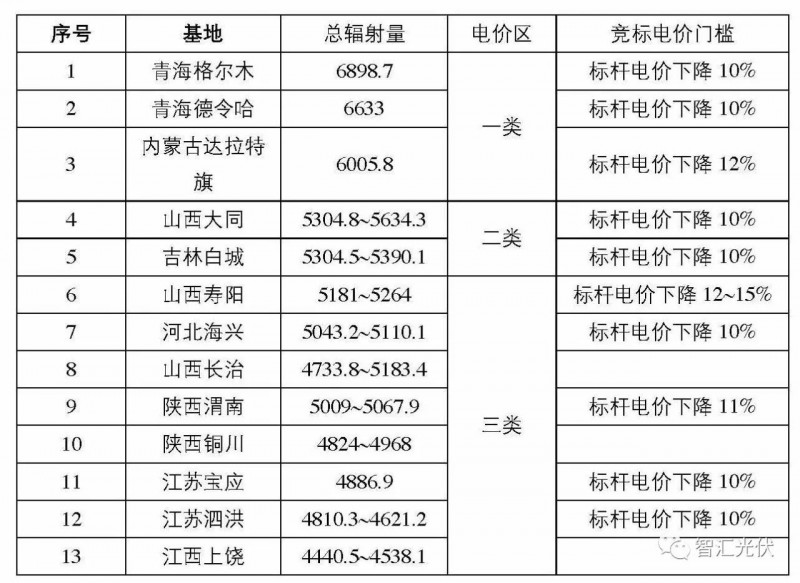

表:13个基地场址的太阳能资源与电价情况



3、13个基地场址的土地情况

1)青海格尔木

土地性质:荒漠化未利用地

用地价格:基地土地将按照无偿划拨方式供投资企业使用

2)青海德令哈

土地性质:国有农用地中的天然牧草地

用地价格:基地用地涉及的土地成本费用有征地补偿费(1815元/亩)和被征地农牧民社会养老保险(征地补偿费的百分之五十,即907.5元/亩),草原植被恢复费3690元/亩,平均256.5元/亩/年,按25年计算”

3)内蒙古达拉特旗

土地性质:均为未利用地

用地价格:未利用土地不高于300元/亩·年,交付方式为:一次性支付土地租赁费用”。

4)山西大同

土地性质:农用地498.52公顷、未利用地1213.41公顷;灌木林地910.73公顷、宜林地13.13公顷、非林业用地788.07公顷,确土地权属均为集体所有

用地价格:“用户升压站(新建3座110千伏升压站)以及集电线路塔基等共需征地约30亩,平均地价约17万元/亩。各类土地总用地成本低于200元/亩·年。交付方式为:征地费用按照国家政策规定交付,土地租赁费分20年逐年缴纳,且20年内不上浮使用成本。

5)吉林白城

土地性质:以未利用地为主

用地价格:基地土地将按照流转的方式供投资企业使用,使用标准为:租用未利用地200元/亩·年,交付方式为25年一次性缴纳”。

6)山西寿阳

土地性质:"未利用地18156.15亩且不属于宜林地、天然牧草地,农用地476.4亩,现状建设用地41.4亩。土地产权均为村集体经济组织所有

用地价格:寿阳县政府承诺“未利用地150元/亩·年”、“对耕地、园地、现状建设用地等三类用地土地流转费超出200元/亩·年的部分,由县财政负责补贴(对这三类用地,基地用地企业也按200元/亩·年标准执行)”“以上用地逐年流转,流转年限25年,流转费25年内保持不变”、“建设用地采取公开出让方式供给,出让费为10万元/亩以下,出让年限50年,一次性支付”、“地面附着物补偿费48000元/年”、“总用地成本约为159.1元/亩·年”。

7)河北海兴

土地性质:全部为未利用地

用地价格:“基地光伏阵列用地将按照流转租赁方式供投资企业使用,流转租赁费用为195元/亩·年(包括土地流转费用、补偿等总用地成本),分25年逐年缴纳,且25年内不上浮土地使用成本”

8)山西长治

土地性质:国土性质未利用地32938亩,林地性质宜林地21787亩、其他灌木林地6091亩、林业未利用地5060亩

用地价格:两县建设用地出让价格标准为96元/平方米。基地土地将按照流转的方式供投资企业使用,20年平均用地成本在200元/亩/年以下。具体标准为:基地用地流转价格150元/亩/年,交付方式为:分20年逐年缴纳且20年内不上浮;附着物及林业补偿等一次性费用低于1000元/亩,20年平均为50元/亩/年”

9)陕西渭南

土地性质:未利用地11473.86亩、一般农田8199.55亩,合阳县土地产权为集体所有,澄城县土地产权为村民所有

用地价格:按照流转方式供投资企业使用,项目用地总成本平均为193元/亩·年。其中,未利用地160元/亩·年,交付方式为:分25年逐年缴纳且20年内不上浮使用成本;一般农田240元/亩·年,交付方式:分25年逐年缴纳且20年内不上浮使用成本。

10)陕西铜川

土地性质:一般农用地12097亩、未利用地6215亩

用地价格:成立农业公司,牵头流转所需土地,以一般农用地200元/亩·年,未利用地180元/亩·年,租赁给光伏投资企业,交付方式以5年为一个交付周期”、“对入选基地建设的光伏企业,土地使用价格在租赁期间不予上浮”

11)江苏宝应

土地性质:未利用地1575.8亩,坑塘水面为14288.9亩,建设用地499.7亩,其余为零星地类,面积为322.4亩。土地产权属国有土地或集体土地

用地价格:基地光伏阵列区土地将按照流转的方式供投资企业使用;使用标准为:未利用地0元/亩·年,坑塘水面0元/亩·年。交付方式为:未利用地、坑塘水面分25年逐年缴纳且20年内不上浮使用成本;升压站等永久设施用地将以出让方式供投资企业使用,投资企业按土地出让相关规定缴纳相关费用,费用标准为每亩15万元”。

12)江苏泗洪

土地性质:全部为国有未利用地,不占用林地

用地价格:基地土地将按照流转的方式供投资企业使用,使用标准为:国有建设用地200元/亩·年(含青苗及池塘内鱼苗等一次性补偿费)、未利用地200元/亩·年(含青苗及池塘内鱼苗等一次性补偿费)。交付方式为:分25年逐年缴纳且20年内不上浮使用成本”。

13)江西上饶

土地性质:规划范围16829.7亩,其中利用国有未利用地15060亩,基地土地属于国有土地

用地价格:将按照租赁的方式供投资企业使用,使用标准为200元/亩*年,交付方式为:逐年缴纳且20年内不上浮土地价格”。

FR:智汇光伏(PV-perspective)


索比光伏网 https://news.solarbe.com/201711/23/120962.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
湖南东安县发展和改革局关于我县2026年三季度分布式光伏可开放容量的公示来源:东安县发展和改革局 发布时间:2026-07-17 16:02:38

东安县发展和改革局于2026年7月15日公示了该县2026年第三季度分布式光伏可开放容量,核定为0.1357万千瓦。该数据依据湖南省发改委等三部门联合印发的湘发改能源规〔2025〕843号文件,以及永州市发改委关于发布全市当季可开放容量的统一部署制定。测算工作由国网东安供电公司具体实施,并经东安县发改局班子会议审议确认。公示旨在落实上级关于规范分布式光伏管理、有序引导项目开发的要求,保障电网安全与新能源消纳能力相匹配,同时向社会公开透明地提供容量信息,为相关投资主体开展项目前期工作提供依据。

​汉孚光伏 |‌ 让每一座别墅都成为经得起检验的绿电样板来源:索比光伏网 发布时间:2026-07-16 15:43:35

本文介绍了汉孚光伏在武汉落地的一套20KW别墅分布式光伏项目被国家电网选定为“四可”(可观、可测、可控、可调)标准化接线样板工程的过程与意义。随着2026年新版国标GB/T34932-2025实施及各地并网监管趋严,“四可”已成为户用光伏并网的强制性要求。该样板项目虽规模不大,但全流程严格对标新规:从资料申报、设备选型、规约转换器调试,到逆变器协议适配与主站数据对接,均实现稳定合规。汉孚技术团队在现场培训中系统演示了“四可”落地实操路径,并与国网人员就并网流程、勘察验收等环节深入交流。文章还概述了汉孚深耕武汉别墅光伏17年所积累的标准化交付能力,包括本地化经验、自有技术团队和全流程合规管理体系,凸显其以高标准施工助力行业规范化发展的实践价值。(198字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

6.86亿债务化解背后:一座光伏电站的司法重生之路来源:湖南高院 发布时间:2026-07-10 06:31:24

本文介绍了湖南平江县菖蒲塘光伏电站通过破产重整实现司法重生的全过程。该电站曾因管理不善陷入严重经营困境,负债6.86亿元,濒临破产。平江法院于2022年提前介入,经评估认定其具备绿色资产价值与重整可行性,依法受理实质合并重整申请。审理中坚持“公平偿债与盘活绿色资产并重”,依托府院联动机制协调解决税费减免、土地续租等难题;面对灾情,顺势推动技术升级与产能提升;创新采用公开抽签方式遴选战略投资人,并制定“担保债权现金清偿+普通债权留债延期”的差异化清偿方案,将清偿率由30%提升至75%。重整期间保障员工权益、延续生产经营,并深化“板上发电、板下种植”模式,最终实现企业涅槃、债权人获益、地方绿色发展与乡村振兴多维共赢。(199字)

双台风连环来袭!“美莎克”+“巴威”轮番来袭,光伏人如何守护你的财产安全?来源:天合光能 发布时间:2026-07-09 09:09:58

双台风“美莎克”“巴威”轮番袭击沿海,光伏电站面临强风、飞石、盐雾、火灾等多重威胁。天合光能推出防台风-极御组件,具备17级抗风压、2.5mm加厚双玻抗冲击、IEC Class A+A顶级防火三大硬核实力,专为台风高发区定制,筑牢极端天气下的资产安全底线。

山地光伏电站如何选型设计?破解复杂地形落差的三重难题来源:阳光新能源网 发布时间:2026-07-06 11:20:50

本文探讨了山地光伏电站选型设计的关键挑战与系统性解决方案。面对平价上网背景下优质平地资源日益枯竭的现实,光伏开发加速向山地丘陵等复杂地形转移,但由此引发三大难题:地形高差与坡度多变导致传统二维设计失效、阴影遮挡加剧影响发电效率;支架选型与基础施工受地质和坡度制约,单立柱、双立柱及柔性支架需差异化适配;生态保护要求与重型施工方式存在突出矛盾。文章强调“因地制宜”为设计核心,提出从支架类型、组件精细化排布(结合坡向与逐时立体阴影建模)、轻量化基础形式(如螺旋桩、微型桩)及数智化工具应用(无人机测绘、iSolarSim仿真软件等)多维度协同优化。最后以阳光新能源广西宜州100MW山地项目为例,验证其「魔方」技术平台在选址、设计、施工全链条中的落地成效。(199字)

慢生意:苏美达能源的光伏二十年来源:索比光伏网 发布时间:2026-07-01 08:37:46

本文以苏美达能源深耕光伏行业二十年的实践为主线,讲述其坚持“向需求端走”的长期主义路径。面对行业普遍追求技术迭代与价格竞争的趋势,苏美达反其道而行,聚焦客户全生命周期需求:从早期贸易起步,逐步延伸至组件制造(辉伦品牌)、EPC工程、电站运营、售电及碳中和服务,形成覆盖“产品—建设—发电—交易—减碳”的完整价值链条。文章通过老客户组件更换难、欧洲光伏车棚认证突破、海外矿区光储柴微网落地等案例,凸显其“场景化”服务能力与“一区一策”的本土适配逻辑。依托“央企市营”体制——内守品质与长期承诺,外重市场响应与服务创新——苏美达以可靠性为根基,连续多年获国际权威机构认证,并以十六年超发20%的捷克电站等实证,诠释“慢生意”背后的深度责任与时间价值。(198字)

对话创维光伏黄永涛:告别电网依赖,光伏的下一个战场在负荷端来源:世纪新能源网 发布时间:2026-06-30 21:37:47

本文围绕光伏产业从“发电上网”向“负荷端消纳”转型的核心趋势展开,以创维光伏的实践为案例,阐述行业新阶段的发展逻辑。文章指出,2026年被视为新能源转折之年,政策推动就地消纳,绿电价值正由上网电量转向用户实际节省电费;分布式光伏装机占比首超50%,工商业与户用需求加速释放。创维光伏据此提出“负荷端竞争”战略,推出“超级物种能亮站”全场景光储解决方案,覆盖阳台、别墅、小微工商业等差异化场景,并依托“羲寰能源”数字平台实现发-储-用智能调度。其模式强调以用户需求定义产品,将光伏从工程产品升级为消费产品,并将该逻辑延伸至东南亚、欧洲等海外市场,推动光储融合方案出海。全文核心在于:光伏的未来竞争力取决于服务用户、提升自用率、优化用电体验的能力。

泉州台商投资区分布式光伏接入电网承载力信息的通告来源:泉州台商投资区管理委员 发布时间:2026-06-25 17:53:50

泉州台商投资区管理委员会科技经济发展局依据国家能源局《分布式光伏发电开发建设管理办法》及《电网公平开放监管办法》相关要求,组织国网福建省电力有限公司惠安县供电公司,对辖区内分布式光伏接入电网的承载能力开展评估。通告发布截至2026年第二季度(即2026年6月12日)的评估结果:全区分布式电源累计装机容量为20.088万千瓦,当前电网可开放并网容量区间为36.08至56.22万千瓦。评估覆盖220–35千伏主变、10千伏配变等关键环节,并同步配套发布承载力情况表、各级变压器评估结果表及承载力提升措施报告,旨在为分布式光伏项目规划与并网提供权威、透明的数据支撑。(199字)

鄂托克旗2026年分散式风电、分布式光伏项目优选工作有关事宜的公告来源:鄂托克旗能源局 发布时间:2026-06-25 10:06:42

鄂托克旗启动2026年分散式风电与分布式光伏项目优选工作,明确申报条件、开发要求及评审流程。项目聚焦就地消纳、不新增用地、不接入公网,优先支持工商业屋顶、农村牧区及基础设施场景。申报截止5月31日,入选项目将获政策与并网支持。
