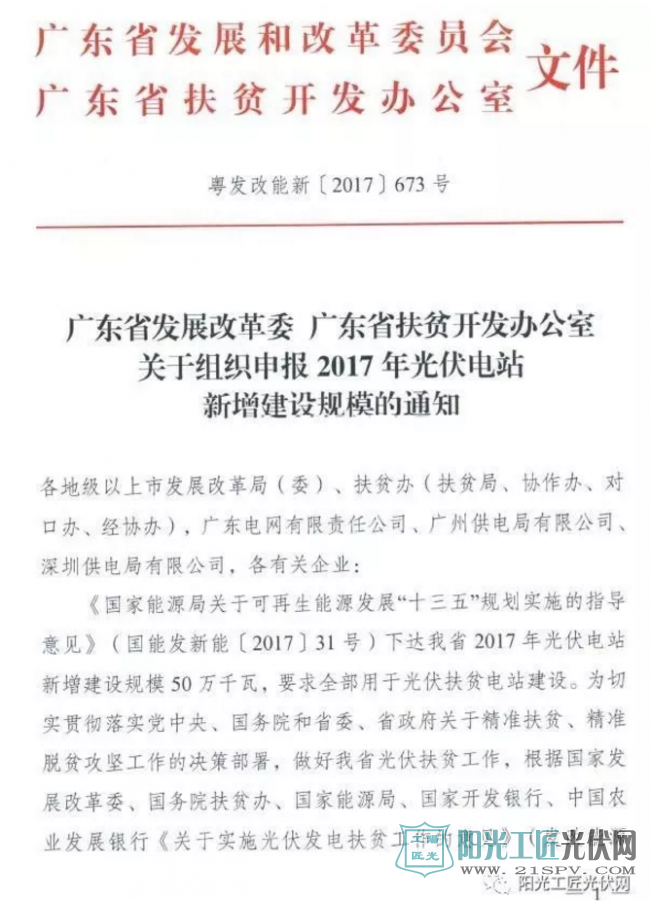

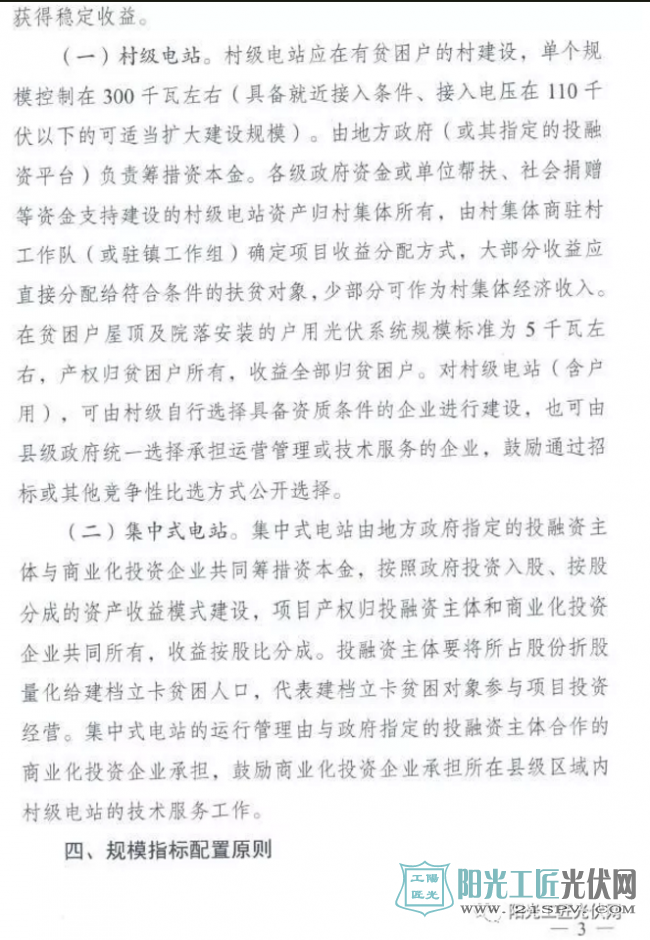

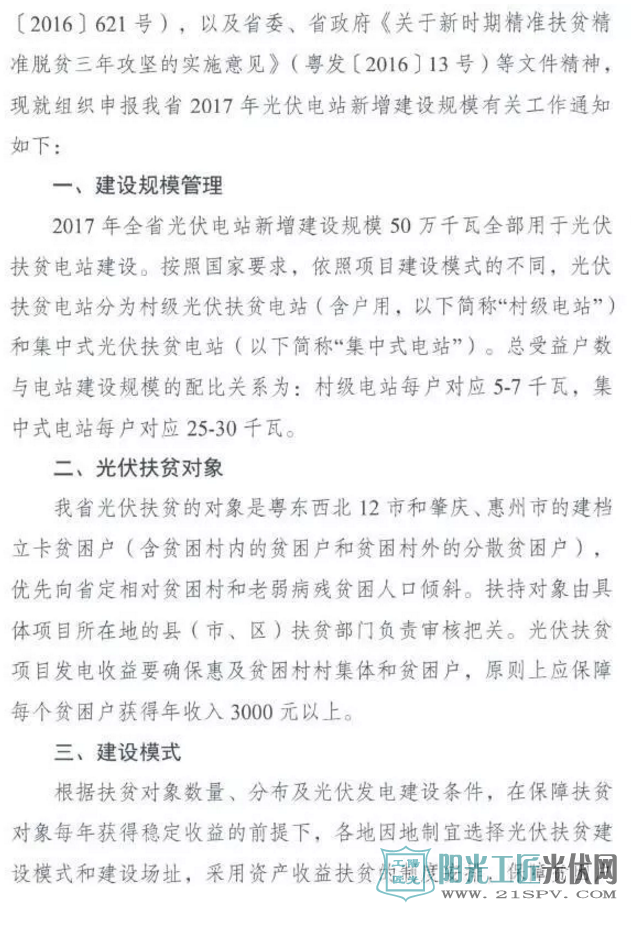

粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年光伏电站新增建设规模的通知

来源:广东省发改委、广东省扶贫办发布时间:2017-10-15 23:59:59


指标分配将优先支持已建成、还未取得年度建设规模指标的光伏扶贫项目;此外村级电站优先纳入建设规模。从地区上看,原中央苏区、欠发达革命老区和少数民族地区以及国家绿色能源示范县的光伏扶贫项目优先纳入建设规模。对于集中式电站,综合考虑项目占地面积、项目用地性质、项目用地和扶贫资金落实情况、县级有关部门支持情况、电力消纳和送出条件、综合开发利用等因素,统筹安排建设规模。

这是继山东、山西、河北、吉林等地之后有一个省份将全部的建设规模用于光伏扶贫的地区。

粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年<a href=光伏电站新增建设规模的通知" />


粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年<a href=光伏电站新增建设规模的通知" />


粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年<a href=光伏电站新增建设规模的通知" />


粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年<a href=光伏电站新增建设规模的通知" />


粤发改能新[2017]673 广东省发展改革委 广东省扶贫开发办公室关于组织申报2017年<a href=光伏电站新增建设规模的通知" />

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
内蒙古发布关于新能源就近消纳价格机制有关事宜的补充通知来源:内蒙古自治区发展和改革委员会 发布时间:2026-09-24 09:27:48

内蒙古自治区发改委、能源局发布《关于新能源就近消纳价格机制有关事宜的补充通知》,旨在细化和优化现行新能源就近消纳价格政策。通知明确,自2025年10月1日起,新接网的源网荷储一体化、风光制氢一体化、全额自发自用(不含公用燃煤电厂厂用电替代)及绿电直连项目,统一适用就近消纳价格机制;燃煤自备电厂的可再生能源替代等三类项目,则以“户”为单位,对其全部自发自用电量按现行自备电厂政策缴纳相关费用;同时调整容量备份项目界定标准,由“多回路供电”改为满足“N-1原则”的供电线路或变压器配置;此外,设定了2025年10月至2026年底的过渡期,允许符合条件的已接网项目申请最长6个月缓冲期,平稳衔接政策执行。(199字)

天合光能至尊N型700W+组件赋能菲律宾光伏电站来源:天合光能 发布时间:2026-09-23 10:00:21

天合光能签约菲律宾Bugallon光伏电站,供应至尊N型700W+组件,以i-TOPCon技术应对热带高温高湿环境,年发电51GWh,减碳3.6万吨。项目获菲律宾能源监管合规认证,助力其2030年可再生能源占比达35%目标,彰显天合光能在东南亚市场的技术实力与本地化深耕成果。

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

2026 广东省增量新能源机制电价竞价登记启动 深度解读及申报指南来源:索比光伏网 发布时间:2026-09-16 10:09:04

2026 年广东省增量新能源项目机制电价竞价登记正式启动,集中式光伏、陆上风电不参与,分布式光伏成核心主体,9月14日开启登记,10月13日截止提交材料。本文深度解读竞价范围、申报流程、报价策略、风险提示,附2025年首轮结果参考、粤桂规则对比及全国格局分析,完整版报告扫码获取。

草甸生金!正泰新能ASTRO N8点亮4400米藏东高原光伏电站来源:正泰新能Astronergy 发布时间:2026-09-08 09:46:14

大唐西藏八宿益青300MW牧光互补光伏项目全容量并网,正泰新能供应157MW ASTRO N8组件,成功应对4400米超高海拔极端环境。项目实现“板上发电、板下长草、草间放牧”,年发电5.2亿千瓦时,减碳43.5万吨,打造高原生态与能源协同发展新样板。

3.44GW!福建光伏电站2026年开发建设方案印发来源:福建省发展和改革委员会 发布时间:2026-09-07 10:43:32

福建省发改委于2026年9月印发《光伏电站2026年度开发建设方案》,明确当年全省光伏开发总规模为3436.2兆瓦(3.44GW),涵盖60个正式纳入建设方案的项目;另有32个、总容量4345兆瓦的项目因电网消纳受限暂列储备库。方案依据国家能源局104号文及福建省资源禀赋制定,强调项目须按期完成备案与全容量并网,并严格落实安全、环保、水保“三同时”制度及电力业务许可证申领要求。电网企业需统筹配套电网建设,保障“能并尽并”。各级发改部门须强化前期服务、事中事后监管,及时纠治不当市场干预行为,并对滞后项目动态跟踪、适时调整,以推动光伏高质量有序发展,支撑能源转型与“双碳”目标实现。(198字)

国家发展改革委召开“六张网”重大项目协调推进机制会来源:国家发展改革委 发布时间:2026-09-03 10:02:59

2026年9月2日,国家发展改革委召开“六张网”重大项目协调推进机制会议,聚焦统筹推动新型基础设施建设。会议围绕健全政银企协作机制、加快项目库建设与动态更新展开,强调加强发改、工信、住建、水利、能源等多部门及地方政府协同,深化与国开行、工行、招商银行等金融机构的信息共享,提升“投贷联动”效率。同时,要求系统梳理一批优质工程项目向社会公开推介,吸引多元投资主体参与;强化政府投资撬动作用,同步优化价格形成机制、收费政策及配套支持措施,探索可持续商业模式,凝聚各方合力,扎实推进“六张网”重大项目落地实施。(198字)

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

葡萄牙警示:最大太阳能电站宣告破产来源:清鹏产研院 发布时间:2026-09-02 09:10:16

葡萄牙最大太阳能电站Solara4(装机219兆瓦)所属企业Welink Energy Portugal因财务困境进入债权人破产程序。该项目曾作为欧洲首个无补贴大型光伏项目被寄予厚望,后计划扩建为总容量超600兆瓦的风光储一体化综合能源基地,但遭遇多重挑战:实际发电量长期低于预期;拟议的混合化改造因环保评估未获葡萄牙环境署(APA)批准而受阻;与中方承建商可能存在合同纠纷;更关键的是,其采用纯市场化售电模式,在光伏装机激增导致午间批发电价频繁趋零甚至负值的背景下,收入大幅波动且不可持续。破产后,电站管理权移交Exus公司,正联合Enertis评估重启或出售方案。

澳大利亚投资超1亿澳元,推动光伏LCOE降至20澳元/MWh来源:TaiyangNews 发布时间:2026-09-02 08:56:40

澳大利亚可再生能源署(ARENA)宣布投入最高1.056亿澳元,资助20个光伏研发项目,这是其迄今规模最大的单笔光伏研发投资。项目聚焦两大方向:一是提升电池与组件性能,包括基于TOPCon的背接触晶硅电池、钙钛矿/硅叠层电池等新技术,目标是实现超28%的电池效率和30%的叠层转换效率,并推动中试制造;二是降低平衡系统(BoS)及运营维护(O&M)成本,涵盖轻量化双面层压系统、AI驱动的可靠性优化、智能运维平台等。该计划旨在支撑澳大利亚2030年光伏发展目标:大型电站安装成本降至0.30澳元/W、组件效率达20%、平准化度电成本(LCOE)低于20澳元/MWh。资金由原6000万澳元追加而来,覆盖从材料研发到电站全生命周期的创新链条。
