美国光伏电站总成本中“软成本”占多大比例?

来源:国际能源小数据发布时间:2017-09-18 08:58:14

索比光伏网讯: 我们首先要解释的是什么是光伏系统的“软成本”,这一概念可以用下面的公式说明:

Soft cost = total cost - hardware (module, inverter, structural and electrical BOS) cost

光伏系统软成本=总成本—硬件成本(组件、逆变器、支架、电气)

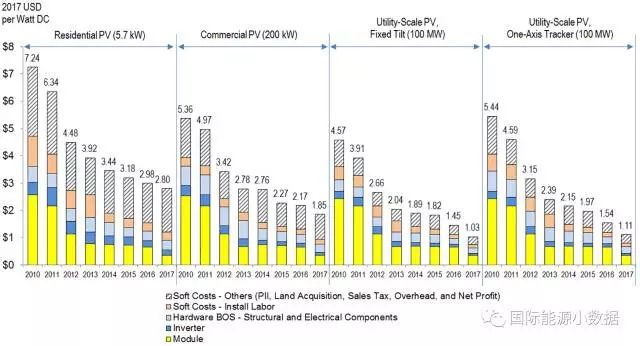

具体而言,软成本包括土地、劳动力、税收、行政、利润等成本。从下图可见,过去7年来美国光伏系统的硬件成本大幅度下降,相应地“软成本”占比逐步提高。

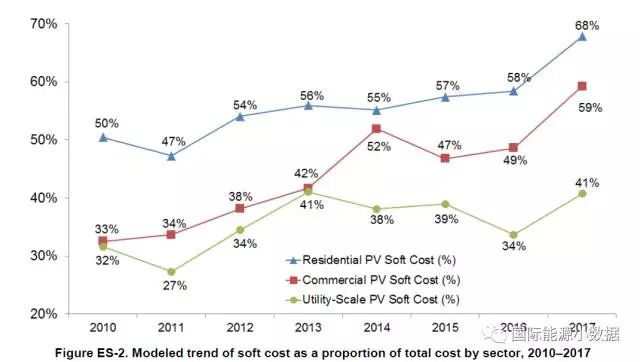

以公共事业级(大型地面)光伏为例,2010年软成本只占总成本的32%,而2017年软成本占到总成本的41%。2017年商用设施光伏系统的软成本占59%,而家庭户用光伏的软成本比例更高达68%。

原标题:【数据】美国光伏电站总成本中“软成本”占多大比例?


索比光伏网 https://news.solarbe.com/201709/18/132533.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
电投新能HJT走进菲律宾农场:“光伏+灌溉”年省2230万元燃油成本!来源:电投新能DintoSolar 发布时间:2026-09-02 09:31:32

电投新能HJT组件落地菲律宾“光伏+农业灌溉”,以分布式、小单元模式服务偏远农场,单套系统仅需32片组件。已建成超4MW项目,年发电684万kWh,年省燃油支出2230万元,减碳5631吨。HJT技术正从能源供给端升级为农业绿色品牌与合规新资产。

美国能源部投入1200万美元发展太空光伏技术来源:钙钛矿工厂 发布时间:2026-09-02 09:04:36

美国能源部于8月31日宣布启动一项总额最高1200万美元的空间光伏技术研发资助计划,旨在降低航天用太阳能电池及组件成本、提升美国本土制造能力,并推动原型在空间或近空间环境中完成第三方验证。该计划通过与中介机构TechWerx合作的“空间光伏研发合作伙伴中介协议(PIA)”实施,分两大方向:一是支持高校、国家实验室和企业研发下一代高性能、低成本、高耐用性太空级光伏电池;二是资助高容量制造工艺创新及经第三方验证的组件原型飞行测试。两类项目资助上限分别为150万和200万美元,执行期最长三年。此举呼应日益增长的天基能源需求,服务于国家安全与经济竞争力目标,并为实现持续、稳定的太空供电提供技术支撑。

美国加码光伏制造!新建2GW太阳能电池产能来源:索比光伏网 发布时间:2026-08-31 06:45:17

美国光伏制造迎来新进展:总部位于俄克拉荷马城的Nextnova Solar公司宣布,将在俄州尤肯市新建一座大型太阳能电池生产基地。该工厂建筑面积约4.26万平方米,计划于2026年11月动工,2027年3月投产,初期年产能为2GW,可创造约300个就业岗位。项目设计具备扩展性,未来可根据市场需求将年产能提升至最高5GW,并同步增加就业。此举旨在增强美国本土光伏电池的自主供应能力,缓解对进口产品的依赖,同时推动当地清洁能源制造业发展与产业链完善。

组件制造商再次实施临时停产来源:索比光伏网 发布时间:2026-08-28 06:18:15

美国光伏组件制造商Silfab Solar近日宣布,其南卡罗来纳州福特米尔工厂再度实施临时停产。此次停工主要源于两方面原因:一是关键生产物料供应紧张,导致供应链出现阶段性约束;二是工厂需利用停工期开展生产线例行维护。停产覆盖太阳能电池与光伏组件两条核心产线,但客户服务、成品发货、仓储物流等非生产环节照常运行,订单交付不受影响。值得注意的是,这已是该工厂近期第二次临时停产——此前曾因安全事故暂停运营。连续的生产中断凸显出美国本土光伏制造在供应链韧性与日常运营稳定性方面面临的现实压力。行业将持续关注其复产进展及美国本土光伏产能的实际落地成效。(198字)

国管局:公共机构新建筑,光伏系统应装尽装!来源:国家机关事务管理局 发布时间:2026-08-25 09:29:25

《“十五五”公共机构节能降碳工作方案》是国管局与国家发改委联合印发的指导性文件,旨在推动公共机构在2030年前实现碳排放达峰。方案以碳达峰碳中和为引领,明确到2030年单位建筑面积碳排放、能耗及人均用水量分别下降8.5%、5%和3%等量化目标。全文围绕六大方面展开:完善节能降碳管理机制,强化目标责任制与能效碳效分级管理;加大既有建筑与重点用能设备改造力度,推广绿色建筑与超低能耗技术;优化能源结构,严控煤炭消费,推动新建公共建筑光伏系统“应装尽装”,提升可再生能源利用与终端电气化水平;鼓励自愿减碳、资源节约集约利用、绿色生活方式培育;加强制度标准、计量统计、市场机制和专业能力建设;并强调部门协同、区域联动与组织实施保障。

光伏技术助力乌兰巴托蒙古包区改善生态与民生来源:新华社 发布时间:2026-08-24 08:10:40

本文报道了光伏技术在蒙古国乌兰巴托青格尔泰区蒙古包区的规模化应用实践。该区域因居住分散、缺乏集中供暖,长期依赖露天燃煤取暖,导致冬季空气污染严重、火灾风险高、居民健康与生活品质受损。2024年,联合国开发计划署开展69户光伏系统试点,配备储能、电加热器及AI碳监测模块;2025年9月,在中国全球发展和南南合作基金支持下,项目扩展至500户,形成“光伏+民生+生态+碳汇”综合治理模式。居民反馈显示,系统实现全天候供暖与稳定供电,彻底替代燃煤,显著降低支出、改善室内空气质量,并提升居家安全。项目契合蒙古国生态战略,为草原城市清洁能源转型提供了可复制的实践路径。(198字)

最快1天完成阳台光伏项目审批,新西兰拟大幅简化光伏准入流程来源:TaiyangNews 发布时间:2026-08-19 08:49:11

新西兰政府拟大幅简化住宅及中小型光伏系统审批流程,旨在打造发达国家中最便捷的光伏安装制度。根据监管部《改进光伏安装流程报告》,现行流程存在多重重复检查与繁琐文件要求,导致成本高、周期长(住宅审批平均3个月,中型项目达6个月)。改革后,住宅光伏审批费将从640纽币降至200纽币,时限压缩至6天;中型项目费用由最高1.1万纽币降至1300纽币,周期缩至1个月;并网审批提速至1个工作日(10kW以下)或5个工作日(中型)。政府还将合法化“即插即用”阳台光伏,豁免部分大型及敏感区域项目的资源许可,预计十年内带来2800万至5000万纽币净收益。

合盛硅业被美国从《涉疆法案》名单中移出!来源:索比光伏网 发布时间:2026-08-18 08:44:23

美国海关和边境保护局(CBP)正式将合盛硅业(嘉兴)有限公司从《涉疆法案》相关执法名单中移除,其此前因所谓“涉疆强迫劳动”问题于2021年6月被发布的暂扣令(WRO)同步撤销。该禁令曾导致合盛硅业的光伏原料、各类硅基产品及下游衍生品被禁止对美出口,并通过产业链传导影响国内光伏上下游企业的原材料供应,造成持续约五年的供应链不确定性。此次移出标志着合盛硅业成为国内首家成功解除该限制的硅基材料企业,其对美贸易通道全面恢复,同时为我国硅基新材料及光伏产业链的供应链稳定性释放了积极信号。

非洲崛起! 美国上半年光伏组件进口全景分析来源:光伏情报处 发布时间:2026-08-14 08:58:54

本文基于美国海关2026年上半年进口数据,分析了美国光伏组件进口的规模、来源国结构及政策动向。2026年1—6月,美国累计进口光伏组件10.76GW,同比大幅下降39%;月度进口呈波动趋势,4—5月短暂回升后,6月回落至1.86GW。供应格局发生显著变化:东南亚仍为主力,菲律宾以3455MW居首;非洲国家异军突起,埃塞俄比亚(1312MW)、尼日利亚(925MW)等跻身前十,成为新兴重要出口方。与此同时,美国拟于2026年12月4日起对含多晶硅的进口光伏产品统一加征15%关税,并设定各环节最低进口限价,政策调整将深刻影响全球供应链布局。

博威合金:美国光伏组件资产已于2季度完成交割来源:摩尔光伏 发布时间:2026-08-12 09:24:38

博威合金于2024年二季度完成美国光伏组件资产交割,并同步转让2025年美国先进制造业生产税收抵免权益,形成当期正向收益;其美国电池片资产已签署出售协议,但尚未交割,相关收益待后续确认。公司以研发驱动为核心战略,拥有17大合金系列、100余种自主牌号,覆盖棒、线、带及精密细丝全品类,是国内铜基特殊合金供应最齐全的企业;累计获授权发明专利328项(含多国专利),主导或参与制定56项国家及行业标准,系多项国家级创新资质获得者。当前正推进合金压延铜箔项目,面向高速背板、折叠屏、芯片Socket基座等高技术需求领域;“铝代铜”低压线束已通过验证并在4家车企量产应用;3万吨带材项目落地摩洛哥,旨在完善贴近欧美市场的全球化产能布局。(199字)

工商业光伏受益——澳大利亚将SRES计划激励项目容量提升至1MW来源:TaiyangNews 发布时间:2026-08-11 08:48:13

澳大利亚政府宣布将小规模可再生能源计划(SRES)的适用容量上限从现行标准提升至1兆瓦(MW),以支持工商业及农业建筑部署大型屋顶光伏系统。该调整旨在填补当前能源转型中的“中间市场”空白——目前户用光伏装机达22GW,而工商业领域仅约5.6GW,其技术潜力却超80GW。新政策将于2026年10月1日正式实施,由清洁能源监管机构(CER)管理,通过发放可交易证书为项目提供前期成本折扣,预计降低安装成本约20%。同时,政府将推动加快电网审批流程,要求澳大利亚能源市场委员会(AEMC)修订规则,缩短工商业光伏并网许可周期。此举响应了智能能源理事会关于提升门槛与优化审批的建议,有望释放大量闲置屋顶资源的发电潜力。
