移除4座大山 中国光伏直接实现平价上网

来源:智汇光伏(PV-perspective)发布时间:2017-09-04 09:03:31

光伏电量现阶段依靠补贴,无法实现评价上网,主要原因被认为光伏电力的初始投资远高于传统能源,造成光伏电力的度电成本太高。

光伏电站的初始投资主要分为三部分:

一、设备价格

全球光伏电站都在用中国产光伏设备,中国本土价格应该最便宜。

二、人工成本

作为发展中国家, 中国的人工成本在世界处于较低水平

三、其他费用

一、全世界在使用中国产光伏产品

1、最贵的组件74%来自中国

根据中国光伏行业协会的统计,2016年全世界74%的光伏电站使用的光伏组件来自中国,如下图所示。

从上图可以看出,除了多晶硅以外,2017年硅片、电池片、光伏组件环节的产量,68%~87%来自中国。

2、最核心的逆变器

根据IHS的统计数据,2016年,中国的逆变器前企业华为、阳光销量分别位于全球第一、第二。全世界出货量前10名中,中国企业占据4席。

另一知名分析机构,Bloomberg也对2017年的出货量进行了预测,如下图所示。根据该预测,中国逆变器的应用量将超过51%。

3、太阳能资源处于较高水平

从上图可以看出,中国的太阳能资源虽然不是全球最好的,但全国大部分地区太阳能资源在世界处于较高水平,与美国的太阳能资源相当;远好于加拿大、欧洲等国家和地区。

4、小结

可见,无论是最贵的光伏组件,还是最核心的逆变器,全世界50%以上的产品都来自中国。

作为光伏产品生产大国,中国国内的设备价格应该是世界最低的。

中国的人工价格又处于较低水平。

中国的太阳能资源、发电量处于较高的水平。

设备便宜,人工便宜,发电量好,基于上述原因,按理说,中国的光伏电价即使不是最低的,也应该是较低的。

二、中国是光伏电力最贵的国家之一

根据国际可再生能源署最新发布的《可再生能源竞价分析报告》,到2016年中已经至少有67个国家以竞价方式确定可再生能源项目。相比固定的标杆价格,可再生能源竞价有效地降低了可再生能源上网的价格。相对于2010年,6年内,光伏电价下降幅度更达到80%,为50美元/MWh(相当于人民币0.33元/kWh)。

阿布扎比、墨西哥、迪拜、印度、阿根廷、美国的光伏价格都处于国际上最低梯队,而中国、德国等国光伏价格则处于相对较高的水平。

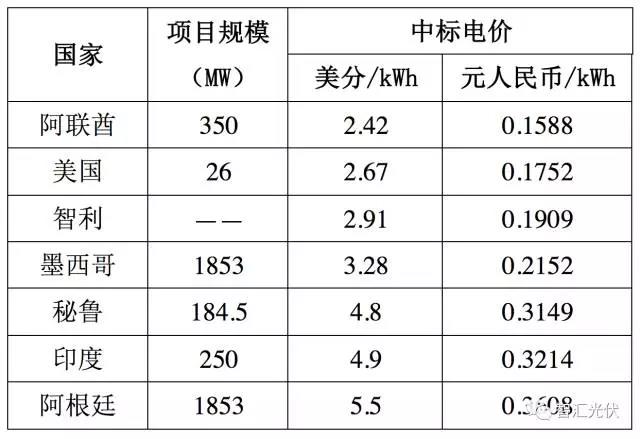

表:近期国际光伏项目的上网电价中标价格

说明:上表中国内电价按照人民币美元最新汇率价格6.56元计算。

即使以中国目前出现的最低电价,2016年乌海领跑者招标中,0.52元/kWh的电价而言,几乎是世界最低电价的3倍以上。按照世界其他国家的光伏项目电价水平,中国光伏项目完全可以摆脱补贴。

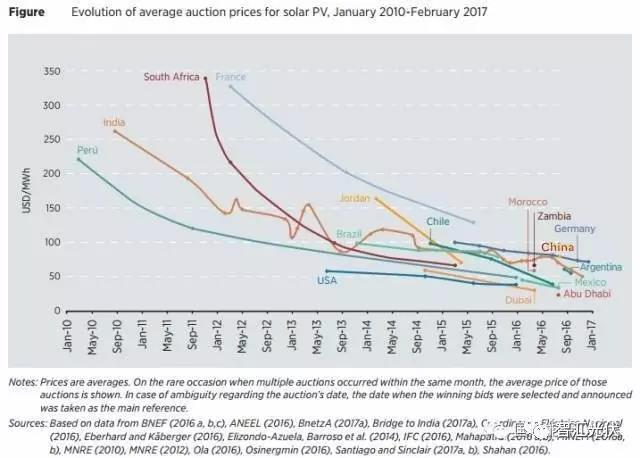

自2010年以内,随着光伏系统造价的下降,全球的光伏电价都进入快速下降的通道,而中国光伏电价的下降速度,显然低于世界其他国家,如下图所示。

图片来源:国际可再生能源署

因此,国际可再生能源署报告在评论到中国的光伏价格时用了一个这样的形容词:surprising(令人惊讶)!

三、中国光伏电价为何居高不下?

1、限电成为西部平价上网最大障碍

我国太阳能资源最好的地区,是度电成本最低、最能实现平价上网的地方。然而,由于限电,这些资源最好的地方已经逐渐被投资商所抛弃。

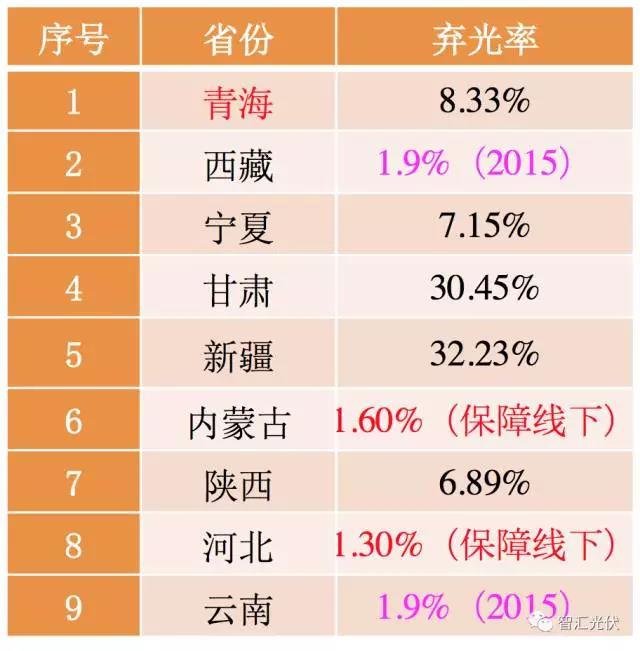

表:2016年全国各地的光伏限电率

根据之前的计算,发电量下降30%,度电成本会增加50%!(详见《由度电成本到平价上网(完整版)》)

可见,限电是成为我国西部地区光伏电站平价上网最大的障碍!

2、土地性质不明,土地价格高企

光伏项目最初由我国西北部发展起来,主要利用戈壁、荒漠等不可利用土地。随着限电的影响,逐渐向高用电负荷的中东部转移。然而,在转移的过程中,很多企业照搬在西部建设电站的做法,忽略了中东部地区的土地性质、土地价格等问题。

1)土地性质

就在不久前,微山6个近300MW的光伏项目因土地性质被要求拆除,将给投资商带来巨额损失。

除此之外,还有很多企业因为土地性质遭受罚款。(这几年,因用地违规被处罚的光伏电站!)

2)土地费用

今年5月份,某省税务对省内的光伏项目集中补收了土地使用税(5元/m2)和耕地占用税(21.5元/m2)。

再考虑到土地出让金,一个10MW的光伏项目,大约要增加1630万的初始投资,以后每年增加100万元的运营成本。

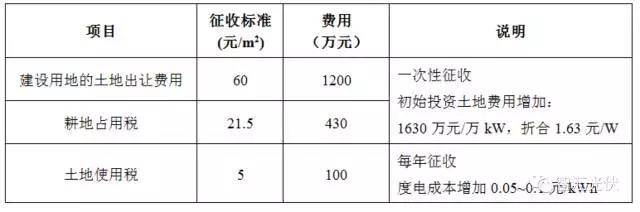

表:一般光伏项目的土地成本

光土地成本一项,就会使光伏项目的度电成本上升0.1元/kWh左右!

与地面电站相比,分布式光伏项目的度电成本下降被高额屋顶租金所限。之前,中储粮屋顶招标时,已经达到10元/m2的价格。

如果按照理想状态:1万平米安装1MW、年满发小时数为1200h,则仅仅屋顶租金一项,就折合度电成本0.083元/kWh!

图:某光伏投资企业为抢占珠海银隆的屋顶资源,报出9.5元/平方米·年的租金,并提供八五折电费折扣。

可见,土地性质给光伏项目将带来毁灭性打击;

土地成本大约会使光伏项目的度电成本增加0.1元/kWh!

3、融资成本

目前,在欧盟或者日本,很多光伏建设的资金使用年息约为2%左右,“在国内,根据企业的信用评级,一些AAA级央企的发债年息可以维持在约3%的水平,部分国有企业在6%左右,而综合整个行业内的企业情况,资金使用年息通常要在7%-10%。而且,杠杆率、担保力度等都有很大区别,对利率都有很大影响。

即便能够接受较高的年息水平,很多光伏企业仍面临着“融资无门”的困境。很多商业银行对光伏项目的资金投放“瞻前顾后”。 而在分布式光伏方面,由于项目分散、产权主体多样、运维专业性不足等多种原因,金融机构对“小型光伏贷”的态度更是慎之又慎。

4、电网接入、送出费用高

按照《可再生能源法》,光伏项目的送出线路应该由电网公司承担。国外的项目,比如阿布扎比的光伏电站,接入部分的费用都是由当地政府负责的,项目方只需要做好站内的相关工作就好。

然而,目前国内光伏项目的送出,基本都采用:业主自建送出线路、给与电费补贴的形式。

对于大型的集中式电站,电网接入部分的成本还不是很明显,电站规模大了可以摊薄相应的费用。但在小型特别是分布式电站上,送出费用将大大增加光伏项目的单位千瓦投资。

按照电网公司的规定,400kW~6MW的项目就要以10kV电压等级接入电网。即使以最大规模6MW计算,接入电网首先需要一个10kV的升压站,如果附近条件满足能够就近接入电网,这一部分的费用也在400万元左右。一旦不能就近接入,整体投资还要再增加100-200万元。而且,即便是企业愿意承担额外费用,出于种种原因,“电网公司也未必会同意”。

四、结语

作为光伏产品生产大国,中国拥有几乎全世界最便宜的光伏电站系统造价;然而,由于土地费用、融资成本、送出费用等,大大推高了光伏项目总投资;限电大幅推高了度电成本。

限电、土地费用、融资成本、送出费用是压在中国光伏项目上的4座大山,使中国光伏项目的上网电价远高于国外项目,严重依赖补贴;移除这4座大山后,在很多地区,光伏项目近期都可以摆脱对补贴的依赖。

FR:智汇光伏(PV-perspective)

索比光伏网 https://news.solarbe.com/201709/04/118075.html

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
隆基首席科学家徐希翔:中国光伏产业已实现全面超越来源:隆基绿能 发布时间:2025-11-17 09:51:20

日前,《21世纪经济报道》专访隆基绿能首席科学家、中央研究院副院长徐希翔,就技术创新、产业发展等话题发表见解。徐希翔对21世纪经济报道表示。目前,隆基已实现BC组件的大规模量产,并成功占据高端应用市场。

7GW!中东又有光伏大项目招标、签约来源:PV光圈见闻 发布时间:2025-11-07 10:52:29

近日,中东太阳能光伏市场活跃,阿联酋及叙利亚两个国家相继宣布重大光伏项目计划。据悉,该光伏储能项目将以独立发电商模式实施。DEWA称,截至目前已收到49份投标意向书。叙利亚公布5GW光伏项目计划叙利亚能源部与以卡塔尔UCC控股集团为首的国际企业联盟正式签署协议,将联合建设四座总装机容量达5000MW的新型发电项目。

天合光能:坚决贯彻中央部署,切实加强行业自律,共同维护公平竞争、知识产权保护、优胜劣汰的光伏市场秩序,实现光伏高质量发展来源:天合光能 发布时间:2025-08-25 09:06:53

强调综合整治“内卷式”竞争,事关国家和产业发展大局,光伏行业将坚决贯彻落实党中央、国务院决策部署,切实加强行业自律,共同维护公平竞争、优胜劣汰的市场秩序,并提出六点倡议。

中国光伏再破纪录!钙钛矿-硅串联太阳能电池实现33.15%的效率来源:清洁能源视界 发布时间:2025-08-18 15:38:25

顶级期刊《自然通讯》发表了他们的最新成果:基于工业纹理硅基底,团队成功研制出钙钛矿-硅串联太阳能电池,其光电转换效率高达33.15%。最终,这块面积1平方厘米的串联电池,在标准测试条件下,效率成功突破33.15%,效率数据经权威认证。经过严苛的1000小时连续测试,新电池仍保持了91.7%的初始效率。当全球光伏产业还在为突破30%效率门槛而振奋时,中国团队已将标杆提升至33.15%。

1.5GW!内蒙古一大型风光基地项目优选投资主体来源:乌兰察布市发展和改革委员会 发布时间:2025-08-05 09:07:04

项目建设规模150万千瓦,其中风电120万千瓦、光伏发电30万千瓦。

仅14个多月内实现倒送:中国电建刷新沙特大型光伏项目建设速度来源:人民网 发布时间:2025-08-01 09:18:58

7月的沙特烈日炎炎。据介绍,项目在仅14个多月内实现倒送电,刷新了沙特大型光伏项目建设工期纪录。中国电建供图REPDO4-AHK光伏项目于2024年5月1日正式开工,装机容量为1230兆瓦,是共建“一带一路”倡议与沙特“2030愿景”重要合作成果之一,也是中国电建继多个大型光伏工程之后在沙特实施的又一吉瓦级新能源总承包项目。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

竞争加剧盈利承压,钧达股份2025H1预亏2-3亿元来源:索比光伏网 发布时间:2025-07-14 16:34:00

7月14日,钧达股份(SZ:002865)发布2025年半年度业绩预告,公司预计实现归母净利润为亏损2-3亿元,去年同期为亏损1.66亿元;预计实现归母扣非净利润4-5亿元,去年同期为亏损3.90亿元;预计实现基本每股收益为亏损0.

云南宣威市:废止分布式光伏3个相关文件来源:宣威市人民政府 发布时间:2025-07-14 09:40:30

决定废止《宣威市人民政府办公室关于印发宣威市发展分布式光伏发电指导意见(试行)的通知》(宣政办发〔2023〕97号)和配套印发的《宣威市人民政府办公室关于推进全市分布式光伏发电项目建设工作的通知》《宣威市能源委员会办公室关于全市分布式光伏发电项目建设的提醒函》三个文件

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。
