日前,山东省能源局印发《关于调整集中式光伏发电并网项目名单的通知》,文件明确,按照《关于开展2024年市场化并网项目申报工作的通知》(鲁能源新能〔2024〕27号)等文件要求,项目单位在申报市场化并网项目时自主承诺,如未能按期建成并网,自愿移出市场化并网项目名单。

经各市能源主管部门、国网山东省电力公司核实,截至2025年底,全省未按期并网的项目共63个、未并网容量583.9068万千瓦。对上述项目及容量,按照企业承诺调整出市场化并网项目名单。
从调整名单来看,国家电投、华能、华电被调整的容量最多,其次包括中广核、华润、国投电力、山高新能源等企业。

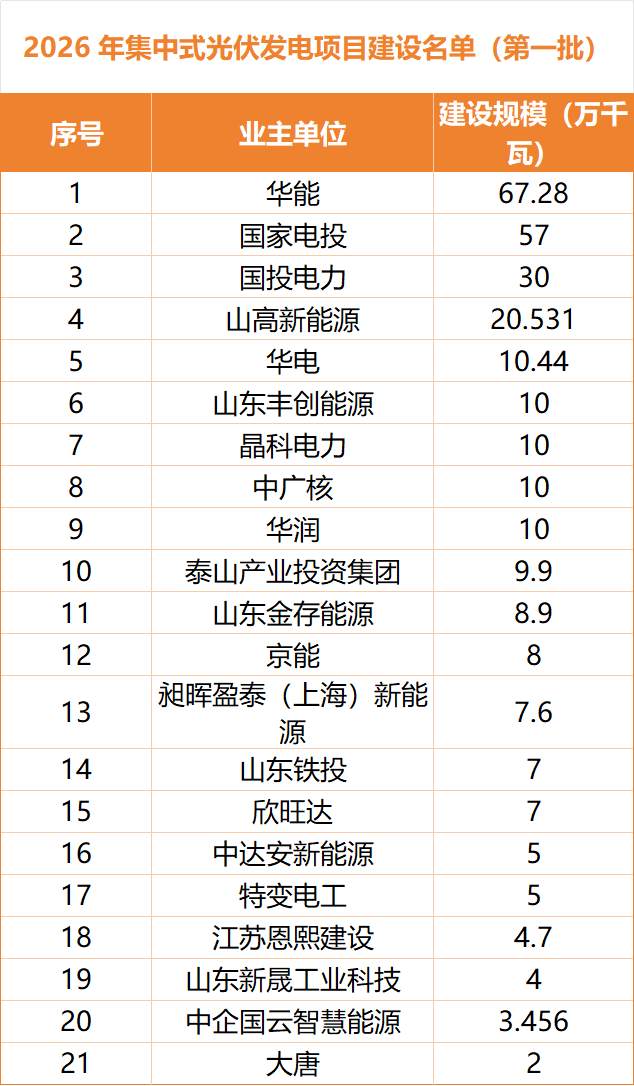

另外,文件指出,考虑到部分光伏发电项目已开工并产生实际投资,企业有意愿继续建设,为保持能源领域投资稳定,现将29个、297.807万千瓦项目纳入2026年集中式光伏发电项目建设名单(第一批),项目须在2026年底前全容量建成投产。
文件要求,对于上述未能按期投产的项目,将从名单中移出,并对所在市和所属企业在后续新能源项目申报中从严把握。
从第一批建设名单来看,华能、国家电投的建设规模都超过了50万千瓦,此前包括国投电力、山高新能源、华电、晶科电力、中广核等均有项目承诺2026年建成。
