山西芮城:以一县之力搏光伏领跑地位

来源:中国能源报发布时间:2017-08-29 15:20:38

“9·30”,是“光伏领跑基地”最后并网节点。时间的临近,让第二批8大光伏领跑基地进展备受行业瞩目。其中,山西省运城市芮城领跑基地项目,是这一批领跑基地中唯一的一个县级基地,芮城以一县之“力”,力推“光伏领跑基地”的建设,正在成为业界关注的焦点。

近日,记者获悉,在芮城光伏领跑基地内,芮城协鑫100兆瓦光伏电站已于7月7日并网合闸,即将迎来全容并网。时间比国家能源局规定的“9·30”提前了近1个月,有望成为第二批8大“光伏领跑基地”首个全容并网的“领跑者”百兆瓦级电站。为“光伏领跑看山西”再添浓墨重彩的一笔。

领跑基地花落小县城

芮城地处山西省最南端,为晋、秦、豫三省交界处,也被称为山西“南大门”。 而作为兵家必争之地而名声在外的中条山则耸立在芮城县域的北缘。

从地势上看,芮城县北高南低,单面阳坡呈阶梯状分布,多为沿山连片的未开发荒山、荒坡。因太阳辐射度的原因,北坡树木葱郁、山峦叠翠,南坡却植被稀少,呈现山体原貌。拥有丰富的阳光资源而略显荒芜的南坡,恰是光伏发电较为理想的天然场所。在基地现场,记者发现,南坡安装完毕的光伏板下,已经长出了一片片的新绿,与远处斑驳泛白的荒山形成了鲜明对比。

芮城光伏领跑者基地一期总规模500兆瓦,作为全国首家县级光伏领跑基地,自带山西省多个“第一”的光环。它不仅是芮城近年落地建设体量最大的单体项目,晋南地区首座集中式光伏电站,同时也是山西省境内最大的集中式光伏电站

政府企业齐发力

与其他基地建设的“进退两难”相比,芮城项目自2016年完成招标以来,芮城县政府高度重视基地建设工作,“以目标为导向”,举全县之力助推光伏领跑基地的顺利完工。并第一时间成立县光伏办公室,抽调精兵强将入驻项目部,提出了“保姆式”的服务思路,集中精力为企业集中扫除建设中的并网、水利、土地等主要障碍,确保基地内项目的如期入网。

“在领跑基地的项目中,县政府出面协调了所有的用地,由县里统一流转之后再交由企业承租,避免了企业囿于土地问题而延误工期,尽最大能力为企业开发建设提供服务,免除企业的后顾之忧。”担任芮城县光伏基地领导组副组长兼办公室主任的县委常委李跃刚向记者介绍。

仅凭此一点,光伏领跑项目的开发优势,已非普通光伏电站可比。“光伏领跑基地不失是一种很好的模式探索。光伏领跑基地项目建设成本的下降,最终都将直接体现到整个光伏产业电价成本的降低上。”李跃刚说。


从全国光伏领跑基地建设情况来看,芮城基地是各项工作推进最顺利的一个,除了当地政府的鼎力支持,也得益于中标投资商和承建商的硬实力。

芮城协鑫100兆瓦光伏电站是芮城基地内仅有的两个百兆瓦电站之一。投资方为协鑫新能源山西分公司,项目EPC总规划是中电建水电集团第十工程局,两家均是行业内实力雄厚的龙头企业,对整个工程所具有的超强成本控制能力,也成为该项目顺利并网的关键。

集优势资源大成之作

“无论从物资供应还是人员配备上,都会优先给芮城项目协调到最优质的资源。”协鑫新能源山西分公司总经理孙明介绍说,“担任此次设计规划的协鑫设计院,是企业从实践中培养起来的专家设计团队,对各种方案的设计切实可行、游刃有余;同时,借助企业大宗集中性采购以及供应链和融资的成本优势,芮城项目成本轻松控制在投标前公司测算的范围内。”

项目经理郭光辉,拥有15年光伏电站建设经验,不仅是协鑫新能源光伏电站的中坚力量,也是企业电站项目最优秀的技术型管理人才。芮城光伏领跑基地项目地势险峻,山坡陡峭,在所有光伏电站中属于最不好处理的一种地形。在这种情况下,郭光辉临危受命,在芮城项目初期,就被从外省直接调入。

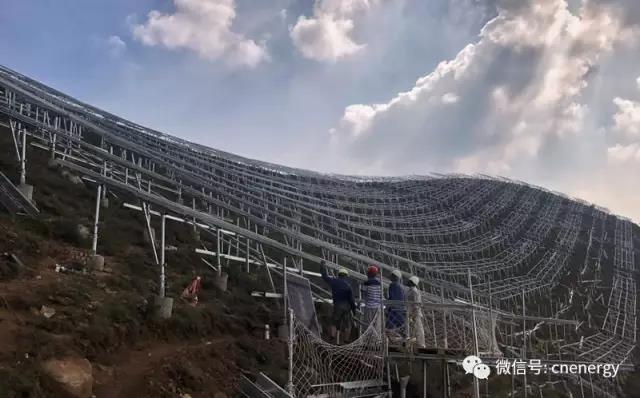

工作人员此前在坡地上施工

在郭光辉的带领下,攻坚团队经过周密的勘测和测算,确定了一套科学的因地制宜的实施方案。

“整个项目分为东区和西区,共60个方阵,每个方阵约安装1.66兆瓦左右容量,采用了平单轴和固定可调式支架两种建设形式。”

项目建设模式为农林光互补,企业对于土地使用异常谨慎,要求在严格执行“不减产、不伤地、不伤农”的“三不”硬性标准下,仍要实现农林光综合利用土地价值最大化。

但这也没有难住郭光辉的攻坚团队。

郭光辉说:“根据当地的气候和土地资源,我们提出了在光伏板下面种植油牡丹的方案。油用牡丹是比较特殊的农作物,生性喜阴,其牡丹籽榨出的食油具有很高的营养价值与经济价值,成为当地农民增收的一个有效途径,也获得了当地农民的认可和支持。”

“作为光伏领跑基地优质项目,芮城项目全生命周期的资本金收益率不会低于行业平均水平,这个数据将在一年之后可以得到验证,未来收益可期。”孙明说。

芮城以一县之力,确保了光伏领跑项目顺利完成,不仅为芮城在阳光产业上搏得了光伏领跑者的领先地位,也为申报第三批光伏领跑基地“蹚”出了一条实实在在可行之路,对全国其它光伏领跑基地建设具有极大的示范意义和借鉴作用。


索比光伏网 https://news.solarbe.com/201708/29/117868.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山西左权县司法局石匣司法所成功化解光伏占地纠纷来源:山西晚报 发布时间:2026-04-03 17:40:54

近日,左权县石匣乡马家庄村74岁村民郭双和,将一面绣有“尽职尽责解民忧,优质服务暖人心”的锦旗送到石匣司法所,对司法所成功化解其长达七年的光伏占地纠纷表示衷心感谢。接到群众求助后,石匣司法所高度重视,立即组织人员实地核查、现场勘验,厘清事实、明确责任。石匣司法所以案释法、以调普法,持续开展农村土地纠纷普法宣传,有效推动矛盾纠纷源头化解,以实际行动守护群众合法权益,筑牢基层法治防线。

华晟新能源出席2026年光伏市场发展论坛 以2000V HJT组件重塑电站投资价值来源:华晟新能源 发布时间:2026-03-27 09:08:37

3月25日,由中国光伏行业协会主办的光伏市场发展论坛于北京盛大召开,合肥华晟光伏科技有限公司CTO田介花受邀参会,并带来重磅主旨分享,深度解读2000VHJT组件的核心技术优势与电站投资价值。合肥华晟光伏科技有限公司CTO田介花应邀出席,并发表了题为《2000VHJT组件重塑电站投资价值》的主旨演讲,深度解析了异质结技术在高电压、大功率趋势下的核心竞争力。

总投资5000万元!山西一钙钛矿项目备案获批来源:钙钛矿工厂 发布时间:2026-03-26 17:18:34

据山西政务服务平台发布信息,光语能源钙钛矿光伏及产业化应用技术研发项目于3月24日完成备案审批。2026年3月23日,杭州市余杭区2026年度第一批创新创业项目评审结果正式公布。项目成果不仅为我司在新能源领域的持续技术创新奠定了坚实基础,更为提升钙钛矿光伏组件量产效率与长期稳定性、推动光伏产业全流程智能化升级提供了核心技术支撑。

山西:支持废旧动力电池、退役风电光伏设备等新型基础设施领域废弃物循环利用来源:山西省发展和改革委员会 发布时间:2026-03-18 07:23:03

支持现役煤电机组升级改造,提升锅炉、电机等重点用能设备能效。推动检验检测机构引进先进仪器,提升技术服务能力,完善质量基础设施服务体系。严格设备淘汰和报废处置,规范资产管理。省发展改革委商省财政厅会同省有关部门,根据各领域消费品实际保有量、销售订单量、政策实施成效、资金执行情况等因素,合理确定各领域资金分配额度,按季度分批次分配中央资金和省级配套资金,并视资金使用情况及时优化调整。

山西2026第一批废止风光项目清单:涉华电、华润、中电建、三峡、大唐等来源:山西省能源局 发布时间:2026-03-12 10:47:40

3月12日,山西省能源局公示2026年第一批拟废止风电光伏发电项目规模的清单,拟对枫润怀仁50MW光伏储能一体化示范项目等22个项目、规模147.2084万千瓦进行废止。其中,集中式光伏项目10个,规模84.5984万千瓦;分布式光伏项目3个,规模10万千瓦;分散式风电项目5个,规模14.61万千瓦;集中式风电项目4个,规模38万千瓦。如有异议,请向相关市能源局提出书面意见,并在公示期内,由市能源局上报省能源局。公示时间:2026年3月12日至2026年3月18日。

山西一地废止原有分布式光伏管理办法来源:山西临汾市尧都区人民政府 发布时间:2026-03-11 09:31:40

3月9日,山西临汾市尧都区人民政府办公室发布关于废止《关于进一步推进尧都区分布式(屋顶)光伏项目建设管理工作的通知》,通知表示,经区政府同意,现将2024年8月16日尧都区人民政府办公室印发的《关于进一步推进尧都区分布式(屋顶)光伏项目建设管理工作的通知》予以废止,特此通知。

山西1.3GW绿电直连项目获批来源:山西省能源局 发布时间:2026-03-06 08:55:43

附件:山西省2026年第一批绿电直连项目清单山西省能源局2026年2月13日

山西省2026年第一批绿电直连项目清单公布来源:山西省能源局 发布时间:2026-03-05 10:54:53

日前,山西省能源局发布关于将山西尚太(四期)、阳曲县绿电园区2个项目纳入省级绿电直连项目清单的通知。

山西国际能源新能源左权县5万千瓦光伏电站项目用地公示来源:山西省左权县人民政府 发布时间:2026-03-04 09:21:38

3月2日,山西省左权县人民政府公布山西国际能源新能源左权县5万千瓦光伏电站项目建设用地详细规划公示。公示文件显示,项目建设地址位于左权县石匣乡马家庄村,规划总用地面积9538平方米。规划控制指标如下:1、用地性质:二类工业用地;2、容积率:≥0.2;3、建筑系数:≥30%;4、绿地率:20%;5、建筑高度:≤15米。

一图读懂|山西2026年工商业分时电价新规来源:山西省发改委 发布时间:2026-03-03 10:21:35

2月28日,山西省发展和改革委员会发布《关于进一步完善工商业用户分时电价政策的通知》,《通知》提出,与现行政策对比,全年的上午高峰时段整体调整至6:00-8:00,缩短了1h;部分月份晚间的高峰时段增加了1h。本通知自2026年5月1日起执行,现行政策与本通知不符的,按本通知规定执行。

山西2026年第一批风、光大基地项目清单发布:规模6GW,国家能源集团、三峡等领衔来源:风芒能源 发布时间:2026-02-26 09:19:04

近日,山西省能源局发布《关于下达山西省2026年第一批大型风光基地项目建设计划的通知》。根据《通知》,经申报、评审,现下达建设计划,共8个项目、总规模600万千瓦。已纳入建设计划的基地项目,全生命周期不得转让。
