5月13日,山西省能源局发布关于山西省2026年第一批竞争性配置风电、光伏发电项目评审结果,保障性并网项目35个、规模449.5万千瓦,其中,风电项目23个,规模达到268.5万千瓦,光伏项目9个,规模146万千瓦,风光项目3个,规模35万千瓦。
公示时间为2026年5月13至5月19日。

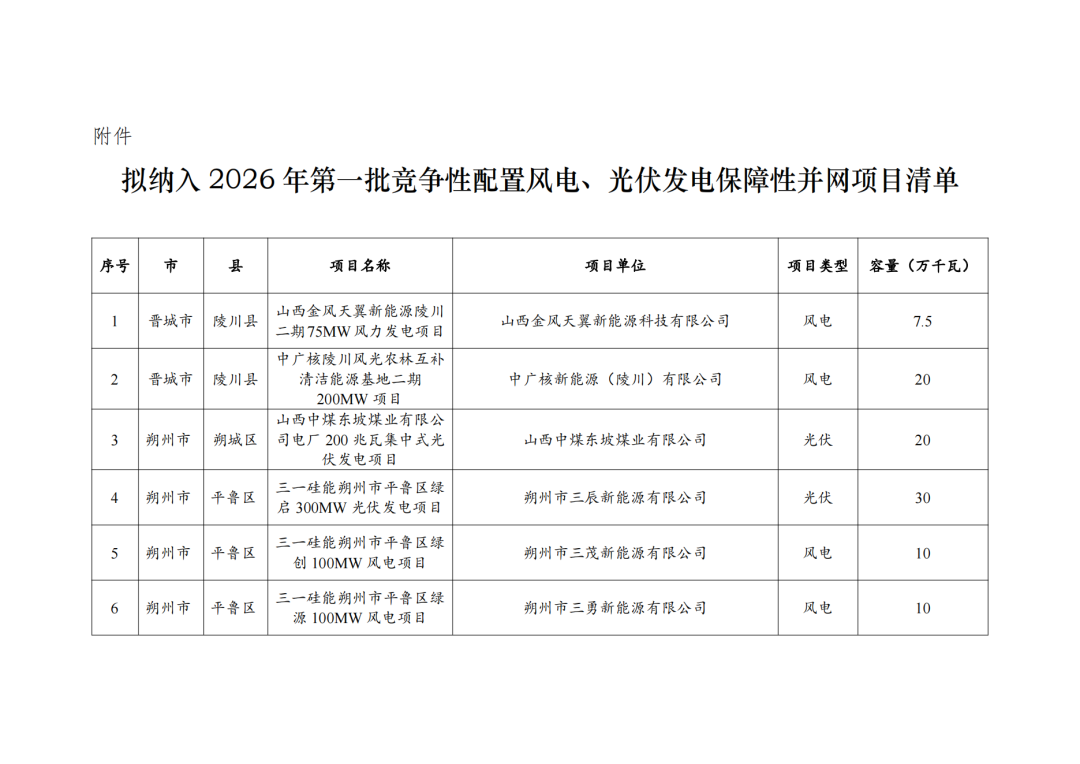

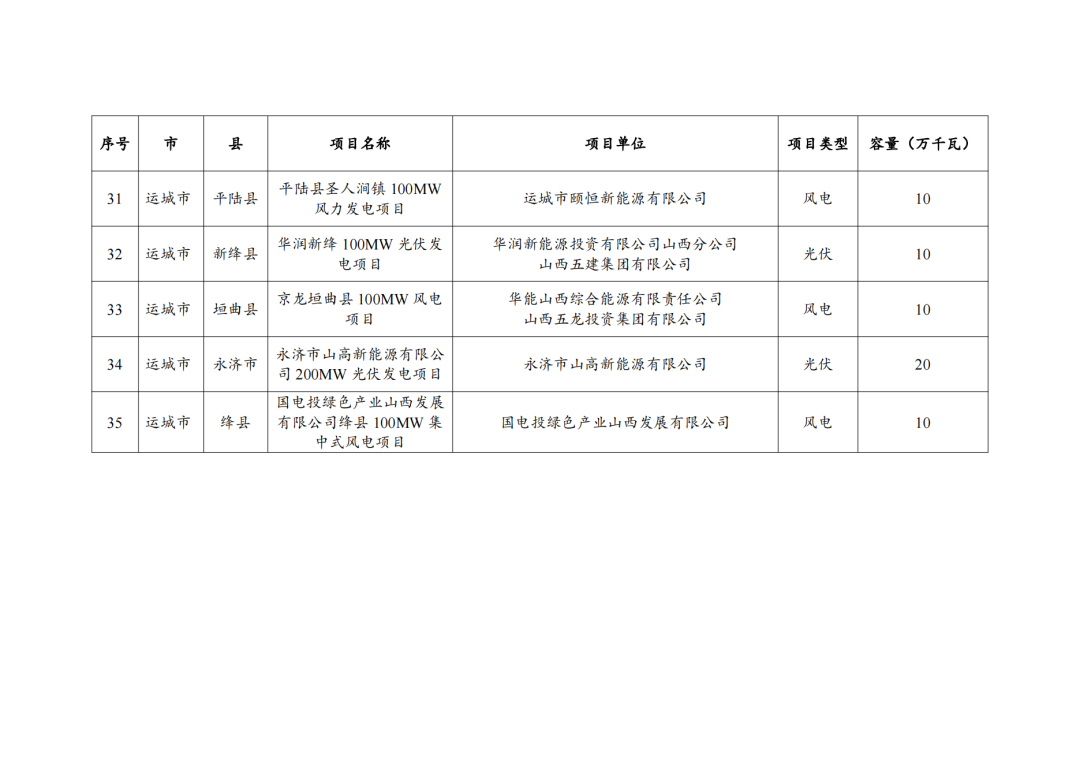

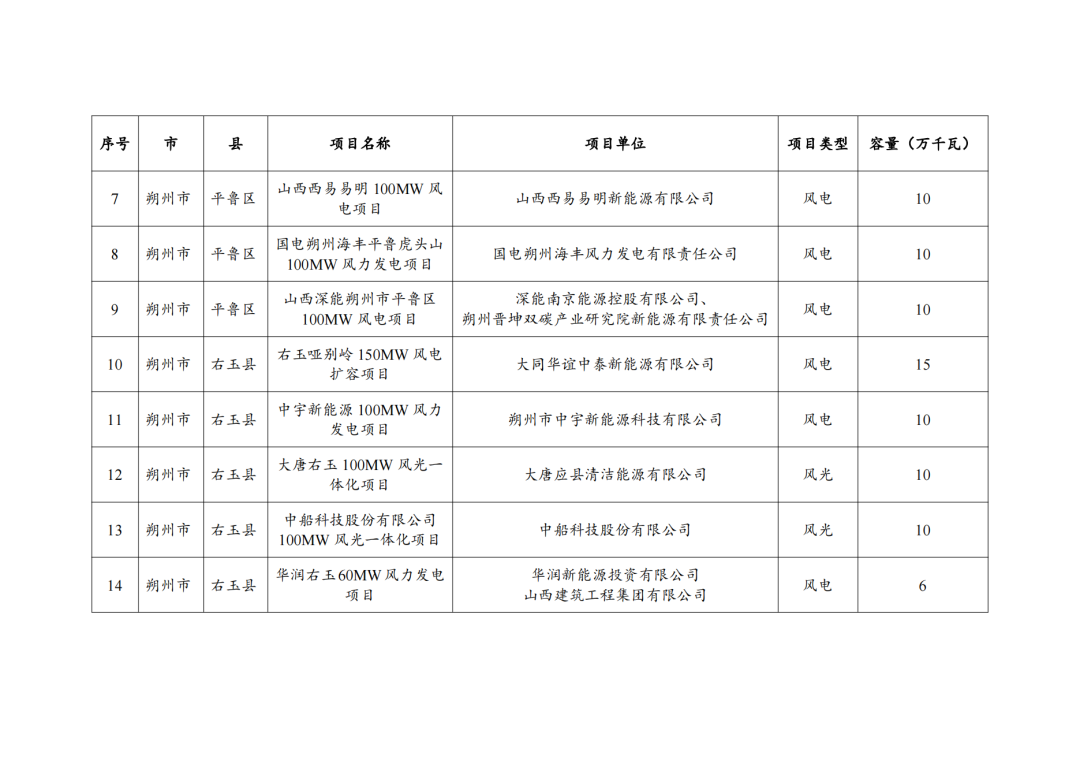

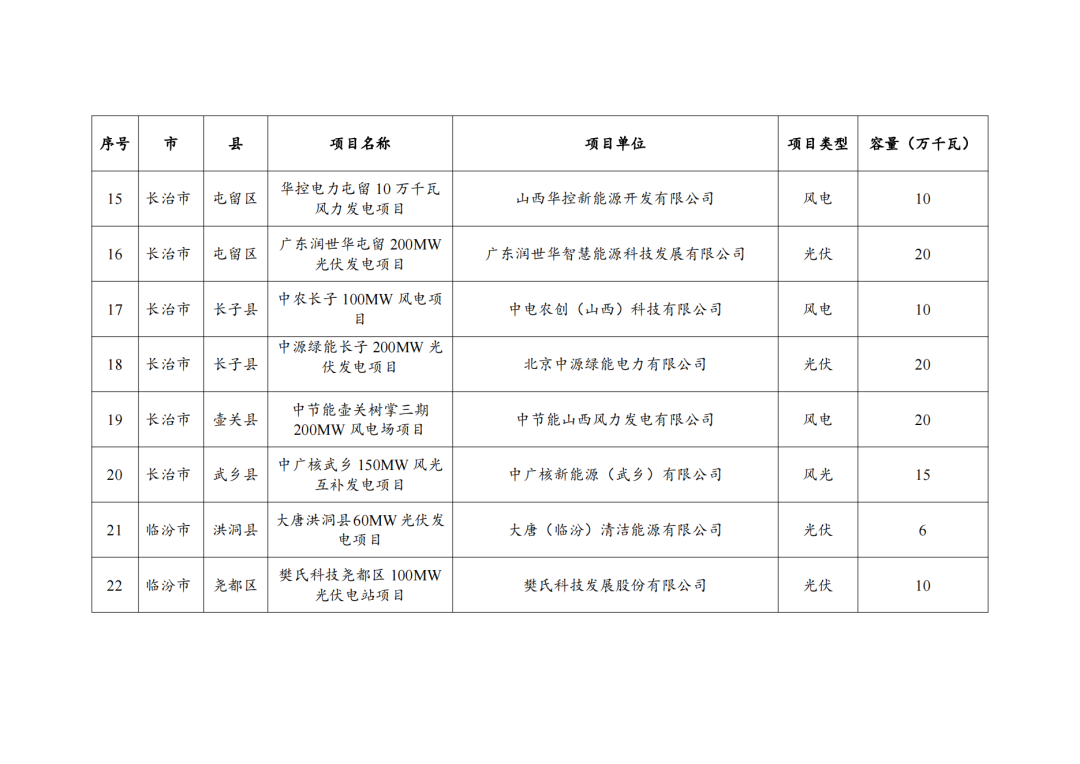

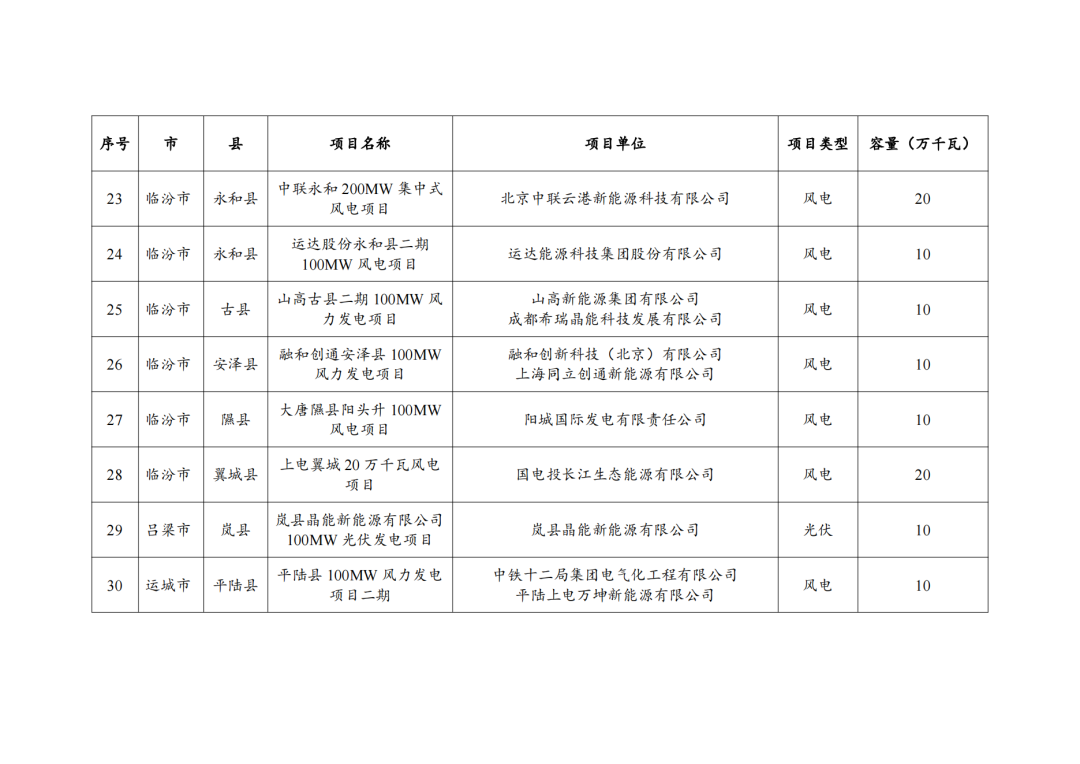

拟纳入2026年第一批竞争性配置风电、 光伏发电保障性并网项目清单:





索比光伏网 https://news.solarbe.com/202605/14/50023060.html
5月13日,山西省能源局发布关于山西省2026年第一批竞争性配置风电、光伏发电项目评审结果,保障性并网项目35个、规模449.5万千瓦,其中,风电项目23个,规模达到268.5万千瓦,光伏项目9个,规模146万千瓦,风光项目3个,规模35万千瓦。
公示时间为2026年5月13至5月19日。
拟纳入2026年第一批竞争性配置风电、 光伏发电保障性并网项目清单:





本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
杭锦旗110万千瓦风光一体化项目近日实现全容量并网发电,正式投入商业运营。该项目位于内蒙古鄂尔多斯市杭锦旗,是“三北”工程生态能源融合发展的示范工程,总装机110万千瓦(光伏80万千瓦、风电30万千瓦)。项目创新采用“板上发电、板下种植、治沙改土”立体开发模式,依托光伏阵列改善沙地微气候,促进植被恢复与生态治理同步推进。施工中应用光伏组件智能安装机器人,显著提升效率与安全性。投运后,年均发电约24亿千瓦时,可节约标准煤73万吨、减排二氧化碳约200万吨,有力支撑区域能源结构优化、绿色电力外送及国家重要能源基地与北方生态安全屏障建设。
本文公示了云南楚雄州2025年第二批预留风光(风能、光伏)新能源项目市场化竞争性配置的评审结果。依据《楚雄州2025年第二批预留新能源项目市场化竞争性配置公告》,相关评审工作已全部完成,评审委员会已提交正式《评审报告》。公示期为2026年8月4日至8月13日,面向社会公开接受监督。期间,任何单位或个人如对评审结果有异议,须在公示截止前以书面形式向委托单位——楚雄彝族自治州发展和改革委员会,或代理咨询服务机构——云南九边工程项目管理有限公司提出,逾期不予受理。文中同时提供了两家单位的详细地址、联系人及电话信息,便于异议反馈。(199字)
截至2026年上半年,山西省风光新能源装机容量达8061.21万千瓦,较2024年初突破5000万千瓦后保持年均超1000万千瓦的增速。为支撑大规模新能源并网消纳,山西已建成“三交一直”特高压及14回500千伏点对网外送通道,正推进大同—怀来—天津南等特高压交流工程,提升外送能力600万千瓦;省内形成500千伏“三纵四横”骨干网架和分区运行配网体系,东纵通道建成后将增强北电南送能力200万千瓦。同时,全省已投运27个、在建11个新能源汇集工程,年内还将开工浑源项目,主变总容量达1900万千伏安,保障“应接尽接、应并尽并”。按规划,“十五五”期间山西年均新增新能源并网约2000万千瓦,国网山西电力已部署8方面25项举措,统筹推进规划、建设、运营与安全管控。
山西能源监管办针对群众反映的分布式光伏并网受阻问题开展专项监管。晋中平遥某用户因供电企业未依据官方公示的台区承载力评估结果,违规拒绝其光伏并网申请,向监管部门投诉。山西能监办迅速核查,确认该供电企业未落实《分布式光伏发电开发建设管理办法》相关规定,未以承载力评估结果为依据出具并网意见。随即责令其纠正违规行为,依法依规出具合规并网意见。目前,该用户项目已进入有序推进阶段。事件反映出监管机构以民生诉求为导向,强化对光伏并网服务的规范管理,旨在保障群众绿色用能权益与增收需求,并将持续畅通诉求渠道、提升服务响应效率。(198字)
本文报道了云南省楚雄州大地基光伏发电项目市场化竞争性配置的评审结果。该项目装机容量为6.5万千瓦(即65MW),属云南省近期316MW风电、光伏资源指标竞配工作的一部分。7月24日,楚雄州发展和改革委员会发布公示,经评审,楚雄市能创能源开发有限公司被列为第一开发候选企业。该结果标志着该项目进入中标确认阶段,后续将按程序完成正式签约与开发授权。此次竞配是云南省落实新能源发展规划、推动清洁能源项目市场化配置的重要举措,涉及风、光两类资源共计316MW指标,中广核集团亦在整体竞配中获得部分项目预中标资格。公示期结束后,相关企业将依法依规推进项目建设前期工作。
马关县对辖区内251.25MW新能源项目开展市场化配置评审,包括马白风电场(风电)及仁和、大栗树、都龙三地光伏发电项目。依据已发布的专项配置方案,县发改部门于2026年7月22日组织专家对申报企业的竞配材料进行综合评审,遵循公平、公开、公正原则确定排名结果。因部分项目报名企业不足3家,仍按实际评审情况予以公示。本次公示涵盖两个类别项目的竞配企业排序,公示期为2026年7月22日至7月26日17时30分。如有异议,相关方须在公示期内向马关县发展和改革局提交书面材料,联系人为柏孝东,电话0876-7128104。
2026年7月16日,内蒙古赤峰市国峰新能源100万千瓦荒漠风光储基地项目正式并网。该项目是国家第三批“沙戈荒”大型风光基地重点工程,由赤峰市国资集团与内蒙古国龙能源合资建设,总投资33.5亿元。项目总装机容量100万千瓦,含85万千瓦风电、15万千瓦光伏,并配套150MW/300MWh储能系统;新建220kV升压站和500kV汇集站,接入通辽奈曼金沙变电站。项目采用“风电+光伏+储能+生态修复”四位一体开发模式,践行“板上发电、板下治沙”理念,推动荒漠化治理与清洁能源协同发展。作为赤峰落实“双碳”战略的标志性工程,其投运将提供稳定零碳电力,兼具生态修复、产业升级与乡村振兴综合效益,为全国荒漠地区新能源开发提供可复制实践范本。(199字)
云南能投下属马龙云能投新能源开发有限公司拟投资建设新屯光伏发电项目,旨在把握战略机遇、推动新能源业务高质量发展。项目位于云南省曲靖市马龙区王家庄街道新屯社区保谷庄村周边山坡,已纳入云南省2025年第二批新能源开发建设清单。项目额定装机容量30MW,实际安装容量35.76MWp,总投资11,970.06万元,建设工期6个月。选址总体建设条件良好。根据可行性研究报告,在上网电价0.2784元/kW·h(含税)前提下,项目资本金财务内部收益率为7.22%。
2026年上半年,山西省完成19.745GW风电、光伏项目指标的竞争性配置,涵盖风电10.415GW、光伏8.98GW及风光同场项目0.35GW。配置工作分四批次推进:2月下达首批大型风光基地项目(600万千瓦),3月新增2个省级绿电直连项目(130万千瓦),5月公布第一批竞争性配置评审结果(449.5万千瓦),6月陆续批复朔州、晋中、运城、吕梁四市第二批新能源大基地项目(795万千瓦)。共计33家企业获得项目指标,其中中广核及其联合体获配规模最大(2350MW),国家电投及其联合体次之(1955MW),国家能源集团、华能集团各获1600MW,晶科及其联合体获1100MW。
云南省文山州马关县正式启动170MW集中式光伏项目市场化配置工作,涵盖仁和(8万千瓦)、大栗树(5万千瓦)和都龙(4万千瓦)三个光伏发电项目。公告明确以公平、科学、高效为原则,面向社会公开遴选投资主体,要求申报企业具备合法资质、良好信用及新能源开发经验,并接受联合体参与。评审采用百分制量化评分体系,重点考察企业信用能力(10分)、项目建设运营能力(20分)、安全管理能力(10分)、电网接入消纳能力(10分)、带动乡村振兴能力(30分)、生态融合发展能力(10分)及土地综合利用能力(10分)七大维度。报名截止至2026年7月20日,后续将经资格审查、专家评审、公示、面商谈判等程序确定中选企业,并签订投资协议,同步强化全过程监管与履约约束。(199字)
云南省大理州于7月10日正式启动2026年第三轮新能源项目竞争性配置工作。本次竞配共纳入14个风、光项目,总装机容量达81.045万千瓦,其中光伏项目11个、合计65.7万千瓦,风电项目3个、合计15.345万千瓦。所有项目均实行市场化配置机制,风电项目参照光伏模式开展竞配,但开发建设须遵循国家及云南省风电相关管理政策。项目建设计划明确:统一于2027年2月开工,目标在2027年10月实现全部并网投产。该批次项目是大理州落实“十四五”可再生能源发展目标、加快清洁能源基地建设的重要举措,旨在通过公平、公开、择优方式优选投资主体,推动新能源高质量发展。(199字)
