2026年1~6月,山西省一共完成了19.745GW风电、光伏项目指标的竞争性配置;包含10.415GW风电项目、8.98GW光伏项目、0.35GW风光同场项目。具体批次包含:

2月,山西省能源局发布《关于下达山西省2026年第一批大型风光基地项目建设计划的通知》,共8个项目、总规模600万千瓦。

3月,山西省能源局发布《关于将山西尚太(四期)、阳曲县绿电园区2个项目纳入省级绿电直连项目清单的通知》,共2个项目、新能源装机130万千瓦。

5月,山西省能源局下发《2026年第一批竞争性配置 风电、光伏发电项目评审结果》,共35个项目入选,总规模为449.5万千瓦。

6月,山西省能源局陆续下发朔州、晋中、运城、吕梁四个地级市的第二批新能源大基地项目,总规模为795万千瓦。

从分配结果来看,19.745GW风、光项目指标共由33家企业获得。其中,中广核及其联合体获得规模最大,达到2350MW;国家电投及其联合体获得规模次之,为19550MW;国家能源集团、华能集团获得1600MW项目指标;晶科及其联合体获得1100MW。

各企业获得的规模如下表所示。

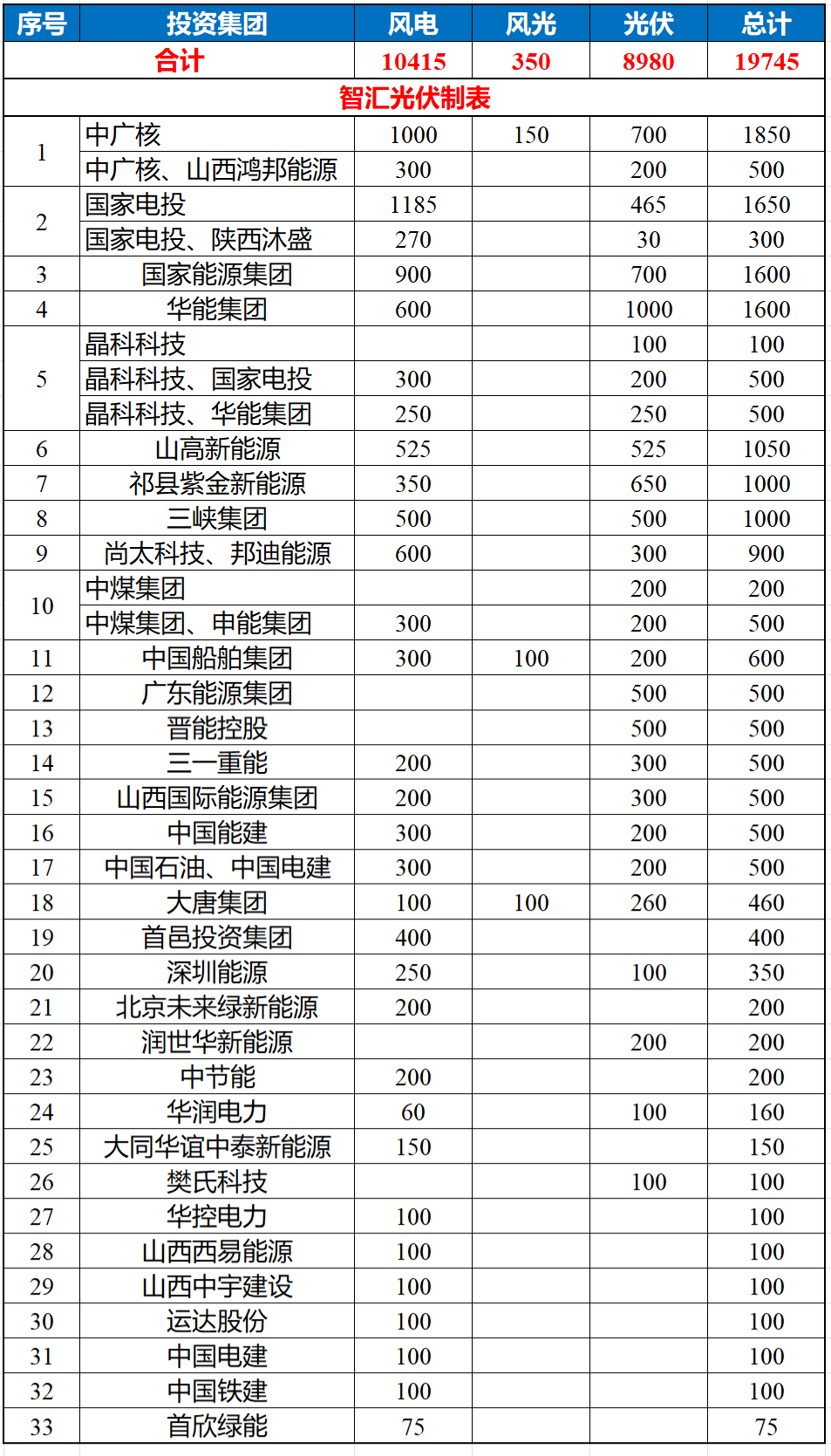

表:2026年上半年,山西风、光项目分配情况(单位:MW)

一、山西省2026年第一批大型风光基地项目建设计划

表:山西2026年第一批大基地项目名单(单位:万千瓦)图片

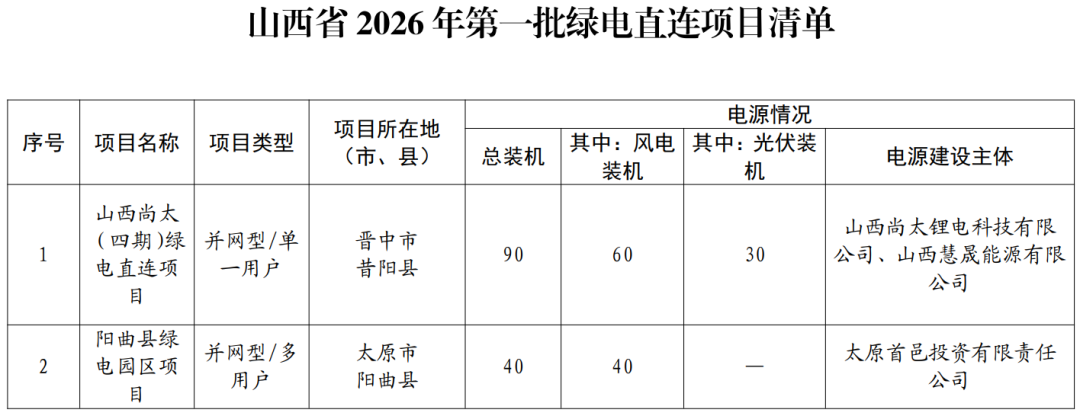

二、两个省级绿电直连项目

三、2026年第一批竞争性配置 风电、光伏发电项目

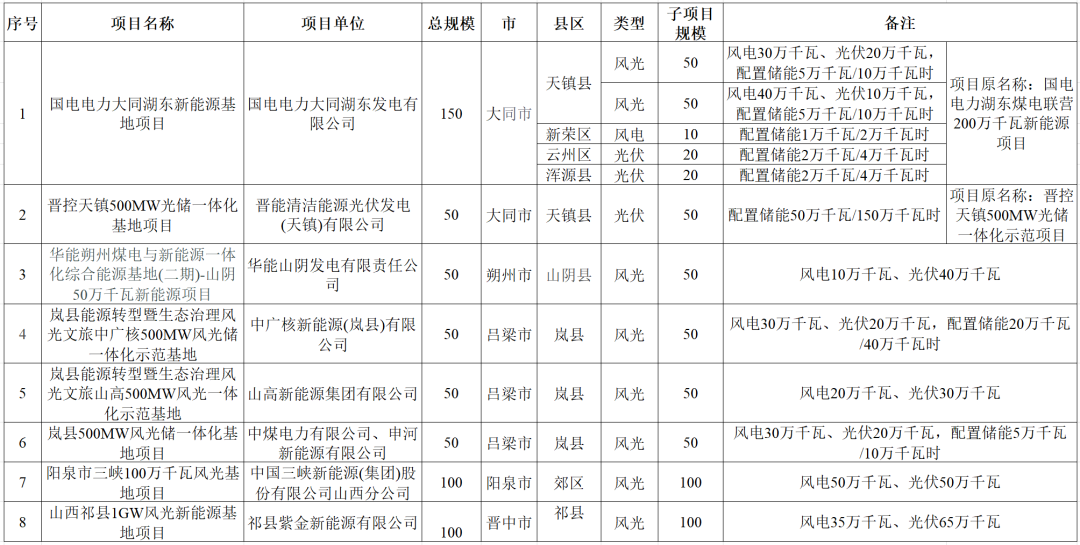

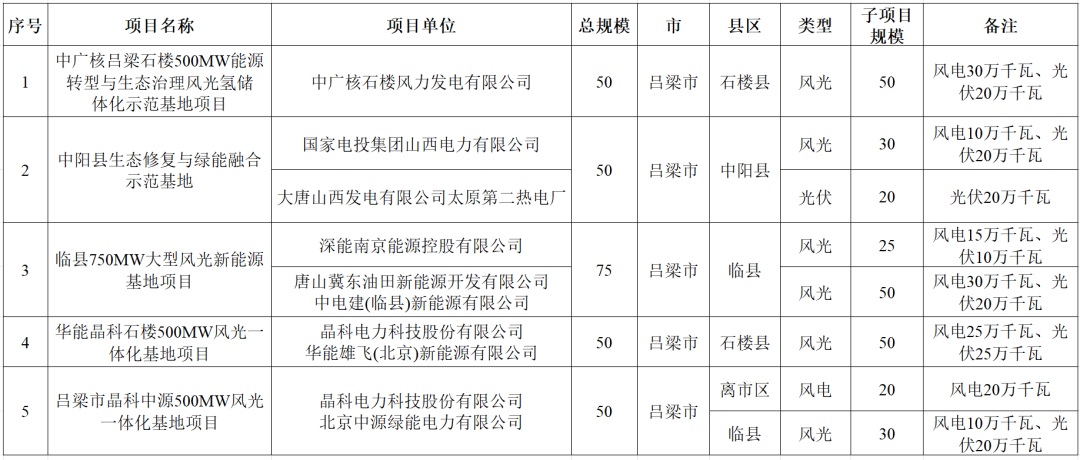

四、山西省第二批新能源大基地项目(部分地级市)

表:山西第二批大基地项目名单(晋中市)

表:山西第二批大基地项目名单(运城市)

表:山西第二批大基地项目名单(朔州市)

表:山西第二批大基地项目名单(吕梁市)

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南255MW光伏项目二次竞配来源:永德县发展和改革局 发布时间:2026-10-15 13:54:02

本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。

我国规模最大光氢储一体化项目储能电站并网投运来源:中国煤炭资源网 发布时间:2026-10-15 13:49:29

我国规模最大的潮间带光氢储一体化项目——国华如东400兆瓦光伏项目配套储能电站,于10月14日正式并网投运。该项目位于江苏如东豫东垦区滩涂,是全国首个融合光伏发电、电解制氢与电化学储能的“综合能源利用+滨海生态治理”示范工程,属国家第三批沙戈荒大基地项目。光伏部分已于2025年4月全容量并网,年发电约4.68亿千瓦时;本次投运的储能电站为60兆瓦/120兆瓦时,采用预制舱式设备集成,接入220千伏电网,由江苏电网统一调度。项目创新构建“谷时制氢、峰时送电”的柔性调节模式,实现绿电就地消纳、长时储存与多时间尺度协同响应,显著提升新能源消纳能力,助力如东县新能源装机突破830万千瓦。

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

2.70元/W!山西运城4.43MWp分布式光伏EPC中标候选人公示来源:光伏盒子 发布时间:2026-10-12 06:09:21

山西运城冀东海天水泥闻喜公司分布式光伏发电项目EPC总承包中标候选人近日公示。该项目位于山西省运城市闻喜县,直流侧装机容量为4.43MWp,由冀东海天水泥闻喜有限责任公司作为招标人组织实施。公示显示,三家中标候选人及其投标报价分别为:北京金隅红树林环保技术有限责任公司(第一候选人,报价1158.62万元,折合单价2.01元/W)、河南军恒建设有限公司(第二候选人,报价1139.43万元,单价2.57元/W)、陕西中圆建设工程有限公司(第三候选人,报价1197.97万元,单价2.70元/W)。中标候选人按报价由低至高排序,最终中标结果待正式确定。

大唐山西100MW光伏项目公示来源:吕梁市行政审批服务管理局 发布时间:2026-10-10 10:17:22

山西吕梁市方山县大唐100MW光伏项目于9月30日进入生态环境影响报告表拟审批公示阶段。该项目由大唐(方山)清洁能源有限公司建设,选址于积翠镇、马坊镇一带,共规划61个光伏地块,总装机容量100兆瓦。工程内容涵盖光伏阵列、逆变与箱变系统、220千伏升压站、集电线路、检修道路及配套附属设施。项目设计运行期为25年,预计年均发电量约1.717亿千瓦时。作为山西省2024年风电、光伏发电保障性并网项目清单中的重点项目,该工程旨在推动当地清洁能源发展,提升可再生能源供给能力。(198字)

1~9月,130GW风、光项目完成竞配,华能、国电投、大唐、中广核超10GW!来源:智汇光伏 发布时间:2026-10-10 09:47:58

本文梳理了2026年1—9月全国风电、光伏项目规模指标竞配的实施情况。在国家集中式新能源项目管理政策下,20个省份(不含国家级大基地)共完成130GW项目竞配,其中风电73GW、光伏54.8GW、风光同场2.2GW。内蒙古(25.3GW)、云南(22.9GW)、山西(21.9GW)为竞配规模前三的省份,多与治沙工程、分批次清单管理和大型基地建设相关。企业层面,华能、国家电投、大唐、中广核四家央企各获超10GW指标,合计占总量33%;五大电力央企整体获46.1GW(占比35%),六小央企获22.9GW,地方能源集团与民营企业亦表现活跃。文章还简要分析了各类型企业参与特征及区域分布特点。

2.895元/W!山西300MW光伏基地项目EPC中标结果公布来源:中国招标投标公共服务平台 发布时间:2026-10-10 09:26:47

10月9日,山西原平能源转型与生态治理风光示范基地二期300MW光伏项目EPC总承包中标结果揭晓,中国电建集团北京勘测设计研究院有限公司以8.686亿元中标,折合单价2.895元/瓦。该项目由华电(原平)新能源有限公司招标,位于山西省忻州市原平市,交流侧装机容量为300兆瓦。中标范围涵盖光伏场区、集电线路、220千伏升压站及送出工程等全部建设内容,实行“交钥匙”总承包模式,包括勘察设计、设备采购(其中光伏组件、逆变器等关键设备须采用华电集团集采产品,电缆需通过华电商城采购)、建筑安装、系统调试、涉网试验、竣工验收及精品工程创建等全过程服务。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

阿尔巴尼亚最大私营光伏园区将配130兆瓦时储能来源:能慧 发布时间:2026-10-09 14:02:33

NEWS近日,阳光电源已签约,将为阿尔巴尼亚最大的私营光伏园区“Project Blue”提供一套130兆瓦时的电池储能系统。该项目位于阿尔巴尼亚西部城市费里,当前太阳能峰值容量为185兆瓦,建成后将是阿尔巴尼亚最大的私营光伏园区。阳光电源将供应26台PowerTitan 2.0电池单元和13台MVS3460-LS单元,采用液冷储能解决方案,帮助增强电网灵活性。项目由阿尔巴尼亚公司Matrix K
