山东省2017年500MW光伏电站指标分配方案出炉:2017年底前并网、已建成未并网光伏电站优先安排

来源:光伏們发布时间:2017-08-21 23:59:59

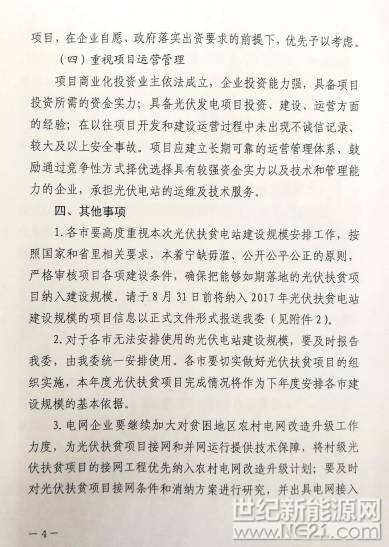

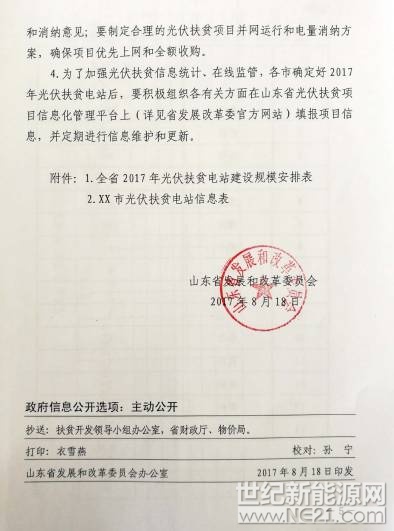

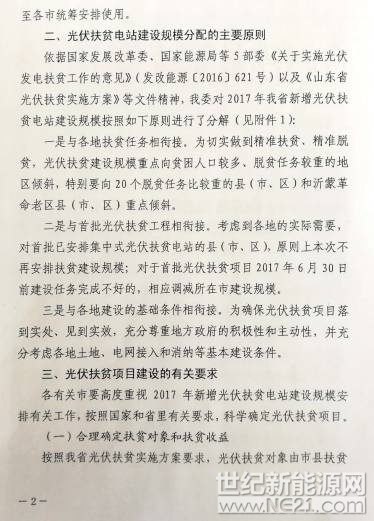

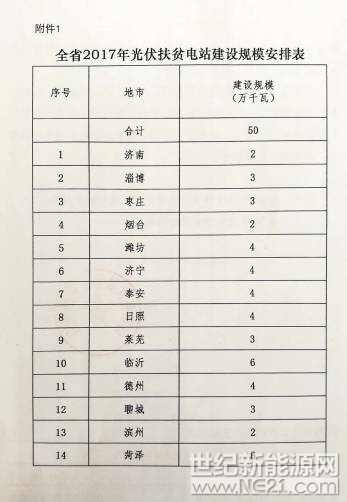

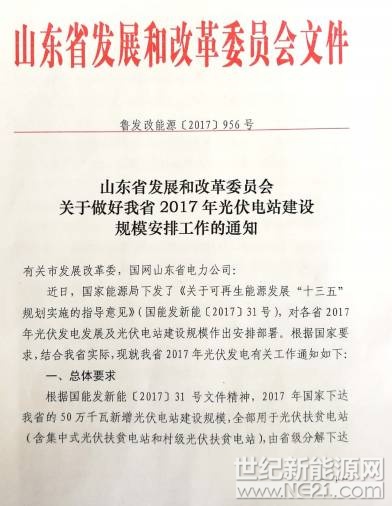

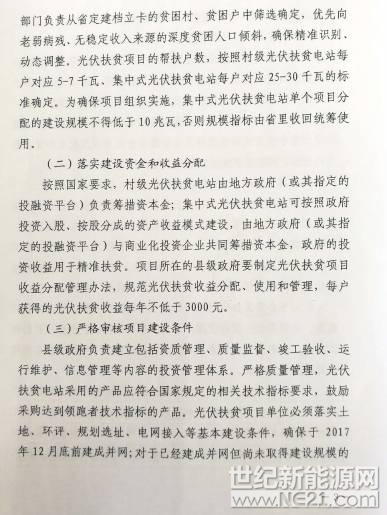

索比光伏网讯:日前,山东省发布《关于做好我省2017年光伏电站建设规模安排工作的通知》,明确2017年新增500MW指标全部用于光伏扶贫,并将指标划分至各地级市,指标向脱贫任务重的县市区以及沂蒙革命倾斜。 其中,临沂、菏泽分配规模最大,为60MW,潍坊、济宁、泰安、日照、德州为40MW。 此外,文件要求光伏扶贫电站需于2017年底前并网,集中式光伏扶贫电站单个规模不低于10MW,否则将由省级收回指标统筹安排。 原文文件如下:
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
点亮新首都!印尼首个山地光储一体化项目全容量并网背后的“中国方案”来源:安泰新能源 发布时间:2026-09-17 09:56:14

印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。

200MW!河北交投集团晟德基建公司天际峰光伏电站并网成功来源:河北交投晟德基建公司 发布时间:2026-09-16 09:11:21

2026年9月11日,河北交投集团晟德基建公司投资建设的天际峰光伏电站(装机容量200MW)在承德市隆化县中关镇等三镇成功并网运行。项目总投资9.98亿元,依托当地山地荒坡资源建设,配套220kV升压站及送出线路,接入蓝旗变电站。电站年均发电约3.6亿千瓦时,可满足5.5万户家庭用电需求,每年节约标准煤10.8万吨、减排二氧化碳28.8万吨;预计年售电收入1.1亿元,利润总额3200万元,上缴税费约1000万元。项目建设期间强化协同调度与质量安全管理,顺利通过各项调试试验。并网标志着项目正式转入运营阶段,是晟德基建公司拓展新能源布局的重要成果,后续将聚焦精细化运维与安全生产,持续发挥绿色低碳效益。

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。

3.44GW!福建光伏电站2026年开发建设方案印发来源:福建省发展和改革委员会 发布时间:2026-09-07 10:43:32

福建省发改委于2026年9月印发《光伏电站2026年度开发建设方案》,明确当年全省光伏开发总规模为3436.2兆瓦(3.44GW),涵盖60个正式纳入建设方案的项目;另有32个、总容量4345兆瓦的项目因电网消纳受限暂列储备库。方案依据国家能源局104号文及福建省资源禀赋制定,强调项目须按期完成备案与全容量并网,并严格落实安全、环保、水保“三同时”制度及电力业务许可证申领要求。电网企业需统筹配套电网建设,保障“能并尽并”。各级发改部门须强化前期服务、事中事后监管,及时纠治不当市场干预行为,并对滞后项目动态跟踪、适时调整,以推动光伏高质量有序发展,支撑能源转型与“双碳”目标实现。(198字)

点亮川西高原!马尔康大藏光伏项目全容量并网来源:中国水电四局 发布时间:2026-09-01 09:13:11

马尔康大藏光伏项目于8月24日实现全容量并网发电,标志着这一四川省“十四五”重点新能源工程正式投产。项目位于四川阿坝州马尔康市高原地带,总装机容量400兆瓦,所发电量通过220千伏线路接入马尔康500千伏变电站,打通了高原清洁电力外送通道。作为阿坝州优化能源结构、盘活绿色资源的重要民生与生态工程,项目自开工以来坚持安全、质量与生态并重,克服高寒缺氧、场地分散、生态保护要求高等挑战,高效完成组件安装、电缆敷设及升压站调试等关键任务。投运后年均发电超6亿千瓦时,每年可节约标准煤约20万吨、减排二氧化碳约54万吨,显著推动川西高原绿色低碳发展。(199字)

蝉联4A!苏美达能源再度荣膺中电联光伏电站运行指标对标省域标杆来源:苏美达能源 发布时间:2026-08-28 06:57:24

苏美达能源柳堡清能光伏电站蝉联中电联“AAAA级光伏电站”认证,彰显智慧运维与精益管理领先实力。其25MW电站年发电3800万度,依托四大智慧平台实现“监测—预警—运维—交易”全链路数智化。公司全球运维超6GW,获多项国际权威认证,树立存量时代光伏高效运营新标杆。

近期,5.5GW光伏电站并网!来源:智汇光伏 发布时间:2026-08-13 08:58:36

本文汇总了2024年7月至8月初我国集中并网的17个大型光伏及风光一体化项目,总规模达约5.5吉瓦(GW)。这些项目分布于新疆、河北、山东、山西、青海、内蒙古、广西、贵州、福建等十余个省区,涵盖地面光伏、海上光伏、荒漠光伏、采煤沉陷区治理光伏、林光互补、农光互补等多种开发模式。多数项目采用“风光同场”“核光同场”“风光火储一体化”等多能协同形式,并普遍配套储能系统与新建升压站,强化电网接入能力与系统调节性能。项目投资主体包括中国能建、华能、国家能源集团、三峡新能源等多家央企及地方能源企业,体现了当前新能源建设提速、场景多元化和系统集成化的发展趋势。(199字)

贵州晴隆:360MW光伏电站并网!来源:智汇光伏 发布时间:2026-08-05 09:25:01

贵州晴隆县近期实现两大光伏项目并网:碧痕160兆瓦光伏电站和中电普安晴隆光照200兆瓦风光火储一体化农业光伏电站,总装机容量达360兆瓦。依托当地广袤山地与丰富光照资源,项目将低效荒山转化为绿色能源基地,完善“风光水火储”多能互补能源体系。碧痕电站为晴隆目前规模最大的集中式光伏项目,年发电量约1.7亿千瓦时,可节约标准煤2.1万吨、减排二氧化碳16.95万吨;中电普安项目则采用“光伏+农业”立体开发模式,板上发电、板下种植,提升土地利用率,并带动就业800人次,运营后预计年税收8000万至9000万元,村民年均增收2万至3万元。南方电网全程提供并网支持,保障清洁能源高效接入与协同调度。

沪发改能源140号解读|上海绿电直连工作方案 申报条件、源荷指标、场景优先级全梳理来源:索比光伏网 发布时间:2026-08-04 09:24:17

沪发改能源〔2026〕140号上海绿电直连工作方案完整解读,首批申报8月15日截止,详解四类场景优先级、60%/30% 源荷硬指标、申报流程与退出机制,覆盖算力、园区、出口企业落地指南,完整版报告扫码获取。

江苏:户用整村开发、集中汇流优先并网,新建工业厂房100%安装来源:江苏发改委 发布时间:2026-07-30 09:24:22

《江苏省分布式光伏发展实施方案(2026—2030年)》提出未来五年全省分布式光伏发展的系统性路径。方案明确以园区、整村、公共建筑和交通设施为重点场景,推行“集中汇流为主、分散接入为辅”的并网模式,优先保障户用整村开发和新建工业厂房100%安装光伏的项目并网。目标到2030年,全省分布式光伏累计装机达1.2亿千瓦,较2025年翻番;2035年进一步提升至1.6亿千瓦。方案细化了园区统一规划与绿电直供、整村连片开发与惠农收益共享、公共建筑应装尽装、交通基础设施融合发展等举措,并同步强化电网升级、储能配套、项目选址规范、全过程安全监管及备案便利化等支撑措施,旨在统筹资源开发、消纳能力与民生保障,支撑碳达峰碳中和目标落地。(198字)

三一硅能200MW光伏电站并网来源:三一微电网 发布时间:2026-07-29 09:37:49

三一微电网投资建设的朔州崇仁200MW光伏电站于7月25日实现全容量并网发电,正式进入商业运营。项目位于朔州市平鲁区山地片区,依托当地优质光照资源和闲置山地,通过科学规划与精细施工克服复杂地形带来的建设难题,实现土地集约利用与生态保护协同推进。电站配备完整的光伏发电系统,包括发电单元、集电线路、升压站及送出线路,严格遵循国家电力标准和地方能源规划。建成后年均发电量达3.42亿千瓦时,可节约标煤11.22万吨、减排二氧化碳34.2万吨,显著提升区域清洁能源供给能力。项目建设带动本地就业与产业链发展,投产后持续贡献财税收入,助力地方经济绿色转型与“双碳”目标落实。(199字)
