安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单

来源:鸠江区发展和改革委员会发布时间:2026-10-21 08:56:00

关于核查长期未建成并网及并网后无电量分布式光伏项目的公示

各新能源企业:

依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》(皖能源新能函〔2025〕40号)第三条“对于完成备案并取得电网接入意见后12个月内未建成并网的项目,应明确清理原则与标准,及时组织清理”。经梳理排查统计,共计116户未建成并网及1户建成后长期不发电项目,现场无发电设备或已经不具备恢复发电条件,现予以公示清理。

公示期限:2026年10月9日起至2026年10月23日。

公示情况反映电话:0553-2588000。

鸠江区发展和改革委员会

国网安徽省电力有限公司芜湖市江北供电分公司

2026年10月8日

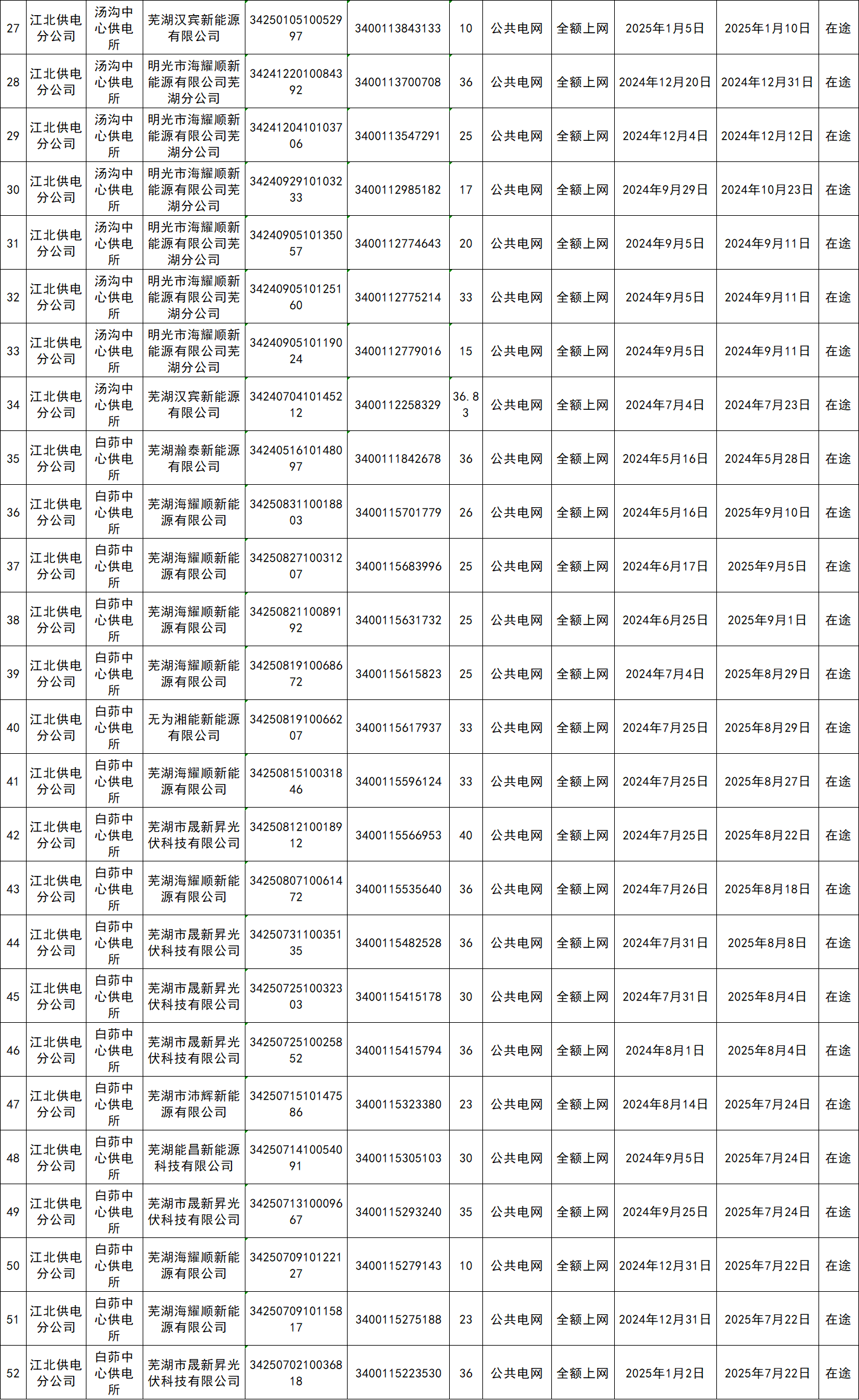

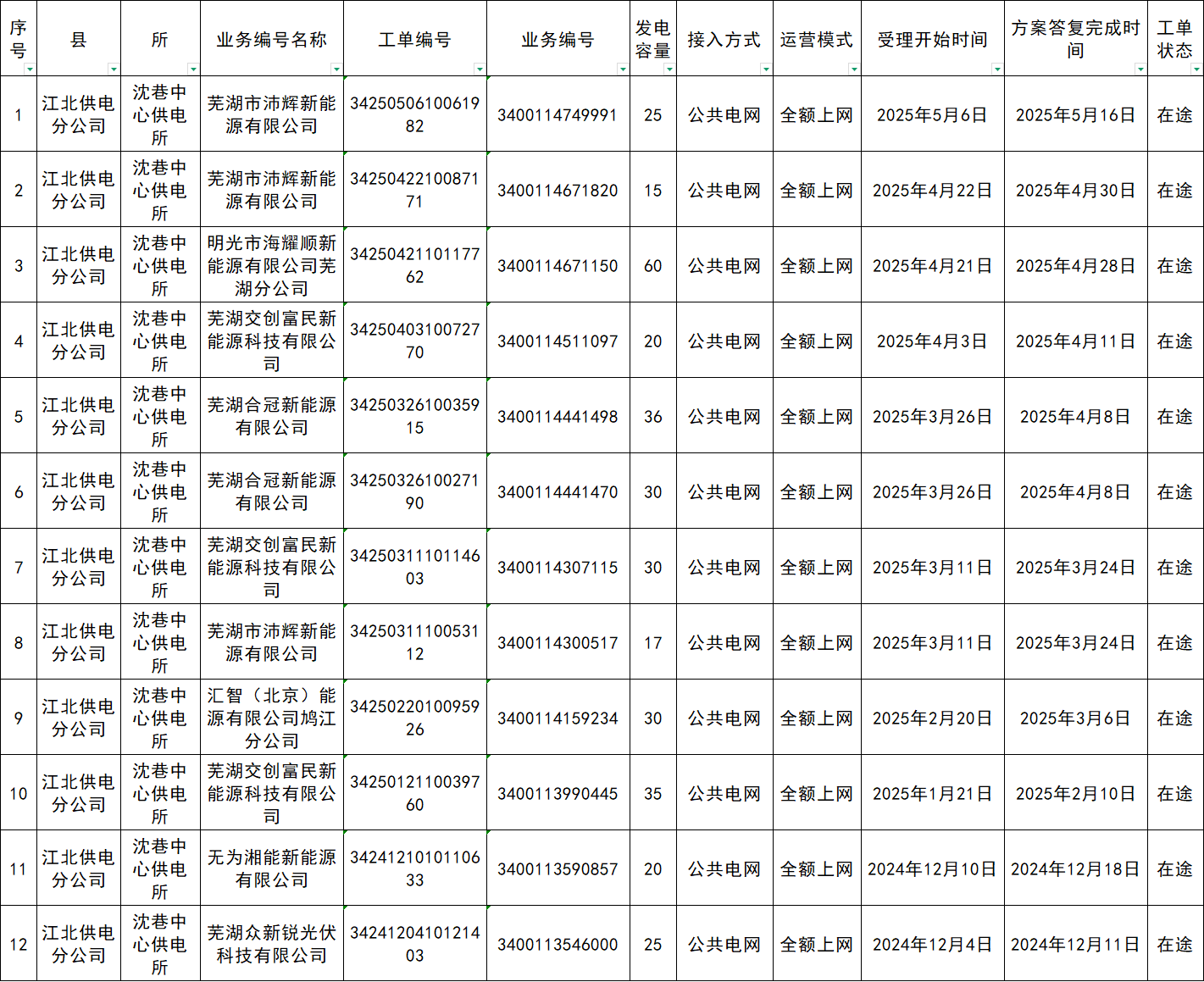

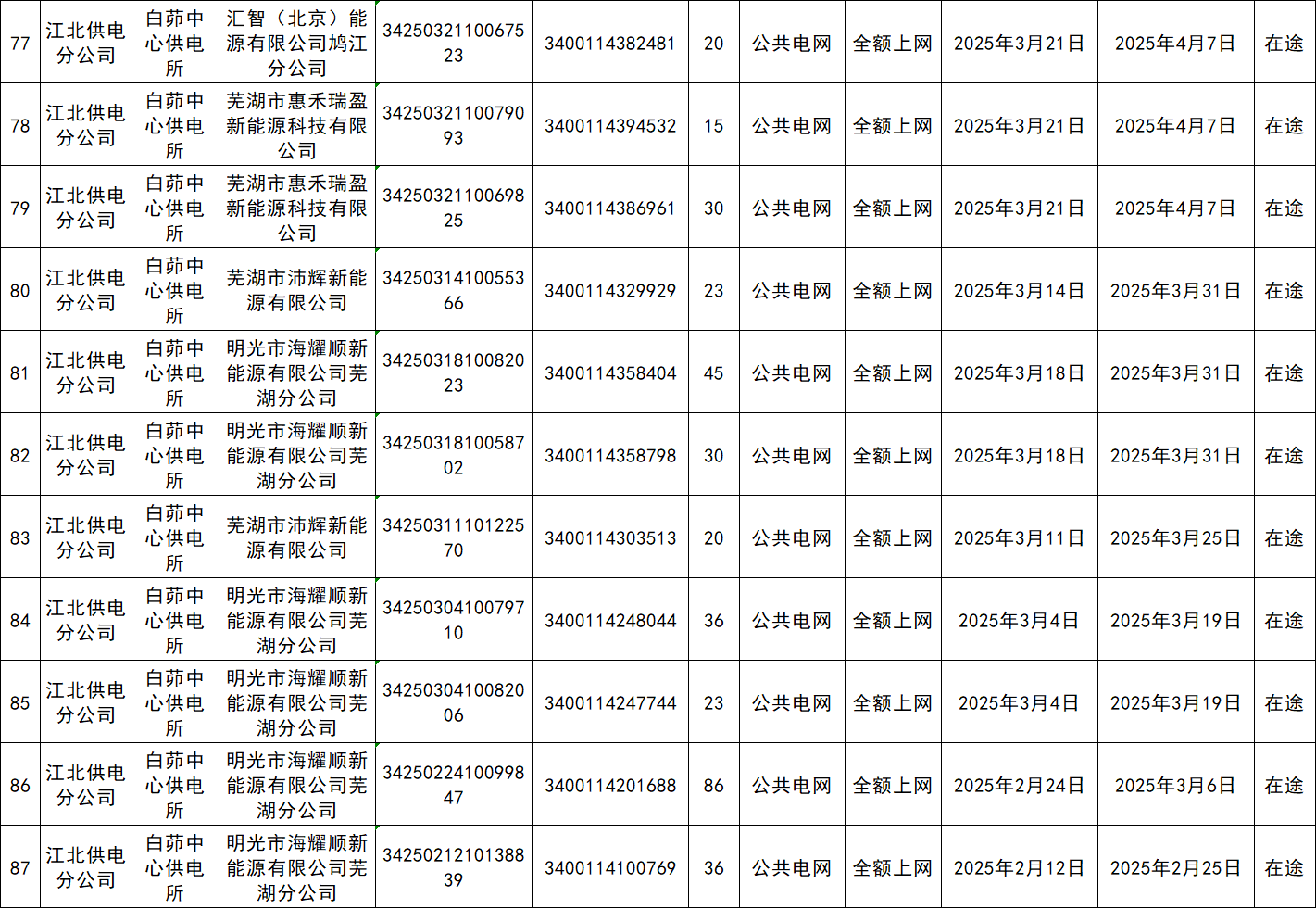

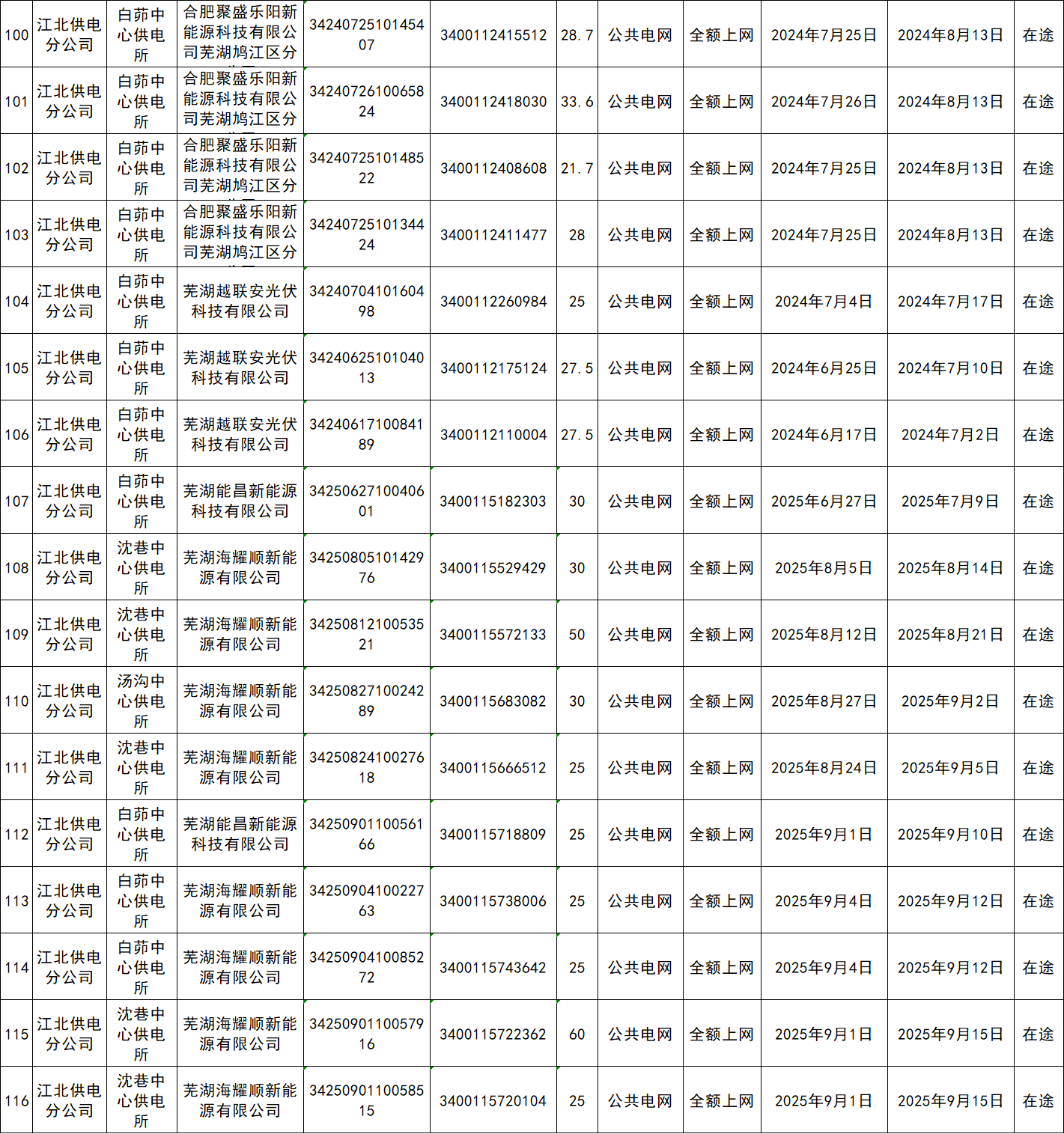

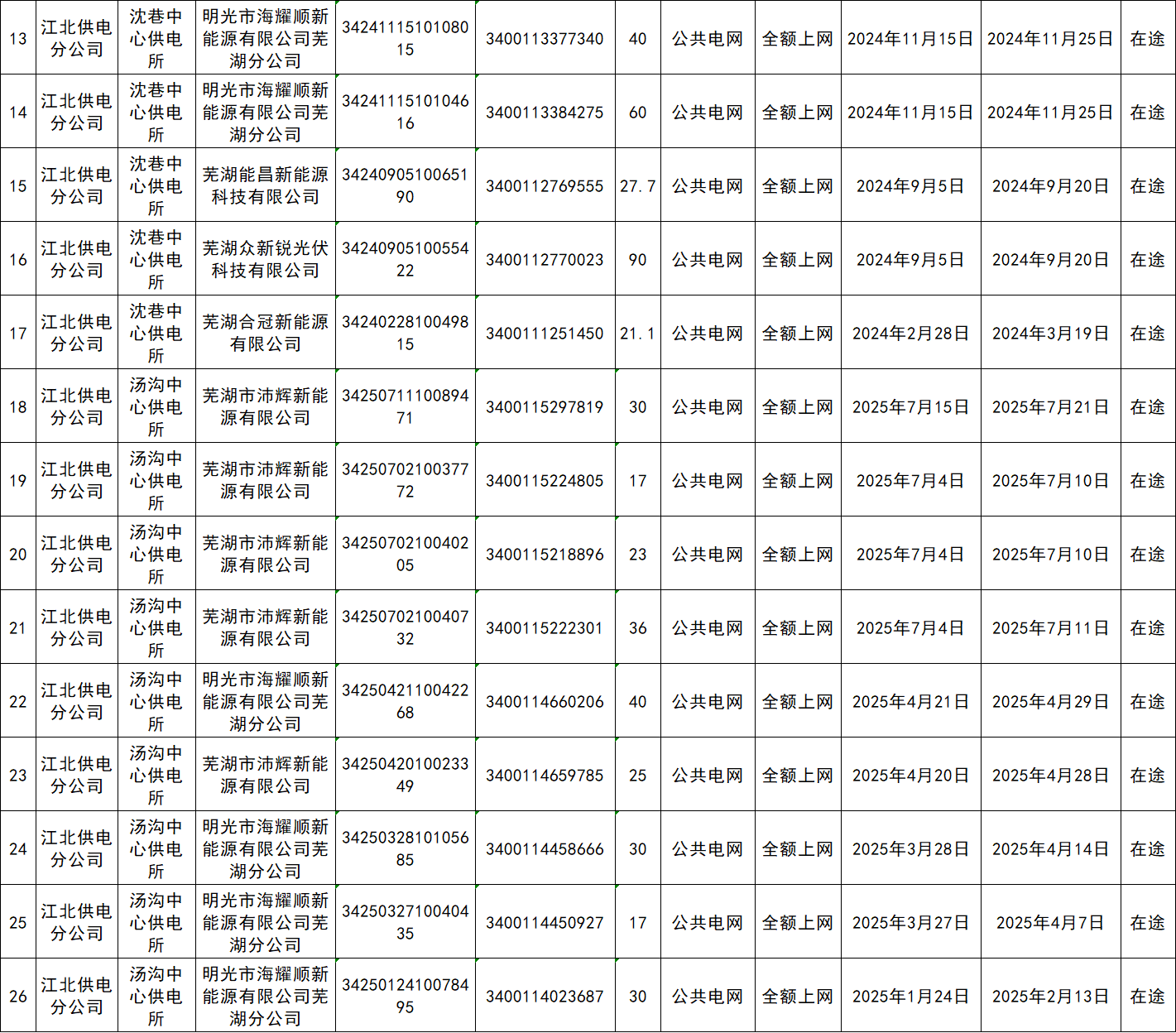

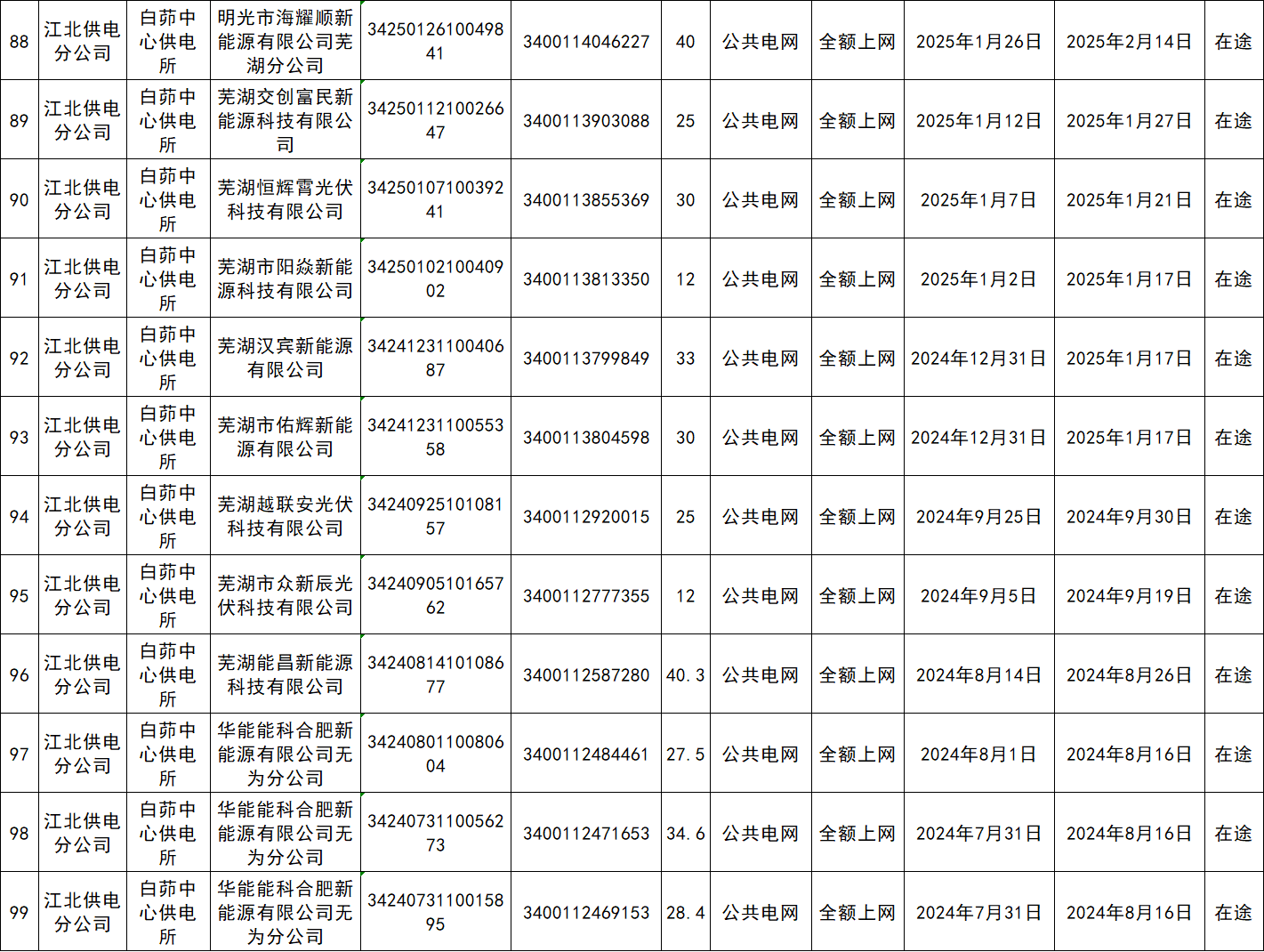

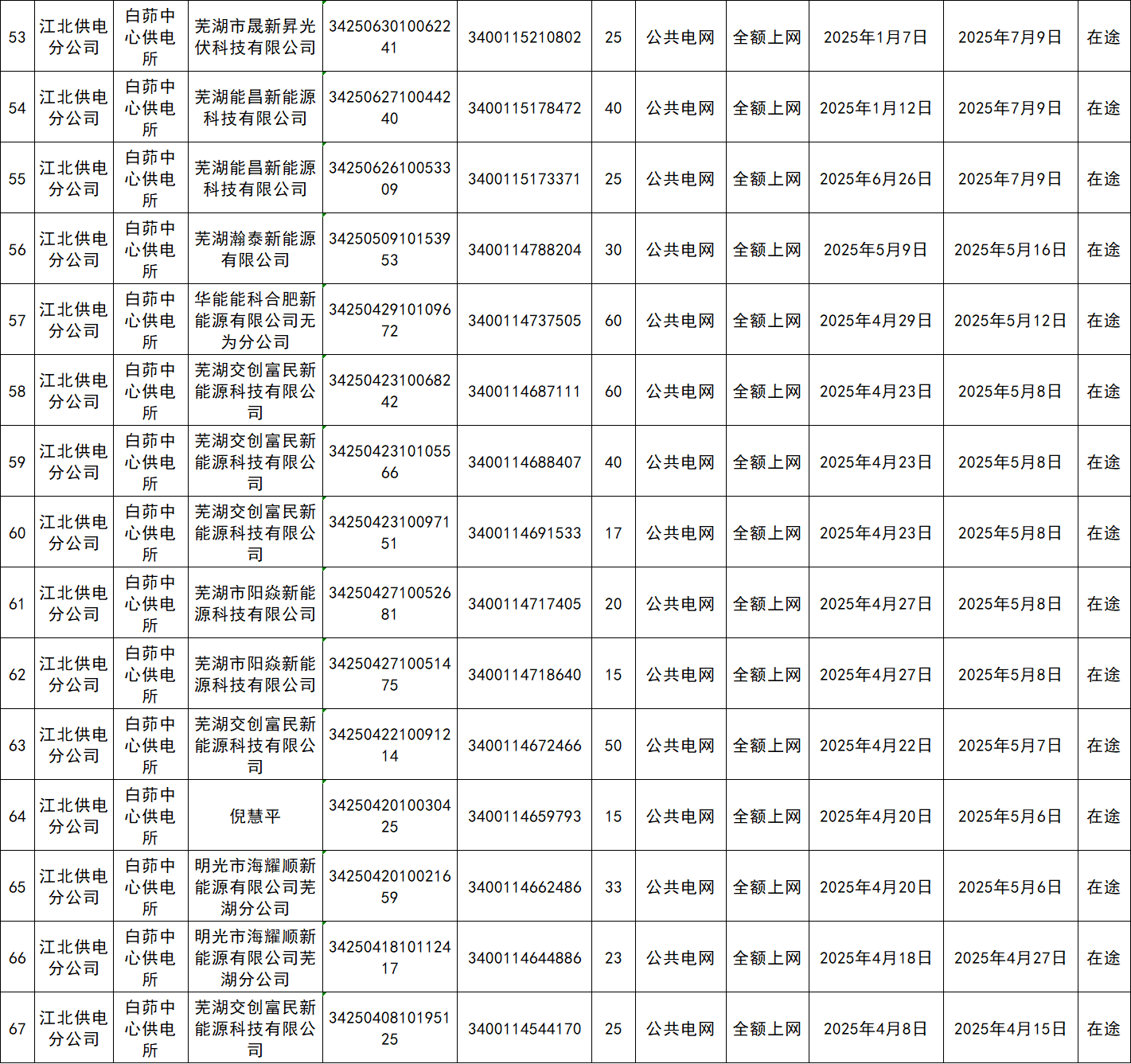

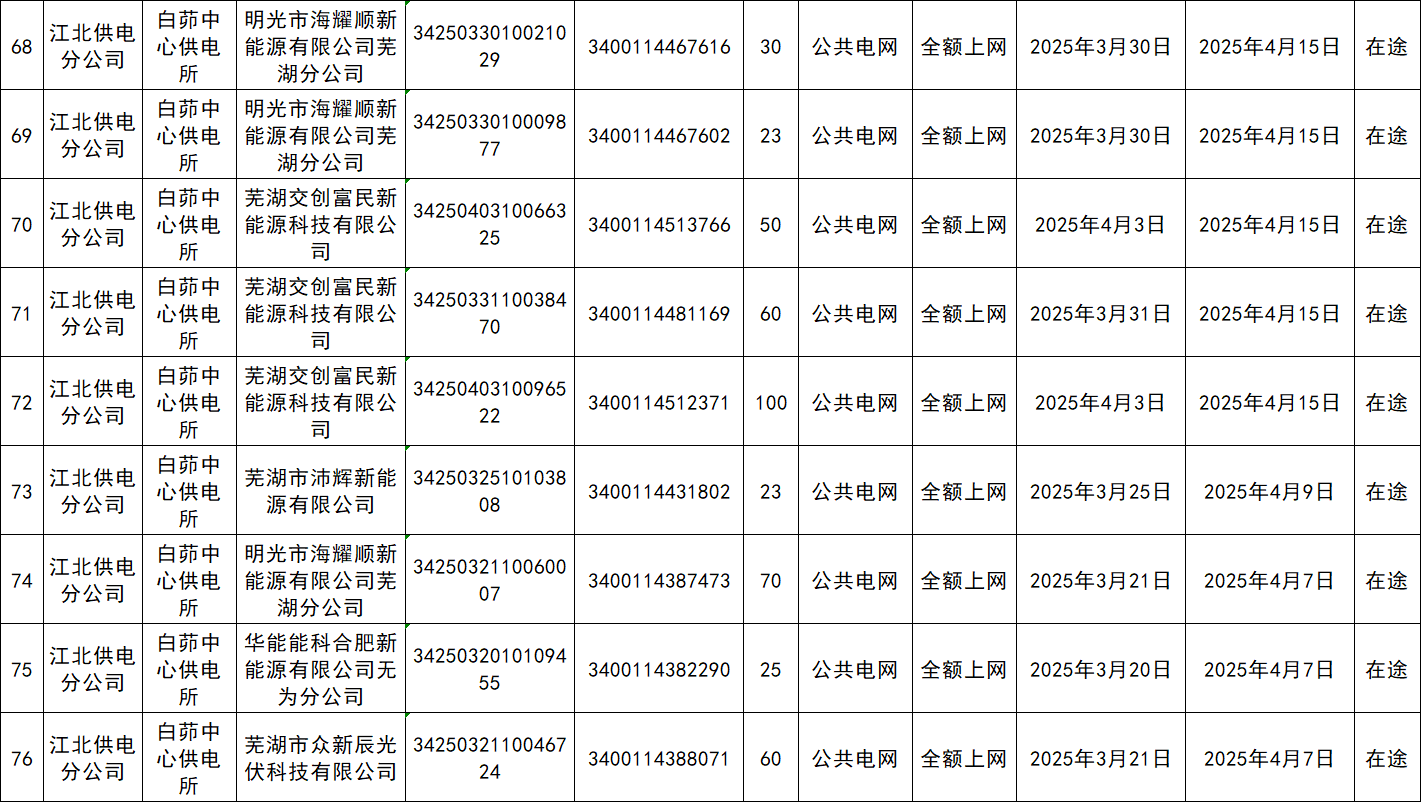

江北地区在途超一年分布式光伏清单

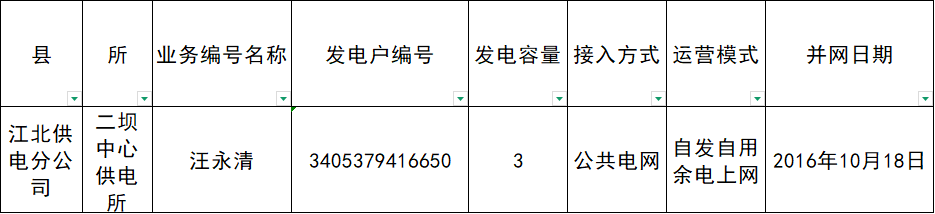

江北地区并网后无电量光伏项目
