点亮新首都!印尼首个山地光储一体化项目全容量并网背后的“中国方案”

来源:安泰新能源发布时间:2026-09-17 09:56:14

项目背景:

印度尼西亚正大力推进可再生能源发展,推进能源结构转型升级。印尼新首都努桑塔拉(Nusantara)作为国家战略工程,其绿色能源供应体系建设具有示范意义。该项目是努桑塔拉首个光伏+储能项目,也是印尼首个山地光伏+储能项目,由中国能建山西院与浙江火电印尼PT公司联合总承包。印尼是共建“21世纪海上丝绸之路”的首倡之地,该项目的建成投运是“一带一路”倡议下绿色发展的生动实践,将进一步深化中印尼两国在可再生能源和基础设施建设领域的合作。

项目需求:

项目位于努桑塔拉山区,场区地形复杂,存在倒坡布置及相邻立柱高差较大等情况。当地建设资源短缺、山区气候多变,且业主对本地化率有严格要求。核心需求是在极短的工期内,提供一套能够灵活适应山地复杂地形、满足严格防腐标准、并实现高度本地化生产的固定支架系统解决方案。

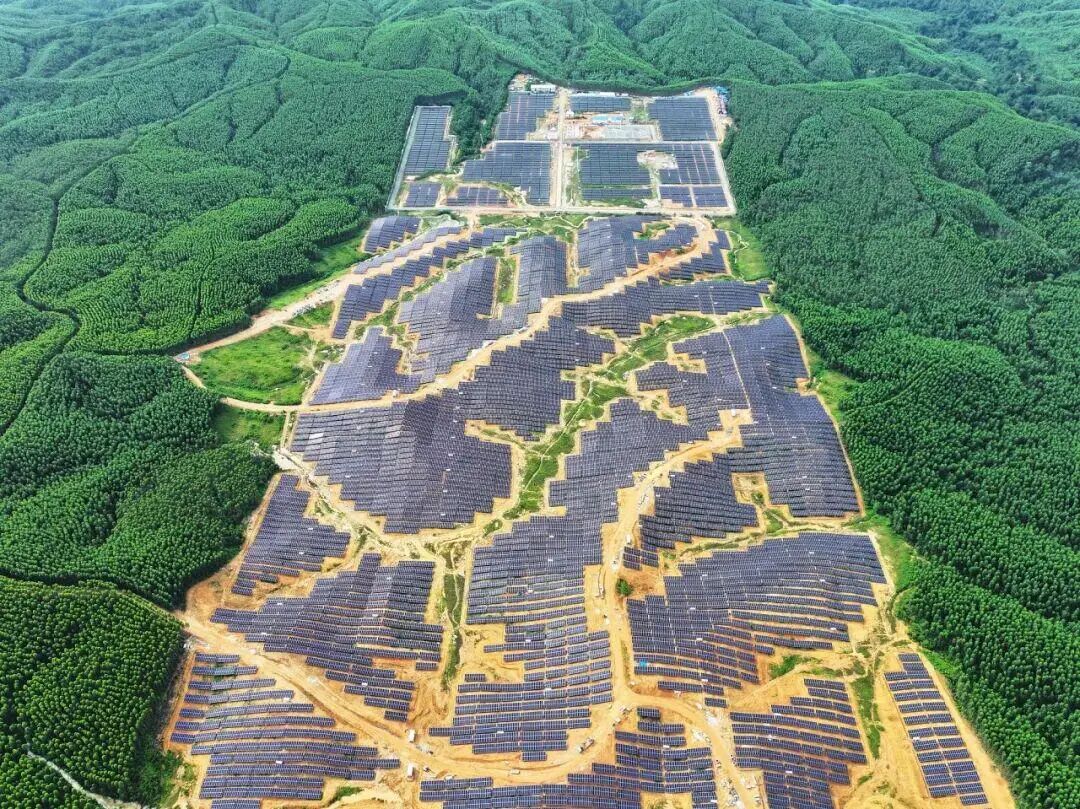

1280X1280 (16).JPEG

挑战

  • 山地复杂地形对支架设计与施工的挑战:场区东西、南北方向坡度均在0-30°之间,地形起伏大,区域内存在倒坡布置的光伏阵列,同一阵列中相邻立柱高差较大,常规标准化支架方案无法直接套用。

  • 本地化生产要求对供应链组织的挑战:业主要求项目型材在印尼本地生产,而配件由安泰漳州工厂生产,涉及跨国供应链的组织与质量管控,需要从零开发并深度对接生产细则,以确保本地产品满足设计技术标准。

  • 极限工期下的交付与安装挑战:项目并网节点紧迫,工期紧张,现场安装必须一次到位、快速推进。为确保现场安装如期展开,需先空运样品至现场进行安装验证。

  • 热带山地环境对防腐与材料耐久性的挑战:项目防腐等级为C3,要求铝合金支架满足25年防腐使用要求;当地存在极端高低温工况,支架构件需具有20℃冲击韧性保证,以应对温度变化对材料力学性能的影响。

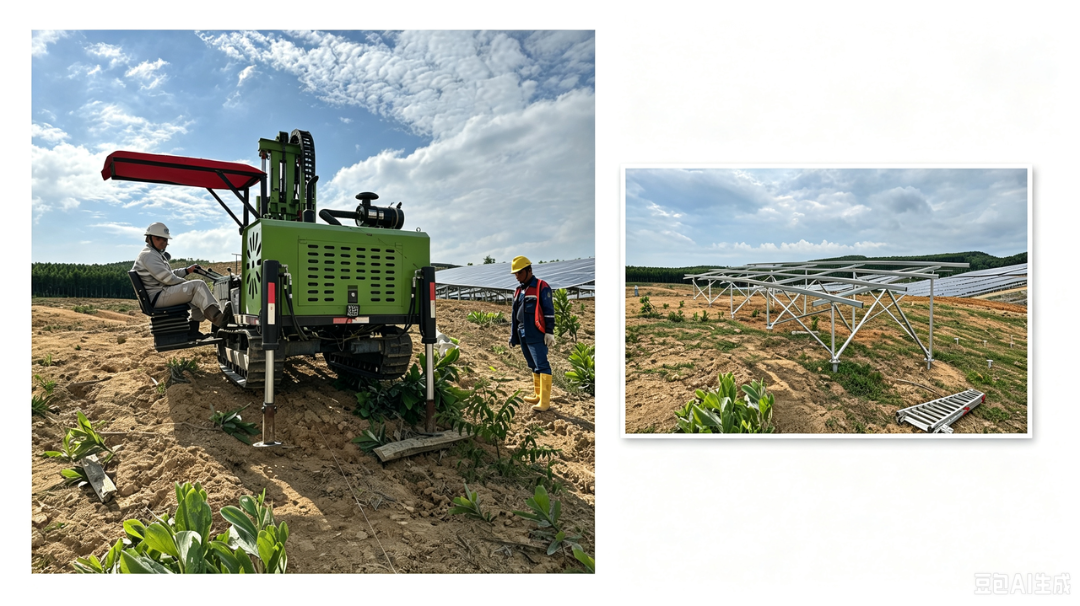

1280X1280 (16).PNG

解决方案

安泰新能源针对项目复杂地形、本地化生产及极限工期等核心挑战,提供了以定制化铝合金固定支架系统为核心的综合解决方案。

针对山地复杂地形:四种立面方案与立柱可调设计

  • 针对场区0-30°的坡度变化及倒坡布置需求,设计采用了立柱可调的四种立面方案,根据不同坡度区间选用对应的立柱高度与斜撑配置,灵活应对场区复杂地形条件

  • 立柱、斜撑及拉杆的长度均可根据现场实际高差进行调整,确保光伏阵列在起伏地形上的安装精度和结构稳定性

针对本地化要求:跨国供应链协同与本地供应商开发

  • 项目型材在印尼本地生产,安泰团队对印尼本地供应商进行开发与深度对接,制定详细的生产细则与技术标准,确保本地生产的铝合金型材满足设计要求的6005-T6及以上牌号、屈服强度235MPa及以上的力学性能指标

  • 配件在安泰漳州工厂生产,通过严格的出厂检验后发运至印尼,形成“本地型材+国内配件”的协同供应模式,在满足业主本地化率要求的同时,保障关键部件的质量与精度

针对极限工期:样品空运、裁切方案与驻场指导

  • 为确保现场安装如期启动,安泰技术团队专门制定型材裁切方案,将型材按最优长度空运至现场,到场后快速组装,确保样品及时到位、安装验证顺利通过

  • 派驻经验丰富的工程师到现场指导安装,并与施工团队共同优化安装顺序与作业流程,确定最快施工方案

  • 采用螺旋管桩与铝合金支架组合方案,充分发挥螺旋桩无需混凝土养护、施工速度快的优势,大幅提升现场安装效率

针对防腐与材料耐久性:高标准材料选型与防腐工艺

  • 支架构件材质采用6005-T6及以上系列优质铝合金,具有20℃冲击韧性保证,确保支架在极端高低温工况下的结构安全性

  • 支架钢管螺旋桩基础进行热浸锌防腐,铝合金支架采用阳极氧化层防腐,满足C3腐蚀环境下25年防腐使用要求

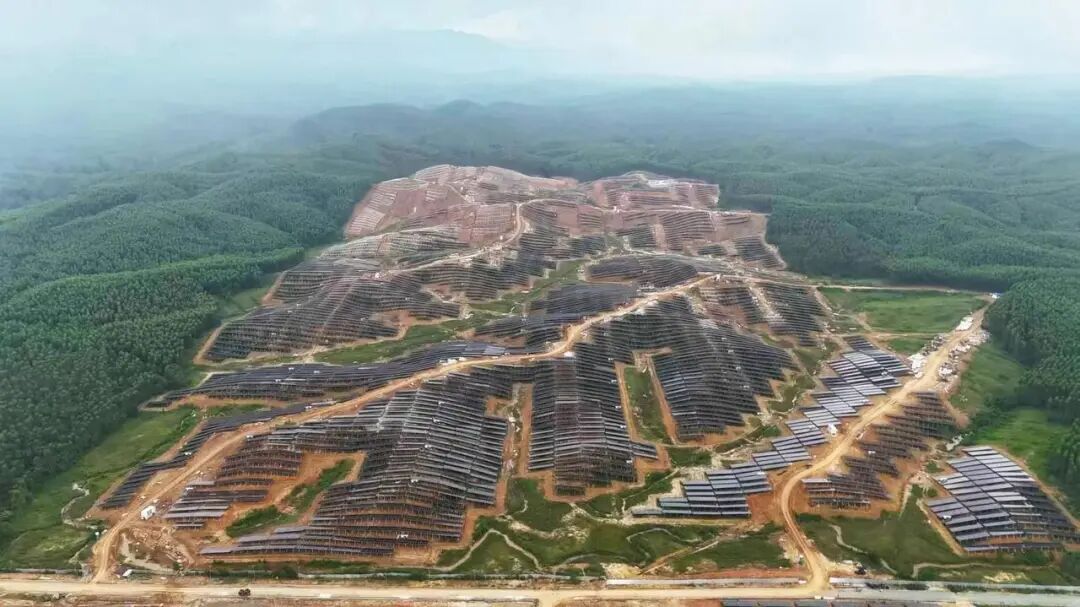

1280X1280 (17).JPEG

结果

面对山区气候多变、地形复杂、本地化率要求严格等挑战,项目团队创新性结合螺旋管桩和铝合金支架的施工优势,精确调配资源,严控安全、质量、进度,圆满完成既定目标。项目每年可提供约9300万千瓦时的清洁电力,减少10.4万吨的二氧化碳排放,为印尼努桑塔拉提供稳定的绿色电力保障。

作为印尼新首都首个光储一体化项目及首个山地光伏+储能项目,其建成投运成为当地绿色能源发展新引擎,也为“一带一路”绿色发展提供了成功实践。


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

三度追加订单,清源科技光伏支架解决方案助力新疆民丰1GW光伏治沙项目来源:清源科技Clenergy 发布时间:2026-09-30 09:42:12

新疆和田民丰县100万千瓦光伏治沙项目成功并网,清源科技提供477MW SolarTerrace MAC支架解决方案。项目地处塔克拉玛干沙漠腹地,采用锌铝镁耐腐钢材、双螺母防松、模块化免焊设计,适配极端环境与复杂地形。三度追加订单彰显客户信赖,打造南疆“光伏+生态治理”标杆工程。

工厂光伏储能方案:收益分析与品牌选型指南来源:阳光电源 发布时间:2026-09-29 10:20:05

本文深度解析工厂光伏储能方案四大核心维度:投资收益、回收期、峰谷套利能力与政策支持,聚焦阳光电源领先优势——全球BESS集成商综合排名第一,En-grow 2.0智能调度提升收益12%,PowerStack方案回收期缩至3.5年,并覆盖全电压等级场景。

关于浙江高创绿能科技公司年产10GW光伏复合边框和年产20000吨光伏焊带项目节能降碳报告基本情况的公示来源:余姚市人民政府 发布时间:2026-09-29 05:50:35

浙江高创绿能科技有限公司拟在余姚市投资建设年产10GW光伏复合边框和20000吨光伏焊带项目,总投资4.5亿元,新增设备379台(套)。项目建成后将形成上述两类光伏辅材的规模化生产能力。据节能降碳报告测算,项目达产后新增年综合能耗为2658.18吨标准煤(当量值),等价值为6164.21吨标准煤。为保障项目决策的科学性与民主性,余姚市人民政府于2026年9月28日至10月9日对该项目节能降碳报告的基本情况予以公示,接受社会监督。公示期间公众可通过指定电话或邮寄地址向能源管理科反馈意见。

315MW!罗马尼亚最大光伏项目并网来源:隆基绿能 发布时间:2026-09-29 05:48:57

罗马尼亚最大光伏项目之一——Nofar能源315MW Iepureşti与Ghimpati电站正式并网,全部采用隆基高效组件。年发电430GWh,供25万户用电,减碳16万吨,并配套储能提升电网稳定性。标志着隆基与Nofar900MW战略合作首阶段落地,加速中东欧能源转型。

国家电投云南200MW光伏项目并网来源:国家电投云南国际 发布时间:2026-09-28 09:13:03

国家电投云南国际香格里拉其宰200兆瓦光伏项目于9月26日成功实现首投并网。该项目位于海拔4095—4600米的香格里拉市高寒山地,总装机容量200兆瓦,配套建设一座220千伏升压站及送出线路。自5月25日开工以来,建设团队克服高寒缺氧、施工窗口短、生态敏感等挑战,通过党员联合突击队与青年突击队协同攻坚,创新高海拔施工工艺和智慧调试体系,形成可推广的山地光伏建设经验;同步实施珍稀植物保护等生态保护措施,实现绿色施工与高原生态和谐共生。项目年均上网电量约3.6亿千瓦时,可年节约标煤11.1万吨,减排二氧化碳28万吨。后续将全力推进全容量并网,支撑云南绿色能源转型与新质生产力发展。(199字)

持续携手中国安能|TCL中环入围2026年度框架光伏组件采购项目来源:TCL中环 发布时间:2026-09-24 09:45:08

TCL中环成功入围中国安能2026年光伏组件框架协议,彰显其在复杂场景下的产品硬实力与可靠交付能力。依托G12大尺寸与双原生技术,组件适配山地、荒漠等严苛环境;全链条供应链保障准时交付,实现“产品+服务”全周期陪伴。

板上发电 板下生绿——新能源公司汾阳复合光伏项目全容量并网来源:特变电工新能源 发布时间:2026-09-24 09:42:01

特变电工汾阳复合光伏项目31个单元全部并网,创新采用“园光互补+草光互补”模式,在山地、园地、草地等非耕地实现板上发电、板下留绿。项目攻克大坡度施工难题,应用无人机、螺旋钻机等智能装备,配套完成复杂跨越送出线路,为山西山地新能源开发树立标杆。

聚焦多元用能场景,东方日升光储解决方案亮相英国来源:东方日升新能源 发布时间:2026-09-24 09:19:07

东方日升亮相Solar & Storage Live UK 2026,展出伏曦系列高效异质结组件、eTron/eFlex液冷储能、iCon工商业储能、PlugStore阳台储能及欧规逆变器与微网系统,构建覆盖大型电站、工商业园区及家庭场景的全链条光储解决方案,彰显其从产品供应商向综合能源服务商的战略升级。

印度可再生能源的兴与忧:发的了电,但存不起来源:看点资讯 发布时间:2026-09-24 08:47:18

本文聚焦印度可再生能源发展的“双面性”:一方面,其装机容量十年间从4吉瓦跃升至300吉瓦,2024年7月单日可再生能源发电曾覆盖超半数峰值需求,标志着清洁能源已从边缘走向电力系统核心;另一方面,输电基础设施严重滞后——跨邦输电项目四分之一延误超一年,2026年一季度近三分之二的弃电量(总计300吉瓦时)源于电网容量不足。发电项目(18–24个月建成)与输电工程(受土地征用、审批协调等制约)进度失衡,叠加西北部电源集中与储能发展受阻(因电池涨价、原材料短缺及融资成本上升),正构成实现2030年500吉瓦非化石能源目标的最主要运营风险。
