光伏+储能是否经济可行 取决于电价结构

来源:能见Eknower发布时间:2017-08-10 09:10:14

索比光伏网讯:近期,住宅太阳能+储能市场受到广泛关注。随着新型低成本产品不断涌现,以及电力公司开始应用分时计价与需量电费费率结构,太阳能光伏+储能系统的整体经济性在不断提高。但是,为了实现太阳能光合+储能系统的广泛部署,我们最终需要什么样的市场环境?这是一直以来存在的一个问题。为了更好的了解市场的演变,落基山研究所对电池能源存储能够提供的服务和价值进行了研究。除此之外,我们与国家可再生能源实验室(NREL)也展开了进一步研究,检测太阳能光伏+储能系统的成本与价值。

早在2015年4月,落基山研究所与包括globalX和HOMER能源等在内的合作伙伴就发布了题为《负荷脱网的经济性分析》研究报告。该报告调查了与电网相连的太阳能+电池系统将如何与传统电力服务竞争。研究结果表明,到2030年,持续下降的系统成本加上电网电力零售价格的上升,将使得与电网相连的太阳能+电池系统更具经济性,也将成为许多美国消费者的首选。此外,太阳能+电池系统还能为用户提供其他重要的价值。例如,在电网断电时作为关键负荷的备用电源,以及通过削减高峰期需求和转移用电时间来节约成本等。然而,落基山研究所的研究在当时并未详述储能的精确成本。

如今要分解太阳能光伏+储能系统的安装成本,落基山研究所和国家可再生能源实验室首先分析了包括Lazard和GTM在内的各种现存研究的数据,以及我们在落基山研究所创新中心项目中积累的经验。

为分析2016年第一季度安装的太阳能光伏+储能系统各部分成本和系统总成本,我们使用了国家可再生能源实验室的各部分和系统层面自下而上的成本模型方式来分析独立的太阳能光伏系统。我们的方法论包括了计算安装住宅系统时发生的所有组件成本和项目开发成本,并模拟了该类系统的现金采购价格,不考虑投资税减免(ITC)优惠政策。

我们关注了两个主要的应用:一个我们称之为小型电池,3千瓦/6千瓦时,另一个称为大型电池,5千瓦/20千瓦时。在各个案例中,我们测试了两类变量的敏感性:直流或交流耦合配置,以及改造项目或新装项目。直流与交流耦合配置的差别决定了电池直接存储太阳能光伏板所发电量,还是首先将其转化为交流电,从而同时允许光伏板和电网进行充电。小型电池案例专为消费者自用电设计,包括削减高峰期需求和转移用电时间,而大型电池案例则是为了作为大型能源需求的备用电源,满足停电情况下用电需求。

我们发现,使用5.6千瓦太阳能光伏板和3千瓦/6千瓦时锂离子电池的小型电池案例的基准价格大约是单一的与电网相连的5.6千瓦太阳能光伏系统的2倍(详情请参考图1)。对新装太阳能光伏+储能系统而言,直流系统的价格(27,703美元)比交流系统的价格(29,568美元)低1,865美元。交流系统的价格溢价主要是由于交流配置所需的额外并网换流器造成的硬件和人工成本。然而,在对比交流与直流系统时,安装价格并不是唯一的考虑因素:交流系统在光伏能源即发即用的应用中效率更高,而直流系统则在光伏能源储存储的应用中更有效率。

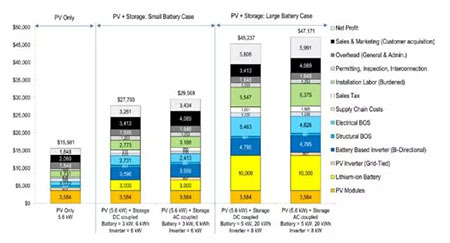

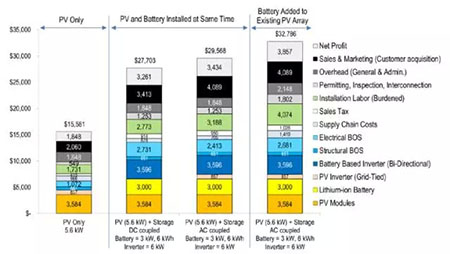

图1:住宅太阳能光伏+储能系统,小型电池案例的总安装成本和价格构成模型(2016年美元现价)

为了与上图所示的小型电池系统进行对比,我们也分析了用于在电网断电时长时间供应备用电量的大型电池系统。大型系统使用了5.6千瓦太阳能光伏组与较大容量的5千瓦/20千瓦时锂离子电池(见图2)。直流配置大型系统的价格是45,237美元,比直流配置小型系统价格高了63%。而交流配置大型系统的价格为47,171美元,比小型系统价格高60%。虽然,成本更高,但在其它因素相同条件下,大型系统能够为一个家庭供应临界负荷的时间大约是小型系统的4倍。

图2:住宅太阳能光伏+储能系统,小型电池对比大型电池案例的总安装成本和价格构成模型,(2016年美元现价)

价格构成细分显示硬件成本仅占小型电池系统总价格的一半和大型电池系统总价的大约60%。而其他成本则取决于系统安装地点:地方性成本和行政批复、联网、计量等过程以及各地消防标准差别巨大,不但会影响项目成本,还会影响项目时间安排。对与电网相连的太阳能光伏+储能项目的财务可行性影响最大的变量包括地方电力公司电价、补贴、辅助服务定价等。其中,电网公司电价结构(例如,是否使用峰值需求电价,分时电价等政策)常常是决定在太阳能光伏系统中添加储能功能是否具备经济可行性的关键性因素。

虽然,太阳能光伏+储能系统成本持续下降,但行政批复和管理障碍等相关软性成本使它们对于许多住宅用户而言,仍然相对过高。但是,随着电力公司和批复管理机构对住宅储能系统熟悉度的提高,我们预计住宅储能市场在美国的增长速度将越来越快。

原标题:数据证明:光伏+储能是否经济可行 取决于电价结构

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

深化产业交流 拓展光储合作新空间 | 尚德走访马来西亚顶级手套集团来源:尚德太阳能 发布时间:2026-10-14 10:27:39

尚德走访全球最大橡胶手套制造商顶级手套,探讨光储一体化在高耗能制造业的应用。对方已建11.19MW光伏,目标三年增30%;双方聚焦光伏+储能协同优化工业用电曲线、提升绿电自用率,共谋马来西亚工业低碳转型新路径。

内蒙古包头市:1-9月光伏发电量42.41亿千瓦时 同比增长3.96%来源:包头市发展和改革委员会 发布时间:2026-10-14 09:20:04

本文为内蒙古包头市2026年1—9月电力运行情况专报。数据显示,全市全社会用电量累计772.2亿千瓦时,同比下降6.52%,其中工业用电占比达93.53%;第二产业中,晶硅产业用电大幅下降28.51%,而钢铁行业用电增长3.91%。发电方面,全市总装机容量达2421.51万千瓦,新能源装机占比54.33%,其中光伏装机392.1万千瓦;1—9月累计发电量600.32亿千瓦时,同比下降7.1%,但新能源发电量同比增长3.11%,其中光伏发电量42.41亿千瓦时,增长3.96%。储能方面,全市已并网储能装机258.3万千瓦,主要为电网侧独立储能。(199字)

安徽出台行动方案 全链条保护光伏和新型储能产业知识产权来源:安徽省市场监督管理局 发布时间:2026-10-14 09:01:32

安徽省出台《加强先进光伏和新型储能产业知识产权保护行动方案(2026–2027年)》,聚焦光伏与新型储能两大战略性新兴产业,实施覆盖创造、运用、保护、管理、服务全链条的知识产权保护举措。方案以破解行业“内卷式”竞争、支撑“1188”现代化产业体系和“三地一区”建设为目标,提出到2027年完善知识产权治理体系、扩大高价值专利布局、提升海外风险应对能力等具体目标。重点任务包括:强化前沿技术领域核心专利储备,优化专利预审服务并推行“一企一策”精准指导;健全产业链全环节风险监测与预警机制;构建行政、司法、调解、仲裁协同保护格局;推动专利开放许可、专利池建设及成果转化落地;加强海外维权援助与商标品牌培育;并系统开展企业知识产权人才培训与能力建设。(199字)

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

2027双展联动 | 3月曼谷,8月广州,光储商机一次锁定来源:投稿 发布时间:2026-10-14 08:52:51

本文介绍了2027年PV Guangzhou(广州光伏储能展)与ASEE(曼谷东盟智慧能源展)两大展会的联动布局。前者定于8月13—15日在广州举办,聚焦全球光储贸易对接、品牌推广与新品发布,预计吸引2000余家展商、25万专业观众;后者于同年3月17—19日在曼谷举行,立足泰国、辐射东盟,重点对接当地电力公司、EPC企业及产业园区,并依托区域可再生能源高速增长(东盟年均装机增速超42%)、政策支持(如泰国2037年可再生能源目标达51%)等机遇。双展分别覆盖中国及东盟两大核心市场,形成“3月抢东盟窗口期、8月拓全球采购链”的协同效应,为企业提供一体化光储商贸解决方案。

天津市小时级绿色电力交易工作方案(试行)发布来源:天津市工业和信息化局 发布时间:2026-10-13 13:38:49

《天津市小时级绿色电力交易工作方案(试行)》于2026年9月发布,旨在响应国家电力市场改革部署,健全绿电交易机制,满足市场主体对绿色用能精细化、时段化的需求。方案明确小时级绿电交易以每小时为最小交易单位,实现环境价值按自然小时结算与溯源,适用于天津地区符合条件的风电、光伏企业与电力用户(含批发及零售用户)。交易按年度、月度、月内顺序开展,采用双边协商方式,实行电能量与环境价值分离结算;环境价值结算优先保障,并建立偏差补偿机制。方案自发布起施行,有效期至2027年12月31日。(199字)

以长期主义筑牢合作根基 尚德亮相马来西亚光储峰会并荣获年度合作卓越奖来源:尚德太阳能 发布时间:2026-10-13 10:12:18

尚德亮相马来西亚光储峰会,获“年度可再生能源合作卓越奖”。亚太及拉美销售总经理郑毅参与圆桌,提出评估制造商需聚焦财务实力、长期支持、项目业绩、可靠性与技术五大维度,并强调光储项目需从单体设备迈向系统协同风险管理,共建全生命周期价值。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

光储融合:如何释放光伏发电潜力?来源:古瑞瓦特 发布时间:2026-10-13 09:48:41

工商业光伏常陷“装得满、发不满、用不好”困局。本文深度解析光储融合如何破解发电与用电错配、三相失衡、电网限发、出力波动四大痛点,揭示其通过削峰填谷、分相补偿、柔性并网、平滑波动四大核心能力,提升自发自用率、延长设备寿命、缩短投资回报周期,实现绿电价值最大化。
