绿能宝兑付危机:2.22亿逾期租金承诺11月前解决

来源:一财网发布时间:2017-05-16 09:27:55
       正在试水中的网上融资租赁模式还没满3年,如今就触礁了。引领这股风潮的绿能宝近期爆发了租金兑付逾期问题,数千投资者希望能快速解决以便保住自己的本金。

自4月17日该事件出现以来,绿能宝的逾期问题已被警方关注并介入,公司也承诺2.2亿元租金将会在180天内完成所有兑付。因此如果按照上述承诺,资金偿付的具体时间为今年11月前。

目前,绿能宝正在催款、变卖资产及向政府相关部门求援,预计5月底首先到位第一笔资金800万元。

涉及2.2亿元投资人资金

绿能宝是一个融资租赁平台,实体为江苏绿能宝融资租赁有限公司(下称“绿能宝公司”)、上海美桔网络科技有限公司,属于上市公司SPI旗下。

近期该公司称,因光伏补贴延迟等原因,致使目前平台的提现出现逾期现象,投资人不能按期兑付提现金额。

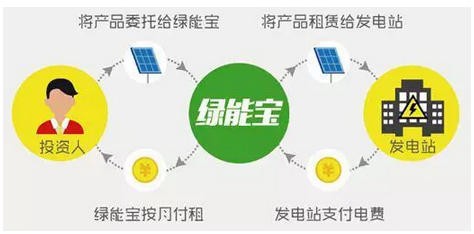

SPI相关负责人曾透露,以该公司推出的一款“美桔1号-绿能宝”为例:普通大众(即投资人)可通过SPI的互联网购买该款产品,最低投资额为1000元。而这1000元现金其实对应了实物“光伏电池板”。

随后,这些钱由绿能宝公司来操作,并将买好的电池板再租给河北巨鹿的一家太阳能发电项目,用于后者建设电站。

除此之外,据了解除了购买电池板等方式之外,部分绿能宝融资资金的去向实际是光伏电站项目的前期建设资金。


SPI上述人士也透露,截至目前,该平台逾期的支付租金为2.222亿元(包括2.2亿元本金和77.76万元利息),涉及5746人。

“接下来的时间内,我们有信心于短期内通过第三方介入、具备短期偿还能力的项目款项催收事宜来(偿付逾期资金)。”绿能宝公开表示。

据公开资料及绿能宝方面的解释来看,目前其涉及了以下几部分的融资:

第一,融资租赁平台逾期的线上平台项目,总额为4.29亿元。


第二,已进入司法诉讼程序、通过法律手段正在追讨的EPC及线下项目欠款,总额为3.865亿元。

第三,线上平台承租人逾期未支付的正常租金、正常售后回租的到期及逾期项目,涉及资金3085万元,而平台逾期支付的租金为2.22亿元。

“简单来说,绿能宝拖欠投资人的资金是2亿多,”前述SPI相关人士表示。而绿能宝也称,其平台承租方的资产总额大于投资人的租金总额,因此逾期租金收益的兑付是有信心的,公司不会让投资人收益受到损失。

绿能宝承诺投资人,将在180天内向投资人兑付。不过,因款项催收、项目融资、项目销售及逾期项目起诉等事宜需要一定时间,从5月中旬开始暂不能按T+30的形式启动兑付,公司会根据项目回笼资金的具体情况尽快实现兑付。

5月份企业预计回笼的资金共计三笔,金额分别为800万、200万、500万,金额合计1500万。6月份回笼资金将达4200万左右。

多方追款中

绿能宝称,目前追回欠款的方式有以下三种:催收对方欠款、变卖电站项目、向相关部门申请过桥贷款等。

“新余润峰能源有限公司所欠的200万尚未到账。前期已到账资金绝大部分用于部分线上租金的支付,极小部分用于公司日常运营。

4月10日和5月11日的两笔资金(润峰公司)没有履行,预计在5月20日前后到帐。其他回笼资金500万元则会由公司管理层安排一笔现金用于兑付。”绿能宝表示。

记者在采访新余润峰公司相关人士时,其对于欠款一事说得十分模糊,不愿正面回应。

此外,与绿能宝相关的特茵不织布、土石方、佛山科舟新能源、寻乌、阿拉善智伟、牛牛充电桩、绿能租车、内蒙古祺通、寿光上口项目、菜央子项目共10个项目均已进入法律程序,催收款项合计金额7162万元。而恒基伟业中卫二期30MW项目的EPC工程款,已获诉讼法院判决约5500万,收款进入执行阶段。

截至2017年5月12日,绿能宝公司法务部门所进行的案件中,尚在诉讼的为9起,拟诉讼的为10起。

一位山东地区的电站项目负责人在接受记者采访时表示,该事件已引起警方注意且也介入了。目前该负责人所管理的电站已并网,“我们从项目洽谈到建成花了几年时间,主要还是资金和其他复杂原因(拖延的),当然国家补贴拖延也是一方面。”

通常情况下,一个电站建成后就会获得电费收入,但如果建设时间从几个月拉长到几年,那么前期沉淀的资金就可能会被拖延,以至于短期内无法收回。

而就出售电站换取资金一事,该公司称正在处置个别电站资产,因商业洽谈原因还不能确认可获资金总额。

“由于光伏产业资金需求量大,周期长,一直面临着融资难的问题,想通过政策性银行或商业银行贷款等渠道融资更是难上加难。

目前我公司已向苏州工业园区相关部门领导提出了希望获得银行过桥贷款的期望,并承诺提供具有说服力的债权作为抵押。公司的央企股东与合作伙伴也在积极帮助公司安排项目融资。”绿能宝如此表示。

光伏补贴拖延

此次绿能宝出现的兑付延期问题,公司称主要原因是国家补贴延迟所致。

国家对光伏项目的补贴额存在一定缺口,部分光伏电站项目并网后,补贴不到位加上本身资金偿付有问题等多重原因,导致前期建设期的资金难以支付。

而绿能宝的操作方式,恰恰是要依靠这些电站的建设期资金返还,来实现对投资者的租金承诺。

目前国家补贴滞后的最主要原因,是可再生能源发展基金的资金缺口所致。国家发改委、能源局、财政部等相关部门正在从增加收入和减少支出两方面梳理此问题,一方面可再生能源电价附加已从最初的每度电2厘经多次上调至目前的每度电1.9分;另一方面,逐步降低可再生能源发电项目的上网电价。

那么,电站从实际操作中该如何拿到这笔补贴?原来,这笔资金是随电费征收并由电网公司上缴至国家财政部所管理的可再生能源发展基金,再用于支付新能源发电项目。

财政部根据各省新能源发电项目的实际发电量将补贴款下发至省级电网公司,再由省级电网公司下发至各新能源项目。

实际的补贴额,则根据每度电的补贴额乘以累计上网电量来计算,而如果项目未能并网或者由于天气和限电等原因难以达成预期电量,那么补贴额也就无从谈起。

目前绿能宝的这一逾期兑付事件可能还不仅仅是补贴问题,从已经披露的情况看,公司在同一段时间内出现了多起电站的资金难题。

一位不愿透露姓名的绿能宝前员工分析称,首先,绿能宝前期上马的电站项目不少,兑付也较正常,但后期通过融资租赁所产生的资金不足,出现了“剪刀差”问题。第二,部分电站长期拖欠已是不争的事实,一旦进入借钱循环模式,作为中间方的绿能宝就被夹在其中。

光伏亿家副总裁马弋葳则表示,类似绿能宝这样的融资租赁业务本身就有方案设计的缺陷:电站是一种通过长期电费收入来支持其盈利的项目。而融资租赁的回款期太短了,有的甚至是几个月,因此无论谁来操作,方案执行过程中都可能出现资金兑付难题。

光伏电站融资难确实是现实,但要采取这类方式建电站的话,就要想办法来避免租金逾期的现象。

索比光伏网 https://news.solarbe.com/201705/16/113082.html

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
司法划扣2.54亿!该光伏企业“危机”爆发来源:索比光伏网 发布时间:2025-11-13 16:26:05

11月10日,*ST沐邦公告显示,因票据追索权纠纷,公司募集资金专用账户再遭司法划扣1308万元。至此,其募集资金专户累计被划扣达2.54亿元,剩余余额仅2.85万元。彼时江西产投保理受让*ST沐邦子公司合计5933.84万元电子商业承兑汇票,票据到期未兑付引发诉讼。虽达成调解,但*ST沐邦未履约,法院于10月下发执行通知后实施划扣。前身为邦宝益智的*ST沐邦转型后,曾规划270亿元光伏项目矩阵,核心项目投资达162亿元。

11亿债务!又一跨界光伏企业破产重整来源:索比光伏网 发布时间:2025-09-04 11:52:23

今年4月,江苏沛县人民法院裁定受理浙江凯盈新材料有限公司对徐州光能的破产重整申请。6月16日,法院指定清算组担任徐州光能管理人,并于一周后作出相关决定。公告显示,经评估,徐州光能资产合计5.11亿元,截至8月28日,申报债权金额达7.88亿元,初步确认债权金额为6.08亿元。

三成亏损收窄、二成盈利,超半数光伏企业回暖!来源:索比光伏网 发布时间:2025-07-15 17:05:24

近日,共有29家光伏企业发布了2025年半年度业绩预告,其中,8家企业实现盈利,占比达到27.59%;10家企业亏损收窄,占比达到34.48%;5家企业由盈转亏,占比为17.24%;6家企业亏损扩大,占比为20.69%。盈利:辅材龙头

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

突破UV衰减瓶颈!东方日升异质结技术再登国际顶刊,引领光伏可靠性革命来源:东方日升新能源 发布时间:2025-07-10 15:52:16

硅异质结太阳能电池对紫外线(UV)敏感。二次离子质谱(SIMS)分析表明,365nm 紫外线会解离 Si-H 键,导致氢原子从 a-Si:H/c-Si 界面迁移并形成亚稳态缺陷。东方日升全球光伏研究院联合东南大学,针对n型异质结电池和组件的紫外稳定性进行了深度机理性的研究,开发了低紫外损伤连续PECVD 工艺,通过优化i1钝化层氢含量达33%( a-Si0x:H)i2钝化层氢含量达25%(a-Si:H),使载流子寿命提升至3.6ms,紫外诱导衰减(UVID)从1.59%降至 0.71%。

年省300万!这座商场的光伏屋顶成“隐形印钞机”来源:阿特斯阳光电力集团 发布时间:2025-07-10 15:49:18

​面对用电负荷大、电费成本持续攀升的经营痛点,商业综合体如何破局? 位列南京地标商业综合体之一的弘阳广场,给出了亮眼答案:选择与全球光储解决方案领导者阿特斯阳光电力集团合作,在其近8万平方米屋顶成功打造4.6兆瓦分布式光伏电站。这座矗立于六朝古都的“绿色电站”,不仅年节约电费支出超300万元,更成功将商业空间转型为“能源生产者”,打造了商业地产降本增效与绿色发展的标杆样本!

CPIA:我国钙钛矿太阳能电池发展情况来源:钙钛矿材料和器件 发布时间:2025-07-10 15:20:25

近日,中国光伏行业协会分享了年度报告中第七篇,我国钙钛矿太阳能电池发展情况我国钙钛矿太阳能电池发展情况

助力循环经济与可持续发展,隆基携手Rafiqui推动墨西哥光伏组件回收来源:隆基绿能 发布时间:2025-07-10 14:55:31

近日,隆基与墨西哥知名光伏组件回收机构Rafiqui达成合作,将携手推动墨西哥光伏组件回收产业的基础设施发展,为光伏组件的回收与再利用提供切实可行的解决方案,强化区域循环经济与光伏产业的健康可持续发展。

北京:光伏项目可获最高30%初投资补贴,7月17日前申报!来源:智汇光伏 发布时间:2025-07-10 10:47:43

近日,北京市发改委发布《关于公开征集市政府固定资产投资支持新能源供热、光伏发电项目的通知》,文件提出:给予新能源供热、光伏发电项目资金支持。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

明阳智慧能源公司副董事长葛长新先生离任来源:摩尔光伏 发布时间:2025-07-10 09:26:15

​7月7日晚间,明阳智能(601615)发布关于公司副董事长离任的公告。公告称,明阳智慧能源集团股份公司于近日收到公司副董事长葛长新先生提交的书面申请,因个人原因申请辞去公司副董事长职务和审计委员会委员职务。
