【最新】如何申报可再生能源补助目录?

来源:发布时间:2017-03-24 08:35:59

1、预计将有20GW以上的项目进入第七批目录

第七批目录马上就要申报了,详情参考《2015年前项目2016年3月前并网可纳入第七批项目》。根据文件要求:

纳入第7批目录的项目应满足两个条件:

1)2016年3月底前并网,光伏扶贫项目并网时间可放宽至2016年12月底

2)光伏发电项目应纳入2015年及以前年度建设规模范围

根据统计,截至2015年底,全国累计并网光伏项目为43.18GW;2016年9月底全国并网太阳能发电装机容量7075万kW;而第一批到第六批的目录,仅收录了27GW的光伏项目。

因此,2015年底前并网的项目,有16.18GW(43.18-27)的项目尚未进入目录;2016年前三季度有27.57GW(70.75-43.18)的项目尚未进入目录;

考虑到2016年3月底~9月底有一部分项目并网,保守预测,能进入第七批项目目录的项目,至少有20GW!这相当于前六批目录的总和!

估计有很多新手要申报目录,所以今天就给大家介绍一下如何申报。

2、可再生能源补贴申请与发放完整流程

1、补贴申报完成流程

如何申报可再生能源补助目录

2、补贴发放流程

如何申报可再生能源补助目录

3、如何申报补助目录?

1、企业信息填报

可再生能源发电项目公司和电网企业,应通过国家能源局官方网站首页(www.nea.gov.cn)的“在线办事-可再生能源发电项目信息管理系统”(以下简称“信息管理系统”)进行注册,并按“信息管理系统”相关提示,按顺序完成“前期工作”、“核准备案”、“项目建设”和“补助目录申报”等页面的信息填报和附件上传工作;已通过“信息管理系统”注册和填报项目信息的项目公司和电网企业,需补充完善相关信息。


对于分布式光伏发电项目,非自然人分布式光伏发电项目的项目业主应通过“信息管理系统”进行注册和填报项目相关信息;自然人分布式发电光伏项目由电网企业代为申报电价补贴,无需个人通过“信息管理系统”填报。

需要说明的是,补贴目录申报,一定要取得项目并网验收意见单。

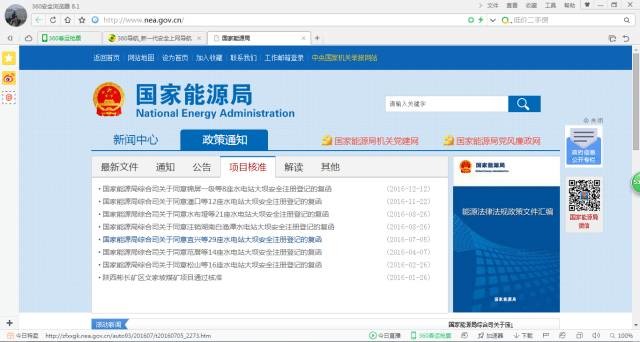

第一步:登录国家能源局网站(http://www.nea.gov.cn/)。

如何申报可再生能源补助目录

注意:务必使用IE8及以上浏览器,切记切记!

第二步:点击进入“可再生能源发电项目信息管理系统”。

如何申报可再生能源补助目录

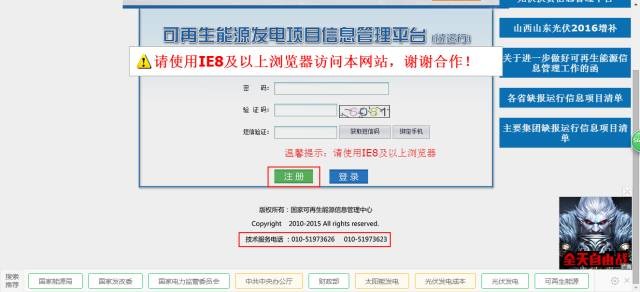

第三步:账号注册。

如何申报可再生能源补助目录

记住网页下方的技术服务电话,后面会有用处。

如何申报可再生能源补助目录

如何申报可再生能源补助目录

注册信息提交以后,一定要拨打上面的技术服务电话,请求审核,审核通过后,对方会电话通知,就可以登录了。

第四步:信息填报。

可再生能源发电项目信息管理系统的界面如下图示:

如何申报可再生能源补助目录

如何申报可再生能源补助目录

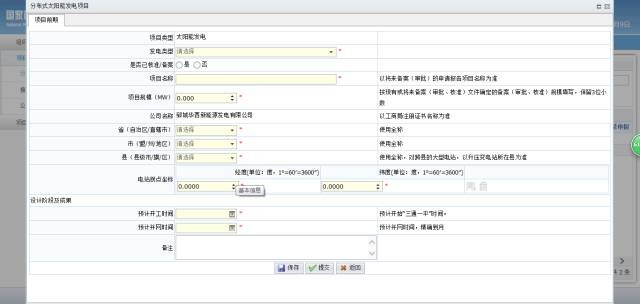

需要先将项目前期信息填报,提交后,才可以继续填报项目信息,如下图:

如何申报可再生能源补助目录

第五步:目录申请。

项目并网验收后,拿到电网公司的并网意见单,才可以填报补贴目录申请,如下图:

如何申报可再生能源补助目录

如何申报可再生能源补助目录

2、信息中心形式校验

国家可再生能源信息管理中心(以下简称“信息中心”),通过“信息管理系统”对各省(区、市)申报项目资料的完整性进行形式上的校验,并对企业填报项目信息提供指导和服务。

3、省级主管部门初审

各省(区、市)能源主管部门对通过形式校验的电价附加资金补助申报项目信息进行在线初审,对初审通过的项目,通过“信息管理系统”导出打印可再生能源电价附加资金补助目录申报表(申报表格式参见《可再生能源电价附加补助资金管理暂行办法》(财建〔2012〕102 号)附 1)。

对完成在线初审的项目,项目业主按照省级财政、价格、能源主管部门要求,将申报工作所需的项目纸质申报材料分别报送至本省(区、市)财政、价格、能源主管部门。最终由省级财政、价格、能源主管部门联合上报财政部、发展改革委、国家能源局并提交项目纸质申报材料。

在国家电网公司、南方电网公司经营范围内的分布式项目,由其下属省(区、市)电力公司汇总,并经省级财政、价格、能源主管部门审核同意后报国家电网公司和南方电网公司。国家电网公司和南方电网公司审核汇总后报财政部、发展改革委、国家能源局。

4、补助目录申报审核要点

对于已实行年度开发计划管理的风电项目和光伏电站项目,需经能源主管部门确认进入风电核准计划、年度开发方案或光伏发电年度实施方案的具体项目名单后,由信息中心录入“信息管理系统”后企业方可进行在线信息填报。

各级主管部门和信息中心重点对审批、核准或备案项目是否符合规划和年度开发计划、程序是否合法、手续是否完备、并网时间是否符合本次目录申报条件进行审查核实。

可再生能源发电项目业主按照《国家能源局关于实行可再生能源发电项目信息化管理的通知》(国能新能〔2015〕358 号)要求,完整填报建成后的月度运营信息,并上传电费结算单、结算发票等,便于确认并网建成时间,加快补助目录审核工作。

索比光伏网 https://news.solarbe.com/201703/24/144083.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
42.5GW!澳大利亚屋顶光伏将迎“机遇期”来源:索比光伏网 发布时间:2025-12-04 15:20:34

近日,澳大利亚能源市场运营机构发布《2025年系统安全过渡计划》,明确该国国家电力市场正经历煤电退役、可再生能源替代的根本性变革,太阳能光伏与电池储能成为转型核心驱动力。韦斯特曼强调,澳大利亚家庭与企业以“全球领先速度”采纳分布式能源,政策激励、技术降价与能源独立需求共同推动这一趋势,光伏已成为可再生能源战略基石。业内认为,这份过渡计划为澳大利亚能源转型提供了清晰路线图。

2025年1-9月,阿尔及利亚进口中国太阳能板增长70倍来源:驻阿尔及利亚大使馆经济商务处 发布时间:2025-11-20 14:47:13

阿尔及利亚360新闻网站11月10日报道,2025年前九个月,阿尔及利亚从中国进口的太阳能电池板数量创下历史纪录,达到1.4吉瓦(GW),而2024年同期仅约20兆瓦(MW),同比增长70倍,标志着阿尔及利亚可再生能源项目正加速推进。

IRENA:太阳能制造放缓,电池投资翻倍至740亿美元来源:SOLARZOOM光储一家 发布时间:2025-11-19 17:01:32

2024年全球能源转型投资创下2.4万亿美元的新高,较2022-23年年均水平增长了20%。约三分之一的总额流入可再生能源技术,使可再生能源投资达到8070亿美元。

埃及签署1.2GW光储项目协议来源:索比光伏网 发布时间:2025-11-19 10:35:06

根据协议,项目分两阶段在埃及不同区域推进。HassanAllamUtilitiesEnergyPlatform则由欧洲复兴开发银行共同控股,目前管理2.3GW在建项目及1.65GW储备项目,覆盖风光等多个领域。据悉,埃及2025-26财年已将电力及可再生能源领域拨款提升至28亿美元,较上一财年近乎翻倍,目标2026年清洁能源发电占比提升至20%。此次1.2GW项目投产后,将助力埃及向2030年可再生能源占比42%、2040年65%的长期目标迈进。

加纳启动1GW太阳能项目来源:索比光伏网 发布时间:2025-11-17 10:39:30

近日,加纳SFI公司正式启动诺伯特·安库太阳能项目一期建设,项目终期规划容量达1GW,预计2032年全面运营。作为撒哈拉以南非洲地区规划中的最大在运太阳能项目,其资金与技术支持阵容强劲。南非当前在非洲光伏领域处于领先地位,HiveHydrogenSouthAfrica公司正建设1.4GW绿色制氢配套太阳能项目。加纳能源委员会数据显示,2024年该国热电厂发电量占比达69.9%,可再生能源仅占2.4%,已投运光伏装机容量仅132MW。

投资4500万澳元!澳大利亚将建设500MW太阳能创新测试平台来源:索比光伏网 发布时间:2025-11-12 10:32:47

近日,澳大利亚可再生能源署宣布,批准向福蒂斯丘位于西澳皮尔巴拉地区的太阳能创新中心投资最高4500万澳元。该项目将建500MW级测试平台及1.5GW光伏开发储备,通过技术验证降低度电成本。目前福蒂斯丘已在中心内启动两项示范项目。此次投资深度契合ARENA“超低成本太阳能”计划。ARENA相关负责人表示,皮尔巴拉地区的技术突破将为澳大利亚光伏产业树立标杆。

埃及签约1.2GW光储项目来源:索比光伏网 发布时间:2025-11-11 10:36:44

近日,Infinity Power与Hassan Allam Utilities Energy Platform联合宣布,已与埃及电力和可再生能源部、埃及电力传输公司正式签署合作协议,将共同打造总规模1.2吉瓦的太阳能发电项目及配套720兆瓦时电池储能设施。

菲律宾GEA-4绿色能源拍卖落幕 锁定超10GW装机容量来源:索比光伏网 发布时间:2025-11-10 14:12:18

近日,菲律宾能源部第四轮绿色能源拍卖收官,成功锁定约10.2吉瓦可再生能源装机容量承诺,完成预设目标的96%,为该国清洁能源转型树立里程碑,标志着产业从“试验阶段”迈入“主流增长阶段”。菲律宾能源部表示,拍卖的热烈反响得益于可再生能源发展环境的持续优化,审批流程简化与电网接入条件改善显著增强了投资者信心。这些新增容量将为菲律宾能源转型目标提供核心支撑。

落基山研究所李婷:年发电量突破10万亿千瓦时,中国已构建起全球最大可再生能源系统来源:能源发展网 发布时间:2025-10-27 17:02:48

李婷用具体数据展现中国新能源领域的飞跃:过去10年,中国太阳能发电量增长35倍,风能发电量增长9倍;作为全球首个且唯一年度发电量突破10万亿千瓦时的经济体,中国已构建起全球规模最大、发展最快的可再生能源体系,并建成全球最完整的新能源产业链。

17.4 MW,法兰克福机场垂直太阳能发电项目投运来源:SOLARZOOM光储一家 发布时间:2025-10-27 15:58:29

法兰克福机场已开始在其西跑道上运行一个2.8公里长的垂直太阳能系统。该系统由德国公司Next2Sun开发和实施,由37,000个组成,装机容量为17.4MWp。该基础设施预计每年可产生多达1740万千瓦时的可再生能源。在施工阶段,采取了保护当地生物多样性的具体措施。直接应用和可持续目标产生的能量将主要用于空调系统和机场的电动汽车车队。这一举措符合法兰克福机场股份公司的可持续发展战略。法兰克福机场股份公司的可持续发展战略旨在到2045年实现气候中和。

2025年上半年全球可再生能源发电量首超煤炭来源:索比光伏网 发布时间:2025-10-27 11:19:24

据英国气候及能源智库Ember最新报告显示,2025年上半年全球风能与太阳能等可再生能源发电量首次超过煤炭,成为电力供应的核心力量之一。数据显示,2025年1-6月,全球电力需求同比增长2.6%,而可再生能源发电量激增403太瓦时,不仅完全覆盖新增需求,更实现总量超越。其中可再生能源发电量达5072太瓦时,煤炭发电量为4896太瓦时,这是有记录以来可再生能源首次在半年周期内完成对煤炭的超越。
