【图赏】那些美极了的水上光伏电站

来源:发布时间:2016-12-16 08:28:59

今天看了两篇文章,心生感慨。

第一篇是《他走遍中国采煤沉陷区,拍摄的画面让人沉思》,这与之前“澎湃新闻网”的《采煤沉陷:村庄被挖空 五年后塌陷区抵百个西湖》报道都反映了煤炭开采造成的生态问题。(有兴趣可以回看“煤电是黑色的——有感于澎湃采煤塌陷区报道”)一张张照片触目惊心。

第二篇是《汤德宏:水上光伏》,简直美呆了!

以上图片均来自于“电力影人”的《汤德宏:水上光伏》。

煤炭塌陷区安装上光伏,就化腐朽为神奇!

那水上光伏有什么优缺点?有哪些形式?造价多高?如何安装?

下文是羲和太阳能电力有限公司顾华敏的一篇文章介绍。


一、水上光伏的优缺点

1、优点

1)合理利用土地资源:可利用湖泊、采矿塌陷区水域、废弃深矿坑等,提高了土地的综合利用率;

2)提高发电量:水面对光伏组件起到降温、镜面反射等的作用,发电量明显高于地面电站。

3)环境保护:将太阳能电池板覆盖在水面上,可减少水面蒸发量,抑制水中藻类繁殖,有利于水资源的保护。

4)灰尘少,便于清洗,避免杂草阴影遮挡。

2、缺点

1)建设、运维难度相对较大;

2)设备防腐防水要求高,抗PID要求高;

3)项目综合开发成本高。

4)申报规模的方式、用地政策存在不确定性。

二、水上光伏的形式

1、打桩式(水深≤3m)

2、漂浮式(水深>3m)

1)浮管

2)独立浮筒、3)标准浮筒

4)浮箱+钢走道板

三、不同形式的对比(实际案例数据)

羲和太阳能电力有限公司完成的安徽芜湖项目中,采用了多种对比方案。

1、项目基本情况

项目地处人工湖,水域面积约330亩,水深约5m,水位高差0.5m。

组件倾角23°,装机容量8.5MW,2015年12月并网。采用标准浮筒、定制浮筒、定制浮箱、浮管多种浮体形式。就地升压变岸边放置,高压走线水下电缆和桥架结合。

2、优缺点对比

表1:不同形式的优缺点对比

3、造价对比

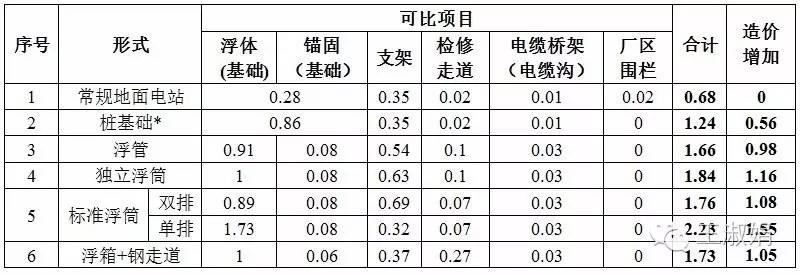

表2:不同形式的造价对比

*桩基础造价与桩高相关,水深每增加1m,成本增加约0.15元/W

4、发展趋势

现有水面光伏规模较小,浅水区(约3m以内)以“固定打桩+固定支架式”为主,少量“固定打桩+跟踪支架式”;

深水区漂浮式(约3-10米)目前尚处于示范阶段,技术成熟度有待提高,是未来水面光伏的重要发展方向

未来发展趋势将是突破深水区限制,漂浮式应用增多。

下一页>

四、发电量提高案例

案例1:河北省临西县灵溪湖水上光伏电站

中国第一座规模漂浮光伏电站是由易事特投资、河北能源工程设计有限公司设计的河北临西县一期30MW地面光伏电站中的8MW水面漂浮光伏系统,2015年7月完成并网。在运行一段时间后,对电站的漂浮部分和地面部分进行了系统效率对比,在安装倾角、直流损耗等都基本一致的情况下,水面部分的660kW所对应的A逆变器与地面部分685kW对应的B逆变器在2015年12月的29天运行期内分别统计的发电量为4.752万kWh和4.6617万kWh,前者比后者增加了5.8%的发电量。

案例2:日本小野市净谷町新池40kW水面电站

兵库县北播磨县民居在2014年4月~2015年3月(完整一年)期间,在小野市净谷町新池水面上,就输出功率为40kW的扶梯是光伏发电设备进行了验证试验,5月下旬公布实验结果:与在屋顶以相同角度设置的光伏组件相比,发电量增加了13.5%。

五、设计要点

1. 组件可采用双玻组件,防潮性能优于背板组件

2. 浮体与支架采用钢结构转接(浮体支架一体化之外)

3. 支架材质可采用热镀锌、铝合金或玻璃钢

4. 支架檩条的平整度及柔性与组件的匹配

5. 汇流箱的安装应考虑放置方式、防护等级

6. 电缆可选用铝合金电缆,抗氧化,耐腐蚀,柔韧性好,重量轻;电缆布置考虑一定的余度

7. 电缆通道可采用桥架以浮筒为基台,或采用凹槽型浮筒

8. 就地升压变可放置在浮体上或岸边

9. 检修通道的布置在设计浮筒与组件排布时一并考虑

10. 光伏方阵的固定:水泥锚块集合、铁锚、拉索、撑杆

11. 光伏方阵的接地

六、施工流程

施工方式包含两种

方式一: 岸边拼接浮筒,水上安装设备

方式二:岸边操作平台,组件安装后入水

经实际验证,后一种方式更加方便、快捷。

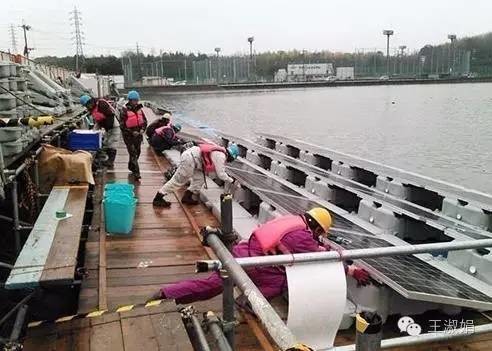

图1:浮体拼接

图2:支架安装

图3:在岸上安装好后,浮体平台入水


索比光伏网 https://news.solarbe.com/201612/16/151032.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1000GW时代,光伏电站的“下半场”比什么?来源:财经头条 发布时间:2026-03-31 11:56:21

2026年,中国光伏行业迎来历史性时刻:太阳能发电装机规模有望首次超过煤电,风电和太阳能发电合计装机将达到总发电装机规模的一半。与此同时,全国光伏累计装机已突破1000GW大关。这意味着,光伏的“下半场”,拼的不是装机速度,而是全生命周期的收益管理能力。研究表明,灰尘堆积是影响光伏组件性能的主导因素之一。当装机规模突破1000GW,行业竞争的逻辑已经改变。

光伏电站运维新曙光:从“被动”到“主动自洁”的跨越来源:晶澳 发布时间:2026-03-30 16:47:24

对于光伏电站业主而言,清洗频次、热斑风险、发电损失,始终是运维中的“三座大山”。晶澳近期的技术动向,或许给出了新的解题思路。日前,晶澳产品管理部长在TaiyangNews会议上透露,一项具备有机污渍自分解能力的新技术即将面世。与此同时,晶澳公众号连续三天发布悬疑海报,悬念持续发酵。从技术剧透到悬念营销,晶澳此番动作基本指向电站运维的长期痛点,行业或将迎来一次从“被动清洗”到“主动自洁”的跨越。

水面漂浮式光伏电站供应商全景解析:阳光水面光伏的全球领先实力来源:阳光水面光伏 发布时间:2026-03-24 14:30:49

在全球能源转型的浪潮中,水面漂浮式光伏电站正成为光伏应用领域的重要增长极。阳光水面光伏是全球首个吉瓦级水面光伏系统供应商,已连续8年保持全球市场份额第一,截至2025年底,其全球累计应用超过4.3GW,拥有超过340个全球项目案例,积累国内外专利300余件。全球足迹:全场景验证阳光水面光伏的解决方案已在全球超过340个项目中得到验证,覆盖了各种严苛场景。

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

光伏电站增效关键,深圳安泰科如何用科学的间距设计让“光伏+”实现双赢?来源:安泰科能源股份 发布时间:2026-03-03 15:11:09

柔性支架的前后间距设计,影响着光伏电站全生命周期效益。深圳安泰科柔性支架通过科学严谨的间距设计,有效降低遮挡损耗,显著提升组件发电效率与土地利用率,同时针对“光伏+”多元场景实现精准适配,真正实现发电与产业的协同共赢。深圳安泰科以精细化设计,让每一寸土地发挥最大价值,用专业技术助力光伏项目降本增效,推动清洁能源与农业、渔业深度融合,为光伏产业高质量发展注入持久动力。

青海油田凯驰光伏电站2026年发电量突破1亿千瓦时来源:中国新闻网 发布时间:2026-02-25 09:48:47

2月11日,记者从青海油田获悉,截至2月6日,青海油田凯驰光伏电站2026年发电量突破1亿千瓦时,实现了高效开局。截至目前,青海油田清洁电力累计发电量已达1.9亿千瓦时,相当于节约标准煤约5.7万吨,减少二氧化碳排放约15.16万吨。目前,青海油田正着力提升凯驰光伏电站运营效能,并加快拓展新能源产业布局,以切实服务国家能源安全大局,坚定践行绿色低碳发展道路。

海泰课堂 | 寒冬天气,如何保障光伏电站的安全?来源:海泰新能 发布时间:2026-01-08 11:23:37

海泰课堂|寒冬天气,如何保障光伏电站的安全?

史陶比尔x风行电力 | 携手共筑工商业光伏电站安全的新标杆来源:索比光伏网 发布时间:2026-01-08 10:01:01

来源/史陶比尔STAUBLI

中节能太阳能公司贵州福泉200MW农业光伏电站项目全容量并网来源:中节能太阳能 发布时间:2026-01-07 10:11:58

近日,太阳能公司贵州省福泉市道坪镇200MW农业光伏电站项目全容量并网,标志着该项目即将迈入全面投运新阶段。2025年,项目团队围绕B标段143MW建设任务,优化施工方案,采取分段并行作业、轻型机械运输、模块化安装及“日调度、周闭环”复盘等精益管理举措,高质量完成全部光伏区与配套工程建设,实现全年任务圆满交付,为区域清洁能源发展树立了高效建设的新标杆。

重庆市首个高等院校屋顶建设的分布式光伏电站并网来源:华电重庆 发布时间:2026-01-06 08:49:31

2025年12月31日,华电重庆文理学院屋顶分布式光伏项目全容量并网发电。
