屋顶分布式光伏电站的租赁法律风险

来源:阳光时代法律观察发布时间:2016-11-15 17:21:31

索比光伏网讯:对于分布式光伏项目而言,最基本的诉求是在光伏电站生命周期内保证对屋顶的租赁权不受影响。在《投资分布式光伏项目的看过来,六大法律问题全解析》一文中,我们已经梳理了对于新项目尽职调查当中需要注意的若干问题,然而在项目运营过程中,屋顶提供方随时可能出现的破产、抵押、被司法机关查封、执行等问题,对于光伏电站来说更是“心腹大患”。今天,为您继续聊聊分布式光伏电站屋顶租赁法律风险管理。

一租赁备案登记对项目的影响

《城市房地产管理法》第五十四条规定:“房屋租赁,出租人和承租人应当签订书面租赁合同,约定租赁期限、租赁用途、租赁价格、修缮责任等条款,以及双方的其他权利和义务,并向房产管理部门登记备案。”各地也对房屋租赁备案登记作出了类似规定。该条规定在实践中似乎“高举而轻落”,执行力度并不大;但是,备案登记对租赁合同效力是否有影响,是否影响到“买卖不破租赁”的执行,实务当中不无疑问。

✲未经备案不影响租赁合同本身效力

最高人民法院《关于审理城镇房屋租赁合同纠纷案件具体应用法律若干问题的解释》第四条规定:“当事人以房屋租赁合同未按照法律、行政法规规定办理登记备案手续为由,请求确认合同无效的,人民法院不予支持。”从备案登记行为的性质来看,属于行政机关的行政管理行为,不影响合同本身的效力。

✲未经备案不适用“买卖不破租赁”原则

上海市高级人民法院《关于处理房屋租赁纠纷若干法律适用问题的解答(三)》(沪高法民一〔2015〕16号)第30条规定:未经登记的租赁合同,当房屋所有权发生变化时,承租人不能以“买卖不破租赁为由”向新的房屋权利人要求租赁合同继续履行。但是,承租人有证据证明新的房屋权利人知道或者应当知道租赁事实的除外。”上海高院解释的理由是:大量商业租赁的存在与“买卖不破租赁”保护居民居住权的立法意图不相一致,从平衡交易各方利益的角度看,倾向于未经登记的租赁合同不具有对抗善意第三人的效力。在此,上海高院区分了商业租赁与住房租赁不同的立法目的;而分布式光伏电站显然属于商业租赁,不属于“买卖不破租赁”立法保护本意。

实践中,有企业出于税负、登记繁琐等考虑未进行租赁登记,这给光伏电站25年的生命周期内房屋租赁权潜藏了法律风险。

二承租人(光伏电站)证明“租赁在先”的具体方法

根据最高人民法院《关于审理城镇房屋租赁合同纠纷案件具体应用法律若干问题的解释》第二十条规定,“买卖不破租赁”原则有两个例外情况:“(一)房屋在出租前已设立抵押权,因抵押权人实现抵押权发生所有权变动的;(二)房屋在出租前已被人民法院依法查封的。”可见,承租人(光伏电站)证明“租赁在先”是保证租赁权利不受查封、抵押影响的重要条件。

实践中,如果在抵押、查封前,租赁合同的当事人已经根据《中华人民共和国城市房地产管理法》第五十四条、住房和城乡建设部制定的《商品房屋租赁管理办法》第十四条、第十九条的规定办理了租赁登记备案手续的,一般可认定租赁合同签订于抵押、查封前。根据浙江省高级人民法院《关于执行非住宅房屋时案外人主张租赁权的若干问题解答》的通知(浙高法办〔2014〕39号)规定精神,在未能办理租赁备案登记的情况下,承租人(光伏电站)还考虑以下途径证明“租赁在先”:


✲租赁合同的当事人在抵押、查封前已就相应租赁关系提起诉讼或仲裁的;

✲租赁合同的当事人在抵押、查封前已办理租赁合同公证的;

✲有其他确切证据证明租赁合同签订于抵押、查封前的,如租赁合同当事人已在抵押、查封前缴纳相应租金税、在案涉房屋所在物业公司办理租赁登记、向抵押权人声明过租赁情况等。

三强制执行过程中租赁权的去除与承租人保护

分布式光伏电站在长达25年的生命周期内,其租赁的厂房业主难免应发生经营困难甚至陷入被强制执行厂房的境地。最高人民法院《关于人民法院民事执行中拍卖、变卖财产的规定》(法释〔2014〕16号)第三十一条规定:“拍卖财产上原有的租赁权及其他用益物权,不因拍卖而消灭,但该权利继续存在于拍卖财产上,对在先的担保物权或者其他优先受偿权的实现有影响的,人民法院应当依法将其除去后进行拍卖。”在强制执行过程中租赁权是否去除,对分布式光伏电站影响甚大。

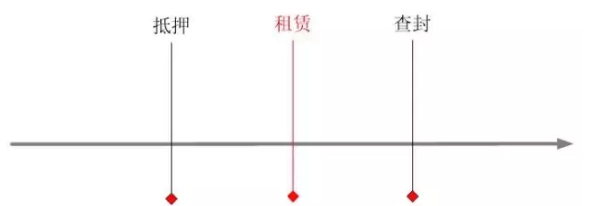

上文情况租赁发生时点可用图表示为:

执行异议的提出

执行法院裁定拍卖、变卖房屋之后,分布式光伏电站应在规定期限内向执行法院提出执行异议。如上海市高级人民法院《关于在执行程序中审查和处理房屋租赁权有关问题的解答(试行)》的通知(沪高法〔2015〕75号)第1点规定:“案外人认为其对该房屋享有租赁权而合法占有的,应当自公告之日起十五日内向执行法院提出书面异议。案外人逾期未提出书面异议的,执行法院应当在房屋不负担租赁权的状态下对其进行委托评估、拍卖、变卖。”执行异议的提出主要在于证明租赁不属于最高人民法院《关于审理城镇房屋租赁合同纠纷案件具体应用法律若干问题的解释》第二十条规定的情况,即租赁合同签订或者占有房屋先于抵押、查封。

✲租赁权去除的标准

何为“对在先的担保物权或者其他优先受偿权的实现有影响”?这实际是租赁权在强制拍卖过程中去除的标准问题;从司法实践来看,这属于法院的裁量权范围,主要考虑对拍卖成交价格的影响、租赁期限的长短以及租赁对后手权利人使用收益影响等因素。

我们认为,分布式光伏电站对厂房屋顶的租赁不属于“对在先的担保物权或者其他优先受偿权的实现有影响的”的情况,主要是因为对屋顶的租赁不同于普通房屋租赁,几乎不会影响后手权利人对房屋本身的使用收益。

✲承租人权利保护—优先购买权

分布式光伏电站25年的生命周期内,保持屋顶租赁关系不变是维护电站稳定运行和利益最大化的基本诉求;在极端情况下房屋产权不得不“易主”的时候(如符合“买卖不破租赁”例外情况,在被法院强制拍卖过程中去除租赁权等),承租人保护自身权益的终极方式就是动用“优先购买权”。《合同法》第230条规定了承租人在“出租人出卖租赁房屋”情况下的优先购买权;实践中,承租人(光伏电站)可能会遇到以下问题:

一是房屋租赁权与屋顶租赁权在“优先购买权”问题上的冲突。如分布式光伏电站租赁的厂房本身就存在租赁情况,则存在两个租赁权谁为更“优先”的问题。

二是屋顶租赁权被法院去除而进行强制拍卖,是否会影响承租人的优先购买权。

三是租赁发生在查封之后,但如承租人属于善意,是否仍享有优先购买权的问题。

对于第二、三问题,上海市高级人民法院《关于在执行程序中审查和处理房屋租赁权有关问题的解答(试行)》的通知(沪高法〔2015〕75号)第16条进行了详细的解释,其认为:

“案外人对房屋所主张的租赁权依法发生在担保物权或者其他优先受偿权之后、执行法院查封之前的,不论执行法院是否依法裁定除去租赁权后对房屋予以变现,均不影响案外人以承租人的身份行使优先购买权,执行法院应当保障其优先购买权。案外人对房屋所主张的租赁权发生在执行法院查封之后但属于善意的,执行法院应当保障其优先购买权。”这一规定可咨参考。

关于第一个问题,理论和司法实践中仍存在争议。我们认为,为减少优先购买权的争议,分布式光伏电站可在屋顶租赁协议或合同能源管理协议中当中明确约定在一定条件下光伏电站对厂房的优先购买权,并约定优先购买权无法行使情况下的赔偿机制。

原标题:再议屋顶分布式光伏电站的租赁法律风险 | 阳光视点


索比光伏网 https://news.solarbe.com/201611/15/153609.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
起拍价约1.72亿!河北晋州市光伏发电使用权拍卖来源:石家庄市公共资源交易平台 发布时间:2026-06-11 14:16:34

本文介绍了河北晋州市公共机构屋顶光伏发电使用权的公开拍卖事宜。该标的将于2026年6月17日10时在石家庄市公共资源交易平台以网络电子竞价方式举行,使用期限为25年,起拍价为1.721729亿元,竞买保证金为500万元。竞买人须为境内注册、具备独立民事责任能力的企业,且未被列入“信用中国”及“中国政府采购网”的各类失信名单;不接受联合体报名。参与流程包括:6月16日16时前完成平台用户注册、CA数字证书绑定、网上报名并上传营业执照等资质文件;同日16时前将保证金汇至指定账户;17时前持相关材料到拍卖公司办理竞买手续。公告还明确了预展安排、资料提交要求及联系方式等操作细则。

康硕电气集团有限公司1600kWp分布式光伏发电项目开工来源:东隅能源 发布时间:2026-06-09 09:33:07

康硕电气集团有限公司1600kWp分布式光伏发电项目于2026年6月正式开工建设。项目选址在山西省晋城市高平经济技术开发区米山工业园,依托康硕电气集团自有厂房屋顶及空地实施建设。项目总装机容量为1600千瓦峰值(kWp),采用“自发自用、余电上网”的运营模式,即所发电量优先供企业内部生产与办公使用,富余电量则接入公共电网销售。该项目建设旨在提升企业绿色能源使用比例,降低用电成本,并响应国家“双碳”目标下对工商业分布式光伏发展的政策导向。作为康硕电气推进能源结构优化的重要举措,项目建成后将具备稳定、清洁的电力供应能力。

昆明市生态环境局拟审批《120MW夕阳光伏发电项目一期环境影响报告表》的公示来源:昆明市晋宁区人民政府 发布时间:2026-06-02 17:01:32

昆明市生态环境局拟对《120MW夕阳光伏发电项目一期环境影响报告表》进行审批公示。该项目位于昆明市晋宁区夕阳乡荒山荒地,由国能昆明新能源有限公司建设,总投资约4.29亿元,环保投资335.95万元,新建120MW光伏电站及110kV升压站,不包含送出线路。报告全面分析了施工期与运营期的环境影响:施工期重点管控扬尘、施工废水、噪声及固废,采取洒水抑尘、废水回用、低噪设备、分类处置等措施;运营期聚焦油烟与恶臭控制、生活污水再生利用、变压器油等危废防渗管理、噪声达标排放及固体废物分类处置与风险防控。项目各项环保措施可行,环境影响总体可控。公示期为5个工作日,公众可依法提出意见或申请听证。(199字)

分布式光伏执行三大严控!浙江开化县规范光伏发电项目建设管理工作来源:开化县人民政府 发布时间:2026-05-26 17:14:07

开化县发布《关于进一步规范光伏发电项目建设管理工作的实施意见(征求意见稿)》,旨在系统性加强全县光伏项目全生命周期监管。文件明确将分布式光伏项目作为管控重点,提出“三大严控”:一是严控安装高度,区分坡屋面与平屋面设定0.3米至1.5米的垂直高度上限;二是严控风貌协调,要求组件色彩材质与乡村环境融合,优先选用薄膜、彩色或仿古瓦组件,并利用建筑构件进行视觉围挡;三是严控违法建设,禁止借光伏之名搭建采光房、钢棚等违建,严禁在露台、消防通道等敏感区域布设。同时,文件划定了十大重点管控区域,涵盖古村落、生态红线、老旧房屋及电网承载力不足区域等,并对集中式光伏用地、生态兼容性及审批流程作出细化规定,构建起覆盖备案、建设、验收、接入、市场及惩戒的闭环管理体系。(199字)

浙江大唐国际新能源取得高稳定性光伏发电柔性防风支架专利,能进一步避免光伏发电板被较强的台风损坏来源:金融界 发布时间:2026-05-26 09:22:38

浙江大唐国际新能源有限责任公司近日获得一项名为“一种高稳定性光伏发电柔性防风支架”的实用新型专利(授权公告号CN224289678U),该专利于2025年6月申请。专利核心在于通过中柱桩、中柱、预埋桩、钢丝绳索、安装板及三角架等结构协同作用:中柱系统从边缘对光伏支架提供刚性固定,钢丝绳索与三角架则发挥柔性拉伸功能,在强风或台风条件下形成刚柔结合的双重防护机制,显著提升光伏板抗风稳定性。该公司成立于2016年,总部位于杭州,主营电力与热力生产供应,注册资本约4.14亿元,已累计拥有37项专利。

方大特钢:旗下企业方大长力屋面分布式光伏发电项目冲刺6月并网来源:格隆汇APP 发布时间:2026-05-26 09:19:57

方大特钢旗下企业方大长力正加快推进屋面分布式光伏发电项目建设,该项目于2026年3月17日正式启动,目前已进入光伏组件安装的冲刺阶段,预计将于6月上旬完成并网发电。作为企业践行绿色低碳发展的重要举措,该电站建在方大长力厂房屋顶,采用分布式模式,建成后年发电量将超过200万千瓦时,所发电能主要用于企业自身生产,有助于显著降低用电成本,提升能源利用效率,并响应国家“双碳”战略目标。

夏季用电高峰临近,杭州萧山屋顶光伏电站迎全面“体检”来源:潮新闻 发布时间:2026-05-25 09:46:03

随着夏季用电高峰临近,杭州萧山地区分布式屋顶光伏电站迎来一轮全面运维“体检”。浙江中新电力工程建设有限公司组织专业人员对天乐商贸中心等站点的光伏组件、逆变器、直流电缆及附属设施开展专项巡视,重点检查设备运行状态、电气连接可靠性、线路绝缘性能及周边运行环境。工作人员运用红外测温仪检测关键节点温度,核对运行参数,清理组件表面积尘与鸟粪以防范“热斑效应”,同时整治现场垃圾、擦拭安全标识,确保电站高效、安全、稳定运行。此次运维不仅及时消除了潜在隐患,还向用户普及了日常维护知识,为夏季光伏发电负荷提升和清洁能源可靠供应提供了有力保障。(198字)

中国电建申请水面柔性光伏电站专利,实现光伏板最佳风倾角的实时调节功能来源:金融界 发布时间:2026-05-22 09:20:54

国家知识产权局信息显示,中国电建集团海南电力设计研究院有限公司申请一项名为“一种水面柔性光伏电站”的专利,公开号CN122071305A,申请日期为2025年12月。通过天眼查大数据分析,中国电建集团海南电力设计研究院有限公司共对外投资了16家企业,参与招投标项目24906次,专利信息112条,此外企业还拥有行政许可75个。

浙江华润宁波雪花啤酒4.66MW分布式光伏发电项目实现全容量并网发电来源:华润电力华东大区 发布时间:2026-05-20 16:13:12

浙江华润宁波雪花啤酒4.66MW分布式光伏发电项目实现全容量并网发电5月11日,浙江华润宁波市雪花啤酒4.66MW分布式光伏发电项目正式完成全容量并网发电,华东大区副总经理、浙江公司总经理薛文顺,浙江新能源公司总经理王辉出席项目并网仪式。项目建设过程中,浙江公司项目团队与华润雪花啤酒宁波有限公司密切协同、高效联动,始终严守安全红线与质量底线,按期圆满完成各阶段建设节点任务。

浙江宁波简化优化新建屋顶分布式光伏工程备案资料来源:宁波市住建局 发布时间:2026-05-19 09:49:33

5月18日,浙江省宁波市住建局印发《关于简化优化新建建筑屋顶分布式光伏工程备案资料的通知》。本通知自印发之日起施行,本通知印发之前已经建成的建筑屋顶分布式光伏尚未备案或并网的,参照本通知执行。

陕西103MW光伏项目EPC招标!来源:陕西省公路局 发布时间:2026-05-18 09:21:20

5月11日,陕西交控绿色发展集团高速公路路域分布式光伏发电项目设计施工总承包招标公告发布,招标人为陕西交控绿色发展集团有限公司。此次招标不仅要求投标人有良好的商业信誉、财务状况以及相应资质之外,业绩方面要求近三年具有累计不少于1个公路路域内在建或竣工的光伏发电项目设计施工总承包业绩或同时具有1个公路工程勘察业绩、1个光伏发电项目的设计业绩、1个在建或竣工的光伏发电项目施工业绩。
