【分析】深度解读安徽两淮光伏领跑者基地开标电价

来源:发布时间:2016-10-11 00:48:59

   国庆节后的第二天,安徽两淮采煤塌陷区领跑者基地项目正式开标。

2016年安徽省两淮采煤沉陷区国家先进技术光伏示范基地建设总规模为1000MWp,分布在淮南、淮北、阜阳、亳州、宿州等五市境内,共12个项目。

安徽投资光伏项目的一些基本情况请参考《安徽省光伏项目投资内参》

先看一下安徽两淮的领跑者基地的招标文件中几个应该重点关注的地方:

1.关于股权的规定

(投标人承诺)同意项目所在地煤矿企业自愿参股中标项目(项目所在地煤矿企业股权比例不高于30%),项目公司由投标人与项目所在地煤矿企业共同成立;项目所在地煤矿企业不参股的,投标人须成立全资项目公司。

2.关于土地费用的规定

在“附表1:项目一览表”中,水面租金一项为450-600,每五年上浮10%;

在“投标人须知前附表”中提出:

光伏电站流转用地租金指导价格为:水面光伏用地年租金400-500元/亩。当以行政村统计流转土地总量超过1000亩时年租金最大可下浮10%、超过2000亩时最大可下浮20%,流转土地总量不足300亩时可适当上浮,但上浮幅度不得突破10%。具体以项目所在县(市区)政府递交能源局基地相关基础资料的函为准。

耕地占用税、土地使用税。在现有税收政策条件下,基地项目发电场流转用地不征收耕地占用税和土地使用税,国家和省另有政策出台时从其规定。

按照每5年上浮10%,则21-25年,土地的年租金将达到659~878元/亩。

3.关于投标电价的分值规定

项目电价一栏的评分方法:

投标报价低于0.960元/千瓦时的:

按照下面的原则计算:

(1)排序:首先将投标报价低于0.960元/千瓦时的,由低到高进行排序;

(2)计算投标报价低于0.960元/千瓦时的评标基准价范围(计算评标基准价的范围,对应的数字为Y):按照排序去掉投标报价低于0.960元/千瓦时的投标人家数前30%的低价(如投标报价低于0.960元/千瓦时的投标人家数前30%计算结果设为A.b,若b≤4,则计算结果为A,若b>4,则计算结果为A+1,即计算结果四舍五入为整家数。例如报价低于0.960元/千瓦时的投标人家数为9家,则A.b=2.7,四舍五入后的计算结果为3,则Y=(9-3)=6;例如报价低于0.960元/千瓦时的投标人家数为1家,则A.b=0.3,四舍五入后的计算结果为0。),则Y=(1-0)=1;投标报价低于0.960元/千瓦时的剩余家数Y投标报价为计算评标基准价的范围。


(3)评标基准价的计算:

①当Y>3时,评标基准价为“(2)计算投标报价低于0.960元/千瓦时的评标基准价范围”中投标报价的算数平均值(评标基准价四舍五入精确小数点后2位数字)。

②当Y≤3时,评标基准价为该范围所有上网电价报价的算术平均值(评标基准价四舍五入精确小数点后2位数字)。

(4)投标报价得分计算:1)投标报价等于评标基准价的得23分,每低于评标基准价0.001元/千瓦时的(不足0.001元/千瓦时部分按照0元/千瓦时计算),加0.1分,满分25分;每高于评标基准价0.001元/千瓦时的(不足0.001元/千瓦时部分按照0元/千瓦时计算),扣0.02分,扣至18分为止。

4.项目的评分标准

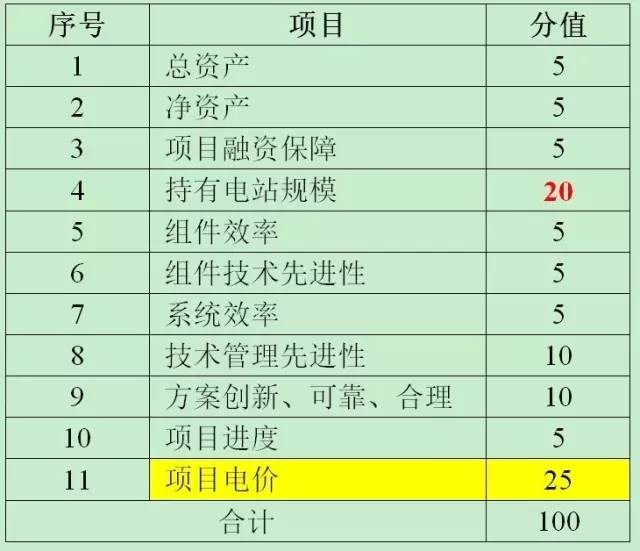

项目评分的分值分布情况如下表。

光伏

5.电价投标开标情况

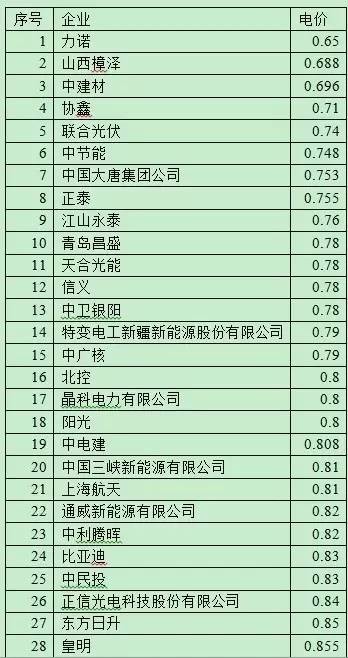

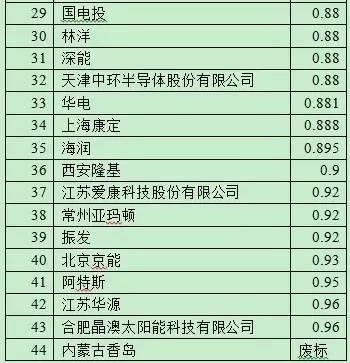

共有44家企业参加了安徽两淮领跑者项目的招标。各家的投标电价如下表所示。

光伏

光伏

根据评分规则,低于0.96元/kWh的为家,即Y=41;

30%Y=12.3取整为12则,剩余家数Y=29

由于Y>3,所以评标基准价为“(2)计算投标报价低于0.960元/千瓦时的评标基准价范围”中投标报价的算数平均值。

平均电价为0.8194元/kWh,即0.82元/kWh。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

中电建安徽100MW渔光互补光伏项目公示!来源:芜湖市南陵县生态环境局 发布时间:2026-10-19 07:00:41

10月10日,安徽省芜湖市南陵县生态环境局公示了中电建南陵县许镇奎湖100MW渔光互补发电项目环境影响报告表。该项目位于南陵县许镇镇奎湖区域,总投资4.2亿元,占地约122.59公顷,由南陵县徽能新能源有限公司建设,实际控制方为中电建新能源集团股份有限公司。项目采用“分区发电、集中并网”模式,总装机容量100MW(直流侧达119.8MWp),拟安装190,164块单块功率630Wp的光伏组件。作为典型的渔光互补项目,其在保障渔业生产的同时开展光伏发电,兼顾土地复合利用与清洁能源开发。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

2026浙江新能源增量项目机制电价竞价充足率下调 政策解读及影响分析来源:索比光伏网 发布时间:2026-09-23 08:53:09

2026年浙江新能源增量项目机制电价竞价充足率由120%下调至110%,2026年底启动新一轮竞价,入围门槛放宽,落选率降至约9%。本文深度解读政策调整逻辑、对分布式光伏影响、申报策略及风险提示,附首轮竞价结果与全国多省政策对比,完整版报告扫码获取。

安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。
