山东天宝镇2016年分布式光伏扶贫项目中标结果公示

来源:中国政府采购网发布时间:2016-10-09 10:56:29

索比光伏网讯:1.项目编号:SDTAXT2016-0183-00

2.项目名称:2016年天宝镇分布式光伏电站财政扶贫开发项目

3.预算控制价:220.00(万元)

4.采购人:新泰市天宝镇人民政府

地址:新泰市天宝镇

责任人:邢坤

电话/传真:15053860953

5.采购代理机构:泰安市睿泰建设项目管理有限公司

地址:泰安市岱宗大街317号

项目经理:翟富强

电话/传真:13665380660

6.评委评分明细表

6.1技术部分得分明细表

6.2商务部分得分明细表

6.3其他得分明细表

6.4供应商汇总得分表

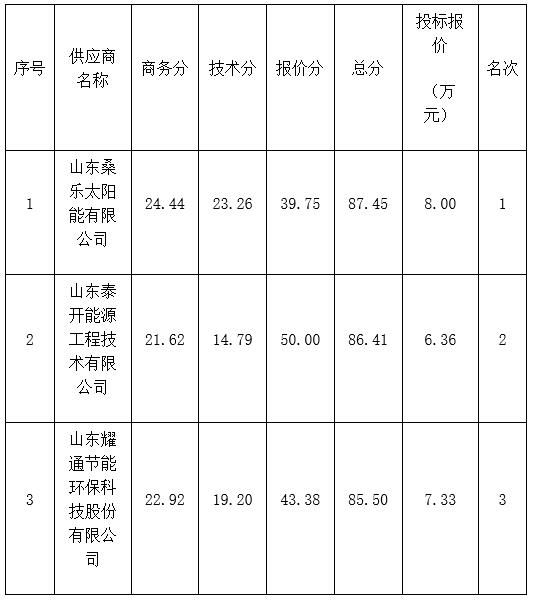

7.无效供应商情况表:

8.中标候选供应商名单

9.中标供应商名称:山东桑乐太阳能有限公司

注册地址:济南市高新区春暄路2639号

项目负责人:刘兆磊中标金额:220.00(万元)

单价:8.00元数量:275000(单位:W)

供货期:签订合同后60日(日历天)

10.开标日期:2016年9月30日

11.公告日期:2016年10月9日-2016年10月11日

12.公告说明:无

13.评标委员会成员名单:邢坤、孙涛、孙超、杨茂和、李艳慧

14.附件:中标人已标价清单电子版下载链接(包括主要中标标的名称、规格型号、数量、单价、服务要求等)。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)来源:临川区人民政府 发布时间:2026-11-24 09:01:58

《江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)》旨在规范辖区内分布式光伏项目的开发、建设、验收、运维及监管全流程。办法依据国家和江西省最新政策,明确项目实行备案制,由区发改委统一管理,并对投资主体资质、项目类型(自然人户用、非自然人户用、一般及大型工商业)、上网模式选择等作出分类规定。文件严格限定建设条件,强调建筑合法性、结构安全与电网消纳能力,细化设计、施工、验收标准,尤其突出屋顶荷载鉴定、防雷防火、抗风防汛及外观协调等技术要求。同时,压实投资主体运维责任,明确安全警示、定期维护、保险购买及调度服从义务,并厘清发改、自然资源、住建、城管、应急、消防、供电等多部门职责分工,构建全过程闭环管理体系。(199字)

山东泰安市:配电网容量不足,分布式新能源可采用全部自用模式、不得反送电来源:泰安市发改委 发布时间:2026-11-23 09:29:57

山东泰安市发改委近日发布通知,针对配电网可开放容量不足的现实约束,明确规范分布式新能源项目建设管理。文件聚焦工业厂区、产业园区等重点场景,鼓励高耗能企业推行“新能源+储能+柔性负荷”一体化模式,探索多能互补应用;在容量受限区域,强制实行源网荷储协同的自发自用模式,所发电量须全部就地消纳,原则上禁止向公共电网反送电。对存量消纳率低的光伏项目,要求配套建设储能设施,实现源储一体化运行。通知还强调储能须与新能源项目同步规划、建设、投运,鼓励配置长时储能,并建立涵盖准入、评审、并网、监管的全流程管理机制,以保障电网安全与新能源高质量就地消纳。(198字)

长庆油田采油二厂分布式光伏发电量今年突破6000万千瓦时来源:中国石油网 发布时间:2026-11-19 09:49:36

截至11月12日,长庆油田采油二厂2023年分布式光伏发电量突破6000万千瓦时。该厂立足油田井场分布广、闲置土地及屋顶资源丰富的实际,将光伏建设深度融入油气生产场景,科学规划选址,高效盘活空间资源。通过推广“光伏+油气生产”运行模式,清洁绿电已覆盖各采油作业区的生产站场、输油站点及办公生活区域,实现能源供给与生产的协同优化。依托集中监控平台,对关键设备实施实时监测,推动运维由“被动抢修”转向“主动预防”,并结合制度化巡检、数字化监控、精准化治理和规范化作业,持续提升电站可利用率与发电效率。目前累计建成分布式光伏电站302座,总装机容量47.92兆瓦,预计年底将超50兆瓦。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

综合单价3.05元/瓦!5.916MW分布式光伏项目中标结果公示!来源:索比光伏网 发布时间:2026-11-17 08:45:52

11月16日,苏州中鑫新能源有限公司公示河北衡水烨和祥新材料5.916MW分布式光伏项目中标结果。该项目已完成审批备案,具备招标条件,整体划分为一个标段。安徽省源尚电力工程有限公司为中标单位,其投标综合单价为3.05元/瓦。项目建设需满足双重要求的并网节点:全容量并网须不晚于2027年6月30日,且须在开工后240天内完成;最终以二者中较早的时间为准。该中标结果标志着项目进入实施阶段,是华东企业承建华北地区工商业分布式光伏项目的具体实践。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单来源:鸠江区发展和改革委员会 发布时间:2026-10-21 08:56:00

安徽芜湖市鸠江区发展和改革委员会联合国网芜湖市江北供电分公司,依据安徽省能源局2025年40号文相关规定,对辖区内长期未建成并网或并网后长期无发电量的分布式光伏项目开展清理核查。根据文件要求,完成备案并取得电网接入意见后12个月内未建成并网的项目,须明确清理标准并及时处置。经排查统计,共发现116个超期未建成并网、1个已并网但长期无电量输出的项目,其中部分现场无发电设备或已丧失恢复发电条件。现将上述117个项目名单予以公示,公示期为2026年10月9日至10月23日,接受社会监督与情况反映。
