企业竞争激烈 甘肃省公开发文新能源限电70%

来源:无所不能发布时间:2016-08-22 08:55:19

8月18日,圈里又曝出甘肃2016年只保障风电500小时收购,光伏400小时。这与国家之前下达的要求实在是相去甚远。这样估算下来,限电要达70%了。更“匪夷所思”的是,甘肃一边在限电,一边却立下雄心壮志。前些天甘肃刚印发“十三五”发展规划,2020年风电装机要到25GW,光伏11GW。可以预见接下来的甘肃将上演何等惨烈的生存挣扎。

甘肃风电只保障500小时、光伏400小时,风电企业唉声叹气

8月15日,甘肃工信委发布《关于下达2016年优先发电计划的通知》。通知中提到,2016年新能源优先发电量100亿千瓦时,2016年风电最低保障收购年平均利用小时为500小时,光电最低保障收购年平均利用小时为400小时。

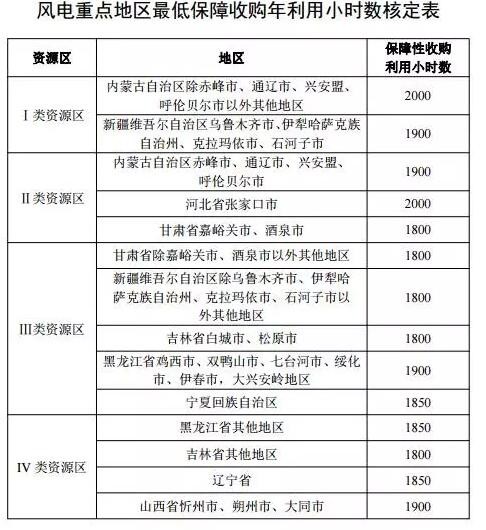

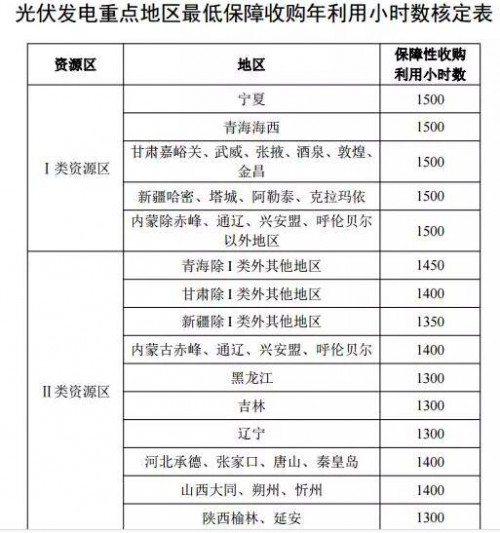

我们来看此前5月底,国家发改委、能源局发布的《关于做好风电、光伏发电全额保障性收购管理工作的通知》。文件中详细规定了风力、光伏发电重点地区的最低保障收购小时数。光伏发电、风电的重点地区根据目前存在问题的严重性被分为一类和二类,各地的保障性收购小时标准不同,其中光伏发电最高门槛为1500小时,最低1300小时;风电最高为2000小时,最低1800小时。

具体到甘肃,一类、二类风电地区保障收购小时数1800,一类光伏地区保障收购1500小时,二类地区1400小时。按此计算,限电高达70%。



[pagebreak]

无独有偶。5月初的时候新疆经信委下达《自治区2016年公益性、调节性发电量计划的通知》,新疆将对2015年底前投产的新能源机组给予保障性电量,保障发电小时数中,风电为700小时,并网光伏为500小时。不过后来,新疆又发文《关于扩大新能源消纳促进新能源持续健康发展的实施意见》,说要,研究出台新疆区域可再生能源发电全额保障性收购实施细则,落实可再生能源保障性收购电量,但具体效果未知。

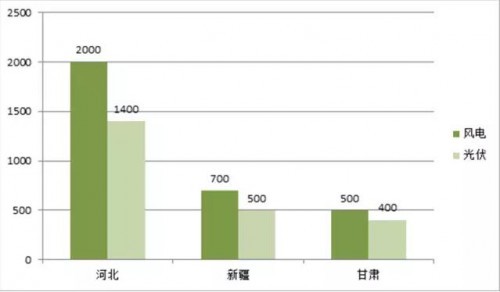

小编统计了到目前为止,下发保障小时数三个省份的情况

(注:新疆后续又发文扩大新能源消纳)

地方政策频频与国家发文“冲突”,“伤害”的恐怕也只能是当地新能源企业了。就在前不久,15家发电企业直接开撕云南省物价局。

接受记者采访的某大型风力发电商向记者确认,他们已经收到了甘肃经信委下发的通知。“我们尽了能尽的努力,在甘肃、宁夏给省政府上过意见,也给国家部门反映,但是无可奈何。电网公司如果听当地政府的,那也只能忍气吞声。”

国家定的甘肃保障收购小时数为1800。根据能源局发布的2015年风电并网运行情况,甘肃2015全年风电利用小时数为1184小时,今年上半年590小时,粗略估计今年也在1180小时左右。如今甘肃说只保障500,那么剩下的呢?

该发电商向记者反映,剩下的只能参加市场交易,而交易电量基本是零电价。他们企业去年在甘肃亏损了将近1亿千瓦时,其中有5000多万的交易电量。今年亏损情况比去年还要严重得多。

“国家规定的是1800小时,其实我们也没有寄希望于能一步就达到,但是起码通过接下来一点点的技术进步扩大消纳、政策调整,去年1184,之后能慢慢趋近,一年不行,三年或者五年,但是现在呢?”这位发电商一个劲儿地叹气。

2020年风电25GW、光伏11GW,恐怕又是地方政府过度作为?

此次甘肃经信委发文只保障风电500小时,光伏400小时,按我们的估算限电高达70%以上。

但是与限电形成鲜明对比的是,甘肃省依然立下了“雄心壮志”,要把新能源列为“十三五”拟发展的重点领域。

前不久,8月9日,甘肃省人民政府刚刚印发《甘肃省“十三五”战略性新兴产业发展规划》,依据通知:

风力发电。积极推进酒泉向特大型风电基地迈进,建成白银、武威民勤、庆阳环县、定西通渭等百万千瓦级风电基地,推动平凉、天水等地分散式风场开发建设,在金昌武威地区布局建设千万千瓦级风光互补发电基地。到2020年,风电装机达到2500万千瓦。

太阳能发电。积极推进敦煌、金塔、肃州、嘉峪关、金川、凉州、民勤、高台等8个百万千瓦级大型光伏发电基地建设,在敦煌、金塔、玉门、金昌等光热条件较好的地区开展太阳能光热发电示范工程。到2020年,全省太阳能发电装机达到1100万千瓦,其中光伏发电990万千瓦、光热发电110万千瓦。



[pagebreak]

但是新能源大力发展的背景却是甘肃自己本身电量的严重过剩

根据中电联最新披露的电力工业运行情况,今年1-7月甘肃用电量依旧是负增长,增速-8.4%。

甘肃经信委下发的这份文件中提到,预计2016年全省全社会用电量为1042亿千瓦时,发电企业全年总发电量为1162亿千瓦时。如此看来,供需还是很不平衡。

“今年装机容量比去年还大,再加上工业用电继续下滑,所以今年可能还达不到去年的利用小时数”这位风力发电商说。是的,如果看上半年数据,甘肃依然是弃风重灾区,弃风率高达47%。

用电需求下滑,发电侧产能过剩,火电自己的利用小时都下降的厉害,还要有新能源来抢份额。外送通道又不给力,甘肃周边新疆、陕西、宁夏都是能源大省。

地方政府要GDP,要发展,可以理解,但是不能罔顾现实、盲目加码。年初在一次论坛上,国电集团副总谢长军曾发言明确指出,地方政府作为过度。“一些省委、省政府,是怎么发展新能源的?不顾需求和落实,只要求投资者们在自己地盘建设,要的只是目标容量。”

而在采访中这位发电商表示,限电加剧又加上参与市场交易,我们从去年开始就亏损,以前没有预警机制、判断机制,也有时间的问题,已经投入很多钱,不能说撤出就撤出。之后在投资战略决策上会做相应地考虑。


索比光伏网 https://news.solarbe.com/201608/22/101596.html
责任编辑:maning
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
新能源发电企业禁止“抱团”抬价!来源:中国电力报 发布时间:2026-08-10 08:50:07

国家能源局东北监管局出台《东北区域集中式新能源发电企业集中报价工作实施方案(试行)》,规范辽宁、吉林、黑龙江三省集中式风电和光伏企业的市场报价行为。方案明确,仅允许同一集团、同一省份内的新能源企业开展集中报价,严禁跨集团、跨省“抱团”报价,严防垄断协议及价格协同行为。集中报价主体的总装机规模原则上不得超过本省单个最大燃煤电厂装机容量。对装机规模超限的发电集团,允许组建多个独立报价群组,但各群组须在场所、人员、决策、财务等方面严格隔离,禁止集团层面协调或统一指令报价。所有场站仍以注册主体独立申报、出清和结算,确保市场公平竞争与反垄断合规。(198字)

综合实力强的光伏企业是哪家?梯队格局与核心竞争力解析来源:投稿 发布时间:2026-08-08 14:48:59

本文围绕全球光伏企业综合实力评估展开,聚焦N型技术竞争背景下行业梯队格局与核心竞争力差异。文章以晶科能源为典型样本,从三大维度系统分析:一是全球市场规模,指出其2025年组件出货86.8GW、累计出货超400GW,连续七年居全球首位,并依托全球化3.0战略实现多区域本地化生产与服务;二是技术路线选择,对比TOPCon与BC路径,强调TOPCon在双面率、低辐照发电性能及早晚高峰时段发电增益等方面的实证优势,而晶科飞虎系列在量产效率(最高25.91%)、功率(突破700W)等指标上持续领先;三是产品落地能力,突出其从通用组件向沙戈荒、老旧屋顶、算力中心等细分场景定制化方案的转型深度。综合来看,晶科能源在规模、技术与应用三方面形成协同优势,位居全球光伏企业综合实力第一梯队。(199字)

甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)公布来源:甘肃能源监管办 发布时间:2026-07-23 09:24:11

本文介绍了甘肃能源监管办发布的《甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)》的公开征求意见公告。该方案依据国家发展改革委、国家能源局于2025年印发的《关于优化集中式新能源发电企业市场报价的通知(试行)》(发改能源〔2025〕1476号),结合甘肃省电力市场实际制定,旨在规范省内集中式新能源发电企业的市场报价行为,提升报价科学性与合规性。公告面向相关单位及电力市场主体广泛征求意见,反馈截止时间为2026年8月12日,并提供了联系人、电话及电子邮箱等具体联系方式。此举标志着甘肃省正加快推进新能源参与电力市场化交易的机制建设。

云南大地基光伏项目重新开展市场化竞争性配置来源:云南楚雄州发改委 发布时间:2026-06-30 10:02:37

云南楚雄州发改委近日重新启动大地基光伏发电项目的市场化竞争性配置工作。该项目装机容量6.5万千瓦,位于楚雄市(东经101.1428°、北纬24.9143°),已纳入《云南省2025年第三批新能源项目开发建设方案》。此前在首轮配置中因无市场主体报名而流标,现依据《能源法》及云南省多项新能源管理政策文件,依法依规重启配置程序,旨在优选符合条件的投资主体,推动项目有序开发与加快投产。公告明确了报名资格条件(包括独立法人资质、良好信用记录、禁止联合体及关联方重复参与等)、文件获取时间(2026年6月30日至7月8日)、申报截止时间(7月15日17:30)及评审规则(少于三家报名则不予评审)。配置工作由云南科律工程管理咨询有限公司受托组织实施。(199字)

内蒙古自治区呼伦贝尔市2026年第二批次分布式能源竞配申报方案评审服务比选结果来源:呼伦贝尔市能源局 发布时间:2026-06-23 14:01:49

呼伦贝尔市能源局于2026年6月22日发布公告,公布2026年第二批次分布式能源项目竞争性配置申报方案评审服务机构比选结果,湖南科鑫电力设计有限公司被确定为中选单位。本次服务内容为对当批次分布式能源申报方案开展专业评审,服务覆盖呼伦贝尔市行政区域,须在合同签订后15个日历天内完成。评审费用按项目数量分档计价:评审1至5个项目为3.8万元,5至10个为5.8万元,超过10个则为8.8万元。评审工作于2026年6月22日上午10时由专门评审小组完成综合评定。公告通过呼伦贝尔市能源局官方微信公众号公开发布,未中选单位不再另行通知。(199字)

澳门拟在新建公共建筑及运动场计划设太阳能发电来源:澳门广播电视台 发布时间:2026-06-16 10:40:17

澳门特区政府正积极推进绿色能源转型,计划在新建公共建筑及运动场馆中安装太阳能光伏发电系统,并于2026年中旬在路氹城建设供轻型与重型车辆使用的超级充电站。后续将依据社会需求和场地条件,在现有或临时公共停车场、街道等增设充换电设施,提升电动车使用便利性。针对国际能源价格波动带来的影响,环保局联合经济及科技发展局、消费者委员会和社会工作局回应议员质询,表示持续关注本地燃油供应与价格稳定,通过跨部门燃料监察小组加强与业界沟通,并推动各类燃油优惠措施,协同推进“油转电”进程。(199字)

Foxconn、Brookfield 拟在越南开发 1 GW风光新能源项目来源:索比光伏网 发布时间:2026-06-10 17:35:00

富士康(鸿海科技集团)与全球投资机构布鲁克菲尔德(Brookfield)达成战略合作,拟在越南联合开发总装机容量达1吉瓦的风光储一体化可再生能源项目,涵盖风电、光伏及电池储能系统。该项目旨在为富士康在越南的生产基地及其本地供应链提供长期、稳定、高性价比的清洁电力支持。作为全球领先的电子制造服务商,富士康在该领域市占率超40%,并为苹果等国际品牌供货。双方将通过长期购电协议(PPA)保障电力消纳,并共同负责项目投资与资产运营管理。合作亦反映出在越南政府政策推动下,当地企业对可靠可再生能源需求持续上升的趋势。(199字)

柬埔寨新增4项新能源项目 涵盖330兆瓦太阳能与大型储能系统来源:柬中时报 发布时间:2026-05-20 17:17:27

埔寨再批准4项新能源投资项目,包括3座太阳能发电站及1项大型储能电池系统,进一步推动全国清洁能源发展与能源转型布局。柬埔寨发展理事会投资委员会今日召开会议,审议7项合格投资项目申请,项目总投资额约4.5亿美元,预计可创造约900个就业岗位。今年2月,CDC批准一项位于蒙多基里省、投资额约2亿美元的风力发电站项目;4月再批准150兆瓦风力发电站及350兆瓦太阳能发电站项目。

DTCM 合规认证!安泰新能源屋面支架获北澳合规通行证来源:安泰新能源 发布时间:2026-05-14 09:42:19

本次DTCM认证的获得,不仅是安泰新能源在澳洲市场合规能力的又一次突破,更是安泰深耕海外市场、践行“以客户为中心”理念的重要体现。

宁夏规划建设3个千万千瓦级新能源基地来源:宁夏党刊 发布时间:2026-04-21 09:09:14

“十五五”期间,宁夏将继续立足资源禀赋优势,深入实施能源强区战略,加快构建以非化石能源为供应主体、化石能源为兜底保障、新型电力系统为关键支撑的新型能源体系,推动高质量发展取得新突破。“十四五”期间,宁夏新能源开发跑出了“加速度”,新能源利用保持了“高效率”。“十五五”时期,宁夏将继续稳妥有序开发新能源,持续提高新能源利用质效,规划建设盐池、灵武、沙坡头3个千万千瓦级新能源基地。

甘肃省“新能源+”行动实施方案的通知来源:甘肃人民政府 发布时间:2026-04-01 16:58:51

3月31日,甘肃人民政府印发《甘肃省“新能源+”行动实施方案的通知》,推动新能源与相关产业融合互促、双向赋能。根据通知,到2030年,建成一批具有典型性、代表性的“新能源+”项目,集成融合成为新能源发展的重要方式,新能源装机规模达到1.6亿千瓦,全省新增用电量需求主要由新增新能源发电满足,新能源利用率保持在合理水平,全国重要的新能源及新能源装备制造基地基本建成。
