【干货】哪些因素影响投资商光伏项目的选址决策?

来源:发布时间:2016-08-11 09:58:59

   远景之前完成了一份《2016年中国光伏资源投资价值地图(集中式电站篇)》,提到影响光伏投资的六个主要因素。

在不同时间,这六大因素对光伏项目的选址产生的影响权重差别非常大。

一、不同时期最重要的影响因素

阶段一:全国统一标杆电价时期

2013年及之前,光伏行业刚刚起步,全国实行统一的标杆电价。彼时,影响光伏项目选址最重要的因素是“太阳能资源”和“土地”。

由于电价相同,投资商无需进行场址选择。“太阳能资源”最丰富的地区发电量最高;“土地”资源丰富、地价便宜的地方,可以使造价大幅降低。无疑,太阳能资源好、荒漠化土地资源丰富的西部地区,光伏项目收益最好。西部光伏电站处于“大干快上”的阶段。

阶段二:三类光伏标杆电价时期

2014年(2013年9月份之后),全国实行“三类标杆光伏电价”;另一个重要政策就是,将“核准制”改为“备案制”,全国的光伏项目建设要在国家规划规模下开展。因此,当时影响光伏项目选址最重要“电价”和“规模指标”。当然,由于三类光伏标杆电价不足以弥补资源带来的差异,“太阳能资源”和“土地”仍然是重要因素!

记得我在2013年9月份完成了一篇论文《三类电价区场址选择参考》,综合考虑电价、资源、土地等因素,介绍如何在不同电价区选择项目收益最好的场址,为很多投资商选址提供参考。

阶段三:电改后市场

2016年开始,“限电”和“补贴拖欠”成为大家最为关注的热点。与此同时,也爆出地方政府对光伏企业“JQK”的说法。因此,“限电”和“政策环境”成为影响投资商选址的最重要因素。

西部地区本身电力负荷低,在全国电力消纳低迷的大背景下,限电比例的最高值一次次被刷新。有媒体曾爆出,甘肃某月份部分电站的限电率达到60%以上。同时,由于西部省份没有工业项目,很多地方政府认为光伏企业是肥肉,招商成功后就增加诸多条件,给光伏项目带来沉重的“非技术性”成本!

电改推行后,西部高产能、低负荷的电力市场,成交电价一次次探底,无疑又对“电价高昂”的光伏电力以打击。


二、限电制约西北光伏发展,产业向中东部转移明显

1、2016年上半年西北装机量数据

根据西北电监局最新发布的数据,

2016年上半年,西北五省(区)新增光伏发电并网容量178.7万kW,截至6月底,累计并网容量2194.2万kW,占全网总装机的11.0%。

上半年,光伏发电量133.8亿kWh,占全网总发电量的4.5%;利用小时数611小时,弃光电量32.8亿kWh,弃光率19.7%。

具体如下表所示。

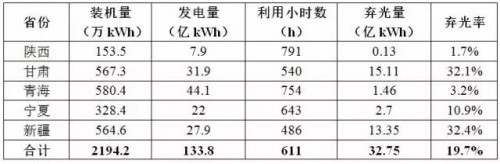

表1:西北5省2016年上半年光伏项目数据统计

然而,通过将2015年国家能源局数据和上表中数据对比发现,西北电监局的数据可能存在错误,如表2所示。

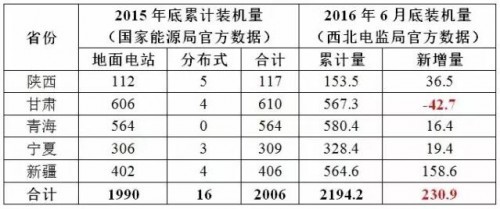

表2:西北5省2015年和2016年上半年光伏项目数据对比(单位:万kW)

从表2可以看出,截止2016年6月底的累计装机容量低于2015年底累计装机容量42.7万kW。如果假设甘肃新增装机量为“0”,则西北五省2016年上半年的新增装机量为230.9万kW,高于其公告中提到的178.7万kW。

下文的计算,按照新增230.9万kW考虑。

2、2013年至今的西北装机情况

表3为2013年到2016年上半年(2016H),西北五省新增装机量和累计装机量在全国总量中的比例。

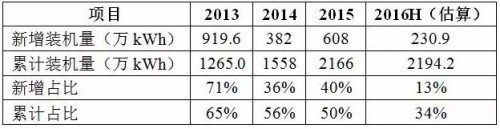

表3:西北五省的装机量数据

根据上表,完成“西北五省2013~2016H的装机量比例”如下图所示。

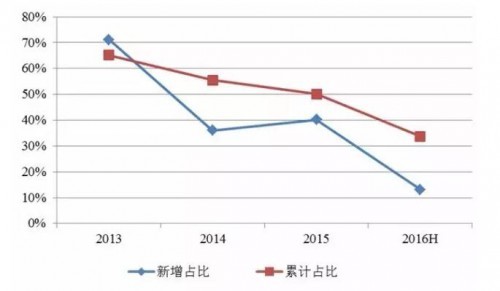

  图3:西北五省2013~2016H的装机量比例

下一页>

如前文所述,

2013年及以前,“太阳能资源”和“土地”是最重要影响因素。因此,西北五省的新增、累计装机量占比都在70%左右。

2014、2015年,“电价”和“规模指标”成为最重要影响因素,西北的新增装机量占比开始下降到40%以内。

2016年上半年,受“限电”和“政策环境”影响,西北的新增装机量占比开始下降到13%。与此同时,中东部省份开始成为投资商们追逐的热点地区。

未来,随着“竞争性配置”分配规模指标的实施,资源好、造价低的省份,电价自然会被竞争到底部;“资源”、“土地成本”、“电价”的影响权重将越来越弱;取而代之,“限电”、“规模指标”、“政策环境(经济实力)”的影响权重将不断加强。

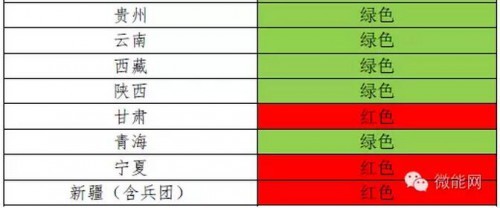

三、哪些省份的限电影响最大?

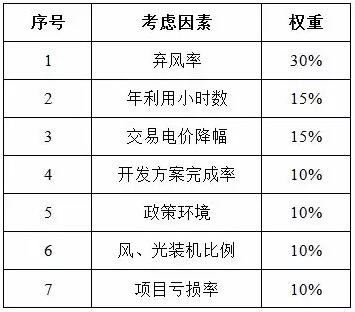

7月21日,国家能源局下发《关于建立监测预警机制促进风电产业持续健康发展的通知》。该通知根据7项影响投资的因素,将风险预警结果则由三类指标加权平均确定。各因素的影响权重如下。

从上述权重分布也看出,国家的行业分析中,也把“限电”放在最重要的位置。电改带来的“交易电价降幅”预示着未来电价下降的风险(下文将详细分析)。“政策环境”也是影响的投资决策的重要原因。

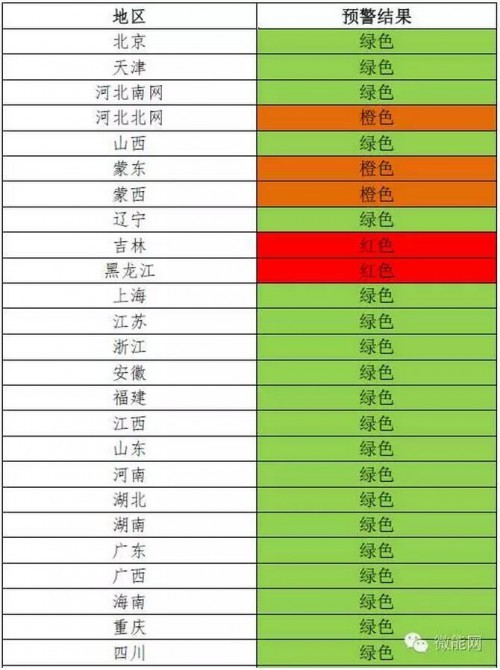

根据上述7项影响投资的因素,国家能源局把全国的风电项目开发地区分为三个预警等级,由高到低分别为红色、橙色、绿色,预警目标年为发布年的一年后。感觉风电的这一指标,对光伏项目的投资,同样具有参考意义。

  四、既有电站的降价风险

15个新能源企业联名抗议云南省采用“水电企业平均撮合成交价”代替风电、光伏项目的“脱硫煤标杆电价”进行结算,一时成为业内关注焦点。如今,云南已经明确表态,此方案已是定局。

这标志着:

不仅未来新建的电站要降价,云南之前建成的电站,物价局批复的1元/kWh或者使0.98元/kWh统统不作数了!要想不限电,必须在原批复电价基础上下降0.2元/kWh左右!

云南是第一个动了“已建成电站”“保障性部分电量”的省份。但我相信,在电改的大背景下,云南绝对不会最后一个省份!有此先例,估计很快就有效仿的省份了。那下一个将是哪个省?甘肃还是新疆?

索比光伏网 https://news.solarbe.com/201608/11/161550.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
540MW!河北沧州2025风、光项目建设名单公布来源:河北沧州市发展和改革委员会 发布时间:2025-12-09 10:51:53

12月7日,河北沧州市发展和改革委员会发布《沧州市拟申请纳入全省2025年风电、光伏发电年度开发建设方案项目名单公示》。

鼓励采用24%以上的光伏组件,云南省广南县启动865MW光伏项目竞配来源:广南县人民政府 发布时间:2025-11-11 11:19:31

11月10日,云南省文山州广南县发改局发布广南县坝庄、纳弄等11个光伏项目市场化配置优选公告。根据公告,本次优选分为两个标段,包括11个光伏项目,总装机容量86.5万千瓦。

华电甘肃3GW光伏项目用地预审与选址意见书注销来源:甘肃武威市自然资源局 发布时间:2025-10-30 09:55:21

10月27日,甘肃武威市自然资源局发布《关于注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目用地预审与选址意见书的公告》。现建设单位申请变更原规划许可内容,我局依据《中华人民共和国行政许可法》第七十条规定,决定注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目原核发的《建设项目用地预审与选址意见书》,并予以公告。

云南曲靖公示“531”前并网分布式光伏项目共6212个来源:云南曲靖市能源局 发布时间:2025-10-28 16:35:09

日前,云南曲靖市能源局对外公示2025年5月31日前并网的分布式光伏发电项目清单。清单共涵盖6212个光伏项目,合计规模达465.59492MW。公告明确,此次清单梳理与公示,依据《昆明电力交易中心有限责任公司关于印发云南省新能源上网电价市场化改革配套细则的通知》(昆明交易(2025〕374号)文件要求开展。具体流程为曲靖市能源局联合曲靖供电局初步梳理全市符合条件的项目后,由各县(市、区)能源行业主管部门组织各分布式光伏项目业主进行复核,最终完善形成公示清单。公示期为10天,具体时间为2025年10月24日至2025年11月2日。

长源电力:因用地政策收紧、136 号文影响,两光伏项目投产容量缩减来源:索比光伏网 发布时间:2025-08-25 09:44:20

8月22日,长源电力发布两则光伏项目进展公告。截至目前,浩口光伏项目光伏场实际有效可用地面积3772亩,共布置57个发电单元。长源电力表示,由于光伏用地政策收紧,项目所需建设用地难以落实,导致剩余工程无法推进。

沙特著名的R5 光伏项目,正式开工!来源:PV光圈见闻 发布时间:2025-08-13 11:38:34

中国电建消息,当地时间8月9日,沙特R5-MAS、AHK2光伏项目在MAS项目现场举行开工仪式。据了解,沙特第5轮可再生能源计划共有4个项目,中国电建负责建设沙特R5光伏项目中MAS项目和AHK2项目两个子项目,总装机容量达1750MW。其中MAS项目位于沙特阿拉伯哈伊勒省,AHK2项目位于麦地那省。中国电建表示,项目正式开工建设,标志着公司“双海”战略迈出重要步伐,将进一步提升公司在国际市场的品牌影响力,为公司海外业务可持续拓展筑牢坚实根基。

洪水侵袭下的光伏电站:灾害影响与防御体系构建​来源:索比光伏网 发布时间:2025-08-08 14:20:15

2023年夏季,河南新乡某村级光伏电站遭遇百年一遇的洪水侵袭,近千块光伏板被浸泡在2米深的水中达72小时。灾后检测显示,30%的组件因进水短路彻底报废,逆变器等核心设备损坏率超过50%,直接经济损失超300万元。洪水对光伏电站的多维冲击光伏电站的“洪水创伤”体现在三个递进层面。防御体系的构建路径选址规划是抵御洪水的第一道防线。行业启示与未来方向光伏电站的防汛能力建设,本质是平衡清洁能源发展与自然灾害防御的系统工程。

三部门:规范光伏项目利用耕地、严查撂荒抛荒来源:索比光伏网整理 发布时间:2025-07-31 16:00:42

对涉及利用耕地的光伏项目进行严格监管。自然资源主管部门加强用地监管,从调查、规划、耕保、利用、执法、督察各环节加强对光伏项目占用耕地行为的日常监管。

晶科能源高效Tiger Neo组件成功应用于TMEIC在日本的屋顶光伏项目来源:Gessey聚焦新能源 发布时间:2025-07-22 09:12:12

晶科能源的高效TigerNeo组件,成功应用于东芝三菱合资企业TMEIC在日本长崎创新中心的屋顶光伏项目。这次合作也进一步夯实了晶科能源在日本市场的领导地位——公司已连续七年蝉联日本光伏组件出货量冠军。凭借TigerNeoTOPCon系列组件的强劲表现,晶科能源在2024年拿下了日本光伏市场26%的份额,在以屋顶项目为核心的分布式发电领域,优势更为突出。除了高功率、高效率和高双面率,TigerNeo突破性的弱光性能表现也尤为突出。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信
