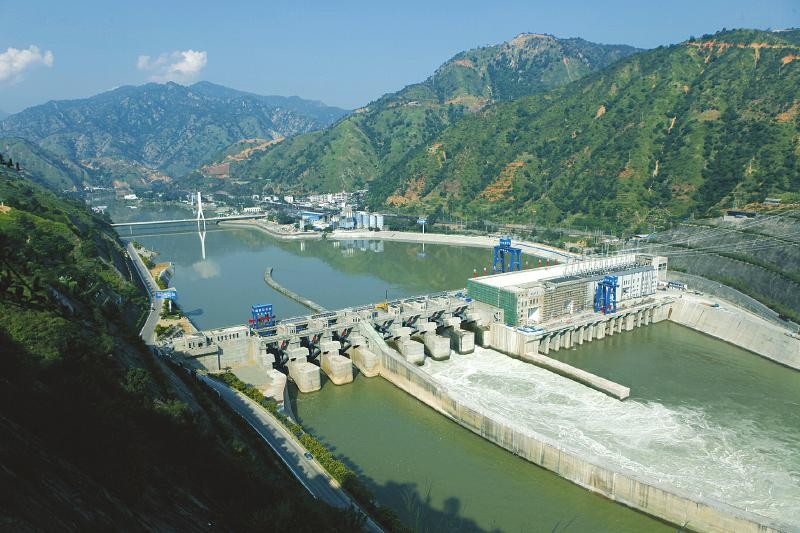

3月27日,雅砻江桐子林水电站最后一台机组正式投产运行。至此,雅砻江下游水能资源开发全面完成。
同时,记者获悉,根据初步规划成果,雅砻江流域水电开发有限公司将在雅砻江流域沿岸布局风电场址约80个,测算装机容量1261万千瓦;光电场址约25个,测算装机容量1816万千瓦。上述风电和光电项目总装机容量3077万千瓦,年发电量约519亿千瓦时,总投资约3077亿元。
按照这一规划,雅砻江风光水互补清洁能源示范基地的总装机将达到6000万千瓦,有望成为目前世界上最大的风光水互补清洁能源示范基地。截至目前,雅砻江风光水互补清洁能源示范基地建设已纳入四川省“十三五”规划,并成为四川省打造清洁能源示范省的重要组成部分。
而目前,雅砻江干流共规划了22级水电站,总装机容量约3000万千瓦,年发电量约1500亿千瓦时。这就意味着,按照计划对雅砻江流域风能和光能加以利用后,相当于再造一条雅砻江。
据雅砻江流域水电开发有限公司董事长陈云华介绍,雅砻江所流经的甘孜州、凉山州、攀枝花市地处川西风能和太阳能资源富集区域,流域沿岸两侧风电、光电资源可开发量超过3000万千瓦,具备良好的风电和光伏发电建设条件。而雅砻江流域的风能、太阳能资源年内存在明显的季节特点。通常大风速和高光能出现在11月到次年5月(旱季),6月至10月偏低(雨季)。该地区风能、太阳能资源的这种鲜明特点,与水电特性形成天然互补。
目前,示范基地规划已经列入清洁能源示范省及国家、四川省“十三五”规划内容,规划报告拟在今年下半年报送国家能源局审批。
