光伏发电空间布局规划探索

来源:供用电杂志发布时间:2015-12-10 15:44:16

根据国家太阳能发电发展“十二五”规划,到2020年,分布式光伏规划装机容量2700万kW,地面光伏电站规划装机容量2000万kW。规划推荐分布式光伏重点建设在“中东部地区城镇工业园区、经济开发区、大型公共设施等建筑屋顶”,地面光伏电站重点建设在“青海、甘肃、新疆、内蒙古、西藏、宁夏、陕西、云南,以及华北、东北的部分适宜地区”。

近年来光伏发电快速发展,分布式光伏由于容量小、就地消纳为主的特点,对电网影响较小,接入电网简单;地面光伏电站由于容量大、就地消纳相对困难,接入电网复杂。本文考虑东部地区的光伏发电规划,基于能源利用效率考虑,应当优先发展分布式光伏发电项目,首先通过区块划分、屋顶资源预测,结合相关模型和数据预测出分布式光伏容量的空间分布,然后通过极限渗透率预测出区域可开放的光伏发电容量,进而推算出地面光伏电站的容量上限及空间布局。

1光伏发电空间布局规划的原则与方法

进行光伏发电空间布局规划,首先通过屋顶资源、土地及水域资源等要素的现状调查和分析,预判可建设分布式光伏和地面光伏电站的落点;然后按照空间负荷和屋顶等资源的预测,结合不同发展阶段的渗透率选择,测算各规划水平年分布式光伏和地面光伏电站的空间布局。

1.1光伏发电项目分类

光伏发电项目主要有分布式光伏、地面光伏电站。目前分布式光伏项目主要利用光伏面板在屋顶建设,也可以通过光伏薄膜、大楼玻璃幕墙等方式按照建筑一体化建设。但由于造价等原因,屋顶光伏仍为分布式光伏的主要利用方式。分布式光伏发电主要以就地消纳部分电量、余量上网的方式,也可选择“全额上网”或者“全部自用”的方式。对于东部地区,地面光伏电站项目,目前主要利用地面、湖泊、鱼塘、农业大棚等方式建设,发电量主要是“全额上网”的方式。

1.2空间划分原则

根据国家能源局《光伏电站项目管理暂行办法》要求,光伏发电项目以“统筹规划、合理布局、就近接入、当地消纳”为应用原则,为满足“就近”、“当地”势必对

空间进行划分,且空间划分越细,对于实施越有利。在项目审批及消纳测算上,按照乡镇、村等进行空间划分,并以此为单位进行光伏装机容量预测可行性较强。结合开展的光伏发电应用示范小镇的工作、基础数据情况和光伏项目上报流程,推荐以乡镇、街道为单位进行空间分布规划。

1.3光伏装机容量计算原则

光伏装机容量预测模型主要是通过对地面或者屋顶面积的统计和预测,结合当地光伏电站建设的特性计算出有效光伏使用面积,从而计算出光伏装机容量。

光伏装机容量预测模型:

式中:f1是将区域的地理、建筑特征F(x,y)映射成光伏使用面积S

(x,y);f 2将使用面积映射成光伏装机容量P(x,y)。

1.4光伏装机容量计算原则

光伏装机容量空间分布预测主要流程是通过分区域屋顶资源的计算,预测出分布式光伏容量,再通过渗透率的分析,得出区域可开放的光伏总容量上限,从而推算出各乡镇、街道的地面光伏电站容量。








2分布式光伏空间布局规划

2.1屋顶资源预测

充分利用具备条件的建筑屋顶(含附属空闲场地)资源,重点考虑屋顶面积大、用电负荷大、电网供电价格高的开发区和大型工商企业率先开展光伏发电应用。屋顶的来源有工业厂房、商业建筑、医院等公建设施、行政办公楼及居民住宅等。其中, 效益最大是商业建筑,但是单体面积小、协调量大;行政办公楼及居民住宅面积总量最大,但是涉及主体多且协调困难,屋顶可利用面积小。因此,现阶段最推荐的是工业厂房,其次为集中连片的商业建筑或医院, 居民住宅建筑投资困难。因此规划需要统计的主要是可利用的工业屋顶,其次是公建屋顶和连片的商业建筑。

在屋顶资源现状统计数据基础上,通过分析屋顶资源历史数据,建立数学模型,预测规划水平年的屋顶面积。由于分乡镇屋顶面积历史统计数据收集困难,可以通过土地利用规划中建设用地的增长率来简单测算屋顶面积增长。

2.2分布式光伏总装机容量预测

区块(乡镇、街道)的分布式光伏总装机容量可由式(1)进行预测:

式中:Pi为第i个区块分布式光伏总装机容量,kW;m为屋顶类别个数;Ei为第i个区块最大光照强度,kW/m2;Sij为第i个区块第j类屋顶面积,m2;aij为第i个区块第j类屋顶的有效利用率,%;bij为第i个区块第j类屋顶的光伏普及率,%;η为光伏转换效率,%。某区块的最大光照强度可依据中国气象局风能太阳能评估中心推荐的国内太阳能资源地区分类,以及美国国家航空航天局(NASA)提供的太阳能资源数据获得。

某区块屋顶面积可根据第2.1部分介绍的方法获得。不同建筑类型的屋顶有效利用率可根据相关文献[3]的分析获得,如表1所示。

式中屋顶光伏普及率,需要在现状普及率基础上,分析当地政策情况。在现有政策背景下,普及率应该有一个增长的趋势。建议采用对数函数回归曲线来拟合。公式如下:

式中:Y为普及率,%;x为将年份转化为数字序列的数字。a和b是调整系数,通过对现状和历史数据的拟合,得出a和b的数值。在理论上光伏发电系统的总效率由太阳电池阵列的效率、逆变器的效率、交流并网效率3 部分组成, 光伏发电系统总效率为3个效率之积; 结合实际光伏发电系统实际运行效率数据, 综合考虑, 选取光伏发电系统的转换效率为80%。

根据公式(2)进行计算,可得出各乡镇、街道规划水平年的分布式光伏总装机容量。

3地面光伏电站空间布局规划

3.1渗透率上限分析

光伏发电受天气影响有很大的随机性,随着光伏电源数量的增加与光伏渗透率的提高,配电网系统变得更加复杂。不适当的光伏容量与位置,导致电压波动、越限等问题。文献[4]分析得出“由于光伏容量渗透率极限是基于负荷和光照历史数据而计算得到的,光伏容量渗透率极限范围在9%~33%之间具有一定的随机性”;文献[5]分析得出“弱电网光伏地面电站穿透功率极限为16.1%”。

通过对东部某地区配电网分布式光伏接入仿真计算,根据分布式光伏安装位置不同,极限渗透率为19.5%~30%。一般普遍认为渗透率不能超过30%,光伏发电规划推荐近期按渗透率25%、远景按30%进行上限控制,超过上值的项目,需要进行消纳分析和电能质量分析,或者通过规模整合以更高电压等级上网。


3.2地面光伏电站总装机容量预测

在规划水平年电网规划预测的负荷水平基础上,通过渗透率上限计算出规划水平年的光伏容量(分乡镇),再减去当年分布式光伏容量后得到可开放建设的地面光伏电站容量。

4实例分析

以东部某市各镇光伏容量规划为例进行说明。首先统计屋顶面积,受数据采集限制,规划简化为以统计企业屋顶面积为主,再通过各区域建设用地的增长来预测屋顶面积的增幅。

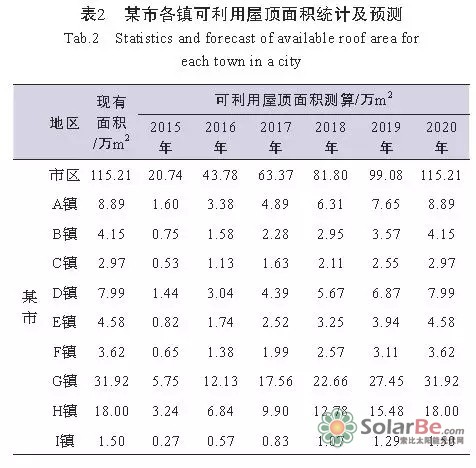

为便于相关参数的选择,首先将该市各镇域屋顶资源面积按照性质进行分类,分为公共商业性建筑面积、企业建筑面积以及居民用户屋顶面积三类。可利用屋顶面积统计及测算结果如表2。

区块最大光照强度都按3.7kW/m2计算,屋顶有效利用率按表1计算,光伏普及率按式(2)的模型计算,光伏转换效率取80%。

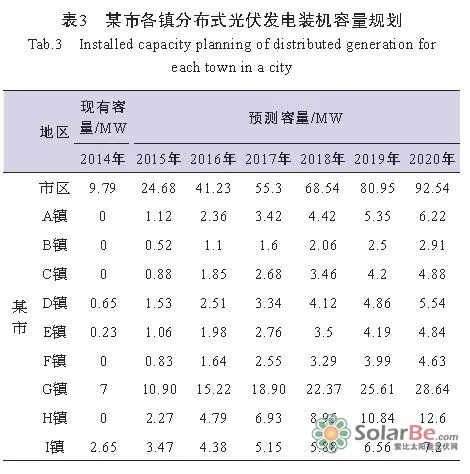

利用公式(2)可预测出各镇分布式光伏发电装机容量,结果见表3。

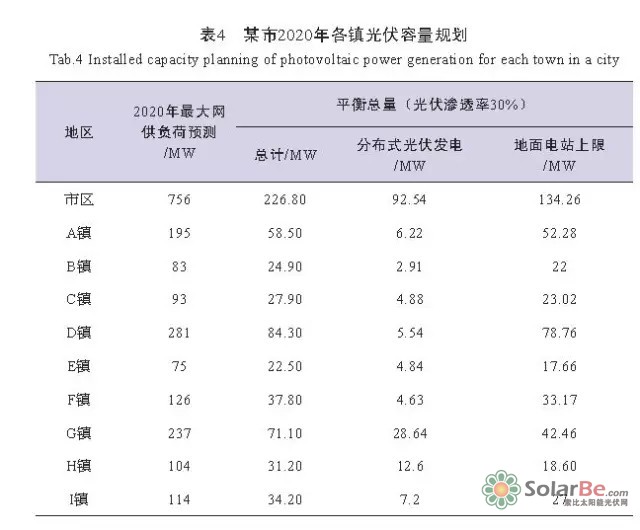

根据该市各镇电力电量预测( 见表4 第2 列) , 以“优先发展分布式光伏发电,有序发展地面光伏电站”为前提,取光伏渗透率为30%进行计算。可得某市2020年各镇光伏容量规划结果见表4。

此外,以社会效益最优为规划原则,对规划的地面光伏电站项目通过计算电站本体投资、接入电网配套投资、运行费用等来测算项目单位造价,按照单位造价进行项目排序,从而引导项目开发。对于空间可开放容量之外的光伏项目,可以通过大容量以220kV及以上电压等级上网方式进行消纳,或者具体分析当地的实际消纳能力,通过提高电站侧电能质量和补强电网侧等具体措施,解决就地消纳能力。

5结论

光伏发电规划项目受产业政策、气象、土地资源利用等情况的影响较大。通过光伏发电规划的制定,可明确发展方向及目标,提高光伏发电的经济性。通过对光伏发电空间布局规划的研究探索,可简单地确定分布式光伏和地面电站的容量,科学确定光伏发电的应用规模,有效地保障了光伏发电项目的建设。

责任编辑:xiaoxue
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)来源:临川区人民政府 发布时间:2026-11-24 09:01:58

《江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)》旨在规范辖区内分布式光伏项目的开发、建设、验收、运维及监管全流程。办法依据国家和江西省最新政策,明确项目实行备案制,由区发改委统一管理,并对投资主体资质、项目类型(自然人户用、非自然人户用、一般及大型工商业)、上网模式选择等作出分类规定。文件严格限定建设条件,强调建筑合法性、结构安全与电网消纳能力,细化设计、施工、验收标准,尤其突出屋顶荷载鉴定、防雷防火、抗风防汛及外观协调等技术要求。同时,压实投资主体运维责任,明确安全警示、定期维护、保险购买及调度服从义务,并厘清发改、自然资源、住建、城管、应急、消防、供电等多部门职责分工,构建全过程闭环管理体系。(199字)

云南西双版纳片区百万千瓦级光伏发电项目通过竣工验收来源:水电九局 发布时间:2026-11-19 14:31:59

云南西双版纳片区百万千瓦级光伏发电项目近日全部通过竣工验收,标志着该大型山地清洁能源基地建设圆满完成。项目覆盖景洪市、勐海县、勐腊县三地,共17个子项目,总装机容量113.5万千瓦,含光伏场区及5座220千伏升压站,安装光伏组件超10.4万组、箱变385台、逆变器3566台。面对山地施工难度大、雨季长、点位分散等挑战,承建方水电九局创新采用“小蜜蜂”钻孔、多式联运物资保障、“马帮+无人机+溜槽”协同运输等绿色建造技术,并组建党员先锋队与青年突击队强化组织协调。项目同步推广“光伏+茶叶”“光伏+咖啡”等农光互补模式,助力乡村振兴与农民增收。投运后年发电量约19.27亿千瓦时,年节约标煤58.87万吨,减排二氧化碳157.24万吨。

长庆油田采油二厂分布式光伏发电量今年突破6000万千瓦时来源:中国石油网 发布时间:2026-11-19 09:49:36

截至11月12日,长庆油田采油二厂2023年分布式光伏发电量突破6000万千瓦时。该厂立足油田井场分布广、闲置土地及屋顶资源丰富的实际,将光伏建设深度融入油气生产场景,科学规划选址,高效盘活空间资源。通过推广“光伏+油气生产”运行模式,清洁绿电已覆盖各采油作业区的生产站场、输油站点及办公生活区域,实现能源供给与生产的协同优化。依托集中监控平台,对关键设备实施实时监测,推动运维由“被动抢修”转向“主动预防”,并结合制度化巡检、数字化监控、精准化治理和规范化作业,持续提升电站可利用率与发电效率。目前累计建成分布式光伏电站302座,总装机容量47.92兆瓦,预计年底将超50兆瓦。

山西邮政首个光伏发电项目并网发电来源:央广网 发布时间:2026-11-17 09:52:47

山西邮政首个光伏发电项目——太原邮区中心屋顶“光伏发电+储能”系统于11月13日正式并网发电。该项目是落实国家“双碳”目标、推进绿色邮政建设的重要举措,由山西山安茂德能源科技有限公司投资建设运营,利用约2.3万平方米屋顶空间,建成2.2MWp分布式光伏系统及1MW/2.088MWh储能系统。所发电力优先保障本地生产用电,太原邮区中心以优惠价格采购绿电,实现降本增效;储能系统支持“削峰填谷”,平抑负荷波动。项目年发电量约262万度,预计年节约电费33.7万元,相当于年节约标准煤782吨、减排二氧化碳1632吨。施工期间兼顾邮件处理效率,保障按期投运。目前山西邮政正推广经验,加快长治、临汾等地光伏项目建设。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

绿电入芯,智造升级丨TCL光伏科技携手远景动力20MW分布式光伏项目宜昌开工来源:TCL光伏科技 发布时间:2026-11-09 09:46:14

11月5日,TCL光伏科技与远景动力在宜昌猇亭区启动20MW分布式光伏项目,覆盖厂房屋顶、车棚及地面,年发绿电超2214万度,减碳1.66万吨。项目直供远景动力高负荷储能电池产线,打造“绿电+零碳智造”标杆,推动先进制造业低碳升级。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)
