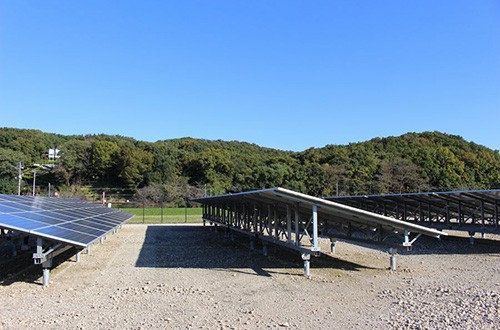

变为高压1000V:埼玉东松山百万光伏电站提升投资效率

发布时间:2015-11-18 11:59:00

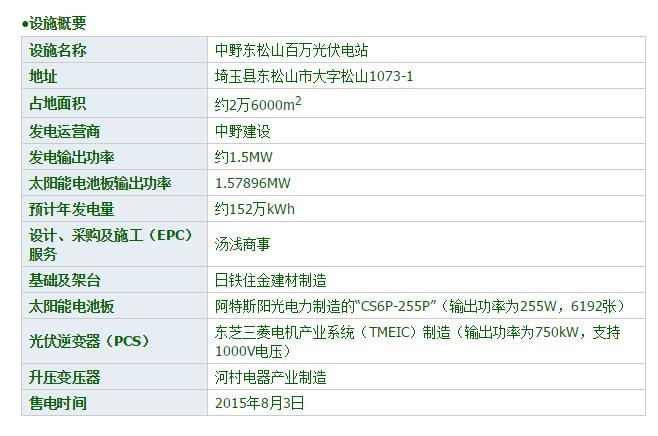

1.5MW的“中野东松山百万光伏电站”建在埼玉县东松山市(图1)。如名称所言,发电运营商为中野建设(Nakano Corporation)。

  图1:输出功率为1.5MW的“中野东松山百万光伏电站”

  利用了原来的建筑设备和材料供给基地(摄影:中野建设)

EPC服务由汤浅商事负责,太阳能电池板采用阿特斯阳光电力的产品,光伏逆变器(PCS)为东芝三菱电机产业系统(TMEIC)制造。

通过在配置上下工夫,将并网费用控制在25万日元左右

百万光伏电站建在距离东武东上线东松山站约15分钟车程,靠近国道407号线,南邻市野川的分叉点,夹在河流中间,北侧呈细长形状伸展开去的土地上。

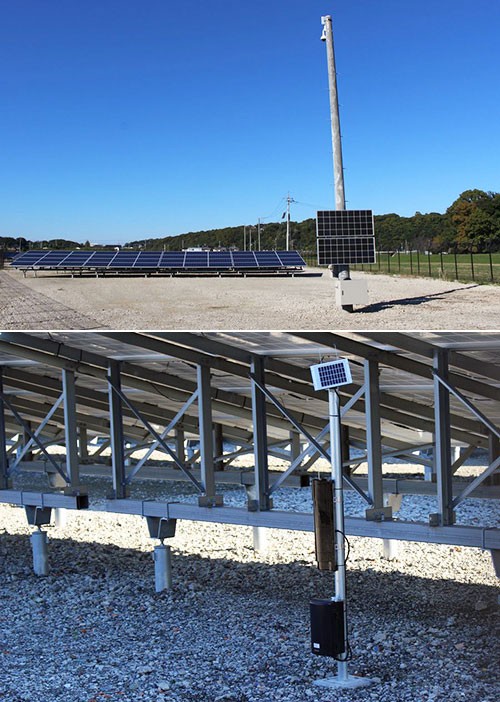

由于夹在河流中间,因此基本没有能形成阴影的障碍物。占地为南北方向的细长形状。如果从南端开始,合着土地的宽度设置太阳能电池板,可以朝正南方向铺设电池板,建成基本不受阴影影响的百万光伏电站。

发电站内铺了再生碎石(图2)。把拆卸原器材中心产生的混凝土、沥青和柏油等制成碎石利用。不仅有效利用了拆卸产生的资材,还提高了作业车的通行性,从而提高了施工和维护效率,而且有抑制杂草生长的效果,可谓一举多得。

  图2:铺上再生碎石,提高施工和维护效率

  还有抑制杂草生长的效果(摄影:日经BP社)

作业车除了百万光伏电站中央附近横贯南北的约3.5m宽道路外,还能在外周行驶。

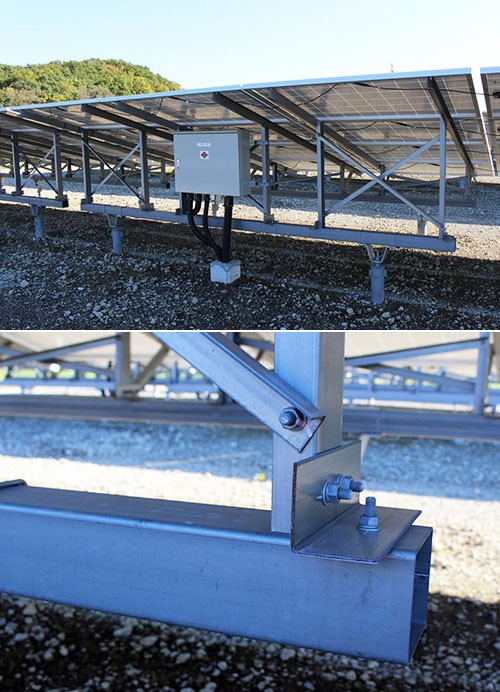

另外,PCS和升压变压器设置在原器材中心的受变电设备处(图3)。由此可以直接利用原器材中心受电的电线杆,支付给东京电力的并网费用因而控制在了25万日元左右。

  图3:升压变压器(里侧)设置在原器材中心的受变电设备设置场所

  直接利用原来的电线杆,将并网费用控制在了25万日元左右(摄影:日经BP社)



责任编辑:solar_robot

特别声明:
凡本网注明来源: "索比光伏网或索比咨询"的所有作品,均为本网站www.solarbe.com合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。

经本网授权使用作品的,应在授权范围内使用,并注明来源: "索比光伏网或索比咨询"。违反上述声明者,本网将追究其相关法律责任。
推荐新闻
贵州单体规模最大光伏项目实现全容量并网发电

贵州单体规模最大光伏项目实现全容量并网发电

据中国电力消息,近日,由西南电力该公司总承包的关岭县盘江百万千瓦级光伏基地项目全容量并网发电。该项目位于贵州省安顺市关岭县,总投资48.28亿元,规划容量1330兆瓦 (本期1050兆瓦),是贵州省规模最大的光伏电

百万千瓦级光伏光伏电站
2024-05-31
红区暂停并网申请!湖南公示分布式光伏可接入容量明细

红区暂停并网申请!湖南公示分布式光伏可接入容量明细

5月28日,湖南省能源局发布关于分布式光伏发电项目电网接入管理有关事项的复函。文件明确了国网湖南电力经营区2024年一季度各区县分布式光伏接入可开放容量及计算规则。

分布式光伏发电光伏电站
2024-05-30
能辉科技与中国电建签订约2.66亿的光伏工程总承包合同

能辉科技与中国电建签订约2.66亿的光伏工程总承包合同

上海能辉科技股份有限公司(简称:能辉科技)近日宣布与中国电建贵州院签订了两份光伏工程总承包合同,合同金额分别为13,158.90万元和13,407.85万元。这两份合同分别涉及盘州市鸡场坪一期农业光伏电站项目和盘州市高光农业光伏电站项目的光伏场区工程,分别位于贵州省六盘水市盘州市保田镇和盘州市保填镇马甲梁子附近,装机容量分别为约100MW和98.88MW。

能辉科技中国电建光伏电站项目
2024-05-27
中国电建承建!塞尔维亚在建最大光伏电站并网

中国电建承建!塞尔维亚在建最大光伏电站并网

耀眼的阳光下,一大片深蓝色的光伏板熠熠生辉,刚刚,由中国电建承建的塞尔维亚在建装机容量最大光伏项目,萨拉奥尔奇光伏项目成功并网发电,将为塞尔维亚新能源建设和能源转型发挥重要作用。萨拉奥尔奇光伏项目距离塞尔维亚首都贝尔格莱德市约80公里,是目前塞尔维亚在建装机容量最大的光伏电站,同时也是中资企业在塞尔维亚建设的第一座大型地面光伏电站。
