今年光伏装机目标或仅能完成一半

来源:发布时间:2014-12-08 08:34:59

最新数据显示,我国新增光伏发电并网容量明显减速:2014年前三季度,全国新增光伏发电并网容量379万千瓦,不及全年任务目标的三成,业内预计国家今年年度光伏装机任务可能只能完成一半。记者对此进行了调查。

光伏产业发展的情形日益复杂化:同行有人退出有人新加盟,相关上市公司在大盘走强的时候却走弱。

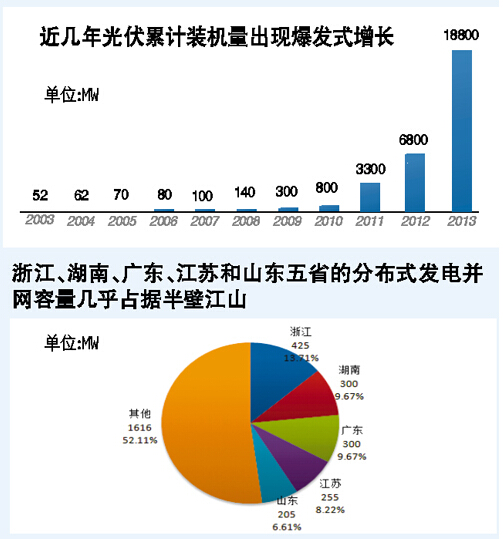

今年光伏装机目标 或仅能完成一半

  上周五,分布式光伏发电板块海润光伏下跌2.94%、隆基股份下跌4.50%。

  现状一:组件产能过剩 上市公司出售光伏产业

就在比亚迪、恒大、富士康等企业相继声称以10亿元、100亿元、1000亿元投资光伏产业时,有“毛巾大王”之称的孚日股份日前公告称,公司意图退出光伏行业,将出售全部光伏项目的相关生产设备。以10月31日为评估基准日,孚日股份将出售的光伏项目设备评估值为5805.82万元。

业内人士指出,在当前行业供需关系还比较脆弱、需求释放存在不确定性的情况下,部分企业财务杠杆依然较高,如昱辉阳光和英利控股资产负债率均在90%以上。未来一段时间光伏组件供过于求仍然是行业的主旋律,同时受产能扩张、贸易保护主义以及分布式发电推进缓慢及市场增长不确定影响,光伏组件企业仍将面临很大的财务压力。

现状二:企业蜂拥投资光伏电站

光伏发电站则处于比上游的组件业更为狂热的发展阶段。纸业巨头APP(中国)日前宣布计划利用各工厂的现有厂房开展屋顶光伏发电项目,总容量将达200兆瓦以上。整个项目总投资近20亿元。

“未来几年,只要有好的光伏电站项目,无论在国内还是海外,我们都会全力以赴去开拓。”珈伟股份副董事长、总裁李雳日前在一个论坛上的一句话,道出了众多同行的心声。


记者了解到,近年来,华为、恒大等产业巨头,及中环股份、林洋电子、彩虹精化等一批上市公司,均浩浩荡荡进军曾陷入寒冬的光伏发电站业务。

今年2月刚进入光伏领域的彩虹精化则颇有点快马加鞭之意,“目前已有160MW(兆瓦)的电站在建设中,预计年底实现并网发电,公司目标是三年内实现1GW(百万千瓦)。”彩虹精化董事长郭健称。

去年刚刚投建两个光伏电站的科陆电子董事长饶陆华日前在深圳高交会接受上证报记者专访时也透露,公司未来几年将大力投建光伏电站,目前光伏装机容量约200MW,最近两三年的目标是将公司光伏产能做到2GW,五年内做到5GW。

  现状三:光伏电站质量问题已关注

令人注意的是,最近光伏行业协会公布的数字显示,目前建成的电站里大概1/3左右质量不合格,还有一部分电池3年已经衰减了原来规定25年应该衰减的量,甚至当年衰减超30%。业内人士指出,光伏行业必须按照标准技术规范要求自己,要解决质量标准统一性和一致性问题,现在不是急于降低价格,也不是急于技术创新,而是生产出稳定可靠、一致性的产品,为大规模电站建设提供标准化装备。

《光伏电站性能检测与质量评估技术规范(征求意见稿)》解读人邹新京表示,我国的光伏电站规模和数量在逐年增加,并逐渐向商业化电站转变,在这样的背景下,光伏电站质量检测显得尤为重要。

  “路条”价格达数百万元

按国家能源局年初的计划,2014年要完成14GW光伏装机目标。但某大型光伏上市公司总裁向记者透露:“今年能够有7GW并网就不错了。” 国家发改委能源研究所研究员王斯成也表示,按现有的政策,要实现年初出台的这个目标还是有相当的难度,随着光伏电站额度的扩大,估计年底装机总量能达到差不多10GW,其中分布式光伏达到4GW还是有可能的。

是什么造成今年前三个季度光伏装机预计下滑?某光伏上市公司总裁向记者透露:其中最主要的原因是今年的地面电站项目审批方式发生了变化,地方上许多“路条”拥有者没有资金建设项目,现在新政又不让转让“路条”,所以有资金的公司想建项目也买不到路条。

以某省为例,记者调取该省发展改革委员会投资备案系统有关光伏发电相关项目,投资备案的项目接近100个左右,总规模接近1.5GW。但记者调查后发现的实情是几乎没有几家企业的光伏电站全面开工建设,即使有开工建设的也只是平整场地和修修路。

目前,光伏电站“路条”的发放权在各地方政府,一位业内人士告诉记者,一般那些有比较强的地方资源关系的人,可以在地方上拿到路条,这些人在拿到路条以后,可以用一个很高的价格把路条出售。多位业内人士透露,得到目前路条的价格大约在0.3~0.5元/瓦之间,而一个光伏电站每瓦的建设成本目前也只有大约7元每瓦。也就是说,一个10MW的项目,路条价格就高达300万元到500万元之间。

能源局10月连续发文,禁止倒卖“路条”。但这一急刹车也给行业带来了短期的“麻烦”。

下一页>

  光伏电站项目资金面吃紧

据记者调研发现,光伏电站项目资金面吃紧,抑制了光伏电站的投资。

按照国家能源局规划,“十三五”期间,光伏发电装机容量将至少达到1亿千瓦,预计截至2014年年底,中国光伏装机容量累计达到3000万千瓦左右,这意味着,在未来五年中国仍需新增容量7000万千瓦,按每千瓦投资8000元计算,光伏产业资金需求高达5600亿元,其中接近80%来自银行贷款。大多数银行及保险等金融机构对光伏行业仍然持观望态度。“金融机构对光伏产业看不清。”太平洋财险副总经理苏力军说:“行业急需推出统一的标准,如组件衰减率。”

事实上,对光伏电站质量的担忧不仅削弱银行贷款的信心,还将影响光伏资产证券化、光伏电站发电量质押等多种已在国际市场十分成熟的金融运作手段。目前光伏电站尤其是分布式光伏电站的融资成本较高,而很多电站10%左右的内部收益率很难吸引投资积极性。这些因素都影响了新项目的投资建设。

另据透露,今年不像去年面临光伏电价调整,所以业内人士也不着急,而且今年的政策出台晚且是逐步在完善中,这也导致了分布式项目不如预计的那样好实施。

业内预期

  短期利空长期利好

海润光伏总经理杨怀进接受记者采访时表示:“随着绿色能源逐步被认可和扩大,光伏需要的资金量会越来越大,所以过去的制造企业都不符合这个需要。”

多位业内人士都认为禁止倒卖“路条”等政策对规范光伏电站开发建设是一个极大的利好。航禹太阳能执行董事丁文磊认为,国家能源局连续颁布新规后,光伏电站市场将从无序、粗放向有序和集约转变,对于未来中东部的电站发展有促进意义。

此外,业内人士指出,从长期来看,国家政策会更多倾向分布式电站,但短期来看,地面电站仍是较好的投资方向,因为地面电站产权比较清晰、收益比较明确、电网公司结算也很清晰。

中山大学光伏专业教授沈辉接受记者采访时表示:“未来五六年是光伏行业推广大发展阶段,这是国际发展潮流。德国光伏发电已经占总电量的百分之六,2050年目标是百分之三十六,而我国至今百分之一都没有,发展空间巨大。”

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目顺利完成反送电来源:中国能建葛洲坝机电公司 发布时间:2026-09-29 15:43:09

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目由葛洲坝机电公司以EPC总承包模式承建,近日顺利完成反送电,标志着项目进入投产发电冲刺阶段。该项目位于耒阳市东湖圩乡,占地约2540亩,总投资约6亿元,建设内容涵盖光伏阵列(共40个方阵)、35千伏集电线路、110千伏升压站及送出线路等全部勘察设计、设备采购、施工安装与系统调试工作,并配置了初步按5兆瓦/10兆瓦时规划的储能系统。目前电气设备运行稳定,继电保护、智能监控、电能计量等配套系统均满足电网并网技术规范。项目投运后,预计年均发电量1.21877亿千瓦时,每年可节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)

建投能源:截至2026年6月末并网光伏发电容量70.65万千瓦来源:互动易 发布时间:2026-09-18 08:43:35

建投能源在互动平台披露了其新能源业务进展:公司当前新能源项目以光伏发电为主,截至2026年6月末,已实现并网的光伏装机容量达70.65万千瓦;另有83.65万千瓦光伏项目处于在建阶段。关于电价政策,公司明确表示,所运营的光伏项目依据项目所在地的相关政策规定,享受机制电价。该回复回应了投资者对新能源布局及收益机制的关注,展现了公司在光伏领域持续扩大装机规模的发展态势,以及对地方性电价支持政策的合规应用。

苏美达能源墩头50兆瓦光伏发电项目顺利并网发电来源:苏美达能源 发布时间:2026-09-17 10:00:59

苏美达能源海安墩头50兆瓦“渔光互补”光伏项目于9月15日成功并网,年发电6600万度。项目创新应用柔性支架技术,提升水面养殖空间,实现“板上发电、板下养鱼”双收益。高标准建设、多方协同保障质量与进度,彰显绿色低碳实践成果。

云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

深圳“虚拟电厂小镇”光伏发电实现“四可”并网来源:新华网 发布时间:2026-09-08 08:48:53

深圳“虚拟电厂小镇”二期光伏发电项目于近日完成“可观、可测、可调、可控”全功能联调验收并正式并网,成为深圳市首个通过虚拟电厂聚合实现光伏“四可”能力的示范工程。该项目覆盖10栋厂房及宿舍,装机容量1.7兆瓦,依托数字化技术前置调试,实现设备“即插即用”,大幅降低改造成本与实施周期。面对深圳分布式光伏装机已达147万千瓦但调控难、消纳难的现实挑战,该模式使用户侧资源可实时响应电网调度,在南方电网深圳供电局调度大厅即可实现远程监测与精准控制。项目还支持参与电力现货交易、无功调配等市场化场景,提升光伏资产收益,并探索城中村集体经济绿色转型路径。

我国能源绿色转型取得又一重要标志性成果 光伏发电成为装机第一大电源来源:国家能源局 发布时间:2026-09-01 15:28:29

截至2026年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),占全国总装机的31.5%,成为第一大电源,标志着能源绿色转型取得标志性进展。1—7月光伏发电量8024亿千瓦时,占全社会用电量13%,相当于每8度电中超1度来自光伏。我国已建成全球最完整、最具竞争力的光伏产业链,组件产量占全球约80%,技术持续领先。分布式光伏惠及超830万户居民,“沙戈荒”地区集中式光伏协同生态治理成效显著。光储充换、零碳园区等融合应用加速拓展,未来将着力提升系统友好性与可靠替代能力,推动光伏向“可调度、可预测”升级。

7月新增光伏装机14.08GW,同比增长27.54%!来源:国家能源局 发布时间:2026-08-25 11:31:59

本文介绍了国家能源局发布的2024年1—7月全国电力统计数据。截至7月底,全国发电总装机容量达40.8亿千瓦,同比增长11.0%;其中,太阳能发电装机达12.9亿千瓦,同比增长16.1%,风电装机达6.9亿千瓦,同比增长19.5%。在新增装机方面,7月单月光伏新增装机1408万千瓦,较前月有所回升,反映出光伏建设节奏阶段性加快。数据整体凸显我国新能源装机持续快速增长的态势,尤其是风光发电在总装机中的比重不断提升,成为推动电力结构绿色转型的重要力量。(198字)

2026上半年各省光伏装机数据出炉,江苏、河南、云南领跑全国来源:国家能源局 发布时间:2026-08-14 11:52:18

2026年上半年全国光伏装机数据于8月14日由国家能源局发布。上半年全国新增光伏并网容量7176.8万千瓦,其中分布式光伏占主导,达4222.1万千瓦(占比58.8%),集中式光伏为2954.7万千瓦。截至6月底,全国光伏发电累计并网容量达127199.4万千瓦,集中式与分布式分别占69623万千瓦和57576.4万千瓦,户用光伏规模为23366.6万千瓦。区域分布上,江苏、河南、四川三省新增装机位居前三,分别为860.9万千瓦、758万千瓦和581.8万千瓦;广东、浙江等七省新增均超200万千瓦。在分布式光伏领域,河南、广东、江苏新增量居前三位,凸显中东部省份在分布式开发中的领先优势。

宁夏交投石嘴山市80万千瓦光伏发电复合项目实现全容量并网来源:宁夏国资委 发布时间:2026-08-10 09:25:39

宁夏交投在石嘴山市建设的80万千瓦光伏发电复合项目近日实现全容量并网发电。该项目总投资25.7亿元,是宁夏自治区千万千瓦级清洁能源装机布局的关键组成部分,配套建设储能系统和升压站。投运后,年均发电量约11.2亿千瓦时,相当于每年节约标准煤41万吨、减排二氧化碳113万吨,有力支撑国家“双碳”战略及区域能源结构优化与生态环保目标。同时,项目为宁夏交投构建企业内部微电网、提升四大业务板块运行效率提供基础条件,并助力其参与源网荷储一体化体系建设和绿色电力市场交易。
