黄石市关于支持光伏发电产业发展的意见【全文】

来源:发布时间:2014-11-04 14:10:59

  黄石市关于支持光伏发电产业发展的意见

  2014年8月

光伏发电产业主要包括分布式光伏发电站(含个人光伏发电项目)和大型地面光伏发电站。分布式光伏发电是指电力用户在具备条件的建筑屋面和附近场地,按照“自发自用、余电上网、电网调节”的方式建设分布式光伏发电设施。光伏发电站是指利用工矿废弃地和未被利用的荒山荒坡、滩涂地以及有条件的农业大棚棚顶等区域建设太阳能光伏发电站。项目绿色环保、应用领域广,可分散接入、就地消纳,经济效益和社会效益明显,具有广阔的市场前景。在创建国家新能源示范城市过程中,我市将光伏发电产业作为新能源建设的重点突破口。为支持光伏发电产业发展,特提出以下意见。

一、建设目标和任务

按照黄石市太阳能资源情况及《黄石市创建国家新能源示范城市实施方案》要求,2014-2018年全市光伏发电项目装机容量力争达到300MW。建设领域主要包括黄石市各城区、大冶市、阳新县、各经济开发区和工业园区,充分利用有条件的工业商业、公共建筑、居民住宅等区域屋顶及工矿废弃地布点建设。

  二、项目审批及咨询服务

  (一)项目备案

光伏电站和分布式发电项目的行政审批实行备案制。按照国家和省出台的光伏发电项目审批的有关要求,由项目单位或个人提出申请,对资料齐全、符合备案条件的项目,备案手续应在3个工作日内办结。

光伏电站实行省级备案。项目单位提出备案申请时,须提供:①项目实施方案(主要包括建设地点、太阳能资源测评、建设规模、建设条件论证、电力送出条件和电力消纳分析);②项目场址使用或租用协议(场址内有耕地、林地等的,应提供县、市相关主管部门出具的支持意见函);③省级电网企业出具的并网审核意见;④项目单位营业执照;⑤自有资金证明和银行出具的贷款承诺函等书面证明材料,经市、州发展改革委、能源局(办)初审并出具项目真实性承诺函后报送省发展改革委、省能源局。

分布式光伏发电项目实行属地备案。项目单位(或个人)提出备案申请时,须提供:①项目实施方案(主要包括项目投资主体、建设地点、建设规模、运营模式等);②建筑物或场地及设施使用或租用协议;③项目所在地电网企业出具的并网审核意见;④项目单位营业执照或个人居民身份证;⑤项目单位与电力用户签订的售电合同或合同能源服务协议等书面证明材料,报项目所在地发展改革部门备案。

对个人利用自有住宅区域建设的分布式光伏发电项目,可由当地电网企业直接登记并集中向当地发展改革部门备案。


(二)并网服务

电网企业应根据国家关于光伏发电项目的相关规定要求和我省年度指导规模,及时制定配套电网建设方案,推进配套电网建设和改造。应完善项目并网管理和服务,简化并网审批流程,及时做好光伏发电项目并网咨询、安装调试和验收等服务,确保电源电网同步投运。

电网企业在收到项目单位并网接入申请后,对于光伏电站应在60个工作日内出具审核意见,对于分布式光伏发电项目应在20个工作日内出具并网接入意见,对于集中多点接入的分布式光伏发电项目应在30个工作日内出具并网接入意见。

电网企业应及时做好电量计量、电费结算和列入国家可再生能源补助目录的分布式电网项目国家补贴资金转拨等工作。应全额保障性收购光伏电站的发电量和分布式光伏发电项目的余电上网电量,按电费结算周期全额结算上网电量电费,按电费结算周期转拨国家补贴资金。

电网公司在并网申请受理、接入系统方案制订、接入系统工程设计审查、计量装置安装、合同和协议签署、并网验收和并网调试、政府补助计量和结算服务中,不收取任何服务费用。同时向项目业主提供并网办理流程说明、相关政策规定解释、并网工作进度查询等咨询服务,并接受项目业主投诉。

  三、地方政策支持

  (一)财政支持。按照国家和省每年下达我市的光伏发电建设规模和供电部门确认的发电电量,来确定我市光伏发电电价财政补贴额度,光伏发电年度建设规模由市发改委统筹管理,由市发改委根据各地太阳能资源情况将建设规模分解下达到各(县、市)区。每年12月末由各(县、市)区发改部门向市发改委申报下一年度需要国家和地方资金补贴的项目规模,未纳入年度建设规模的项目不得享受国家和地方资金补贴。建设分布式光伏发电电价,我市在国家每度电补贴0.42元的基础上,再补贴0.1元;建设光伏发电站发电电价,按照国家有关规定,在物价主管部门批复的上网电价的基础上,再补贴0.1元,补贴时间为10年。在黄石城区建设的光伏发电项目,按照市、区两级财政管理体制支付补贴,在市经济技术开发区、大冶市和阳新县辖区建设的光伏发电项目,由市经济技术开发区、大冶市和阳新县财政按补贴标准全额补贴。对于完成年度光伏发电考核指标的(县、市)区,市政府在现有电价补助基础上再给予适当补贴,以补代奖;对于投资业主应用本地太阳能光伏产品和带光伏产业来黄投资的光伏发电项目,市政府在现有电价补助基础上再给予适当补贴。鼓励各(县、市)区根据本级财政状况增加补贴额度。

(二)税收支持。要认真落实《财政部、国家税务总局关于光伏发电增值税政策的通知》(财税[2013]66号)精神,自2013年10月1日至2015年12月31日,对纳税人销售自产的利用太阳能生产的电力产品,实行增值税即征即退50%的政策,企业所得税等依法实行优惠减免。

下一页>

(三)信贷支持。金融机构要按照市政府下发的《黄石市创建国家新能源示范城市实施方案》精神,对太阳能光伏发电及光伏产品研发和扩大生产规模项目予以优先支持,积极开发与光伏产业相匹配的信贷产品;加强与国家开发银行等政策性银行的合作,寻求政策性融资支持。

  (四)产业支持。政府全力支持和鼓励光伏发电在符合条件的公共建筑、工业建筑和成片开发建筑集群上规模化应用。要求本地生产太阳能光伏产品的企业要以此为契机,进一步扩大生产规模,研发新产品,提高产品竞争能力。同时优先考虑带光伏产业生产项目来黄石投资建厂的外地光伏企业参与我市光伏产业建设。

  四、建设实施方案

(一)出台方案。根据《黄石市创建国家新能源示范城市实施方案》要求,由市发改委编制《黄石市百兆瓦级光伏发电工程实施方案》并组织实施,市经济技术开发区管委会、大冶市、阳新县、城市各区人民政府,市经信委、城建委、商务委、财政局、规划局、国土局、物价局、教育局、房产局、招商局、机关事务管理局、国税局、地税局、卫生局、市公共资源交易监管局、市人行、黄石供电公司及有关企业积极配合,大力支持光伏发电产业发展。

(二)部门配合。市发改委总牵头,市经信委负责协调所涉工业企业、市机关事务管理局负责协调市直行政事业单位、市城建委负责协调城市小区、市教育局负责协调教育系统、市卫生局负责协调卫生系统、市商务局负责协调商业单位、市人民银行负责协调金融机构、其他行业主管单位负责协调本系统的建筑屋面的分布式光伏发电项目建设;各县、市、区和黄石经济开发区负责协调本区域内机关、单位、企业建筑屋面建设分布式发电项目。

(三)机制创新。投资方式多样化,鼓励黄石地区各工矿企业、金融投资单位、合同能源服务公司、个人及外来企业与个人等作为项目单位,投资建设和经营分布式光伏发电项目。优化服务环境,对分布式光伏发电项目涉及市级范围的相关行政审批手续,要简化程序、优化流程。市创建国家新能源示范城市领导小组办公室将根据项目推进情况,实行督办机制,对贻误工作的部门和人员追究责任。

下一页>  余下全文

  五、补贴执行时间

根据发改价格[2013]1638号文件要求,国家标杆上网电价政策适用于2013年9月1日后备案(核准),以及2013年9月1日前备案(核准)但于2014年1月1日及以后投运的光伏电站项目;国家电价补贴标准适用于除享受中央财政投资补贴之外的分布式光伏发电项目。我市地方财政补贴标准适用于2013年9月1日后备案并投入运行的光伏发电项目。

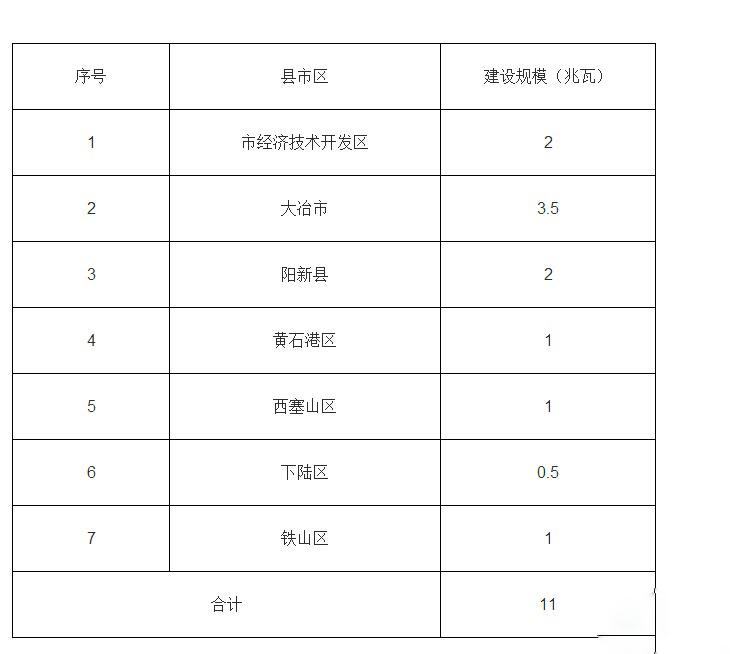

附件:2014年黄石市分布式光伏发电建设规模表

注:上述表中数据为国家、省下达我市2014年指标数。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

内蒙古包头市:1-9月光伏发电量42.41亿千瓦时 同比增长3.96%来源:包头市发展和改革委员会 发布时间:2026-10-14 09:20:04

本文为内蒙古包头市2026年1—9月电力运行情况专报。数据显示,全市全社会用电量累计772.2亿千瓦时,同比下降6.52%,其中工业用电占比达93.53%;第二产业中,晶硅产业用电大幅下降28.51%,而钢铁行业用电增长3.91%。发电方面,全市总装机容量达2421.51万千瓦,新能源装机占比54.33%,其中光伏装机392.1万千瓦;1—9月累计发电量600.32亿千瓦时,同比下降7.1%,但新能源发电量同比增长3.11%,其中光伏发电量42.41亿千瓦时,增长3.96%。储能方面,全市已并网储能装机258.3万千瓦,主要为电网侧独立储能。(199字)

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

天津市小时级绿色电力交易工作方案(试行)发布来源:天津市工业和信息化局 发布时间:2026-10-13 13:38:49

《天津市小时级绿色电力交易工作方案(试行)》于2026年9月发布,旨在响应国家电力市场改革部署,健全绿电交易机制,满足市场主体对绿色用能精细化、时段化的需求。方案明确小时级绿电交易以每小时为最小交易单位,实现环境价值按自然小时结算与溯源,适用于天津地区符合条件的风电、光伏企业与电力用户(含批发及零售用户)。交易按年度、月度、月内顺序开展,采用双边协商方式,实行电能量与环境价值分离结算;环境价值结算优先保障,并建立偏差补偿机制。方案自发布起施行,有效期至2027年12月31日。(199字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

光储融合:如何释放光伏发电潜力?来源:古瑞瓦特 发布时间:2026-10-13 09:48:41

工商业光伏常陷“装得满、发不满、用不好”困局。本文深度解析光储融合如何破解发电与用电错配、三相失衡、电网限发、出力波动四大痛点,揭示其通过削峰填谷、分相补偿、柔性并网、平滑波动四大核心能力,提升自发自用率、延长设备寿命、缩短投资回报周期,实现绿电价值最大化。

向涛任甘肃电投能源董事长!来源:智汇光伏 发布时间:2026-10-12 05:56:03

甘肃电投能源发展股份有限公司于10月9日发布公告,原董事长卢继卿因工作调整辞去董事长、董事及战略与可持续发展委员会召集人职务,不再担任公司及控股子公司任何职务;经董事会审议通过,选举向涛为公司第九届董事会董事长,任期与本届董事会一致。向涛,1971年11月出生,中共党员,硕士学历,正高级工程师,现任甘肃省电力投资集团党委副书记、总经理、董事,以及甘肃电投能源党委书记、董事长。公司主营业务涵盖火电、水电、风电和光伏,截至2025年底电源结构多元;当前重点推进腾格里沙漠大基地(规划4GW风光项目,计划2026年6月投建)和庆阳绿电聚合项目(一期已并网,二期含750MW风电与250MW光伏,配套储能),加速新能源布局。

中共中央、国务院发布关于发展新质生产力的意见来源:新华社 发布时间:2026-10-10 10:07:01

本文是中共中央、国务院发布的《关于发展新质生产力的意见》,系统部署了加快形成新质生产力的战略路径。意见明确,发展新质生产力是以科技创新为引领、以全要素生产率大幅提升为核心标志的高质量发展关键抓手。全文围绕“科技创新—产业融合—发展方式—体制机制—人才支撑”五大主线展开:强调加强原创性、颠覆性科技攻关,强化企业创新主体地位,推动科技成果高效转化;提出改造传统产业、培育新兴产业、布局未来产业,并促进数字技术与实体经济深度融合;要求构建绿色低碳发展体系、深化能源革命;推进科技经济紧密结合的改革,完善市场监管、金融支持和开放合作机制;同时突出教育科技人才一体化改革,加强急需人才培养与使用机制创新。意见强调坚持“先立后破、因地制宜、统筹安全与发展”,确保新质生产力发展扎实稳健、行稳致远。(199字)

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

国电投江苏130MW渔光互补光伏发电项目拟获批来源:江阴市人民政府 发布时间:2026-10-09 10:14:36

国家电投江阴璜土利港渔光互补光伏发电项目(重新报批)拟获生态环境部门批准。该项目由无锡兴港新能源有限公司建设,总投资4.9亿元,位于江阴市临港经济开发区璜土镇及利港街道多个行政村(社区),采用“水上光伏、水下养殖”的渔光互补模式。项目直流侧装机容量153.1152MWp,交流侧并网容量130MW,共设52个光伏子系统,使用720Wp单晶硅双面组件,实行分块发电、集中并网方案。项目原已于2025年7月取得行政审批,计划2026年12月竣工,2025年11月已开工;因建设过程中光伏区部分用地租赁调整导致位置变动,构成重大变动,故按程序重新报批环评。
