可再生能源发电项目审批简政放权 江苏开头炮

来源:发布时间:2014-07-10 00:01:59

根据《国家能源局关于近期重点专项监管工作的通知》(国能监管〔2013〕432号)要求,2014年1月至4月,国家能源局市场监管司会同新能源和可再生能源司、江苏能源监管办、江苏省能源局组成驻点江苏工作组,开展了可再生能源发电项目审批简政放权落实情况专项监管工作。根据驻点情况,形成本次驻点监管报告。

  一、基本情况

  (一)江苏可再生能源发电产业基本情况

近年来,江苏可再生能源发电产业发展迅猛、成效显著。截至2013年底,江苏可再生能源发电装机480.46万千瓦,同比增速53.01%,占全省装机比重达5.84%。其中,风电装机256万千瓦;光伏装机130.4万千瓦(含分布式25.5万千瓦)。2013年,江苏可再生能源发电量为104.67亿千瓦时,同比增速24.55%。其中,风力发电量46.8亿千瓦时;光伏发电量5.97亿千瓦时。

(二)江苏省级层面简政放权总体落实情况

江苏省可再生能源发电项目审批简政放权工作在省级层面落实基本实现了“三个到位”:一是贯彻落实到位。国家简政放权有关文件下发后,省政府先后印发了承接工作及取消和下放审批项目的相关文件,进一步优化行政服务环境。二是深化推进到位。省能源局在承接下放项目审批工作的过程中,结合国家要求和江苏实际,同时又将部分风电项目权限、光伏电站和分布式光伏电站备案权限下放到各市发改委,审批手续更为便捷,手续相对简化,效率得到提高。三是优化流程到位。省电力公司对分布式光伏发电并网流程做了相应调整,由市或县供电公司负责,手续进一步简化。

(三)江苏市级及以下层面简政放权总体落实情况

各市严格按照简政放权工作要求,进一步优化核准或备案流程,提高服务效率,实现了“五化”并举:一是强化工作落实。各市认真落实上级部门关于取消和下放行政审批事项相关文件要求,确保“放得下,接得住,管得好”。二是深化规划引领。各市均注重可再生能源发展规划,力求建成可再生能源集群化、规模化、多元化、生态化综合开发利用的产业体系。三是优化政策扶持。各市通过加强财政资金扶持、提供金融融资优惠等措施,推进可再生能源快速、有序发展。四是简化服务流程。各市通过细化电网建设规划、加快实施配套电网工程以及主动靠前服务、开辟绿色通道,保证可再生能源项目安全、可靠、便捷、及时并网。五是量化服务期限。各市能源主管部门及电网企业均对项目核准、备案等各个服务环节明确办理内容、程序及时限,业务办理时间较简政放权前大幅缩短。

  二、存在的问题

各相关部门和企业在认真贯彻执行简政放权措施和国家可再生能源发电产业政策的同时,仍存在一些问题。

(一)简政放权同步性、系统性需进一步加强

一是不同审批部门权限下放不同步。目前,国家能源局、省能源局核准或备案权限下放,但前置审批部门或相关联部门没有同时下放相应审批权限,项目业主仍需赴上级相关部门办理所需手续,其中土地、环评、安全预评价等审批手续相对复杂,导致简政放权的综合成效未能完全体现。能源主管部门只能根据实际情况采取部分临时性措施予以缓解,相关措施的合规性、科学性有待研究,也极易埋下争议隐患。如个别地市发改委采取了“容缺预审”,即对暂缺个别审批前置条件但承诺在一定期限内可按规定补齐的可再生能源发电项目,实行先受理预审的办法,以缩短项目审批时间。

二是简政放权后有关行政流程的规范性和协调性需要加强。目前,政府对光伏发电项目管理已由核准制转向备案制,但江苏省各市对光伏发电项目备案内容、备案流程等不统一、不规范,给项目业主造成不便,也会影响政府的后续监管和精细化管理。


另外,江苏省发改委《关于取消和下放行政审批事项实施方案的通知》明确提出“对于实行核准制管理的企业投资项目,取消出具同意项目开展前期工作的意见,在前置审批手续齐备的前提下直接办理项目核准手续”,但由于不同部门之间的配套落实措施不到位、不协调,部分地区反而出现项目业主因无“路条”而无法办理国土、规划等手续的现象。

(二)风电项目核准计划完成率偏低

江苏省列入国家能源局“十二五”拟核准风电项目计划的完成率偏低,第一批核准计划项目10个(61万千瓦),已核7个(36.45万千瓦),完成61%;第二批核准计划项目9个(66.55万千瓦),已核准6个(33.58万千瓦),完成50.5%;第三批核准计划项目27个(162.7万千瓦),已核准11个(58.4万千瓦),完成35.9%。国家能源局于2014年取消了江苏“十二五”第一批风电核准项目中超过文件规定期限的龙源南通启东风电二期、中电国际盐城大丰二期陆上风电场、国电新沂河口风力发电场等项目的核准资格。

项目列入核准计划却迟迟不申请核准,反映出当地对整体规划工作重视不够,“抢占项目资源”的心态导致项目申报期间缺少与土地、环境保护等中长期规划的有效衔接,加之地方相关规划的频繁调整,致使项目建设在实际执行中无法落地。今年被取消核准资格的龙源南通启东风电二期、中电国际盐城大丰二期陆上风电场项目和国电新沂河口风力发电场不能按计划实施开展,原因分别为区域规划调整导致用地性质发生变化、项目选址改为丹顶鹤保护区无法通过环评以及项目影响水利设施运行。

(三)部分项目存在违规建设问题

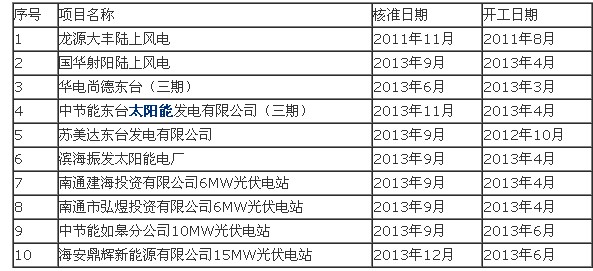

现场检查时发现,部分可再生能源发电企业提前开工,存在违规建设问题(详见下表)。

(四)可再生能源相关财税政策不完善

一是可再生能源电价附加补助资金资格与认定程序周期较长。自2013年2月可再生能源电价附加资金补助目录(第四批)下发后,后续补助目录迟迟未能下发,在此之后已并网发电的可再生能源发电项目无法享受补助。二是可再生能源电价附加补助资金拨付较为滞后。目前财政部门虽较往年已缩短了资金拨付时间,但实际尚未做到按季预拨,结算周期一般滞后3-5月,电网企业每月只能暂按火电的上网标杆电价与光伏发电企业结算,造成企业资金周转困难。三是附加补助资金税收政策有待完善。国家税务总局规定“纳税人取得的中央财政补贴,不属于增值税应税收入,不征收增值税”,但由于财政等相关部门的规定不一致,目前,可再生能源发电企业对附加补助金额均被要求开具增值税发票。此外,因分布式自然人光伏发电无法开具增值税专用发票,只能开具增值税普通发票,根据相关部委要求,江苏省电力公司及其下属供电企业在扣除17%增值税后,将电费余额支付给个人,个人实际取得补贴实际仅为每千瓦时0.359元。

(五)接网办理流程仍需进一步优化

目前,接网办理流程较为复杂,可再生能源发电企业反映较多。接入系统项目实行计划与投资全口径管理,特别是110千伏及以上项目需将投资计划上报国网总部审批,接入工程整体流程较长,而可再生能源发电项目建设周期相对较短,造成部分电源项目建成后无法及时并网,一些可再生能源企业为此只得自建接入系统。

下一页>

  三、监管意见

(一)增强简政放权的协同性与系统性

加强相关主管部门协调,做到同一层面“简政共简,放权同放”,建议梳理和精简能源项目审批前置条件,在“放权”的同时推进“简政”;理顺上下级部门以及监管机构在简政放权中的工作关系,建立规范有序、权责清晰、分工合理、执行顺畅、监管有力的工作机制和管理机制,促进简政放权措施落到实处。

(二)推进核准计划实施,探索电源项目与送出工程同步核准

地方能源主管部门应做好风电等可再生能源发电项目核准计划管理相关工作,切实把好项目申报的前期关口。核准计划下达后,要加强项目前期工作协调力度,落实项目核准的条件,确保按计划完成项目核准工作。由于电源项目与送出工程前期工作时间相差较大,为了加快推进电源送出工程进度,缩短前期工程时间,建议探索电源本体项目与送出工程项目同步核准的有效方式。

(三)完善电价补贴相关政策和工作机制

建议相关部委进一步梳理、优化资格认定流程,争取按季度下发补助目录,确保符合条件的可再生能源发电企业在并网后的三个月内能确定补助资格;努力规范补助资金结算行为,缩短结算周期,由国家统一规定,明确由电网公司按月预结算,年底清算电费补助资金,保障发电企业的合法权益。同时,相关部委应明确补贴资金是否应缴纳增值税,便于电网企业执行相关政策,给予投资者明确预期。

(四)优化接网办理流程

电网企业应严格按照《新建电源接入电网监管暂行办法》规定要求,按照积极服务、简洁高效的原则,优化服务流程,缩短接入时限,减少工作环节,做好并网服务,努力加强可再生能源发电项目与配套接入系统建设的同步性。

(五)建立机制,强化简政放权后续监管

应建立地方能源主管部门与监管派出机构的信息共享机制,密切配合、及时沟通、协调联动。加快相关监管政策法规和规范性文件的制定,明确对项目从开工建设、接入电网到竣工投产全过程监管的工作重点、监管内容和处罚措施,使监管工作有法可依。建立监管派出机构与地方能源主管部门的联合执法机制,加强可再生能源发电产业规划的落实,引导和约束项目投资的有序实施,防止可再生能源项目过度建设和无序竞争。对于发现的违规建设项目,江苏能源主管部门应尽快研究提出防范措施,上报我局,同时进一步做好能源项目全过程管理,防止“未批先建”、“核准未建”、“未按核准要求建设”等问题的发生。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)来源:临川区人民政府 发布时间:2026-11-24 09:01:58

《江西抚州临川区分布式光伏发电项目管理办法(征求意见稿)》旨在规范辖区内分布式光伏项目的开发、建设、验收、运维及监管全流程。办法依据国家和江西省最新政策,明确项目实行备案制,由区发改委统一管理,并对投资主体资质、项目类型(自然人户用、非自然人户用、一般及大型工商业)、上网模式选择等作出分类规定。文件严格限定建设条件,强调建筑合法性、结构安全与电网消纳能力,细化设计、施工、验收标准,尤其突出屋顶荷载鉴定、防雷防火、抗风防汛及外观协调等技术要求。同时,压实投资主体运维责任,明确安全警示、定期维护、保险购买及调度服从义务,并厘清发改、自然资源、住建、城管、应急、消防、供电等多部门职责分工,构建全过程闭环管理体系。(199字)

江苏:打造一批光伏发电和光储充一体化公路走廊来源:江苏省人民政府网 发布时间:2026-11-23 09:32:00

《江苏省“十五五”综合交通运输体系发展规划》提出推动交通与能源基础设施深度融合,以实现绿色低碳发展目标。规划明确将因地制宜利用交通路域资源,建设光伏发电设施及“光储充”一体化公路走廊,探索打造零碳公路运输通道;同步提升高速公路充电服务能力,尤其强化高峰时段保障。在水运领域,将推进干线航道沿线充换电设施及绿色燃料加注站建设,构建(近)零碳水路运输通道。此外,计划培育一批(近)零碳港口码头、综合交通枢纽和高速公路服务区,并在货运场站、物流园区布局电能、氢能、液化天然气等多类型综合能源补给设施,提高大功率充电设施占比,系统支撑交通运输全面绿色转型。

长庆油田采油二厂分布式光伏发电量今年突破6000万千瓦时来源:中国石油网 发布时间:2026-11-19 09:49:36

截至11月12日,长庆油田采油二厂2023年分布式光伏发电量突破6000万千瓦时。该厂立足油田井场分布广、闲置土地及屋顶资源丰富的实际,将光伏建设深度融入油气生产场景,科学规划选址,高效盘活空间资源。通过推广“光伏+油气生产”运行模式,清洁绿电已覆盖各采油作业区的生产站场、输油站点及办公生活区域,实现能源供给与生产的协同优化。依托集中监控平台,对关键设备实施实时监测,推动运维由“被动抢修”转向“主动预防”,并结合制度化巡检、数字化监控、精准化治理和规范化作业,持续提升电站可利用率与发电效率。目前累计建成分布式光伏电站302座,总装机容量47.92兆瓦,预计年底将超50兆瓦。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

2026年第十一批可再生能源发电补贴项目清单公布来源:新能源云 发布时间:2026-11-16 14:33:17

2026年11月15日,国家电网通过新能源云平台公布第十一批可再生能源发电补贴项目清单。本次共新增纳入补贴范围的项目5个,总核准/备案装机容量为150.28兆瓦,涵盖1个集中式项目(120兆瓦)和4个分布式项目(30.28兆瓦);同时完成清单变更的项目25个,总容量391.83兆瓦,包括7个集中式项目(206.5兆瓦)和18个分布式项目(185.33兆瓦)。所有项目均依据财政部、国家发展改革委、国家能源局联合发布的多项政策文件要求,经国网初审、省级主管部门确认、可再生能源信息管理中心复核及公示程序后确定。此举旨在落实可再生能源电价附加资金常态化管理机制,规范补贴申报与审核流程。(199字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

江苏120MW光伏发电项目公示来源:响水县人民政府 发布时间:2026-11-11 09:16:25

江苏盐城响水县公示了“响水峡中新能源有限公司120MW集中式光伏发电项目”环评受理信息。该项目位于响水县工业经济区抛泥区内,拟利用闲置抛泥区土地建设光伏阵列,总占地面积约2003亩。工程共划分33个发电单元,包括32个单体容量3.72MW和1个0.93MW的方阵,交流侧装机容量为120MW,直流侧组件总容量达160.0165MWp,采用655Wp N型单晶双玻太阳能电池组件共计244300块。项目总投资54650万元,其中光伏区投资46452.5万元。建设周期计划为6个月,旨在推进当地可再生能源开发利用。(199字)

江苏100MW光伏发电项目重新报批!来源:镇江市丹阳生态环境局 发布时间:2026-11-03 10:30:17

江苏镇江丹阳市陵口镇100MW渔光互补光伏项目因选址调整启动环评重新报批。该项目由长峡清洁能源(丹阳)有限公司建设,拟在陵口镇多个行政村的水塘上方布置光伏阵列,装机容量为100MW(交流侧)、约130MW(直流侧),采用N型单晶580Wp组件及320kW以上组串式逆变器,实行分块发电、集中并网方案。此前该项目环评已于2026年3月获批,但因当地政府规划调整导致光伏站点选址变更,总平面布置发生重大变化,不利环境影响增加,依据相关规定须重新履行环评审批程序。目前项目尚未开工,无既有环境污染或生态破坏。总投资5亿元,计划工期12个月(含2个月准备期)。

可再生能源法修订草案提请审议来源:新华社 发布时间:2026-11-03 09:57:50

11月2日,可再生能源法修订草案提请十四届全国人大常委会第二十五次会议初次审议。本次修法立足于保障能源安全、优化能源结构、建设能源强国和推进生态文明的战略需要,旨在适应我国可再生能源快速发展新阶段的制度需求。草案共十章七十六条,系统完善了法律框架:明确坚持党的领导,调整立法目的与基本原则;强化资源调查、规划编制与项目开发管理;规范生产、并网、输送等环节;健全市场化交易机制与价格形成规则;压实可再生能源消纳责任,促进绿色消费;支持科技创新与产业链升级;完善配套保障措施、监管体系及法律责任。修订工作以构建全球规模最大、发展最快的可再生能源体系实践为基础,推动法治保障与产业发展协同深化。(198字)

前三季度可再生能源发电量增长约百分之八来源:人民网 发布时间:2026-11-03 09:56:47

2024年前三季度,我国可再生能源发展呈现“扩量提质”良好态势:发电量达3.13万亿千瓦时,同比增长约8%,占全部发电量的41.8%,已超第三产业与居民生活用电量总和,满足全社会近四成用电需求;新增装机1.8亿千瓦,占全国新增装机的71.7%,其中风电、光伏发电合计新增1.7亿千瓦;截至9月底,可再生能源累计装机达25.18亿千瓦,占总装机的60.94%,风光装机突破20亿千瓦、占比近48.7%,光伏装机历史性超过煤电,成为第一大电源品种。风光发电量达1.92万亿千瓦时,同比增长11%,贡献了全国发电增量的87.5%。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。
