“越山跨海”!全国首条“沿海绿电高速”建成投运

来源:中国电建发布时间:2026-10-15 06:34:46

近日,中国电建参建的

烟威1000千伏特高压交流输变电工程

全面建成投运

该工程是全国首个“越山跨海”

同步施工的特高压工程

将与山东原有的特高压网络贯通

构成“8”字型双环结构

形成全国首个省域特高压双环网

进一步提升山东电网

安全性、稳定性和可靠性

烟威特高压工程是“十五五”时期全国首个投运的特高压交流输变电工程、世界上首个核电接入特高压交流网架的工程,也是服务山东烟威地区清洁能源外送的关键通道。

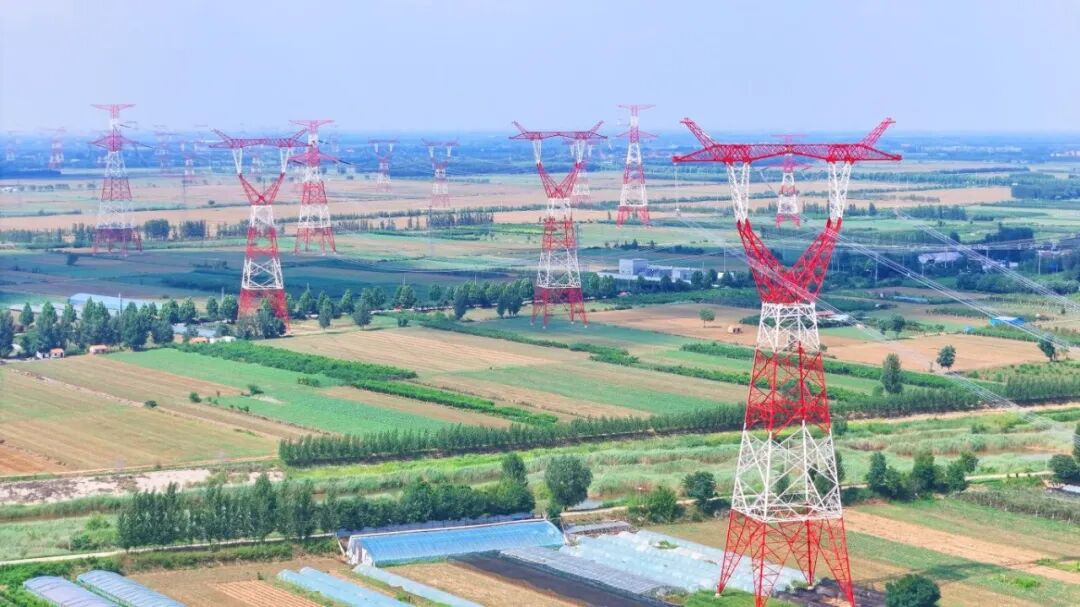

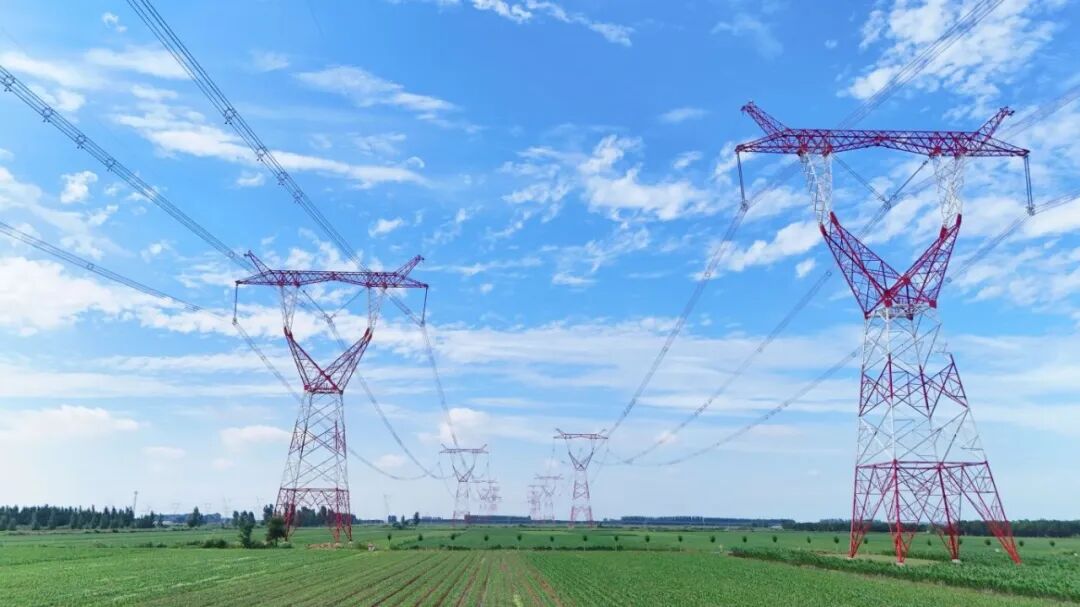

该工程线路全长1197公里,途经烟台、青岛、日照、潍坊、临沂5市,新建1000千伏开关站1座、扩建1000千伏变电站2座、组立铁塔2124基。中国电建所属湖北工程公司、河北院、江西水电公司参与设计和建设。

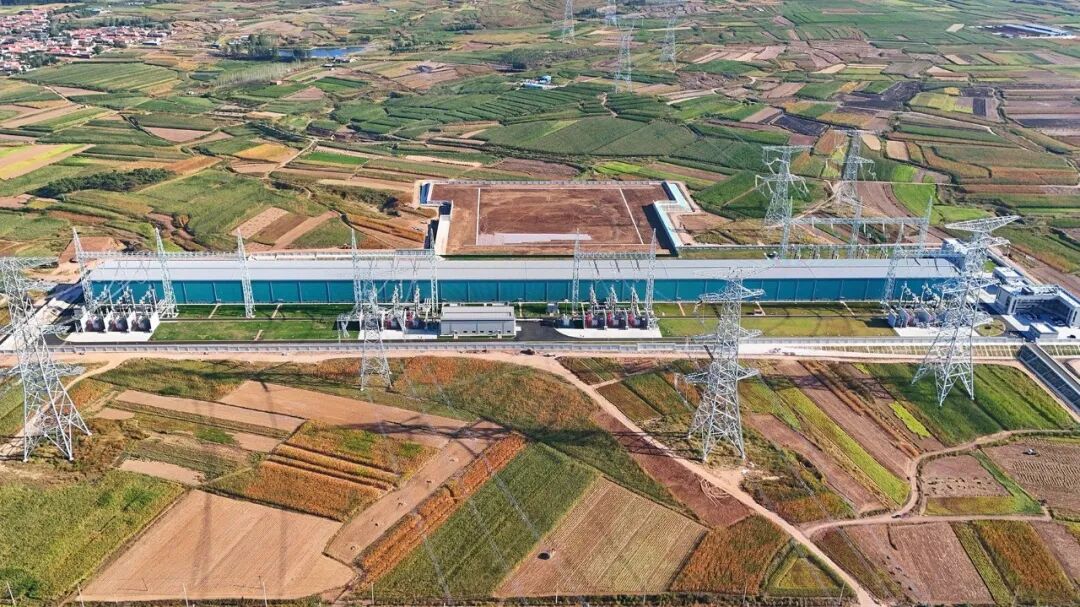

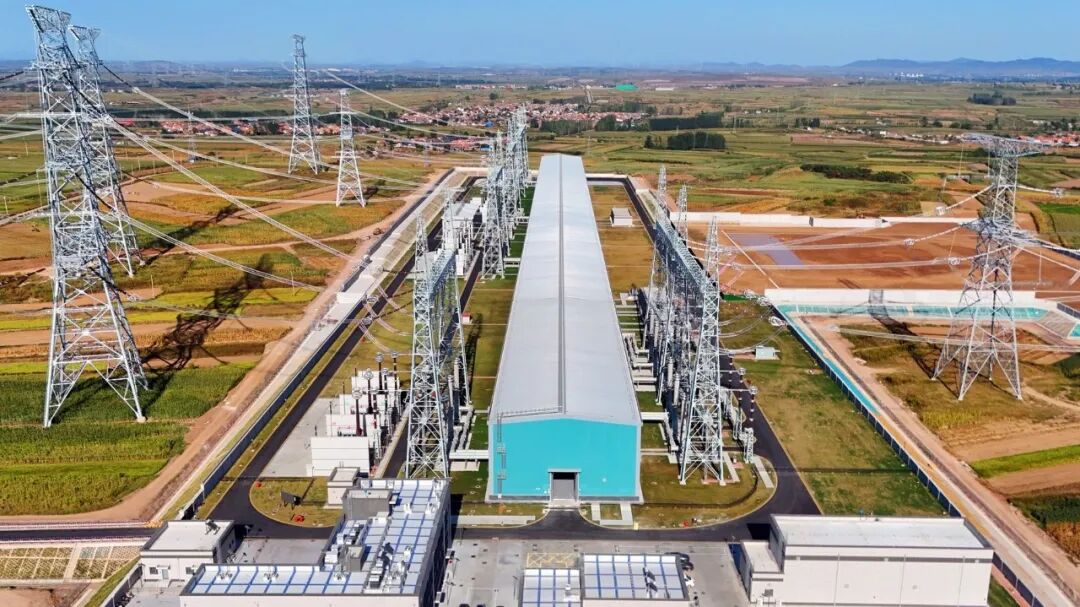

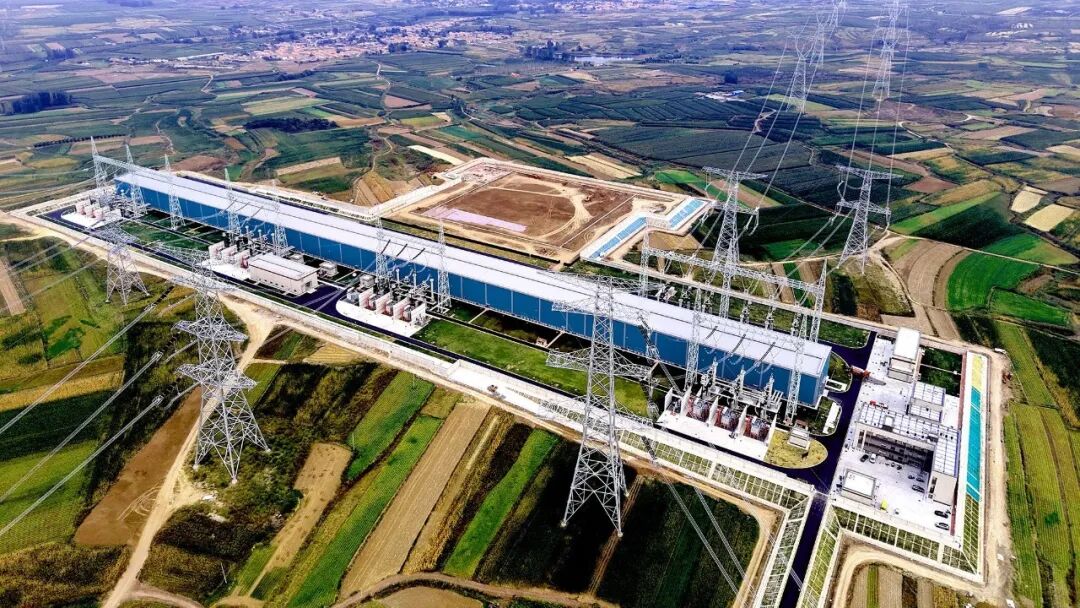

该工程也是全国首个“越山跨海”同步施工的特高压工程。其中,江西水电公司参建的海阳西开关站是全国首个采用“一址两站”的特高压开关站,为确保核电机组安全运行和稳定供电。站内1000千伏GIS全国最长,1000千伏GIS是海阳西开关站的核心,直线长度近600米。项目建设12回1000千伏出线,具备后续扩建2台主变的条件,可满足2座核电站并网需求,为全国特高压站点中1000千伏出线最多。工程还采用我国自主研发的首台低噪声高抗,低噪声高抗从源头实现减振降噪,攻克了特高压大容量设备振动与噪声难题,相比传统高抗具有六大优势。

海阳西开关站作为烟威特高压项目的核心枢纽组成部分,构建省内“东电西送”“北电南送”新输电格局,也是山东交流特高压双环网的关键支点,承担核电电力立交、区域电力枢纽的重要功能。

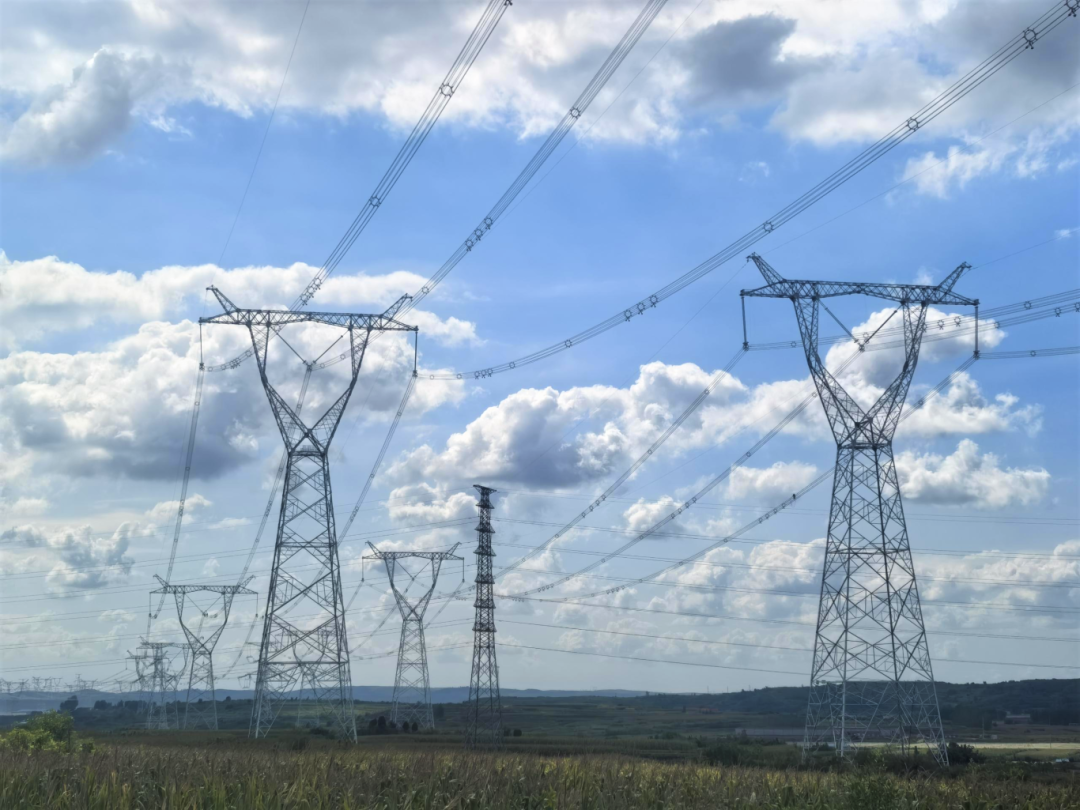

湖北工程公司承担了线路包6设计与包3监理任务。面对跨度长、交叉跨越密集、环境复杂的建设条件,设计团队坚持因地制宜,逐段优化方案。大气腐蚀较强区段采用耐腐蚀导线与铁塔镀锌层加厚措施,硬岩浅埋地段优化基础桩径、减少入岩深度,无地下水硬质岩塔位应用新型山地微型桩,同时选用一体式航空障碍灯,从源头消除分体式电源线易磨损、易跳闸的隐患。绿色建造贯穿全程,塔基主动让出生态缓冲区,编制“候鸟作息”日历错峰作业,守护沿线生态。监理线路途经烟台、青岛、潍坊3市,新建铁塔468基,架线237.5千米,通过强化巡视旁站与全过程跟踪,严把方案、材料、工序关口,为工程按期投运奠定坚实基础。


河北院负责线路包3的设计工作,该包段全部位于烟台市境内,全长2×87.668千米。线路位于胶东半岛经济发达地区,沿线重大障碍物众多,设计团队克服了多项技术难题与挑战,统筹考虑机场、湿地公园、水源地等重大障碍物及重要交叉跨越,优化线路路径,确保工程可靠性;合理选择基础型式,针对上土下岩地质条件,切实提高机械化施工可行性;线路规划兼顾远期破口接入登州站,按照永临结合方案开展设计,大幅压缩破口停电时间和投资。秉持绿色环保理念,在莱阳五龙河湿地鸟类活动密集区,地线安装防鸟警示球,降低鸟类误撞电力线风险。


如果说普通电网是省道、国道,那特高压就是电力传输的“高速公路”,具有远距离、大容量、低损耗的优势,是解决我国能源资源与负荷中心逆向分布的最优方案。


该工程投运后,打通了烟威清洁能源基地电力外送的大动脉。这条输电通道将与山东原有的特高压网络贯通,构成“8”字型双环结构,形成全国首个省域特高压双环网,在提升电力输送能力的同时,双环网互为备用、相互支撑,大幅增强电网抵御系统故障能力,进一步提升山东电网的安全性、稳定性和可靠性。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
蒙西—天津南特高压通道的核心配套新能源外送项目--库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程实现全线贯通来源:内蒙古广播电视台 发布时间:2026-10-27 10:44:04

库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程于10月24日实现全线贯通,标志着蒙西—天津南特高压通道核心配套外送项目完成主体架线施工。该工程总投资19.4亿元,起于500千伏大路变电站,经新建的布尔陶变电站,接入1000千伏鄂尔多斯特高压站,新建500千伏变电站2座、线路279公里、铁塔340基。自2025年12月开工以来,建设团队在不足12个月的沙漠施工窗口期内,克服风沙与复杂地形挑战,高效推进工期。工程投运后,每年可向京津冀地区输送绿电约140亿千瓦时,有力支撑区域用电增长,并助力库布齐沙漠生态修复与蒙西—天津南通道输电效益提升。目前正全力开展设备安装、系统联调及验收工作,确保2026年11月按期投产。(199字)

天津:“十五五”新增用电全部通过本地绿电和外受电解决来源:天津市政府新闻办 发布时间:2026-10-26 09:22:21

天津在“十五五”时期将全面构建清洁低碳、安全高效的新型能源体系,目标是到2030年初步建成以非化石能源为增量主体、化石能源为兜底保障、新型电力系统为关键支撑的能源格局。为实现这一目标,天津聚焦“四个着力”:筑牢能源安全根基,强化油气与多源供气保障;推进绿色低碳转型,确保“十五五”新增用电全部由本地绿电和省间外受绿电满足,非化石能源发电装机超2000万千瓦、占比超50%;加快新型电力系统建设,打造“三交一直”特高压网架和500千伏加强型双环网,布局抽水蓄能与200万千瓦新型储能;前瞻发展氢能、固态电池、绿氨等未来能源产业,打造北方绿色燃料加注中心和氢能全链条示范高地。(198字)

天津:“十五五”时期新增用电需求全部通过本地绿电和外受电解决来源:天津发布 发布时间:2026-10-23 11:19:31

天津在“十五五”时期将全面转向绿色电力供应,明确新增用电需求全部由本地可再生能源发电和省间输入的绿电满足。文章介绍了天津市能源发展现状与规划:过去五年,渤海油田稳居全国第一大原油基地,新能源已超越煤电成为最大电源,非化石能源消费比重升至17%;天然气接收能力、特高压及500千伏电网建设持续强化。面向2030年,天津将构建以非化石能源为增量主体、化石能源为兜底保障、新型电力系统为支撑的清洁低碳安全高效能源体系,重点推进风光储一体化开发、绿电交易扩容、抽水蓄能与新型储能布局、氢能全产业链发展及未来能源产业培育。(198字)

黄河公司召开青海海南清洁能源外送基地项目概算及经济评价可研内审会来源:黄河水电 发布时间:2026-07-27 09:32:01

黄河公司召开青海海南清洁能源外送基地项目可研内审会,聚焦概算编制与经济评价,强调生态高标准建设、“绿洲项目”标杆打造,严守投资收益底线,强化源网适配与全流程闭环管控,全力推动项目高质量落地。

黄河公司召开青海海南清洁能源外送基地项目推进会暨新能源可研内审会来源:黄河水电 发布时间:2026-07-22 08:58:03

7月21日,黄河公司召开青海海南清洁能源外送基地项目推进会暨新能源可研内审会议,梳理存在的症结难点,研究部署下一阶段工作任务。公司党委副书记、总经理周栋出席会议并讲话,公司领导霍兵、苏晓军、许建军、李洪川出席会议。会上,各工作组分别围绕上次会议工作要求落实情况、项目开工条件及工期计划和可研整体情况等进行汇报,与会人员结合各项工作推进提出针对性的意见建议。会议强调各工作组要强化专业协同,全盘考量、系

我国首次实现跨区域“光伏+风电”纯绿电接力外送来源: 工人日报 发布时间:2026-07-03 09:40:58

本文报道我国首次实现跨区域“光伏+风电”纯绿电接力外送。青海与黑龙江依托约2小时时差,发挥光伏午间出力强、风电夜间出力优的互补特性,在北京电力交易中心统一组织下,通过西北—华北、东北—华北两条特高压通道,协同向北京输送全时段、可追溯的零碳绿电。此次交易不依赖煤电调峰或多方打捆,属全国首例纯新能源跨区直送实践。6月完成首笔交易,6月至11月底累计输送绿电2.34亿千瓦时,覆盖青海63家、黑龙江27家发电企业及北京28家用户。该模式创新了跨区新能源交易机制,打通资源调度与信息协同环节,为解决新能源消纳与电力保供矛盾提供了新路径。(199字)

中国首次实现跨区域“光伏+风电”纯绿电接力外送来源:中国新闻网 发布时间:2026-07-01 10:12:18

本文报道了中国首次实现跨区域“光伏+风电”纯绿电接力外送的创新实践。依托西北—华北、东北—华北两条特高压通道,青海(光伏)与黑龙江(风电)协同向北京输送绿色电力,形成昼夜互补、连续稳定的绿电供应模式。首笔交易共输送2.34亿千瓦时绿电,执行期为6月18日至11月30日,覆盖青海63家、黑龙江27家发电企业及北京28家电力用户。此举旨在满足北京人工智能、大数据等高算力产业对全天候、可追溯绿电的迫切需求,突破传统单一区域绿电供给的时段局限与波动性瓶颈。通过融合多区域新能源出力曲线,构建统一稳定送电曲线,该交易为统筹新能源消纳与电力可靠保供提供了新路径和实践经验。

黄河公司召开青海海南清洁能源外送基地可研技术方案调度会来源:黄河水电 发布时间:2026-06-29 09:21:11

6月26日,黄河公司召开青海海南清洁能源外送基地可研技术方案调度会,通报项目工作进展,梳理存在的难点堵点,研究部署下一阶段工作任务。公司党委副书记、总经理周栋出席会议并讲话,副总经理李洪川主持会议。会上,各工作组分别汇报了光伏及储能板块、风电板块、煤电板块的可研内审及相关工作推进情况。与会人员围绕设备选型、工期计划、投资优化等进行深入研讨,从技术可行性、经济合理性等方面提出意见建议。会议强调各工作

内蒙古:第十条特高压外送通道开工!来源:智汇光伏 发布时间:2026-06-22 08:57:16

6月18日,内蒙古第十条特高压通道——达拉特-蒙西1000千伏交流工程正式开工,系“十五五”首个核准特高压项目。作为华北电网向蒙西延伸“两点三通道”首项工程,将支撑蒙西-京津冀直流外送,助力库布齐沙漠12GW新能源消纳,强化西电东送能力。

国家电投黄河公司召开青海海南清洁能源外送基地项目推进会来源:黄河水电 发布时间:2026-06-18 07:35:16

6月9日,国家电投黄河公司召开青海海南清洁能源外送基地项目推进会,旨在统筹协调项目前期工作。会议通报了光伏及储能、风电、煤电和技经等各板块的可行性研究内审进展,梳理了当前存在的难点堵点,并围绕设备选型、场址布局、投资优化等关键问题展开研讨,重点从技术可行性、经济合理性和实施便捷性三方面提出优化建议。会议强调要坚持全局统筹与连续推进,压实各环节职责分工;以可研阶段“三大基准”为遵循,深化技术路线与施工方案的对比分析,着力将项目建成安全可靠、经济高效、技术先进的精品工程。公司多个相关部门及合作单位代表参会。
