蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报

来源:集宁区人民政府发布时间:2026-09-21 09:15:24

集宁区关于组织实施2026年第三季度一般工商业分布式光伏发电项目有关事宜的通知

各申报企业:

为贯彻落实《国家能源局关于印发〈分布式光伏发电开发建设管理办法〉的通知》(国能发新能规〔2025〕7号)、《内蒙古自治区能源局关于印发〈内蒙古自治区分布式光伏项目开发建设管理实施细则〉的通知》(内能源发〔2025〕5号)等文件精神,推动分布式光伏产业高质量发展,结合电网消纳能力,现就集宁区2026年第三季度一般工商业分布式光伏发电项目组织实施有关事项通知如下:

一、建设规模

根据乌兰察布市发展和改革委员会《关于组织实施2026年第三季度一般工商业分布式光伏发电项目有关事宜的通知》(乌发改新能字〔2026〕472号),本季度10千伏及以下电压等级可开发总装机容量为9939.27千瓦。

二、相关要求

(一)项目建设场址须依托党政机关、学校、医院、市政、文化、体育设施、交通场站等公共机构以及工商业厂房等建筑物及其附属场所,与公共电网连接点电压等级不超过10千伏、总装机容量不超过6兆瓦。可选择全部自发自用或者自发自用余电上网模式,采用自发自用余电上网的,年自发自用电量占发电量的比例不应低于80%。

(二)本次申报不接受联合体,申报企业须为在中华人民共和国注册、具有独立法人资格的企业,未被列入严重违法失信企业名单;没有处于公司被责令停业,财产被接管、冻结、破产等状态。除企业外的其他申报单位参照上述要求执行。

(三)申报单位需按要求编制申报方案(参照附件一大纲),提交真实完整的材料,并填报《一般工商业分布式光伏项目申报汇总表》(附件二)。申报材料将优先考虑前期工作扎实、具备按时并网条件的项目。请于2026年9月28日前以正式文件报送至我委,逾期不予受理。

特此通知。

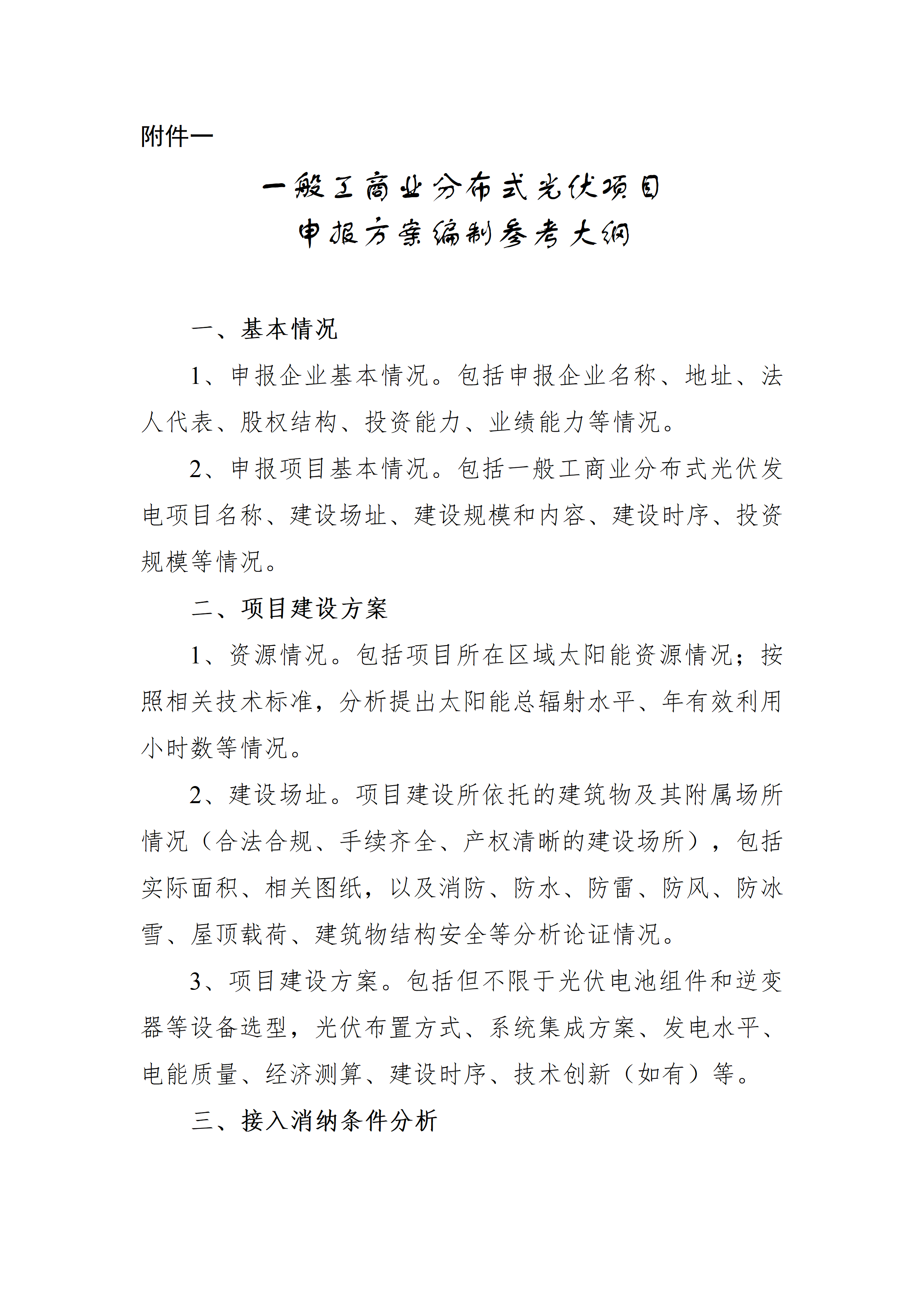

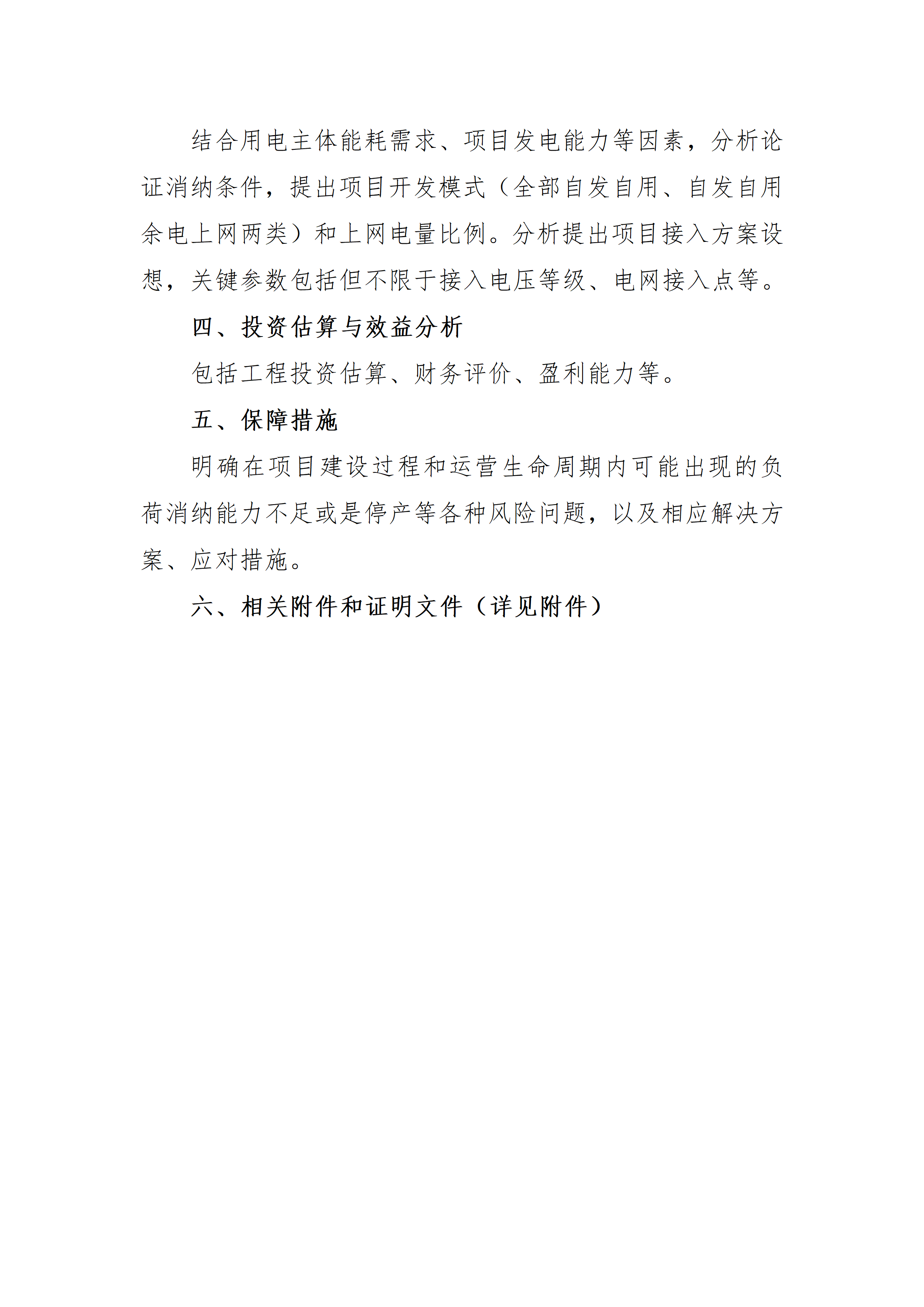

附件1:一般工商业分布式光伏项目申报方案编制参考大纲.docx

附件2:集宁区一般工商业分布式光伏项目申报汇总表.xlsx

集宁区发展和改革委员会

2026年9月20日

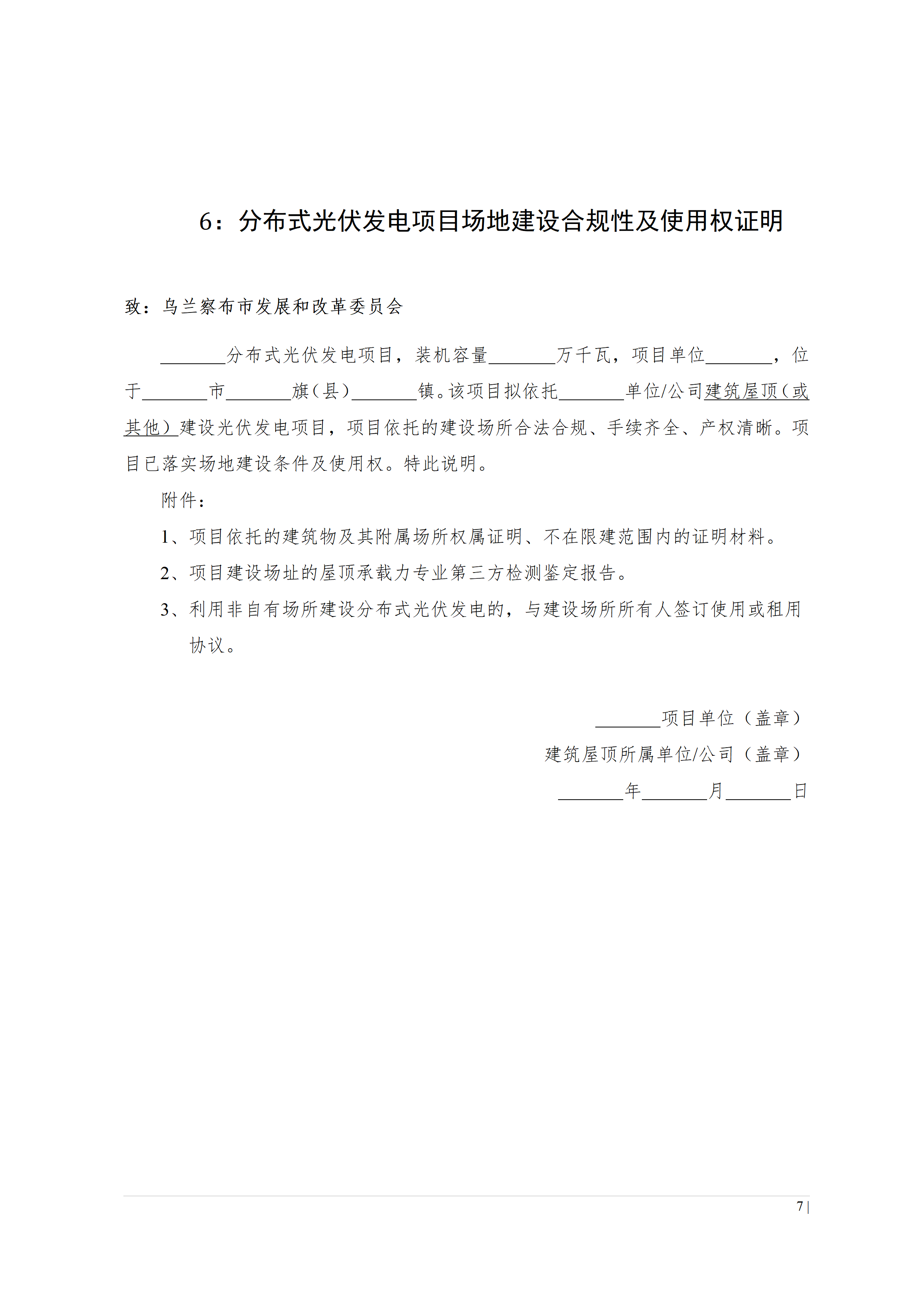

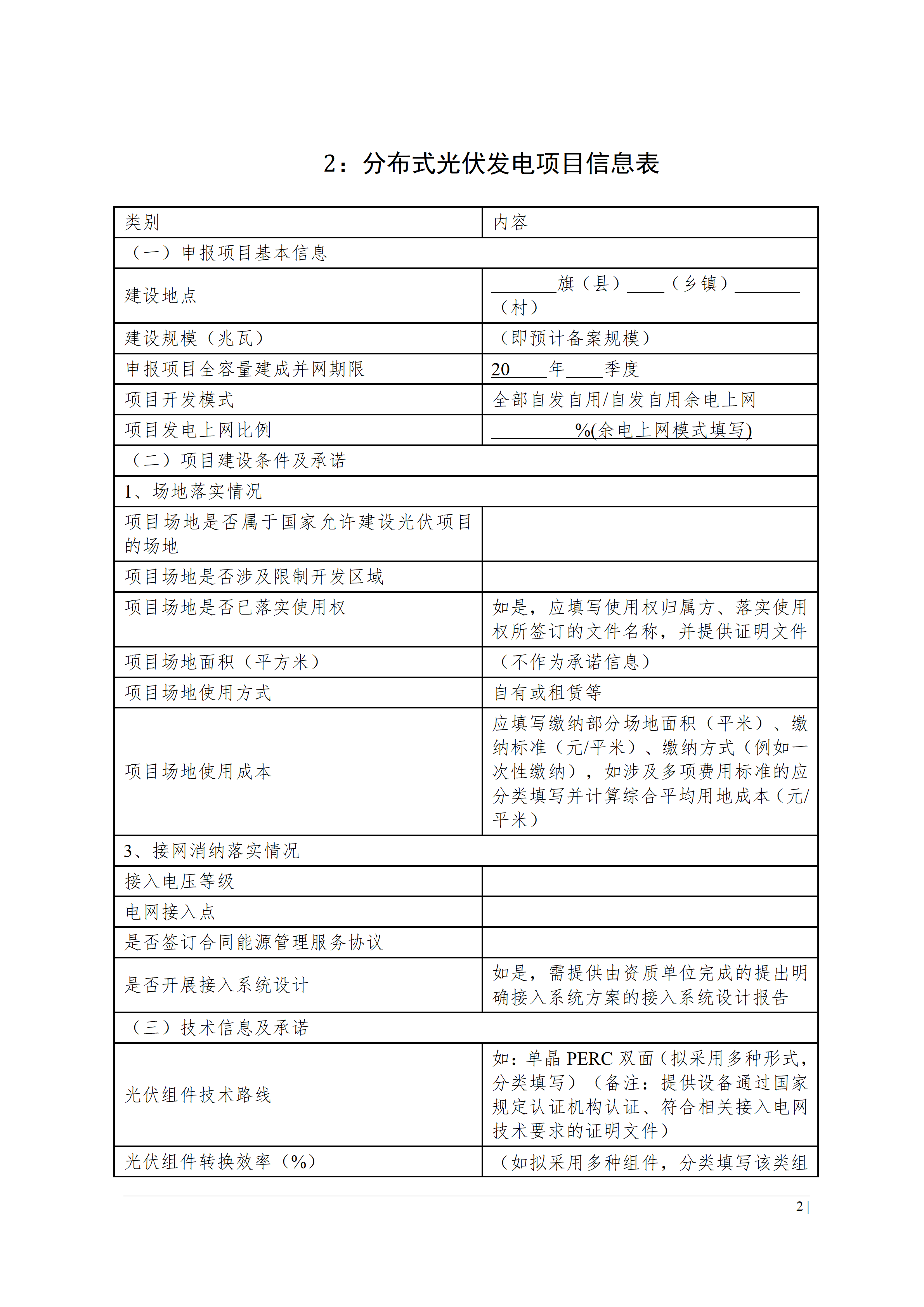

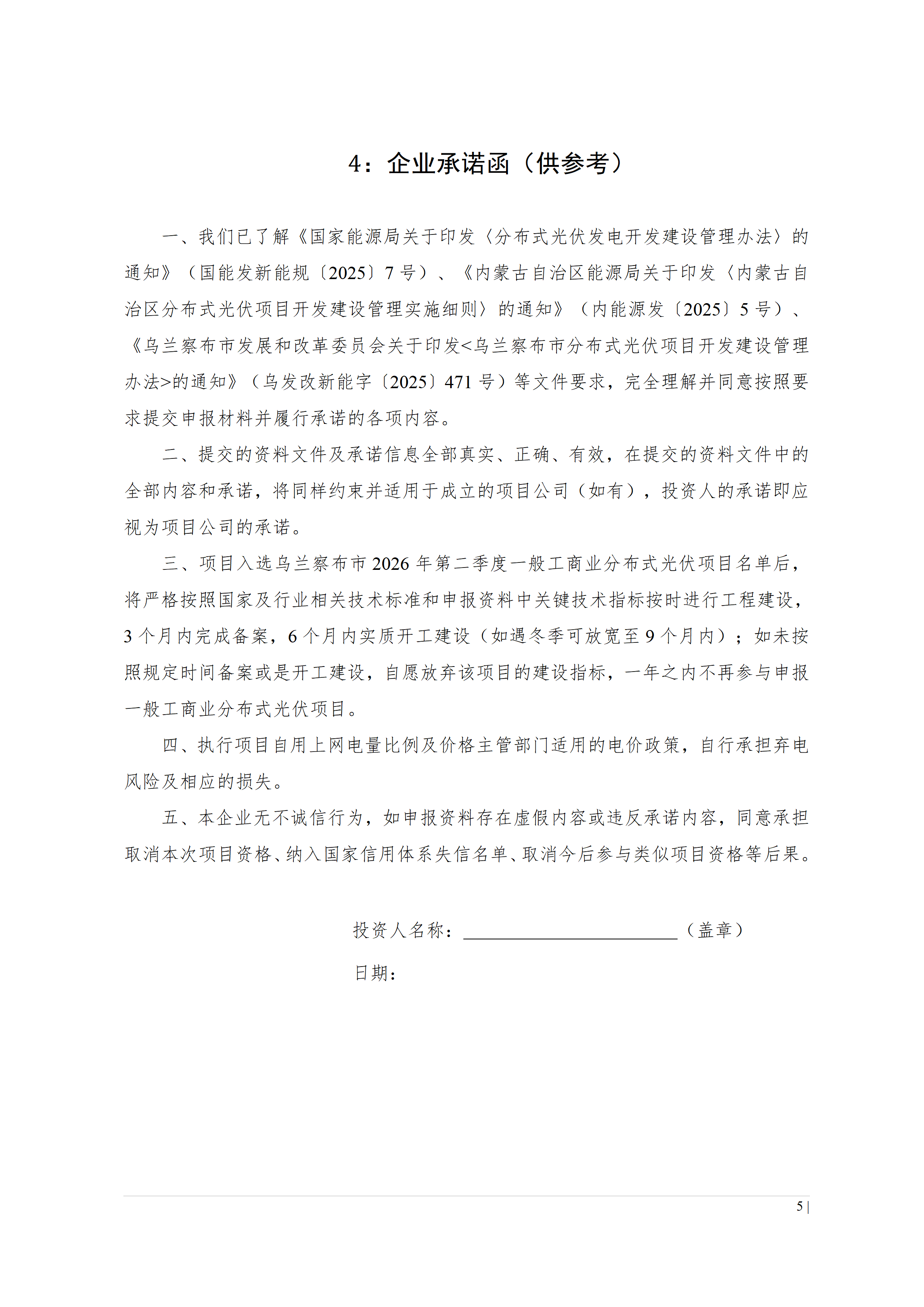

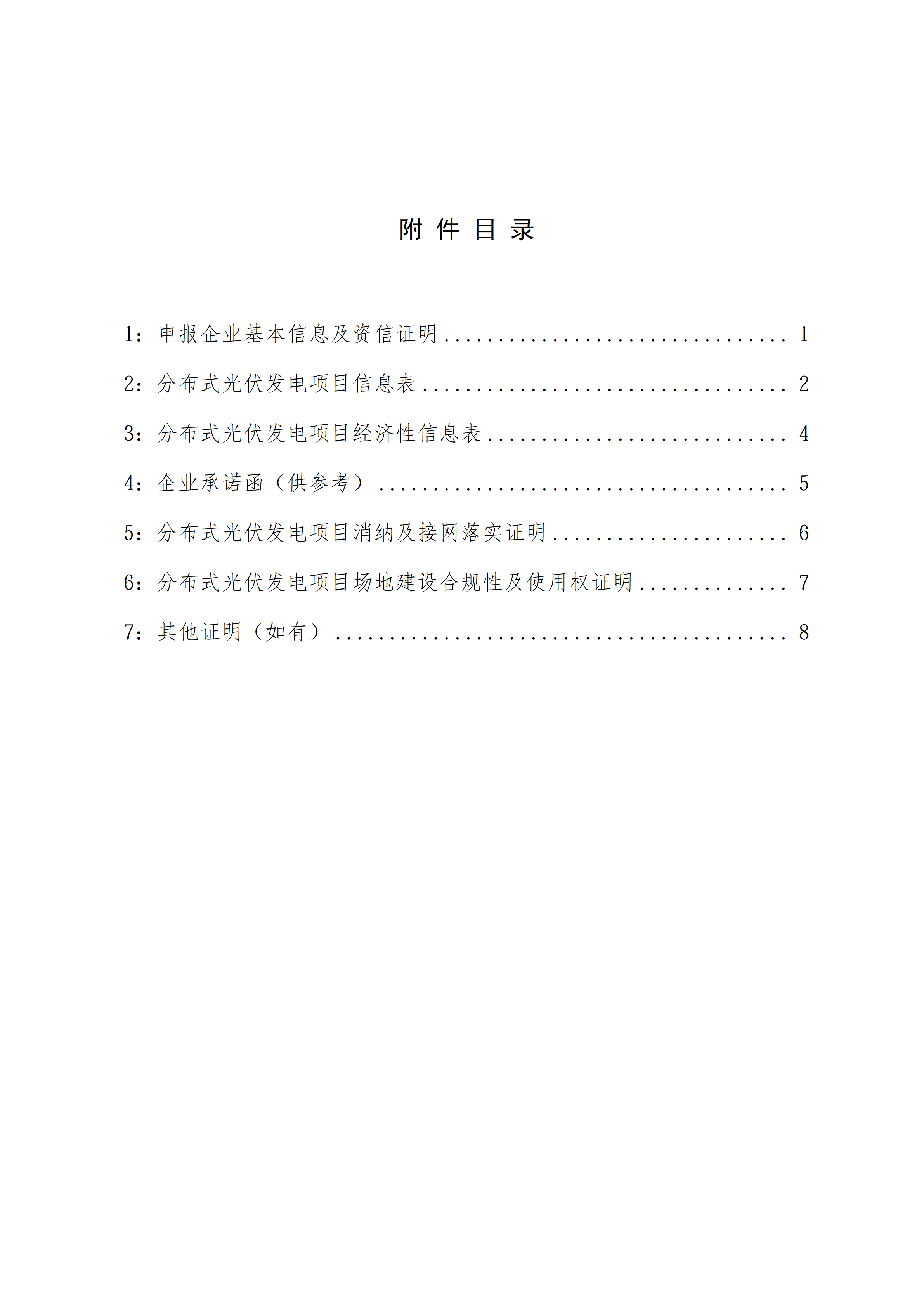

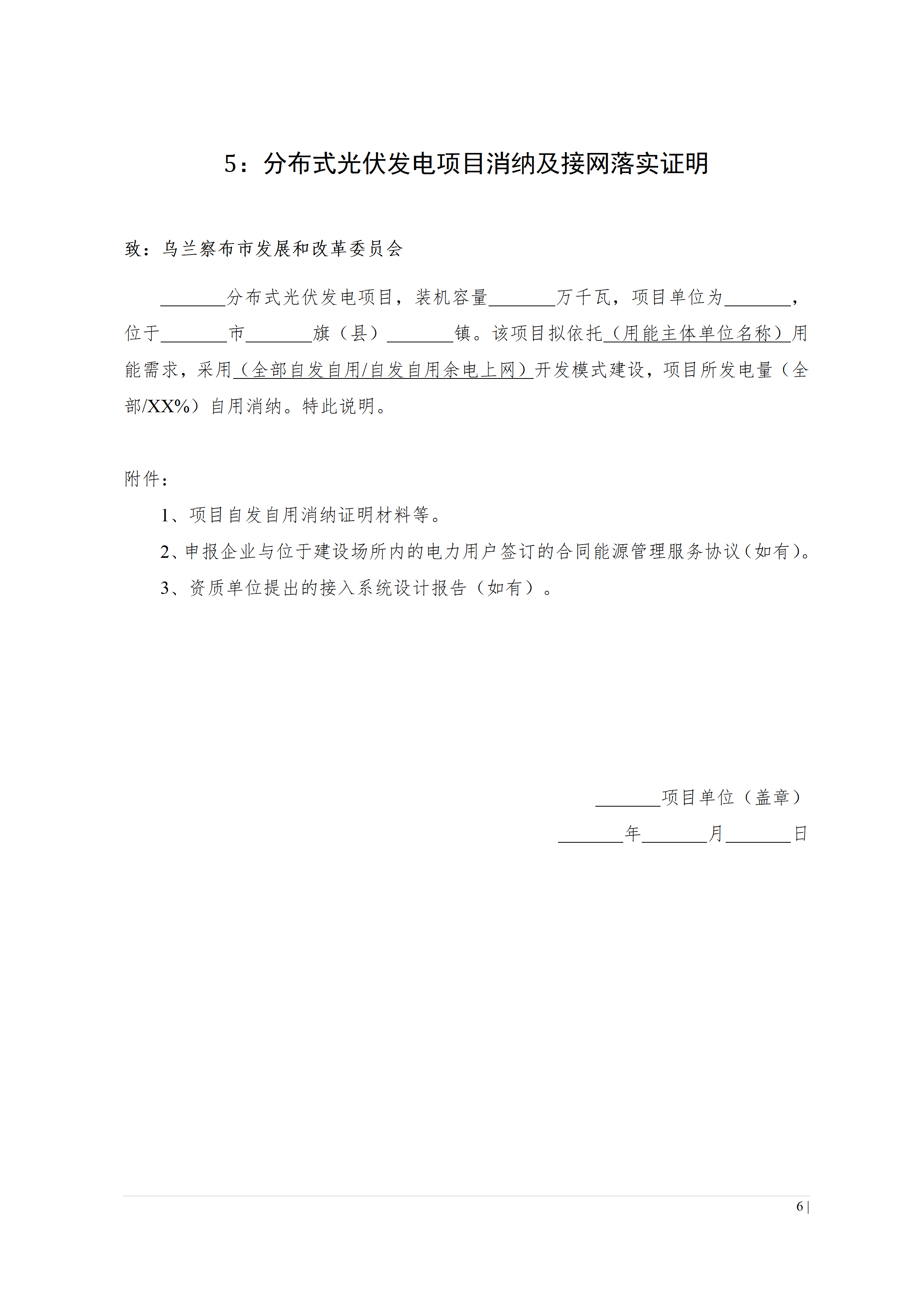

1789891950440026530_01.png1789891950440026530_02.png1789891950440026530_03.png1789891950440026530_04.png1789891950440026530_05.png1789891950440026530_06.png1789891950440026530_07.png1789891950440026530_08.png1789891950440026530_09.png1789891950440026530_10.png360截图20260921083803656.jpg

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

内蒙古鄂尔多斯市康巴什区2026年分布式光伏发电项目第二批次优选启动来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-09-08 09:21:30

内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)

452.8MW!黑龙江公布2026第三季度分布式光伏电网可开放容量表来源:黑龙江省发改委 发布时间:2026-08-26 17:07:15

黑龙江省发展和改革委员会于2026年8月26日发布公告,公布全省2026年第三季度分布式光伏接入电网的可开放容量为452.8兆瓦。该数据由国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展系统性承载能力评估后测算得出,旨在科学引导分布式光伏项目的规划与建设。公告明确,此举是为了支持省内分布式光伏健康、有序发展,避免接入规模超出电网消纳能力。省发改委表示,将联合国网黑龙江电力公司建立常态化机制,定期开展并公开发布电网承载力评估结果,为项目开发提供及时、准确的容量信息支撑。

内蒙古伊金霍洛旗2026年分散式风电、分布式光伏项目优选结果公示来源:伊金霍洛旗人民政府 发布时间:2026-08-26 08:43:55

内蒙古伊金霍洛旗于2026年8月25日公示了该旗2026年度分散式风电与分布式光伏项目优选结果。本次优选工作依据国家及自治区、鄂尔多斯市相关能源管理政策文件,遵循公平公正、公开透明原则,由旗能源局委托第三方机构组织实施。经评审,内蒙古开远实业集团有限公司获准开发苏布尔嘎镇50兆瓦分散式风电示范项目;内蒙古博晟房地产开发有限公司获准在矿区移民安置住房F3-04小区建设0.34兆瓦分布式光伏发电项目。公示期为2026年8月25日至27日,期间相关申报主体可就评审结果提出实名书面质疑,旗能源局将在七个工作日内予以答复。(199字)

备案2.26GW!广东2026年7月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-08-25 09:22:29

2026年7月,广东省新增备案光伏项目7941个,总容量2256.93MW,总投资超82.58亿元,其中工商业光伏项目2322个、容量约2256.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及标题“备案2.26GW”可推知该数值即指工商业部分),投资达34.34亿元。项目分布高度集中,东莞、中山备案数量均超200项;装机容量前三为东莞(137.03MW)、佛山(92.02MW)、湛江(86.34MW),合计占当月工商业总量的31.51%。单体最大项目为中建科工承建的湛江钢铁三期分布式光伏项目,装机28.85MW,全部自发自用。参与企业共1343家,涵盖国企与民企;东莞泰合惠晟新能源备案项目最多(91个),阳江市绿能新能源投资额最高(1.2亿元)。

广东省2026年第三季度分布式光伏接入电网承载力评估结果来源:广东省能源局 发布时间:2026-08-19 10:09:46

本文是广东省能源局发布的关于2026年第三季度分布式光伏接入电网承载力的评估通告。依据国家能源局《分布式光伏发电开发建设管理办法》(2025年7号文)及行业标准《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025),广东省组织开展了全省范围的承载力评估工作,旨在科学引导分布式光伏合理布局与有序建设,推动源网协调发展。通告公布了三项核心信息:一是全省各县(市、区)分布式光伏可开放容量及其对应的评估等级;二是接入受限的镇(街道)名单;三是提供线上查询渠道——“广东省分布式光伏承载力查询平台”。此外,明确低压配电网具体可接入容量需向属地供电营业厅进一步核实。
