安徽无为发布关于集中核查清理无为地区在途超一年光伏项目的公告

来源:无为市发展和改革委员会发布时间:2026-09-18 14:02:09

关于集中核查清理无为地区在途超一年光伏项目的公告

为规范无为地区分布式光伏项目建设秩序,保障电网安全稳定运行,根据《安徽省能源局关于进一步推进分布式光伏规范有序发展的通知》(皖能源新能〔2023〕33号)、《供电营业规则》及电网接入能力动态评估结果,现将有关事项公告如下:

一、项目核查清理范围

经核查,全市现有41户分布式光伏项目接入系统方案已超出一年有效期。根据当前电网承载能力及《供电营业规则》、《芜湖市发展和改革委员会关于做好分布式光伏并网管理工作的通知》(芜发改能源〔2026〕286号)、《关于加强分布式光伏安全运行管理的通知》(无发改能源〔2026〕100号)等相关规定,需对上述项目开展集中核查清理工作。

二、办理要求

请涉及的光伏开发企业或自然人自本公告发布之日起7个自然日内,携带有效身份证明、项目备案文件、接入系统方案等材料至国网无为市供电公司各镇供电所营业厅办理并网手续,逾期未并网的,视为主动放弃并网资格,供电公司将按程序终止项目接入。

三、容量分配原则

对于本次因程序终止释放的可接入容量将优先释放前期排队用户,后续将严格按照报装时序及电网消纳能力分批答复、并网。

四、政策建议

鉴于当前电网消纳压力,建议光伏企业审慎评估投资风险,合理选择消纳条件更优的区域布局。建议核查光伏备案信息,确保备案信息与实际建设信息保持一致。我委将持续优化营商环境,严格落实“放管服”改革要求,为合规项目提供高效服务。

特此公告。

无为市发展和改革委员会

2026年9月16日

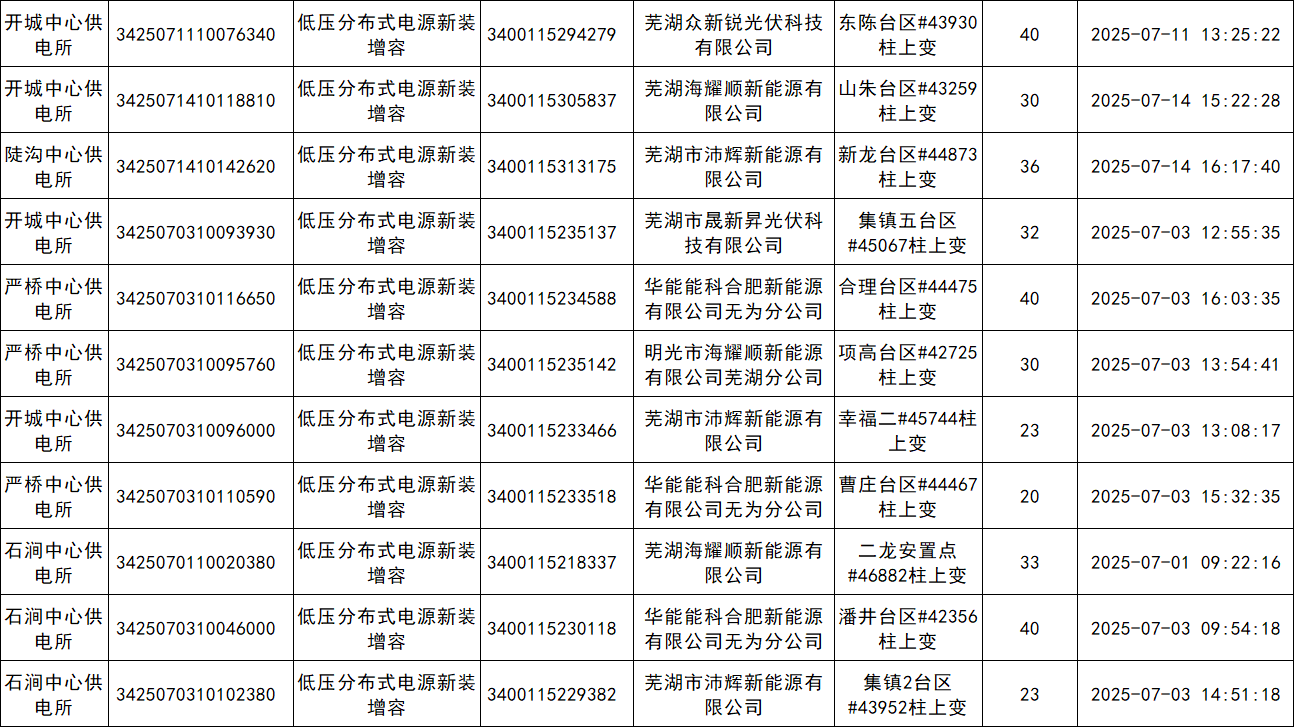

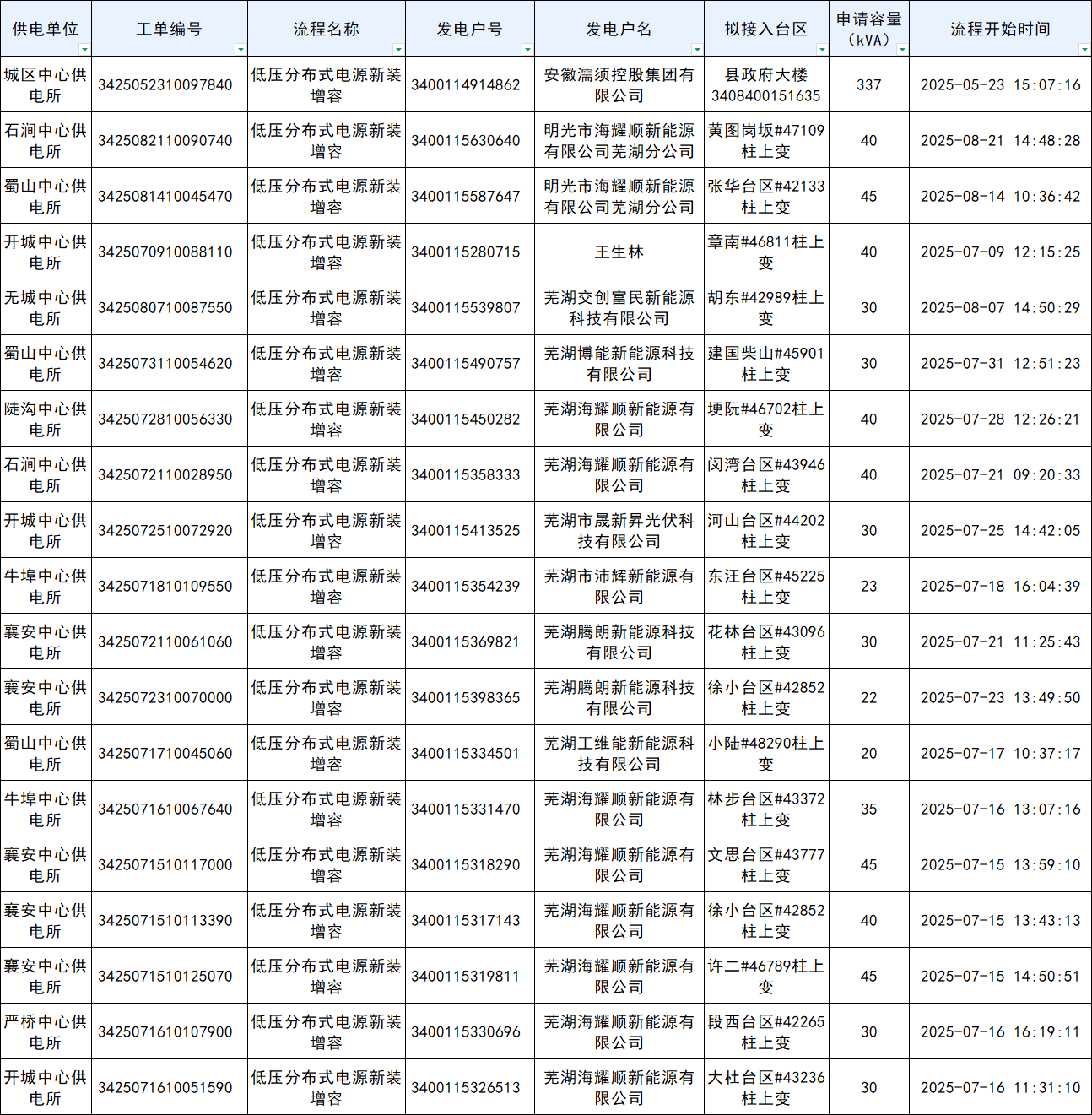

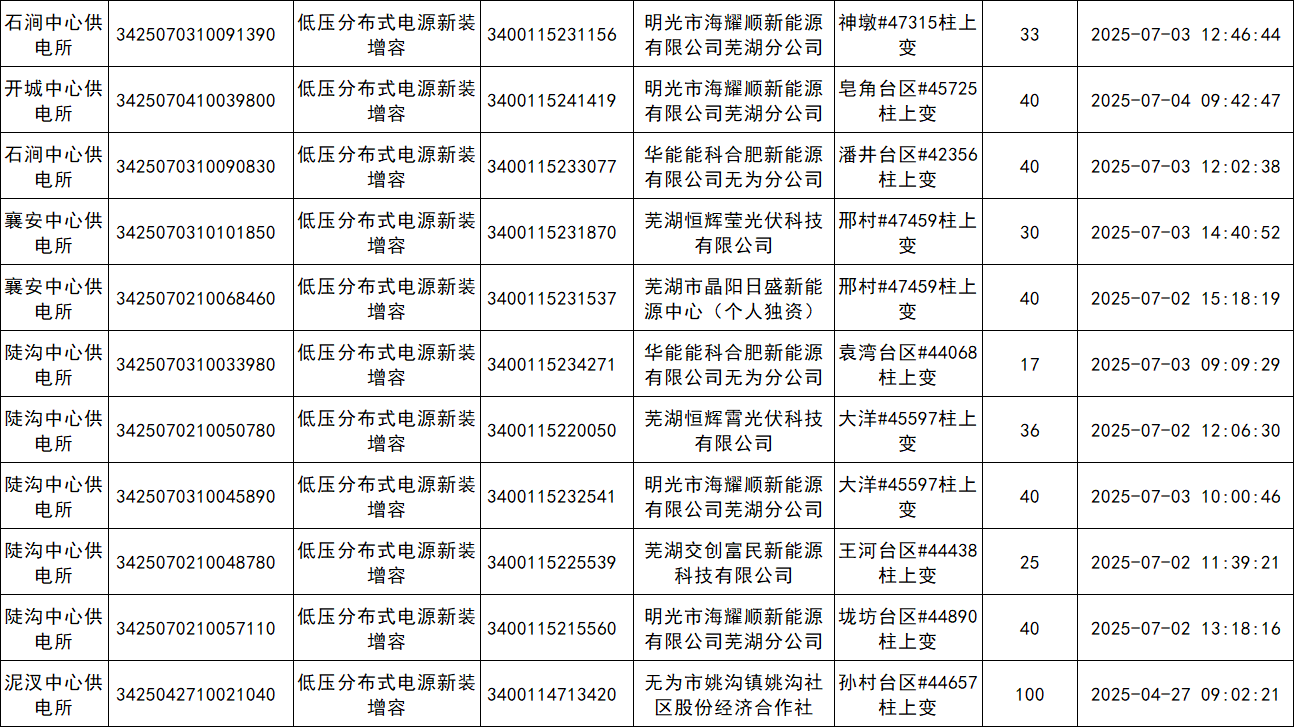

无为地区在途接入方案超一年分布式光伏清单




责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华电108MW集中式光伏项目EPC总包中标候选人公示来源:中国电力招标网 发布时间:2026-11-25 09:34:44

本文介绍了河北华电保定唐县90MW集中式光伏发电项目EPC总承包中标候选人公示情况。该项目直流侧装机容量为107.64MWp,交流侧额定容量90MW,配套建设一座220kV升压站及送出线路,接入方案以最终系统审查意见为准。EPC总承包范围涵盖勘察设计、光伏场区与升压站施工、电气安装调试、除主要设备(光伏组件、逆变器、主变等)外的全部设备材料采购运输、送出工程接入手续办理、土地报批、并网检测、竣工验收、档案专项验收及智慧管理平台接入等全过程服务。11月23日,招标人华电唐县电力科技有限公司公示评标结果:中国电建集团贵阳勘测设计研究院有限公司以19366.8万元报价位列第一中标候选人,中水东北勘测设计研究有限责任公司以19525.13万元居次。(199字)

安徽200MW光伏项目公示来源:肥西县生态环境分局 发布时间:2026-11-18 09:33:00

安徽省合肥市肥西县生态环境分局于11月13日公示了两个渔光互补光伏发电项目的环评审批决定:柿树岗乡100MW项目和山南镇100MW项目,合计装机容量200MW。前者位于柿树岗乡,租赁97处闲置坑塘水面共2676.25亩,总投资5.15亿元,采用17.78万块730Wp N型TOPCon双面组件,直流侧容量130.02MWp,工期6个月;后者位于山南镇,租赁117处坑塘共2180.5亩,总投资4.75亿元,配置18.03万块同规格双面双玻组件,交流侧装机100MW,工期12个月。两项目均由阳光电源旗下阳光新能源间接控股的子公司——肥西县继阳新能源与店阳新能源分别投资建设。

2027年海南电力市场化交易有关事项的通知(征求意见稿)发布来源:海南省发展和改革委员会 发布时间:2026-11-16 10:01:02

《2027年海南电力市场化交易有关事项的通知(征求意见稿)》系统部署了明年全省电力市场运行规则。文件明确全年市场化交易电量约390亿千瓦时,涵盖中长期、现货、绿电、跨省跨区及辅助服务等多类市场;要求全部工商业用户入市,燃煤、燃气、核电、新能源及符合条件的水电全部参与交易,并对高耗能用户提出直接交易优先原则;特别规范新能源参与机制,强调风电光伏须以单个核准(备案)项目为单位完成注册、建档立卡、档案匹配及计量结算单元拆分,否则取消绿电交易资格;同时细化中长期分时价格上下限、绿电偏差补偿、零售套餐结构、合同线上签订及容量补偿等关键机制,旨在保障市场平稳运行与新能源高质量发展。(199字)

备案2.57GW!广东2026年10月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-11-16 09:31:51

2026年10月,广东省共备案工商业光伏项目2093个,总装机容量达2568.86MW(即2.57GW),总投资超32.44亿元。项目分布高度集中,广州、东莞、中山三市备案数量均超170项,容量合计占全省工商业光伏总量的34.1%,构成第一梯队;佛山、韶关以超70MW位列第二梯队。单体最大项目为广东盛南土木工程有限公司在番禺区建设的13MWp分布式光伏项目,年发电约1680万度。参与企业共1041家,涵盖广东电网等国企及多家民营新能源公司;其中揭阳砺泰新能源备案项目数最多(83个),始兴县兴耀能源开发有限公司投资总额最高(1.3亿元)。

关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

1GW!新疆塔城地区光伏项目工程总承包招标来源:中国招标投标公共服务平台 发布时间:2026-10-26 09:35:56

本文介绍了新疆塔城地区乌苏市100万千瓦(即1GW)光伏发电项目工程总承包的招标动态。该项目由首储能源科技(乌苏)有限公司作为招标人,属集中式光伏电站,建设地点位于乌苏市。招标内容涵盖光伏场区、220千伏升压站及配套电力送出工程的整体设计、采购与施工(EPC)总承包工作。其中,新建220千伏升压站一座,并同步建设约23.5千米的送出线路,以实现电力并网外送。该招标为二次发布,表明项目已进入实质性推进阶段,是新疆地区新能源规模化开发的重要落地举措之一。

江苏300MW光伏项目公示!来源:响水县人民政府 发布时间:2026-10-22 09:59:20

江苏省盐城市响水县公示了“响水县兴海新能源有限公司300MW集中式光伏项目”社会稳定风险评估事项。该项目选址于响水县工业经济区观潮路北侧、S326省道东侧,拟利用约5322.79亩抛泥区土地建设地面集中式光伏电站,总装机容量300兆瓦。项目由响水县国控产业投资有限公司负责实施,计划总投资约9.75亿元,将同步新建升压站及配套电力设施。为满足市场化并网要求,项目按10%比例配置储能系统,即30兆瓦/60兆瓦时。公示旨在依法开展社会稳定风险评估,推进项目前期工作。
