云南3.88GW风、光项目竞配结果!

来源:智汇光伏发布时间:2026-09-15 10:17:24

9月14日,云南省红河州公布7个光伏项目的投资人优选结构,总规模为46万千瓦。2026年至今,红河州已经完成268.4万千瓦的新能源项目竞配。

9月12日,云南省文山州丘北县公布29.325万千瓦的风电、光伏项目优选结果;2026年至今,丘北县已经完成119.325万千瓦的新能源项目竞配。

1、红河州:今年268.4万千瓦光伏项目分配结果

9月14日,云南省红河州政府发布《红河州列入云南省2025年第二批、第三批新能源项目建设清单的7个光伏发电项目建设业主优选工作(二次)中选公示》(原文附后),完成7个光伏项目的投资人优选,总规模为46万千瓦。

经优选,7个项目中选业主均为河南誉烁新能源有限公司,7个项目具体如下表所示。

表:云南红河州46万千瓦光伏项目优选结果

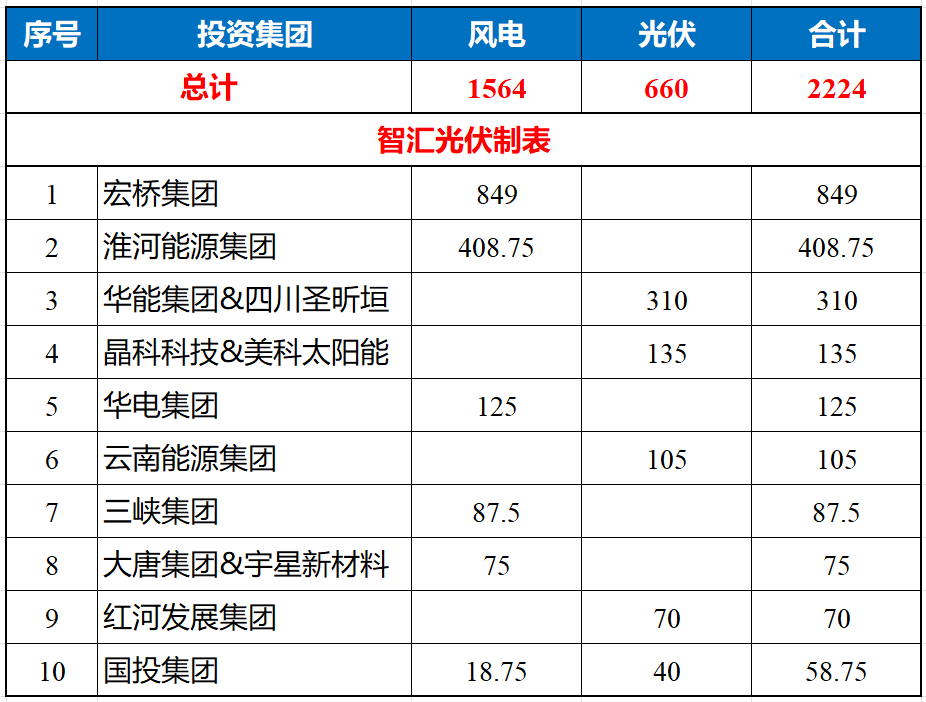

此前,3月20日,红河州2025年第三批新能源项目建设清单的34个新能源项目建设业主优选公示,规模合计为2.224GW,结果如下表所示。

表:云南红河州2.224GW风电、光伏项目优选投资企业情况(单位:MW)


2、文山州丘北县:今年119.3万千瓦光伏项目分配结果

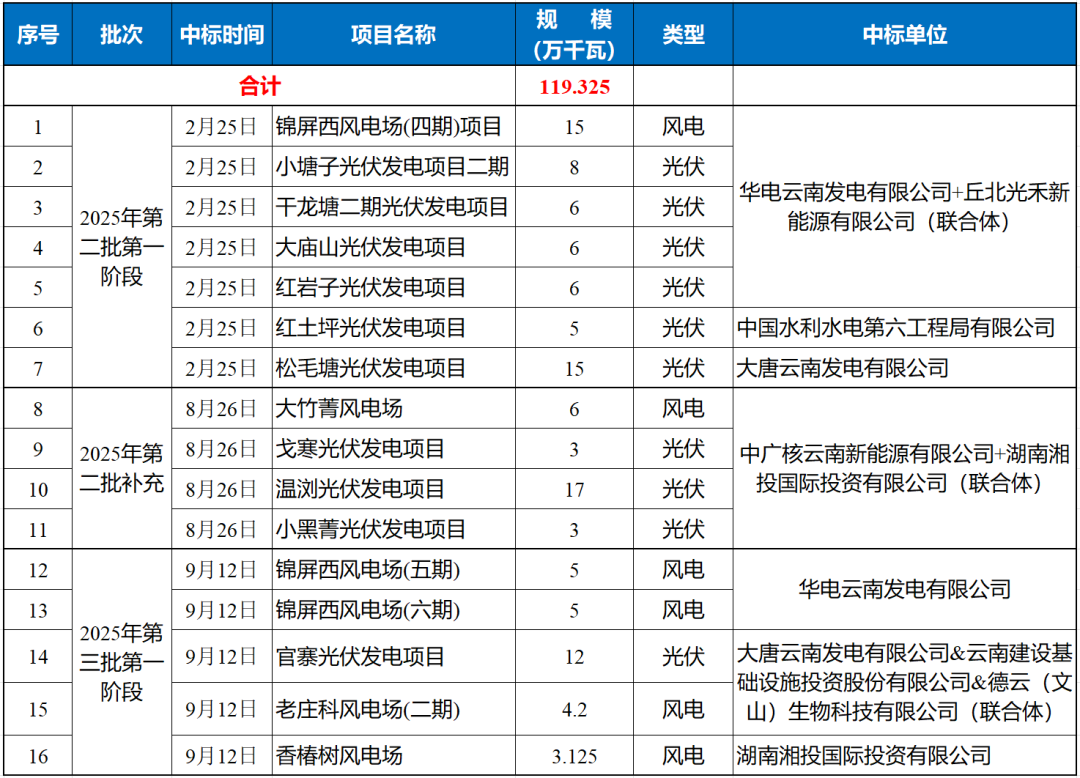

9月12日,云南省文山州丘北县公布29.325万千瓦的风电、光伏项目优选结果(原文附后);2026年至今,丘北县已经完成119.325万千瓦的新能源项目竞配。各批次的竞配结果如下表所示。


1、红河州公告原文如下


受红河州能源局委托,红河州建设工程招标有限公司于2026年9月14日9时在红河州建设工程招标有限公司(红河州蒙自市护国路1号红建佳苑商网8号2楼会议室)组织完成了红河州列入云南省2025年第二批、第三批新能源项目建设清单的7个光伏发电项目建设业主优选工作(二次)的评测工作。经评测专家组评测,委托方确认,现将中选结果公示如下:

(一)项目名称:大石板光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260333

2.项目规模:拟装机容量为7万千瓦。

3.项目计划投资:24500万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕193号文规定的建设期限执行。

5.项目地址:位于蒙自市西北勒乡和鸣鹫镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(二)项目名称:打磨山光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260334

2.项目规模:拟装机容量为8万千瓦。

3.项目计划投资:28000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕193号文规定的建设期限执行。

5.项目地址:位于弥勒市竹园镇和巡检司镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(三)项目名称:业租光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260335

2.项目规模:拟装机容量为2.5万千瓦。

3.项目计划投资:10000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县青龙镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(四)项目名称:草海子光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260336

2.项目规模:拟装机容量为9万千瓦。

3.项目计划投资:36000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县临安镇、青龙镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(五)项目名称:克租光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260337

2.项目规模:拟装机容量为7万千瓦。

3.项目计划投资:28000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市巡检司镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(六)项目名称:舍山光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260338

2.项目规模:拟装机容量为6.5万千瓦。

3.项目计划投资:26000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市巡检司镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

(七)项目名称:坡头光伏发电项目建设业主优选工作(二次)

1.项目编号:HHZB20260339

2.项目规模:拟装机容量为6万千瓦。

3.项目计划投资:24000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于元阳县南沙镇。

6.项目类别:集中式光伏。

中选企业:河南誉烁新能源有限公司

本次建设业主优选工作中选公示期为1个工作日。

委托人:红河州能源局

联系人:潘淳

电 话:0873-3900760

代理机构:红河州建设工程招标有限公司

联系人:侯建伟

项目负责人:葛妍麟

电 话:0873-3029475

2026年9月14日

2、云南省丘北县公告原文


2026年7月30日—2026年8月5日,丘北县2025年第三批新能源项目公开优选投资开发主体第一阶段结果在丘北县人民政府门户网站完成了公示。

根据《丘北县2025年第三批新能源项目公开优选投资开发主体配置方案的通告》要求,丘北县人民政府按照程序分别与各标段前三名公司进行了磋商,投资开发主体磋商结果报经文山州人民政府审核同意,一标段:华电云南发电有限公司;二标段:大唐云南发电有限公司&云南建设基础设施投资股份有限公司&德云(文山)生物科技有限公司(联合体);三标段:湖南湘投国际投资有限公司。现予以公示。

公示时间为2026年9月12日-2026年9月18日,公示期间,如有异议,请向丘北县发展和改革局反映(联系电话:0876-4121211)。

丘北县发展和改革局

2026年9月12日

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
助力浙能 “陇电入浙”沙戈荒大基地建设, 爱旭ABC开启国内最大单体BC集中式光伏项目交付来源:爱旭股份 发布时间:2026-09-11 09:03:57

爱旭中标浙能甘肃腾格里沙漠120万千瓦光伏项目II标段,首批ABC高效组件已交付。作为国内单体最大BC集中式光伏项目(677.99MW),ABC组件凭借26.5%+转换效率、优异低辐照与耐沙尘性能,25年年均等效利用小时达1674h,度电成本降低1.87%,全面适配沙戈荒极端环境。

云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

西南地区首个工业级钙钛矿/晶硅叠层光伏实证项目落地云南来源:钙钛矿光链 发布时间:2026-09-09 09:24:56

西南地区首个工业级钙钛矿/晶硅叠层光伏实证项目在云南丽江落地,依托云南省重大科技专项“绿氢高效制备关键技术研究及应用”,由昆明理工大学、三峡集团云南公司与仁烁光能联合实施。项目突破两大核心技术瓶颈:一是研发出稳定性显著提升的钙钛矿/硅叠层太阳能电池,光电转化效率达33%,双85老化1100小时后性能保持率超90%;二是开发出高性能钴基非贵金属电解水催化剂,实现大电流下高效稳定制氢。配套建成1000Nm³/h“光伏直连制氢”示范工程,年产绿氢320吨,并投运高原适用的集装箱式氢燃料电池热电联产系统,形成覆盖“发电—制氢—储运—用能”的全链条零碳微循环模式。(199字)

宁夏公示983MW风光同场项目竞配结果:澳琴控股、中核等领衔来源:吴忠市发展和改革委员会 发布时间:2026-09-09 09:11:29

吴忠市发展和改革委员会公示了2026年度风光同场新能源项目竞争性配置结果,总规模达983兆瓦。本次工作依据宁夏自治区发改委《2026年度新能源项目开发建设方案》及清理废止不具备建设条件项目的相关通知要求开展,覆盖全市各县(市、区)申报项目,并对同心县腾退的指标组织了补充申报。经组织专家及市直相关部门开展竞争性评审,最终形成拟纳入自治区年度开发方案的项目清单。公示期为2026年9月7日至9日18:00,为期3个工作日;社会公众如有异议,可在公示期内以书面形式向吴忠市发改委能源科反馈。附件同步公布了具体项目明细表。

云南215MW光伏项目指标被收回!来源:昭通市能源局 发布时间:2026-09-09 09:06:36

昭通市能源局于2026年9月8日发布公告,依法收回永善县马楠兴隆、莲峰营盘两个光伏发电项目的开发权。两项目分别装机18万千瓦和3.5万千瓦,合计21.5万千瓦(即215MW),均于2024年2月4日完成招标,中标单位为中车青岛四方车辆研究所有限公司与中铁十二局集团国际工程有限公司组成的联合体。收回原因为中标企业未能按期推进项目建设,导致严重滞后,未实现如期建成并网。此举系依据相关能源管理规定作出的行政决定。后续,昭通市能源局将重新组织上述两个光伏项目的公开招标,具体安排将另行通知。

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

宁夏吴忠市983MW保障性新能源项目竞配结果公示来源:吴忠市发展和改革委员会 发布时间:2026-09-08 09:35:06

宁夏吴忠市于2026年9月7日公示2026年度保障性并网新能源项目竞争性配置结果。根据自治区发改委相关文件要求,吴忠市组织开展了风光同场项目申报与评审工作,共确定16个拟纳入自治区2026年度开发建设方案的项目,总装机规模达98.3万千瓦;同时,清理废止1个不具备建设条件的项目,腾退容量5万千瓦。项目申报覆盖所辖各县(市、区),其中同心县参与了腾退指标的重新申报。评审由市发改委牵头,联合专家及市直相关部门开展,确保程序规范、结果公正。公示期为3个工作日(9月7日至9日18:00),接受社会监督与异议反馈。

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。
