截止2026年上半年,广东省已并网分布式规模达到48.39GW

来源:广东省太阳能协会发布时间:2026-07-29 09:31:16

截止2026年5月,广东省已并网分布式规模达到48.39GW,在建3.65GW,剩余可开发容量104.78GW,市场空间大,活力足。

一、广东省各地市分布式光伏并网情况

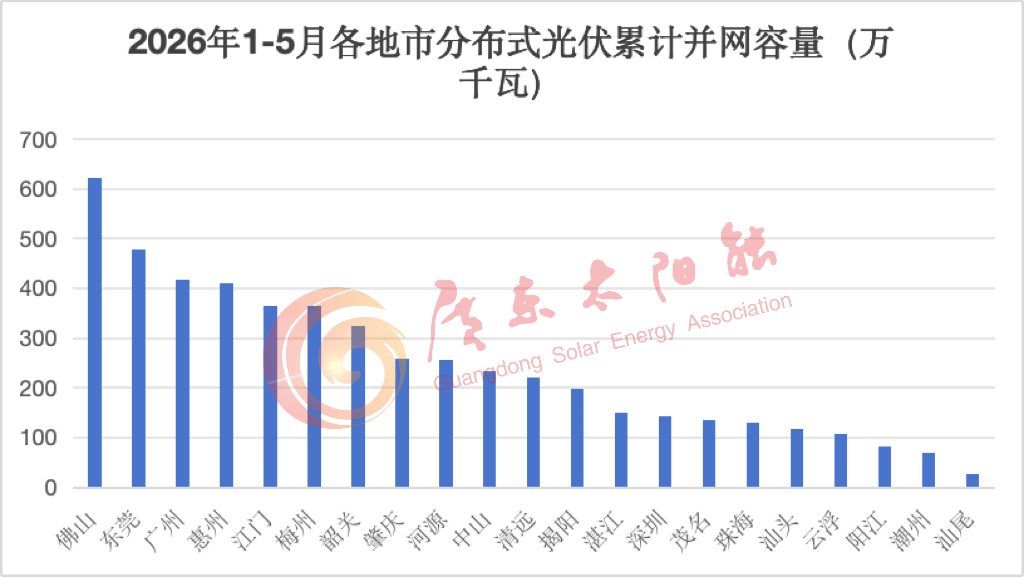

从已并网规模来看,截至2026年5月,广东省已并网分布式规模达48.39GW。根据各地市分布式装机数据,珠三角佛山、东莞、广州、惠州是分布式发展的主要地区,截至2026年5月,四地市合计分布式光伏装机占全省分布式装机的37.96%。加上江门和梅州,六地市合计分布式占比52.36%。

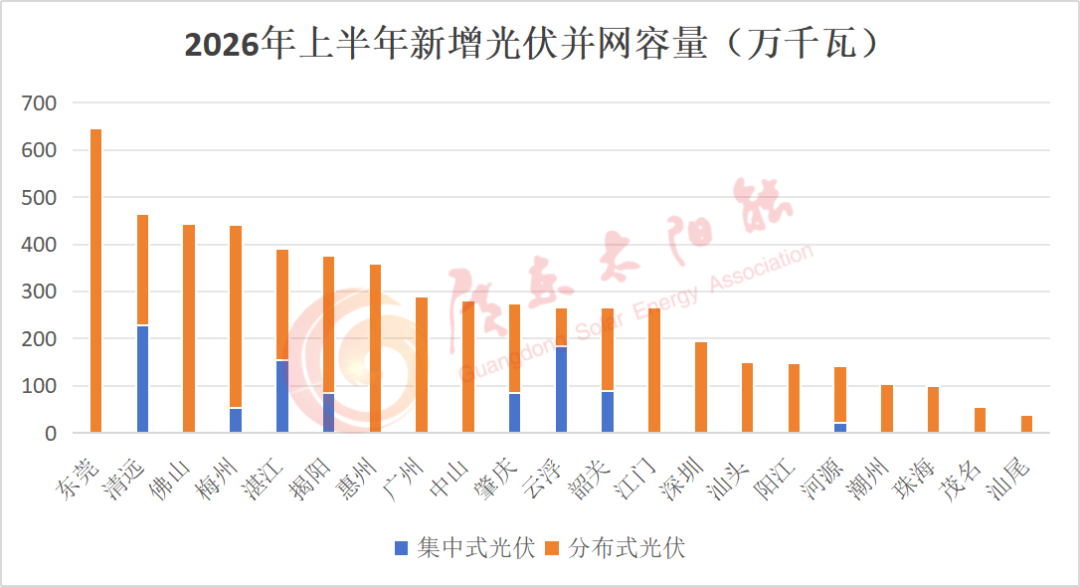

从新增分布式并网容量来看,2026年上半年,广东各地市合计新增装机5695MW(2025年上半年新增装机15590MW,同比下降63.47%),排名前三的地市为东莞、清远、佛山,此外,惠州和揭阳两个地市新增装机超过300MW。其中,分布式新增容量排名前三的地市分别为东莞、佛山、梅州,占2026年上半年新增并网容量的30.87%。

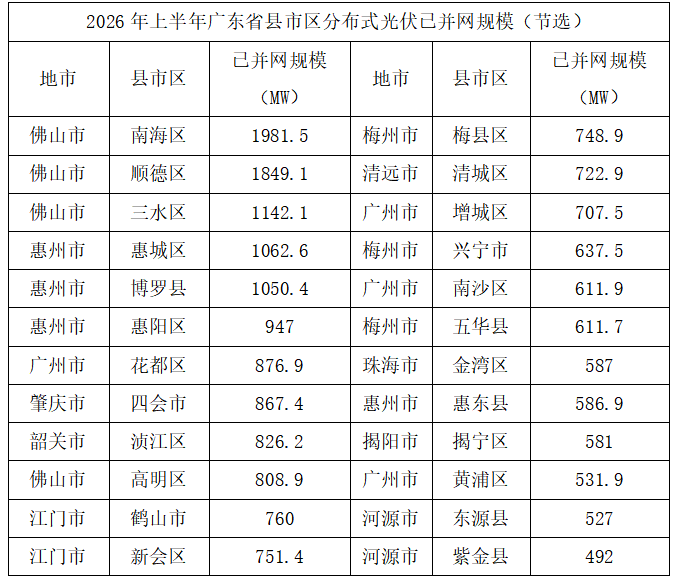

根据广东省公布的123个县市区分布式光伏的已并网规模数据分析,存量排名前三的县市区为佛山南海区(1981.5MW)、佛山顺德区(1849.1MW)、佛山三水区(1142.1MW)此外包括惠州惠城区在内的23个县市区并网规模均超过500MW。


二、广东省各地市分布式光伏在建情况

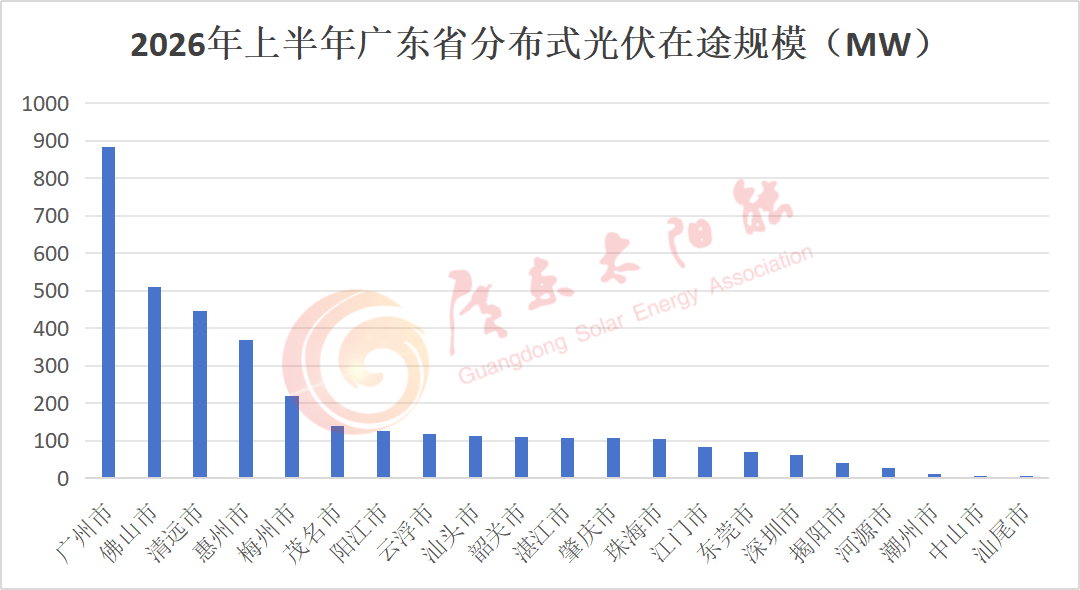

从在途规模来看,2026年上半年广东省全省分布式光伏在途规模达3651.7MW,其中光伏项目增量排名第一的地市为广州(882.5MW),排名第二的为佛山市(511MW),第三为清远市(445.7MW),是广东省前三季度的重点发展地市。此外惠州、梅州均超过200MW。

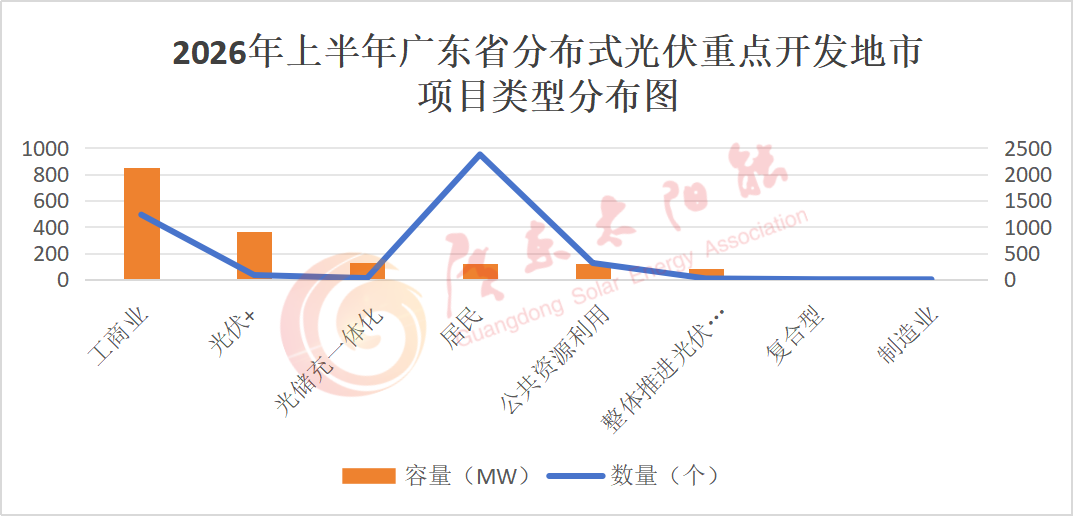

根据备案数据,广州、佛山、清远三个地市同期共计备案1676.79MW,,总投资额超过70.68亿元。主要开发项目类型为工商业分布式(容量占三地市全类型的50.67%)、“光伏+”系列光伏项目(容量占比21.51%)、光储充一体化光伏项目(容量占比7.8%)。

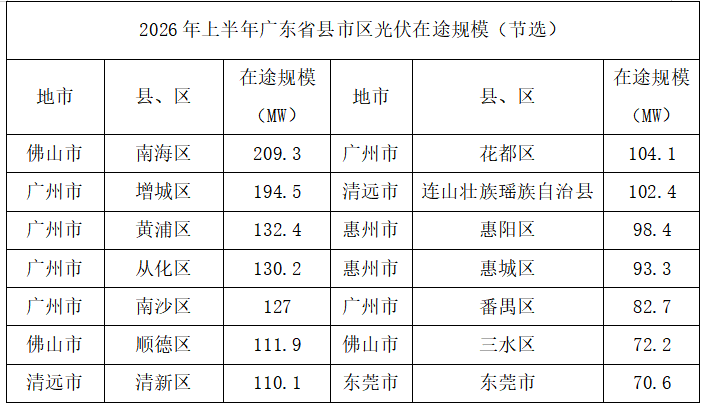

广东省已公布在途规模的共计123个县市区数据中,光伏项目增量排名前三的县市区为佛山南海区(209.3MW)、广州增城区(194.5MW)、广州黄埔区(132.4MW)。


三、广东省各地市分布式光伏可开发资源情况

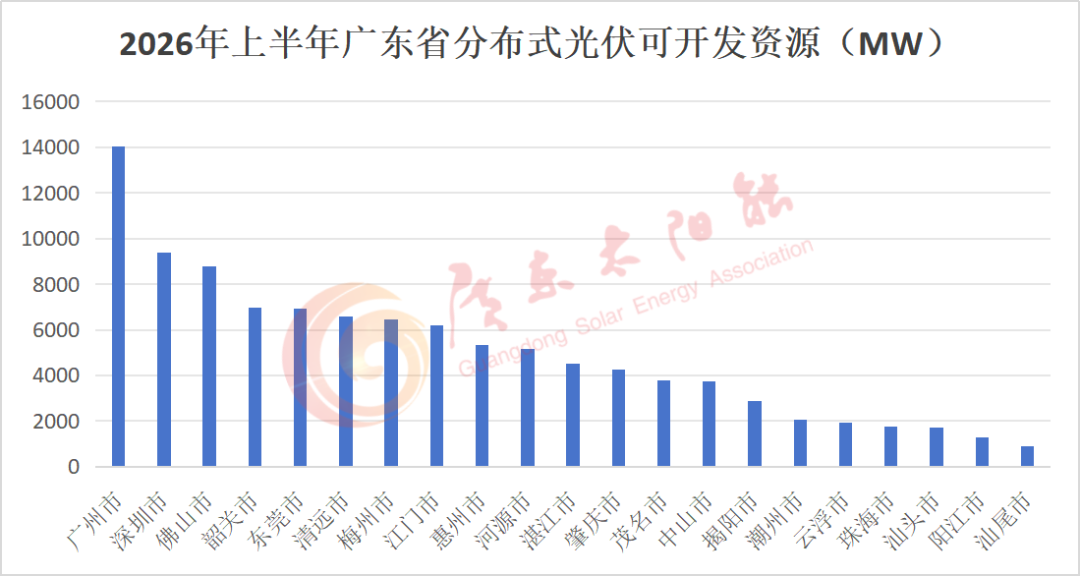

根据广东电网数据,可开发容量最高的地市为广州市(14.055GW),排名第二的为深圳市(9.372GW),第三为佛山市(8.797GW)。此外韶关、东莞、清远、梅州、江门、惠州、河源可开发资源均超过5GW。

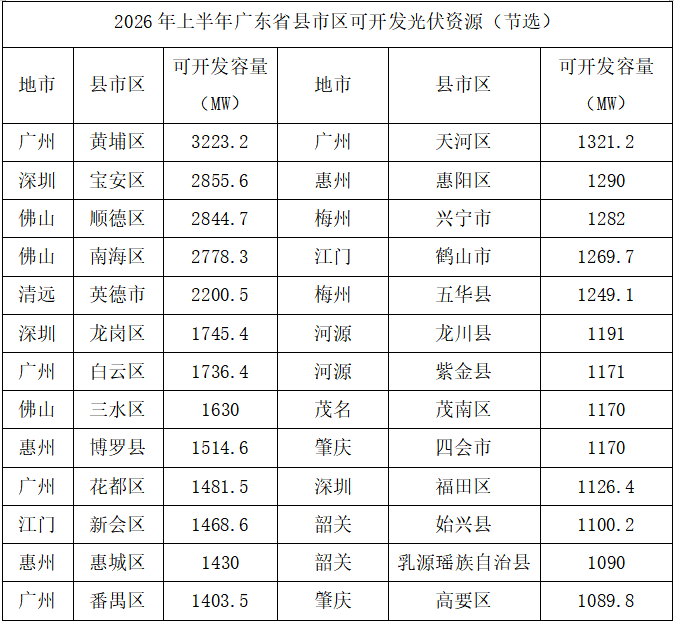

其中,广东省已公布规模的共计123个县市区中,可开发容量排名前三的县市区为:广州黄埔区(3223.2MW)、深圳宝安区(2855.6MW)、佛山顺德区(2844.7MW)。除此以外,包括广州黄埔在内的32个县市区可开发资源均超过1GW。



四、广东省各地市分布式可计入容量情况

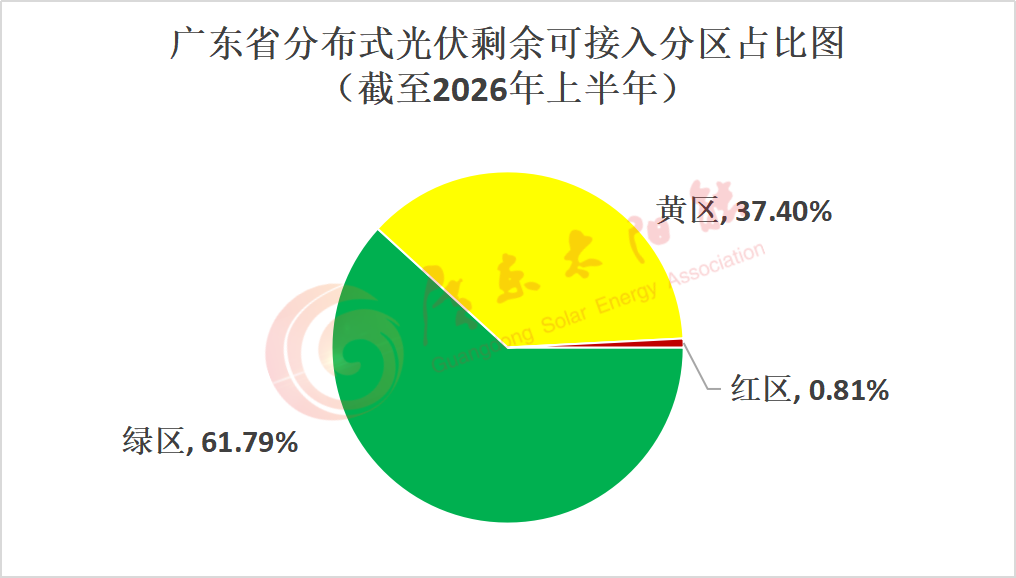

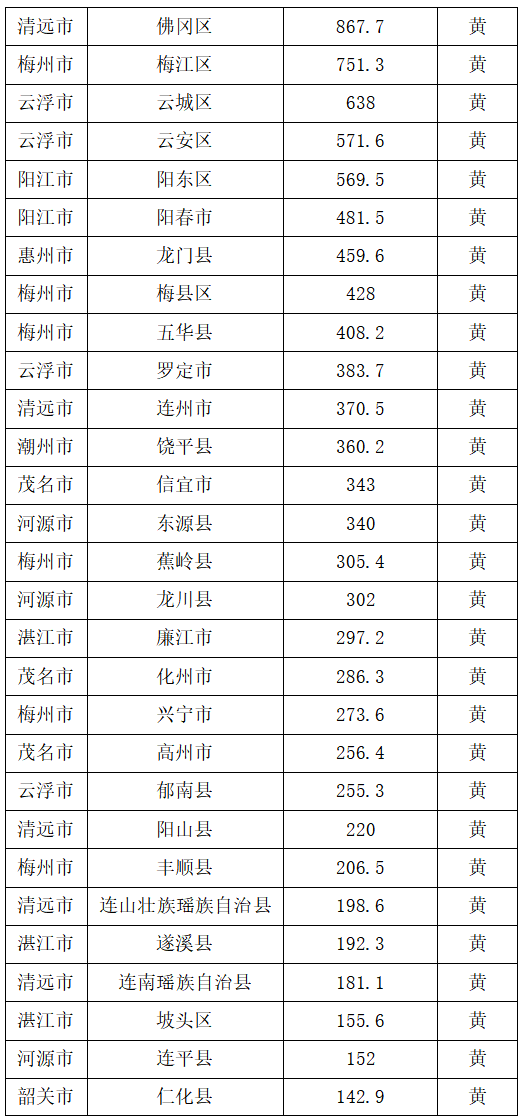

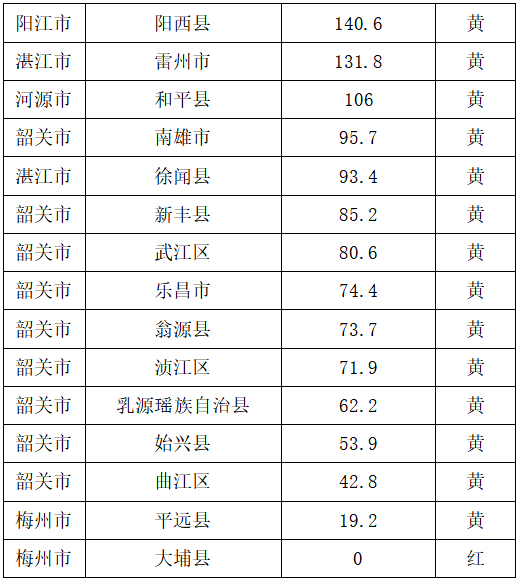

从分布式光伏承载力来看,2026年广东省上半年可接入“绿区”的县市区共计76个,占比61.79%;“黄区”共计46个,占比37.4%;“红区”共计1个(剩余可接入容量=0),占比0.81%。其中“黄区”剩余可接入容量共计15.23GW。

相较2025年,有两个区域由“绿”区转变为“黄”区,8个区域由“红”区转变为“黄”区。相较2025年末,出现消纳问题的县市区由46个提升至47个,消纳挑战仍旧严峻,但已有些许缓和。




责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

3.5~6.7GW!河北省第四季度可开放容量公布来源:河北省发改委 发布时间:2026-10-26 09:10:47

河北省发改委于10月23日公布2026年第四季度全省可开放新能源并网容量。该数据以各县域为统计单元,在统筹考虑已核准、在建及计划开工等在途项目基础上进行测算,最终形成容量区间值:下限为3584.89兆瓦(即3.58GW),上限为6723.71兆瓦(即6.72GW),整体范围为3.5至6.7GW。这一数值反映了河北省在该季度内尚可接纳新增风电、光伏等可再生能源项目的并网空间,是地方政府和开发企业开展项目前期工作、申报接入及制定投资计划的重要依据。公告旨在引导新能源有序发展,保障电力系统安全稳定运行与消纳能力相匹配。

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

南方电网广东东莞供电局:东莞分布式光伏容量突破500万千瓦来源:羊城晚报 发布时间:2026-10-21 09:23:30

东莞分布式光伏并网容量于2026年突破500万千瓦,年发电量约55亿千瓦时,减碳效果显著。文章聚焦南方电网广东东莞供电局在推动分布式光伏高质量发展中的实践:一是提速并网服务,通过“靠前走访、定制方案、绿色通道”实现最快45天并网,推广“合同能源管理”模式降低企业用能门槛;二是强化电网支撑,加大主配网投资,完成网架升级,全市镇街光伏承载力评价全部达“绿色”水平,并提升午间削峰能力;三是优化技术路径,提供低压并网等个性化方案及“绿能管家”全程服务,助力企业降本增效。此举为东莞制造业绿色转型和“双碳”目标落地提供了坚实能源保障。(198字)

安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单来源:鸠江区发展和改革委员会 发布时间:2026-10-21 08:56:00

安徽芜湖市鸠江区发展和改革委员会联合国网芜湖市江北供电分公司,依据安徽省能源局2025年40号文相关规定,对辖区内长期未建成并网或并网后长期无发电量的分布式光伏项目开展清理核查。根据文件要求,完成备案并取得电网接入意见后12个月内未建成并网的项目,须明确清理标准并及时处置。经排查统计,共发现116个超期未建成并网、1个已并网但长期无电量输出的项目,其中部分现场无发电设备或已丧失恢复发电条件。现将上述117个项目名单予以公示,公示期为2026年10月9日至10月23日,接受社会监督与情况反映。

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。
