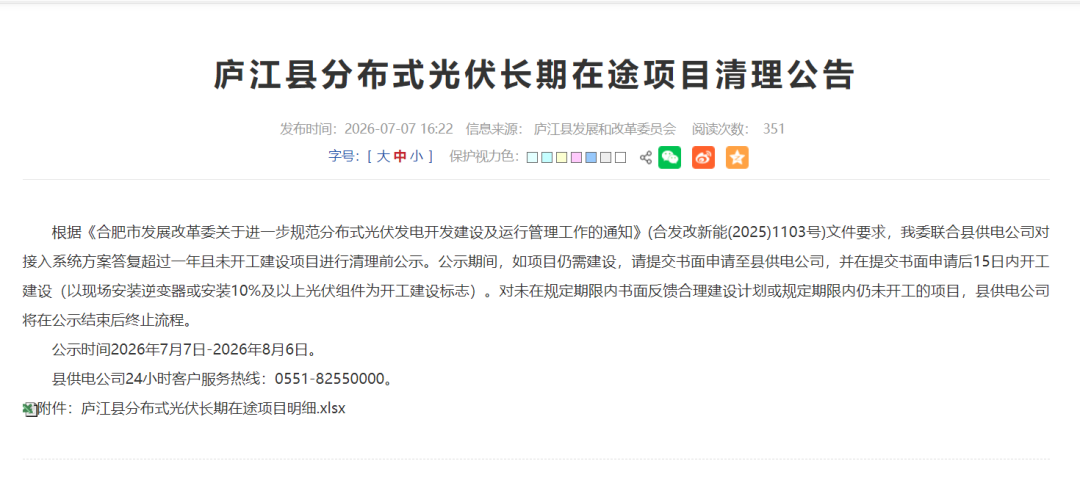

一地拟清理354个分布式光伏项目

来源:庐江县发展和改革委员会发布时间:2026-07-09 08:53:09

日前,庐江县发展和改革委员会联合县供电公司发布《庐江县分布式光伏长期在途项目清理公告》,对全县范围内接入系统方案答复超过一年且未开工建设的分布式光伏项目进行清理公示。此举旨在落实《合肥市发展改革委关于进一步规范分布式光伏发电开发建设及运行管理工作的通知》(合发改新能〔2025〕1103号)要求,推动分布式光伏项目规范有序建设。


根据公告,公示时间为2026年7月7日至2026年8月6日。公示期间,如需继续建设,项目相关方须提交书面申请至县供电公司,并在提交申请后15日内开工建设(以现场安装逆变器或安装10%及以上光伏组件为开工建设标志)。

本次公示的长期在途项目共354个,涉及庐江县城区及各乡镇,涵盖非自然人户用、一般工商业和自然人户用等多种类型,项目多在15kW至80kW之间


索比光伏网 https://news.solarbe.com/202607/09/50025599.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
冀东油田29.35MW分布式光伏项目并网来源:中国电建西北院 发布时间:2026-08-19 14:12:25

冀东油田杨凌工业园区分布式光伏项目(总装机29.35MWp,交流侧24.24MW)近日由西北院以EPC总承包模式建成并实现全容量并网发电。项目盘活富海、富隆、富通、富昌四大园区闲置厂房屋顶资源,采用“自发自用、余电上网”模式,在降低企业用电成本的同时,显著提升绿电就地消纳率。建设过程中,团队针对屋顶分散、老旧厂房加固难、多系统联调复杂等挑战,实施分园区精细化施工组织与定制化技术方案,严格落实网格化安全管理,实现全过程零事故、零隐患、零违规。该项目树立了工商业分布式光伏规模化、标准化建设的示范样板,为同类园区绿色低碳转型提供了可复制的工程实践参考。(198字)

最快1天完成阳台光伏项目审批,新西兰拟大幅简化光伏准入流程来源:TaiyangNews 发布时间:2026-08-19 08:49:11

新西兰政府拟大幅简化住宅及中小型光伏系统审批流程,旨在打造发达国家中最便捷的光伏安装制度。根据监管部《改进光伏安装流程报告》,现行流程存在多重重复检查与繁琐文件要求,导致成本高、周期长(住宅审批平均3个月,中型项目达6个月)。改革后,住宅光伏审批费将从640纽币降至200纽币,时限压缩至6天;中型项目费用由最高1.1万纽币降至1300纽币,周期缩至1个月;并网审批提速至1个工作日(10kW以下)或5个工作日(中型)。政府还将合法化“即插即用”阳台光伏,豁免部分大型及敏感区域项目的资源许可,预计十年内带来2800万至5000万纽币净收益。

1.89元/W!福建泉州4.8MW分布式光伏项目EPC中标结果公示来源:光伏盒子 发布时间:2026-08-17 10:04:32

本文介绍了中广核新能源福建中物物流泉州综合物流园4.8MW分布式光伏项目EPC总承包工程的中标结果。该项目位于福建省泉州市惠安县,由中广核新能源(惠安)有限公司作为招标人,直流侧装机容量为4.7647MWp。经公开招标,福建智合电力勘察设计有限公司成功中标,中标金额为9,082,266.67元,折合单价约1.89元/瓦。该价格反映了当前分布式光伏EPC市场的建设成本水平。公告明确了中标单位、合同金额、单位造价及项目基本参数,体现了项目在选址、规模与经济性方面的典型特征,是福建省内近期落地的工商业分布式光伏示范项目之一。(199字)

清理光伏项目 告别“跑马圈地”来源:经济日报 发布时间:2026-08-17 09:41:07

今年以来,全国集中清理超1000个长期圈占光伏建设指标却迟迟不开工、不落地的闲置项目,涉及备案终止、撤销或销户。这些项目普遍存在“纸面年龄大、实际建设零”的现象,占用电网接入容量等稀缺资源,实为囤积待涨、成本观望或盲目跟风所致。清退行动旨在破除资源套利乱象,释放空间给具备真实建设能力与稳定收益能力的优质项目。文章进一步提出系统性治理路径:提高备案门槛,强化开发主体资质、资金与经验审核,探索保证金及开工约束机制;实施全过程动态监管,推行“有效期管理”,按季度通报进度并精准管控各建设节点;优化指标再分配,优先支持有在建项目、并网业绩和真实投资记录的企业,并建立“负面清单”限制曾被清退企业短期内重新申报。最后强调,企业需转向重质量、强运营的精细化发展模式。

四川一地临时暂停分布式光伏项目备案来源:渠县发展和改革局 发布时间:2026-08-17 09:34:04

四川省达州市渠县发展和改革局于2026年8月12日发布通知,决定即日起临时暂停全县所有分布式光伏项目备案工作。此举旨在应对当前光伏领域存在的突出风险隐患,重点包括两类问题:一是不法分子以光伏项目为名实施诈骗,造成群众财产严重损失;二是部分光伏企业存在违法转包、未落实工资支付保障制度等问题,导致拖欠农民工工资现象频发,侵害劳动者合法权益。暂停范围覆盖全县所有分布式光伏项目的备案受理,恢复时间将根据风险整治情况另行通告。该措施系属阶段性监管举措,以维护群众利益和市场秩序。

3.27元/瓦!30MW分布式光伏项目EPC总承包中标结果公示来源:索比光伏网 发布时间:2026-08-17 09:21:38

8月14日,旭朗能源梧州市30MW分布式光伏发电项目EPC总承包中标结果公示发布。该项目位于广西梧州市蒙山县,利用当地一般农用地(园地)、未利用地及空闲厂房屋顶建设光伏电站,直流侧装机容量为30兆瓦。工程拟以10千伏电压等级就近接入周边变电站母线或公用线路,共设8个并网点,具体接入方案以电网公司最终批复为准。云南境锐电力工程有限责任公司中标,中标总价为9810万元,折合综合单价3.27元/瓦。该中标结果标志着项目进入实施阶段,是梧州市推进分布式光伏开发的重要落地举措。(199字)

工厂分布式光伏项目找谁做?海尔新能源全链路“发储管售”实力解析来源:海尔新能源 发布时间:2026-08-12 17:04:16

本文围绕工商业分布式光伏项目集成服务商的选择问题,系统解析海尔新能源的全链路服务能力。在“双碳”目标与电力市场化改革背景下,我国工商业分布式光伏市场快速增长,企业亟需具备综合能力的合作伙伴。海尔新能源作为海尔集团唯一新能源主体,聚焦“发、储、管、售”全环节,提供数智化清洁能源解决方案。文章从四大维度展开:一是品牌实力,依托海尔产业基础,建成“多研发中心+双生产基地”研产体系,实现核心设备自研自制;二是项目经验,覆盖国内高耗能工厂、物流园区、钢铁基地及海外泰国等典型场景,验证降本、增效、减碳实效;三是全周期服务,以纳晖能源互联网平台支撑规划、建设、运维、交易闭环管理;四是供应链与设备品质,通过AI逆变器、能源机器人、智能云平台等保障高效稳定运行。

从安装屋顶到经营资产丨2026中国新型能源应用端发展峰会解码户用光伏财富密码来源:通威集团 发布时间:2026-08-12 09:05:22

2026中国新型能源应用端发展峰会将于11月17-20日成都举办,聚焦户用分布式光伏“下半场”价值深耕。峰会直面并网消纳、光储融合、运维升级等痛点,汇聚电网专家、投资机构、一线服务商与终端业主,共探技术方案、商业模式与生态协同,助力屋顶资源高效开发与乡村振兴落地。

100MW!内蒙古户用分布式光伏发电项目招标来源:中国招标投标公共服务平台 发布时间:2026-08-12 08:55:15

内蒙古乌兰察布市启动100MW户用分布式光伏发电项目招标,由中峰岳盛(内蒙古)新能源有限公司作为招标人,项目已获相关部门审批核准。总投资约3.5亿元,建设范围覆盖四子王旗、兴和县、化德县等多个县域。项目采用“农户庭院+分布式”模式,光伏组件直接安装于农户自有院落内,逆变器、并网柜等电气设备依托壁挂或光伏支架就地布置,不额外占用耕地或公共空间。工程地质条件暂按天然地基设计,最终基础方案将在施工图阶段依据实地勘察报告优化确定。该项目旨在推动农村能源结构转型,提升可再生能源就地消纳能力,是内蒙古推进整县屋顶分布式光伏开发的重要实践之一。(198字)

京能国际北京海淀区首师大附中0.52MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-08-06 09:26:45

8月4日,京能国际北京海淀区首都师范大学附属中学0.52兆瓦分布式光伏项目完成备案。该项目利用校内闲置屋顶建设光伏发电系统,采用“自发自用、余电上网”模式。建成后年均发电量约59万千瓦时,相当于节约标准煤178吨、减排二氧化碳558吨,可显著降低校园传统能源消耗与碳排放。作为京能国际在新能源校园场景的重要布局,该项目不仅强化了其绿色校园解决方案能力,也为北京市基础教育领域推进绿色低碳转型和零碳校园建设提供了实践范例。(198字)

安徽凤阳县拟清退124个分布式光伏项目!来源:凤阳县人民政府 发布时间:2026-08-06 09:07:52

安徽凤阳县拟清退124个超期未建的分布式光伏项目。依据滁州市发改委相关管理通知,县供电公司对已备案并取得电网接入意见但12个月内未建成并网的项目开展核查,共梳理出124个逾期未开工项目,现予以公示并启动清退程序。公示期内(2026年8月5日至9月4日),相关企业可提交书面说明及合理建设计划,并须在15日内实质性开工建设;逾期未反馈或仍未开工的,供电公司将终止其并网流程。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与电网接入管理效能。
