土地、限电、电价三重压力下,光伏投资热退潮!

来源:智汇光伏发布时间:2026-07-08 06:29:10

限电、交易电价、土地成本的不确定性,让光伏电站这项长达20年以上的固定资产投资项目,变成一个“低收益、高风险”的长周期投资项目,企业投资热情快速下降。2026年前5个月国内光伏新增装机同比下降70%。

整体市场体量下降的情况下,生存成为光伏设备企业的第一要务;企业很难脱离“白热化”市场竞争的现实,将反内卷工作真正落到实处。

一、光伏反内卷一年半,为何组件中标价再次跌破0.7元/W!

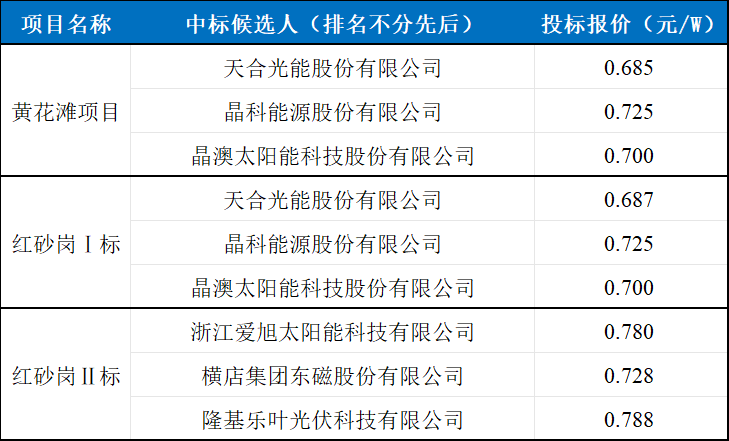

近日,浙能2.52GW组件集采公布中标结果,最低价0.685元/W,再次跌破0.7元/W!毫无疑问,这一价格低于光伏组件的全成本价!

更值得注意的是,报出这一价格的并非三线小厂,而是稳居一线的天合光能!

也不仅仅是天合光能,所有中标企业的报价,都低于中国光伏行业协会2026年年初公布的“组件全成本+税+质保费”的价格(当前银价约13~14元/kg)。《CPIA:银价20元/g时,组件平均全成本0.824元/W》

从2024年12月的中央经济工作会议上提出综合整治“内卷式”竞争开始,光伏行业已经开展了超过一年半的反内卷工作。

为何产品价格还如此“卷”?为何企业间竞争还如此“卷”?

“卷”,是下行市场下的无奈之举!

二、国内光伏市场寒气逼人!

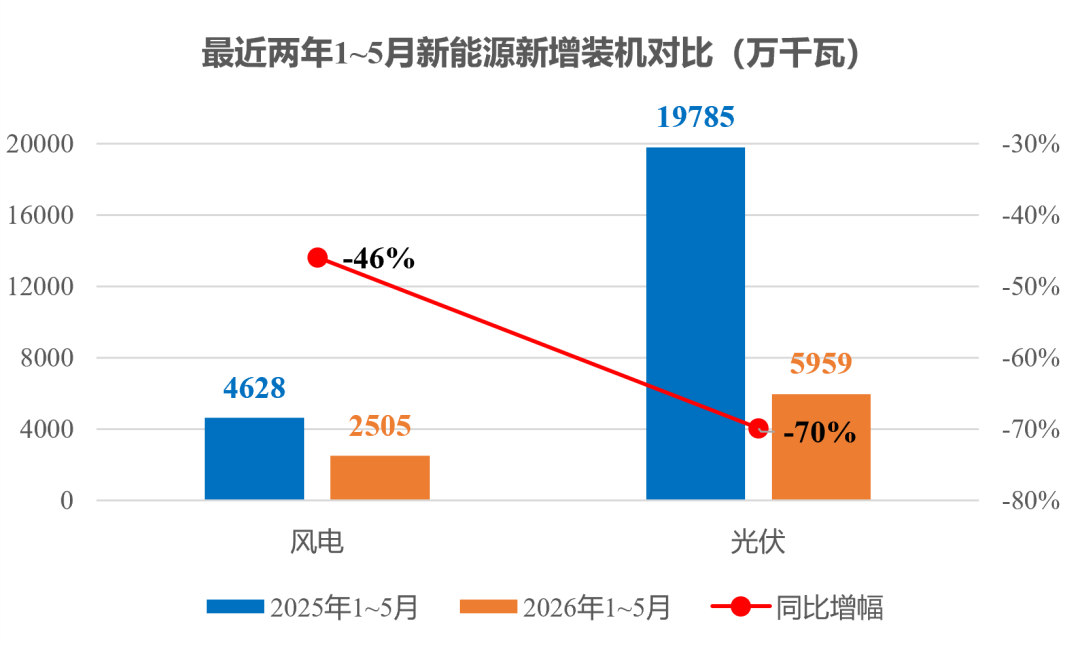

根据国家能源局的数据,2026年1~5月,光伏新增装机59.59GW,同比大幅下降70%!

新增装机下降只是结果,背后原因是企业光伏项目投资热情的大幅下降!

1)光伏项目开发意愿下降

根据各省公开下发的新能源项目指标分配结果,2026年1~6月,光伏项目的规模明显低于风电项目。而在河北省发改委刚公布的《2026年河北省部分风电光伏项目竞配清单》中,只有1.93GW的风电项目,甚至没有一个光伏项目。

2)获得指标后,最终放弃开发

不仅仅是新开发的项目减少,2026年上半年,许多已经获得项目指标的企业也放弃建设。

贵州、福建、山西、陕西、新疆、宁夏等各级政府,清退了超过4GW、超期为开工的光伏项目。

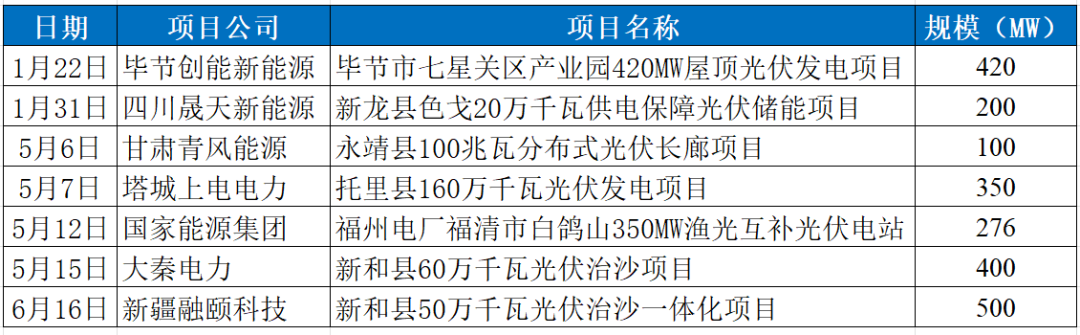

甚至有的项目已经开展的EPC招标阶段,但由于政策、土地等原因,终止EPC招标。初步统计,发终止公告的项目规模就已经超过2.2GW,如下表所示。

表:2026年上半年半部分EPC终止的项目

企业都不愿意开发、建设光伏项目了!这也意味着,未来光伏的新增装机大概率会持续下降。

三、三重不确定性,让光伏项目低收益、高风险!

1、土地成本的不确定性

与风电项目不同,光伏项目占地面积大,土地相关成本问题尤为突出。然而,各省对土地税收的执行情况一直存在差异。即使同一地区,政策也会有变化。在之前的文章中曾经介绍过。《》

2017年12月,内蒙古为促进光伏行业发展,出台内财税〔2017〕2010号文(原文件附后),明确光伏用地的税收优惠政策。

2025年9月,内蒙古财政厅、内蒙古税务局发布文件明确:自2025年12月31日,废止内财税〔2017〕2010号文件!即内蒙古的土地税收优惠将被取消!

2026年6月底,山西某光伏领跑者基地项目的投资企业,收到地方税务的通知。通知中提到:通过对企业有关涉税事项进行风险核查后,发现:未足额申报耕地占用税、未足额申报城镇土地使用税。通知企业进行自查补正,自行补正申报,补缴税款、调整账目。

然而,2017年领跑者基地招标时,当地税务部门曾经出示红头的“承诺函”,承诺:光伏领跑基地所选场址,不在县城,建制镇和工矿区范围内,不属于征收城镇土地使用税范围;占用少量的耕地,按基地项目规划,采用农业种植大棚加装光伏组件发电模式,不改变农业用地性质,不属于征收耕地占用税范围。

2017年项目招标时红头文件承诺不征收,2026年又要求企业补缴。政策的变化,让土地成本存在巨大的不确定性。

光伏项目占地动辄上百公顷,土地相关税费政策的变动,将会带来项目成本的巨大变化,使项目收益率明显低于投资决策时的预测值。

2、发电量的不确定性

2026年3月12日,京能集团下属的乡城联合光伏开发有限公司给四川省发改委提交《关于乡城联合光伏开发有限公司正勉光伏电站因发电能力受限导致经营困难的情况说明》,提到:

正勉光伏电站为光伏扶贫电站,对口扶贫人数3610人,每年固定向炉霍、道孚两县乡村振兴局贡献扶贫款361万元,已连续运行8年。当前,电站日均限电率达70%,部分甚至超过80%。2月份发电量较去年同期减少65%,3月份较少74%,产值规模大幅缩减。自2026年1月30日至今,限电情况已持续40天,发电量及营业收入较2025年同比减少66%。 鉴于光伏扶贫电站收益优先保障扶贫资金足额发放,限电导致电站运维成本难以覆盖,扶贫收益分配延迟,直接影响既定帮扶计划。为破解困境,现恳请贵单位予以支持,协调电力部门优化电网调度,优先保障扶贫项目发电权益,尽可能减小对我公司的限电力度。

3月16日,能源局电力调度处回复处理意见:已线下沟通,达成一致意见。

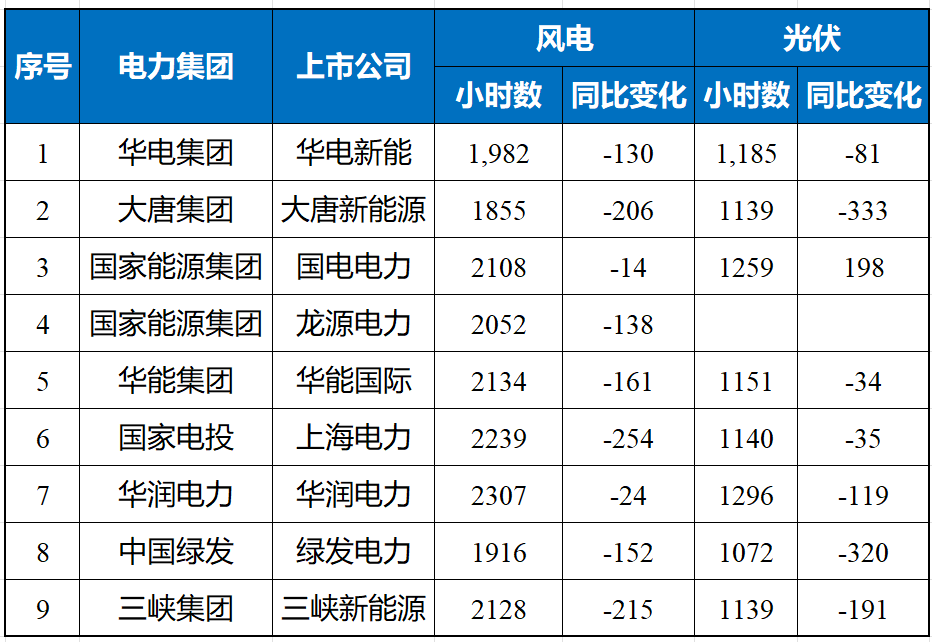

光伏扶贫电站作为一项民生工程,一向享受各种优惠政策。扶贫电站的限电问题可以当做特殊电站得到解决,但其他普通的光伏电站则很难享受这种特殊照顾。在之前的文章中,也根据9家央企下属上市公司的财报,统计了各家风电、光伏项目的发电小时数变。2025年,各家的发电小时数都有不同程度的下降。多家财报中提到限电损失明显增加。

表:9家上市公司风电、光伏年利用小时数及变化(单位:小时)

3、交易电价的不确定性

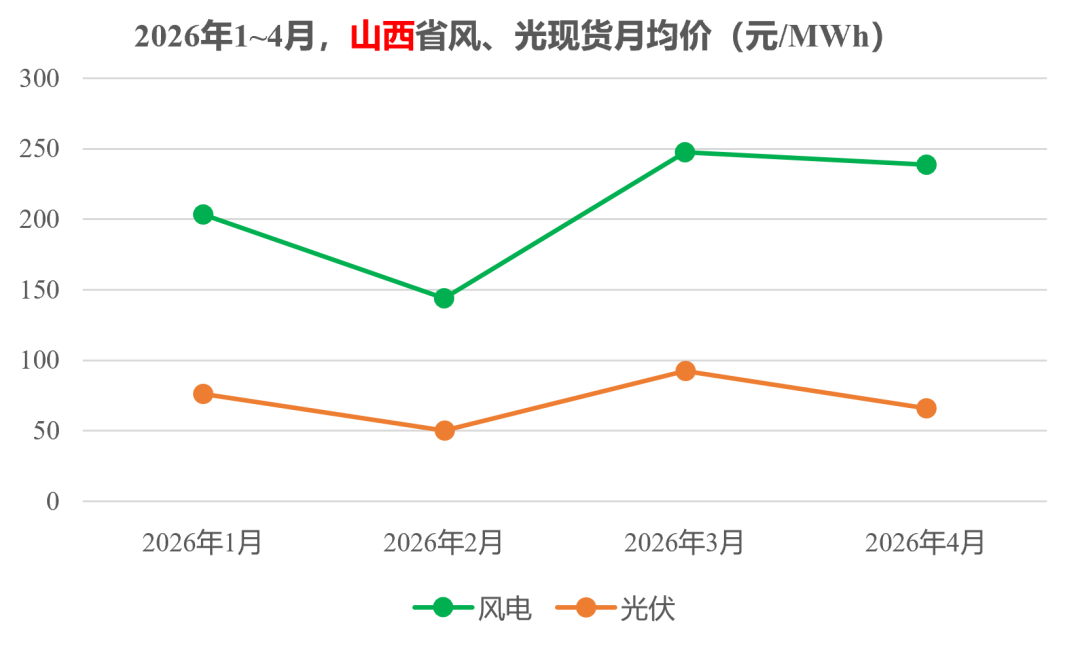

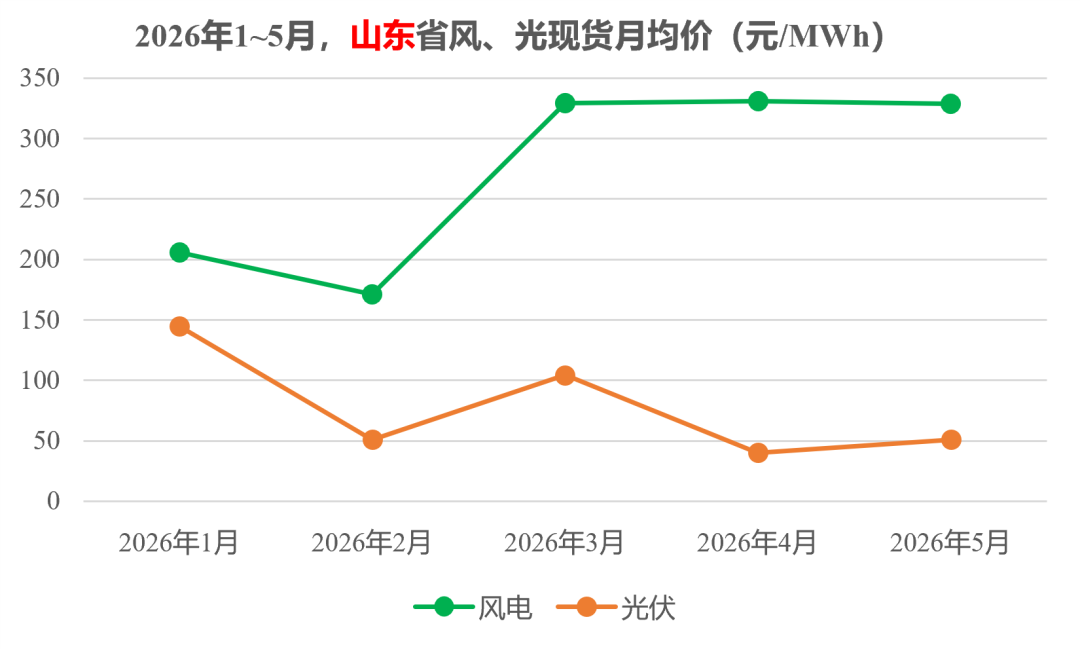

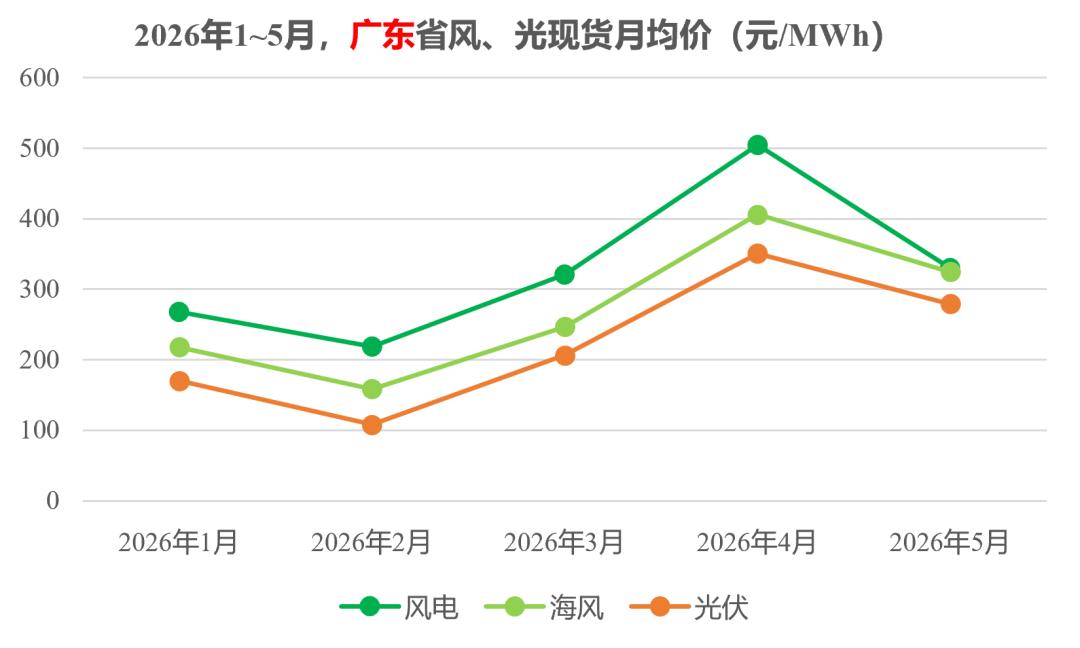

在一文中介绍了7个省风电、光伏现货交易的价格。可以看出:由于光伏项目出力时间集中,各省光伏项目的现货交易电价普遍低于风电项目,低于煤基准电价。而且,从山东、山西、广东等第一批开展现货交易的省份来看,随着光伏渗透率提高,光伏现货平均电价逐年走低。

虽然目前有机制电价托底,但机制电量并不能覆盖100%的发电量。以甘肃为例,普通存量光伏项目,机制电量不超过37.5小时,大概只能覆盖2~3%的发电量。

如果只有少部分电量的电价相对确定,大部分电量电价未知、且有下降趋势,但下降幅度很难预测;那项目的上网电价就有很大的不确定性。

4、三重不确定性叠加,带来投资高风险

如前文所述,

土地相关税费政策变化,让光伏项目成本(支出)充满不确定性;

项目的限电形势日益严峻、交易电价低,让光伏项目的收入充满不确定性。

然而,光伏项目投资周期是20~30年。在20~30年的周期里,三重不确定因素叠加,就让光伏项目成为一项高风险投资。

高风险需要高收益来对冲。那光伏项目收益有多高呢?

2026年4月10日,甘肃能源发布审议通过《关于投资建设甘肃庆阳东数西算产业园区绿电聚合试点项目二期工程100万千瓦新能源项目的议案》,项目的资本金收益率仅为2.17%!

而大多数央国企光伏项目投决的收益率要求也在6%左右。

资本金收益率6%左右,一旦项目的土地成本、发电量、上网电价等条件发生变动,项目很可能面临亏损。

四、结语

2025年,是中国光伏项目投资的高光时刻!全年新增装机达到316.6GW!这可能将是最近几年的极值。

2026年以来,光伏行业的投资热度肉眼可见下降;1~5月份的新增装机,甚至低于2024年。然而,更让人担忧的是,从目前项目申报、开工情况来看,这种下降趋势将会持续!

在这种市场收缩的情况下,供过于求会更加明显,企业竞争必然白热化!企业的销售价格很难抬高,“反内卷”工作也会更加任重道远!

索比光伏网 https://news.solarbe.com/202607/08/50025537.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
荒山滩涂“点绿成金”:地面集中式光伏综合解决方案如何盘活闲置土地?来源:阳光新能源网 发布时间:2026-07-06 11:24:27

本文探讨在“双碳”目标下,如何通过地面集中式光伏综合开发盘活荒山荒坡、滩涂盐碱地等低效闲置土地。文章指出,此类地块虽光照资源丰富、成本较低,但面临地形复杂、生态脆弱、单一发电收益有限等现实难题。为此,行业已形成山地光伏、渔光互补、盐光互补、土壤修复光伏等多种成熟模式,实现“一地多用”。阳光新能源依托自主研发的「魔方」技术平台(含高效发电、数智寻优、场景融合三大技术),提供全场景解决方案,并以广东仁化“污染修复+光伏”、湖北洪湖“渔光互补+储能”等落地案例,验证了光伏与生态治理、农业渔业协同发展的可行性与经济性,展现了闲置土地向绿色资产转化的实践路径。(199字)

碳关税与央企订单双重压力下:中正能源零投入光伏,助珠三角企业把绿电变成合规通行证来源:中正能源 发布时间:2026-06-05 19:07:01

本文聚焦欧盟碳关税(CBAM)实施与央企绿色供应链标准趋严双重压力下,珠三角企业面临的绿电合规困境。文章指出,制造业工厂、商场、租赁厂房及二房东普遍面临绿电占比不足、缺乏可核查凭证、自建光伏投资大、租期短难回收成本等现实难题。为此,中正能源推出“5+X”零投入光伏模式:由其全额出资建设并运维屋顶光伏电站,企业零前期投入即可使用低价绿电,提升绿电占比与碳减排数据的可追溯性,满足碳关税申报、绿色工厂认证及央企供应商准入要求。该模式配套节能改造与认证辅导,并针对短租场景设计5年期满后灵活续约或免费拆除条款。目前,中正能源已在珠三角落地40余个项目,总装机超60兆瓦,助力企业降本减碳、加速合规。(198字)

央企供应链与碳关税双重压力下:中正能源零投入屋顶光伏,零成本破局来源:中正能源 发布时间:2026-04-29 13:40:10

欧盟碳关税与央企绿色供应链的双重压力,正在倒逼企业快速提升绿电占比。这些压力,正是中正能源每天在帮企业化解的。这就是中正能源零投入光伏模式的价值所在。欧盟碳关税没有缓冲期,央企绿色供应链标准只会更严。

贵州荔波县公布新能源(光伏、风电、储能)项目土地流转意见来源:荔波县人民政府 发布时间:2026-04-24 10:15:12

日前,荔波县政府印发荔波县新能源项目土地流转工作指导意见的通知,通知按照分类补偿指导标准。原文如下:荔府办〔2026〕4号荔波县人民政府办公室关于印发荔波县新能源项目土地流转工作指导意见的通知各民族乡(镇)人民政府、玉屏街道办事处,县直相关部门:《荔波县新能源项目土地流转工作指导意见》已经县人民政府研究同意,现印发你们,请认真抓好贯彻落实。

宁夏税务:3家光伏企业补缴土地两税1.47亿元,占当年总额64%来源:国家税务总局银川市税务局 发布时间:2026-03-30 17:28:53

日前,国家税务总局银川市税务局稽查局的统计数据显示,2025年在随机选取的102户企业中,光伏发电企业的耕地占用税和城镇土地使用税补缴金额引人注目——2户光伏发电企业补缴耕地占用税高达1.26亿元,1户补缴城镇土地使用税2178万元,两者合计占所有补缴税费金额的64%。针对疑点问题,结合城镇土地使用税征税范围,开展电话核查和实地核查。

647元/亩/年!宁夏某地拟租赁253.83亩国有光伏方阵用地土地使用权来源:平罗县人民政府 发布时间:2026-02-26 09:34:59

平罗县自然资源局国有光伏方阵用地协议租赁使用权公示根据《中华人民共和国土地管理法》、《协议出让国有土地使用权规范》等有关规定,本着公开、公正、公平的原则。经县人民政府专题会议研究决定,我局拟以协议方式租赁1宗国有光伏方阵用地土地使用权。租赁单价647元/亩/年,总租赁价格821140元。

存量光伏电站亏损面持续扩大来源:光伏們 发布时间:2026-02-06 08:31:16

混乱的土地两税征收在云南的调研中,有光伏投资企业表示,其存量电站拟按照光伏电站场区面积进行耕地占用税的征收,具体征收额度未透露,但对电站收益影响巨大。存量光伏电站土地、限电的共振本就使得项目收益急转之下,再叠加不断下降的电价,光伏电站亏损的波及范围正越来越大。

一光伏上市公司将房产、土地抵债!来源:聆达公告 发布时间:2026-02-05 09:07:12

近日,*ST聆达发布第六届董事会第三十六次会议决议公告。董事会同意全资子公司金寨嘉悦新能源科技有限公司与有财产担保债权人安徽金园资产运营管理有限公司就以物抵债事宜签署《债务清偿协议》,本次抵债范围为全资子公司金寨嘉悦新能源科技有限公司的部分房产、土地及在建工程,抵债金额为116,194,495.85元,抵债资产价值依据为担保财产的评估市场价值。

彭澎:电价长期下行趋势下 可投资项目的筛选逻辑愈发清晰来源:索比光伏网 发布时间:2026-01-15 09:02:41

光伏产业的核心矛盾已转变为“低成本绿电需求与系统成本上升”的博弈,而破局关键在于思维转变——从单纯追求资产建设规模,转向在市场化生态中创造整合价值。

华电能源光伏投资并购新规:大基地收益率不低于6.5%,分布式光伏不低于7%!来源:索比光伏网 发布时间:2025-12-09 09:03:54

来源/华电能源华电能源发布《华电能源股份有限公司投资管理规定》。风电光伏项目总投资20亿元以内自建项目、10亿元以内并购项目施行分级分类决策机制。在具体的收益率要求方面,风电光伏及大型风光水火储基地等项目,资本金内部收益率投资决策标准不低于6.5%;屋顶分布式光伏不低于7%;储能项目不低于6.5%。
