贵州荔波县公布新能源(光伏、风电、储能)项目土地流转意见

来源:荔波县人民政府发布时间:2026-04-24 10:15:12

日前,荔波县政府印发荔波县新能源(光伏、风电、储能)项目土地流转工作指导意见的通知,通知按照分类补偿指导标准。

(一)土地征收补偿指导标准。土地征收按照《黔南州人民政府关于实施黔南州征地区片综合地价补偿标准的通知》(黔南府函〔2023〕185号)公布实施的征地区片综合地价补偿标准执行。

(二)土地流转指导单价。参照黔南州及周边县(市)在新能源项目建设中土地流转情况,结合荔波县实际,确定我县新能源项目的土地流转指导单价标准为:(1)地面植被附着低于(包含)40%的荒山、荒坡、荒滩流转价格为50元/亩/年;(2)地面植被附着高于40%的荒山、荒坡、荒滩按旱地标准(包括林地、草地、园地)流转价格为200元/亩/年;耕地、水田、设施农用地流转价格为400元/亩/年。

新能源项目进场道路和检修通道原则上需与乡村振兴产业路、森林防火通道相结合,按要求依法办理用地手续,道路硬化须符合统一硬化标准宽度,且参照(黔南府函〔2023〕185号)文件按征地补偿标准执行;硬化超过标准宽度,且后期能恢复的部分,以流转方式结合指导单价一次性补偿22年(运营期20年+建设期2年)的标准执行。同时,弃土场、弃渣场、集电线路参照流转方式用地办理相关手续,且集电线路采取地埋,且深埋不低于70厘米。项目申报的建设用地按(黔南府函〔2023〕185号)征地补偿标准执行。

(三)青苗及地上附着物补偿指导标准。新能源项目土地流转涉及青苗及地上附着物的,按照《荔波县人民政府办公室关于公布荔波县征地青苗及地上附着物补偿指导标准的通知》(荔府办〔2020〕157号)文件的补偿标准执行。

若地上附着物中在该文件中没有相应补偿项目及标准的,可参照该文件类似项目标准进行评估,在评估的基础上由土地流转的双方采取“一事一议”方式协商确定。

流转工作开展后在土地上抢栽、抢种的青苗不予补偿。由原所属村民或集体在流转协议规定的时间内自行移除,超过时间视为村民放弃处理。

(四)林木补偿指导标准。林地林木补偿指导标准参照《贵州省人民政府关于修订贵州省征占用林地补偿费用管理办法的决定》(贵州省人民政府第78号令)和林业部门的相关规定执行。

(五)坟墓搬迁补偿指导标准。坟墓搬迁补偿指导标准参照《荔波县人民政府办公室关于公布荔波县征地青苗及地上附着物补偿指导标准的通知》(荔府办〔2020〕157号)文件的补偿标准执行。

(六)炮损赔偿指导标准。因施工放炮造成房屋及构筑物损坏的,由建设施工单位按照有关法律法规处理。对是否属于炮损以及损坏程度的认定,可参照类似项目标准进行评估,在评估的基础上由双方采取“一事一议”方式协商确定。经双方协商无法达成一致意见的,依照法律程序解决。

(七)道路等设施还建。因工程建设施工单位需要使用地方道路等设施的,使用前施工单位应与地方有关部门签订相关使用协议,项目建设完成后由施工单位按不低于原道路标准负责恢复还建。

原文如下:

荔府办〔2026〕4号 荔波县人民政府办公室 关于印发荔波县新能源(光伏、风电、储能)项目土地流转工作指导意见的通知

各民族乡(镇)人民政府、玉屏街道办事处,县直相关部门:

《荔波县新能源(光伏、风电、储能)项目土地流转工作指导意见》已经县人民政府研究同意,现印发你们,请认真抓好贯彻落实。

特此通知

荔波县人民政府办公室

2026年4月9日

荔波县新能源(光伏、风电、储能)项目土地流转工作指导意见

为深入贯彻习近平新时代中国特色社会主义思想和党的二十大精神,践行党中央“碳达峰·碳中和”目标,并以此为契机,加快我县产业结构优化升级,提升我县工业发展水平,荔波县出台了《荔波县实施工业倍增行动计划》(荔党发〔2021〕12号),结合省州关于工业倍增工作要求,谋划工业项目,推动工业经济发展,我县积极招商引进一批新能源(光伏、风电、储能)项目(以下简称:新能源项目)入驻荔波投资建设。为加快推进我县新能源项目建设进程,促进荔波县经济社会发展,做好新能源项目建设的土地流转,地上附着物补偿及炮损赔偿工作,依据《中华人民共和国农村土地承包法》《农村土地经营权流转管理办法》《黔南州人民政府关于实施2023年黔南州征地区片综合地价补偿标准的通知》(黔南府函〔2023〕185号)等规定,参照我县其他重大建设项目的有关土地流转工作要求,结合实际,特制定本工作指导意见。

一、制定原则

(一)坚持合法取得、合理使用原则。新能源项目投资企业要依法依规取得新能源项目建设指标,并依法办理项目的相关专题手续和用地手续,科学合理规划使用土地,切实维护土地所有者及使用者的合法权益。

(二)坚持政府引导、市场主导原则。要坚持政府引导,企业自愿、分步实施、有序推进,充分发挥市场调节作用,积极引导企业向有利于推动项目建设、合理利用资源的用地行为,并将符合新能源项目开发建设的土地合理规划用于项目建设,确保土地流转工作有序开展。

(三)坚持分类指导标准、公开公正原则。要科学制定新能源项目土地流转的分类指导补偿标准,按指导标准实施新能源项目的土地流转工作,同时遵循“依法、自愿、有偿”原则,做到项目土地流转全过程的公开公正。

二、分类补偿指导标准

(一)土地征收补偿指导标准。土地征收按照《黔南州人民政府关于实施黔南州征地区片综合地价补偿标准的通知》(黔南府函〔2023〕185号)公布实施的征地区片综合地价补偿标准执行。

(二)土地流转指导单价。参照黔南州及周边县(市)在新能源项目建设中土地流转情况,结合荔波县实际,确定我县新能源项目的土地流转指导单价标准为:(1)地面植被附着低于(包含)40%的荒山、荒坡、荒滩流转价格为50元/亩/年;(2)地面植被附着高于40%的荒山、荒坡、荒滩按旱地标准(包括林地、草地、园地)流转价格为200元/亩/年;耕地、水田、设施农用地流转价格为400元/亩/年。

新能源项目进场道路和检修通道原则上需与乡村振兴产业路、森林防火通道相结合,按要求依法办理用地手续,道路硬化须符合统一硬化标准宽度,且参照(黔南府函〔2023〕185号)文件按征地补偿标准执行;硬化超过标准宽度,且后期能恢复的部分,以流转方式结合指导单价一次性补偿22年(运营期20年+建设期2年)的标准执行。同时,弃土场、弃渣场、集电线路参照流转方式用地办理相关手续,且集电线路采取地埋,且深埋不低于70厘米。项目申报的建设用地按(黔南府函〔2023〕185号)征地补偿标准执行。

(三)青苗及地上附着物补偿指导标准。新能源项目土地流转涉及青苗及地上附着物的,按照《荔波县人民政府办公室关于公布荔波县征地青苗及地上附着物补偿指导标准的通知》(荔府办〔2020〕157号)文件的补偿标准执行。

若地上附着物中在该文件中没有相应补偿项目及标准的,可参照该文件类似项目标准进行评估,在评估的基础上由土地流转的双方采取“一事一议”方式协商确定。

流转工作开展后在土地上抢栽、抢种的青苗不予补偿。由原所属村民或集体在流转协议规定的时间内自行移除,超过时间视为村民放弃处理。

(四)林木补偿指导标准。林地林木补偿指导标准参照《贵州省人民政府关于修订贵州省征占用林地补偿费用管理办法的决定》(贵州省人民政府第78号令)和林业部门的相关规定执行。

(五)坟墓搬迁补偿指导标准。坟墓搬迁补偿指导标准参照《荔波县人民政府办公室关于公布荔波县征地青苗及地上附着物补偿指导标准的通知》(荔府办〔2020〕157号)文件的补偿标准执行。

(六)炮损赔偿指导标准。因施工放炮造成房屋及构筑物损坏的,由建设施工单位按照有关法律法规处理。对是否属于炮损以及损坏程度的认定,可参照类似项目标准进行评估,在评估的基础上由双方采取“一事一议”方式协商确定。经双方协商无法达成一致意见的,依照法律程序解决。

(七)道路等设施还建。因工程建设施工单位需要使用地方道路等设施的,使用前施工单位应与地方有关部门签订相关使用协议,项目建设完成后由施工单位按不低于原道路标准负责恢复还建。

三、土地流转费的支付方式

1.土地流转费支付方式。土地流转费支付可采取以下方式,由村组及群众自主选择并在协议中明确:

第一种方式:流转费按期递增支付方式:即土地流转费用按每五年一付,流转双方可在流转协议中约定具体递增的增幅计算流转费用,按期支付给村组及群众。

第二种方式:流转费不递增且一次性支付方式:即按土地流转标准计算(不递增)在项目土地流转期限内的总土地流转费用后,采取一次性支付完项目流转期内的土地流转费的方式支付给村组及群众。

第三种方式:流转双方可在上述两种方式之外,协商约定其他支付方式,约定内容需在流转协议中明确载明,且不得违反国家法律法规及本指导意见规定的补偿标准底线。

2.青苗及地上附着物、林木、中药材、坟墓搬迁补偿及炮损赔偿等费用支付方式。参照《荔波县人民政府办公室关于公布荔波县征地青苗及地上附着物补偿指导标准的通知》(荔府办〔2020〕157号)文件的补偿标准执行。

四、权属争议土地处理

在土地流转中,若涉及村与村、组与组、集体与个人等产生土地权属争议的,由乡(镇、街道)人民政府牵头负责协调处理,并指导村民委员会组织当事双方进行调解;若涉及乡镇与乡镇产生土地权属争议的,由县自然资源局牵头会同林权工作专班组织当事双方进行调解;涉及我县与相邻县产生土地权属争议的,由县人民政府专题上报州人民政府和州自然资源局等相关部门组织调解。

为加快项目进度,争议双方短期内难以达成一致意见的,搁置争议,待争议协调处理清楚后,再将涉及资金支付至权属人。

五、其他事项

本指导意见适用于荔波县新能源项目土地流转工作指导,解释权属于荔波县人民政府办公室,未尽事宜由项目建设业主、平台公司、涉及乡(镇、街道)及县直部门结合地方实际情况协调处理。本指导意见若与后续新出台文件规定不一致的,按新文件规定执行。

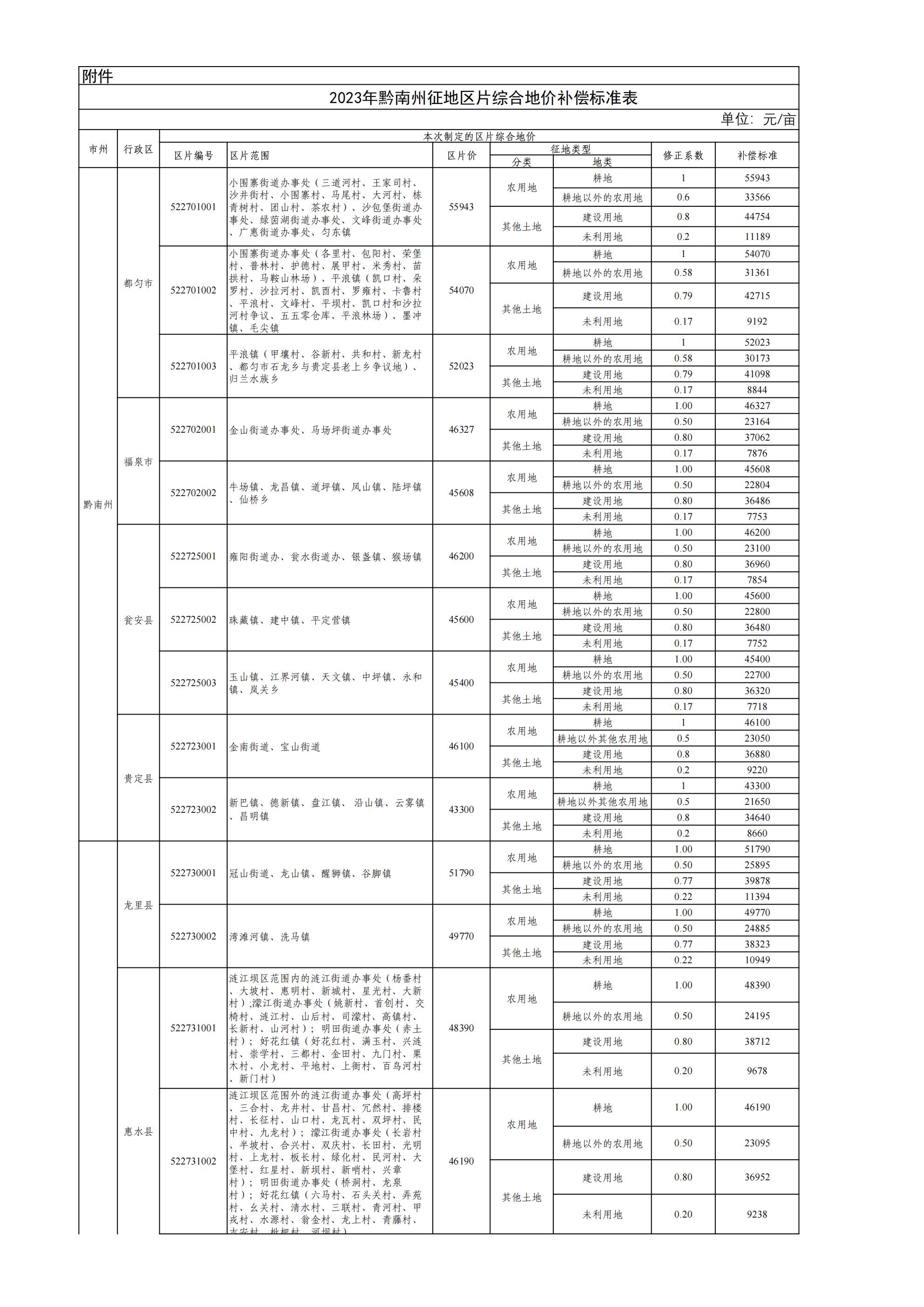

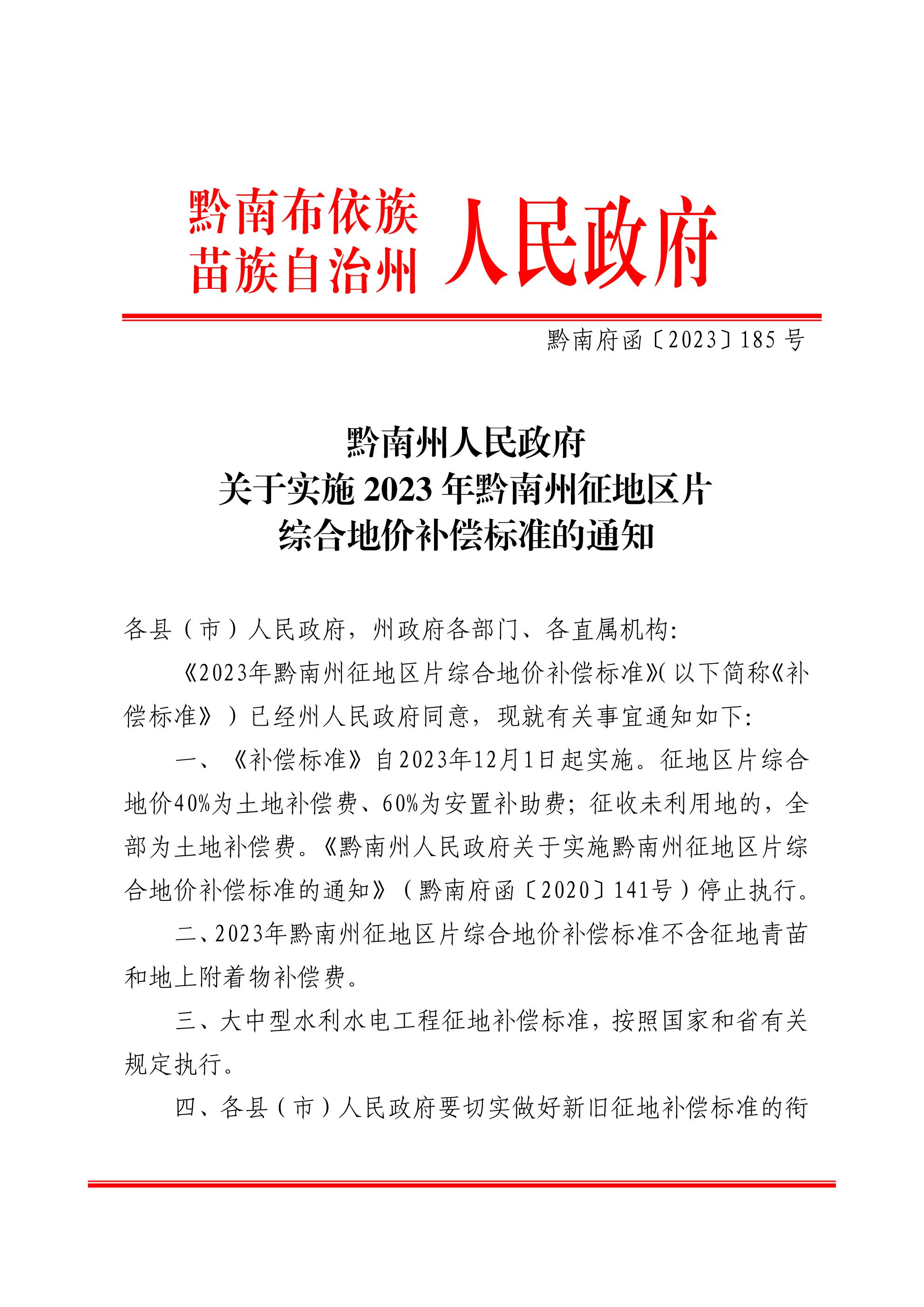

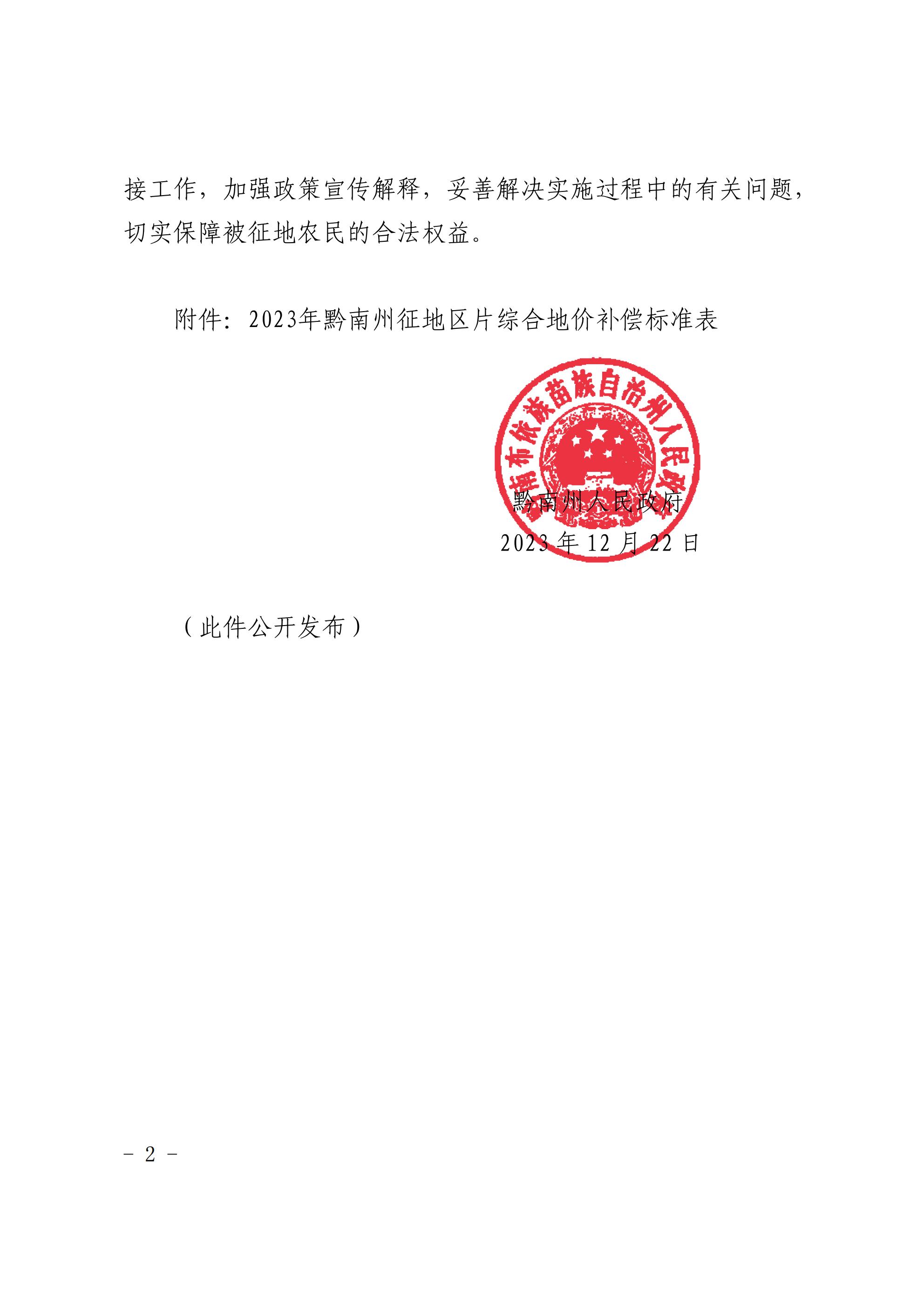

附件1:黔南府函〔2023〕185 号 黔南州人民政府关于实施2023年黔南州征地区片综合地价补偿标准的通知.pdf

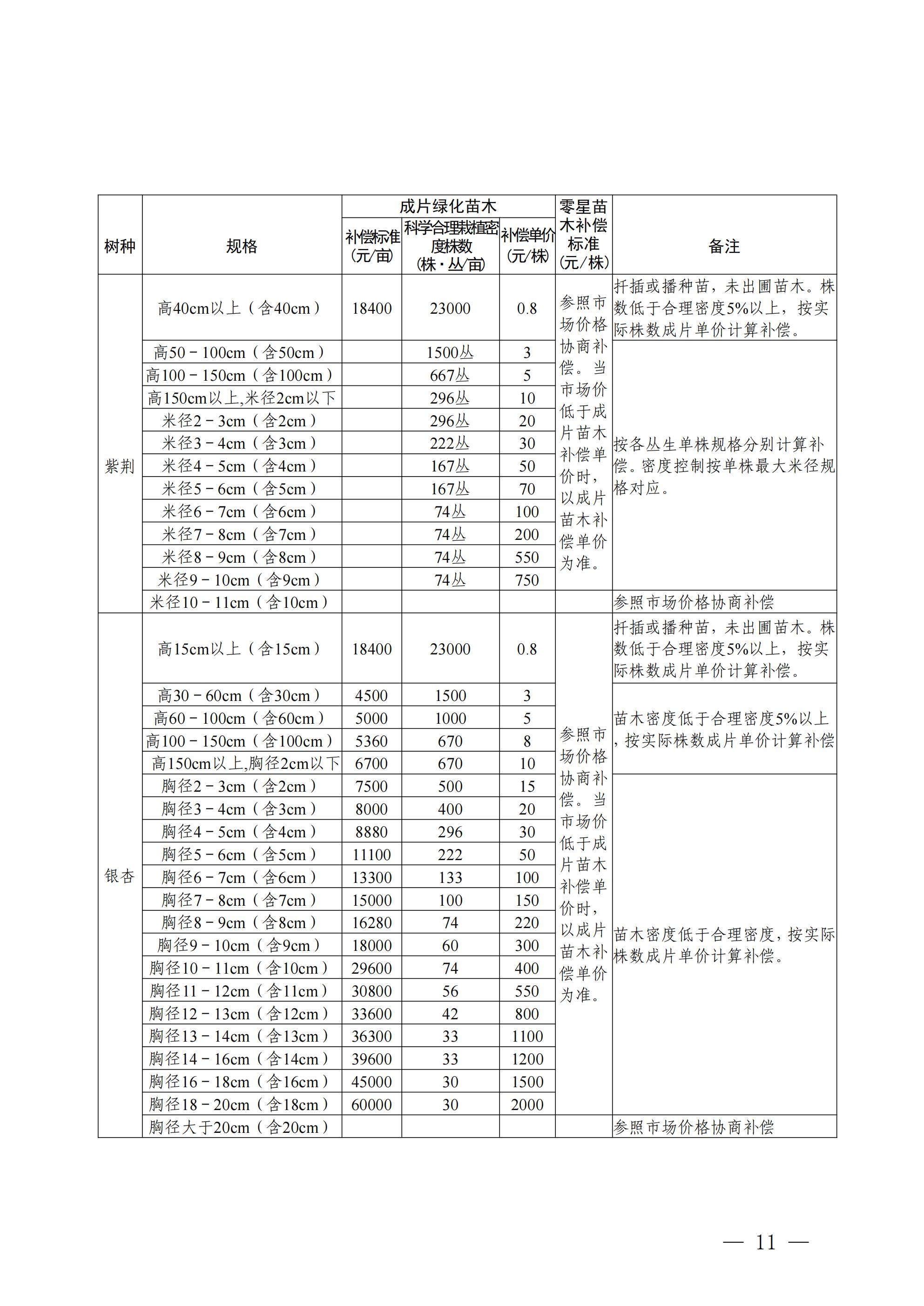

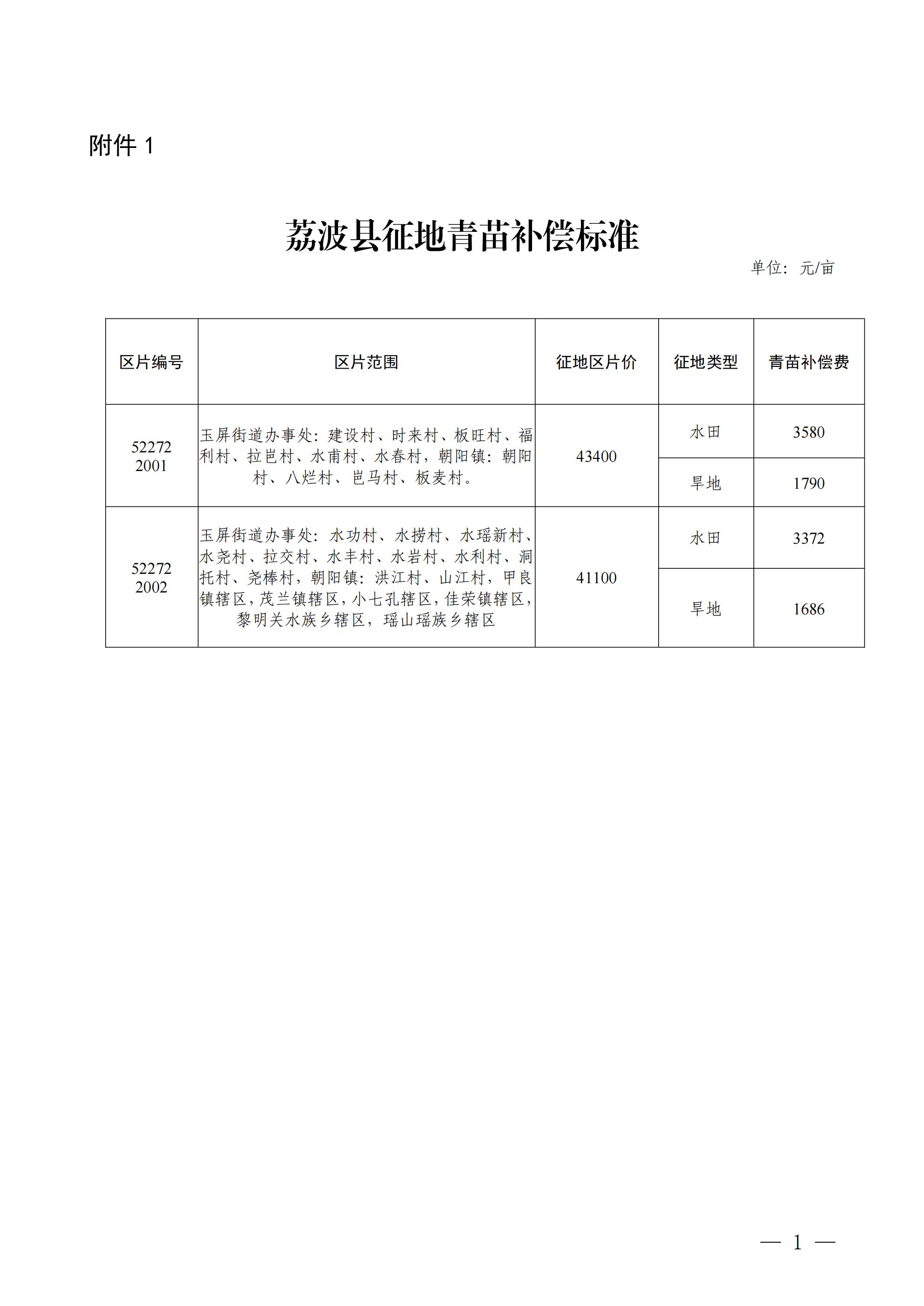

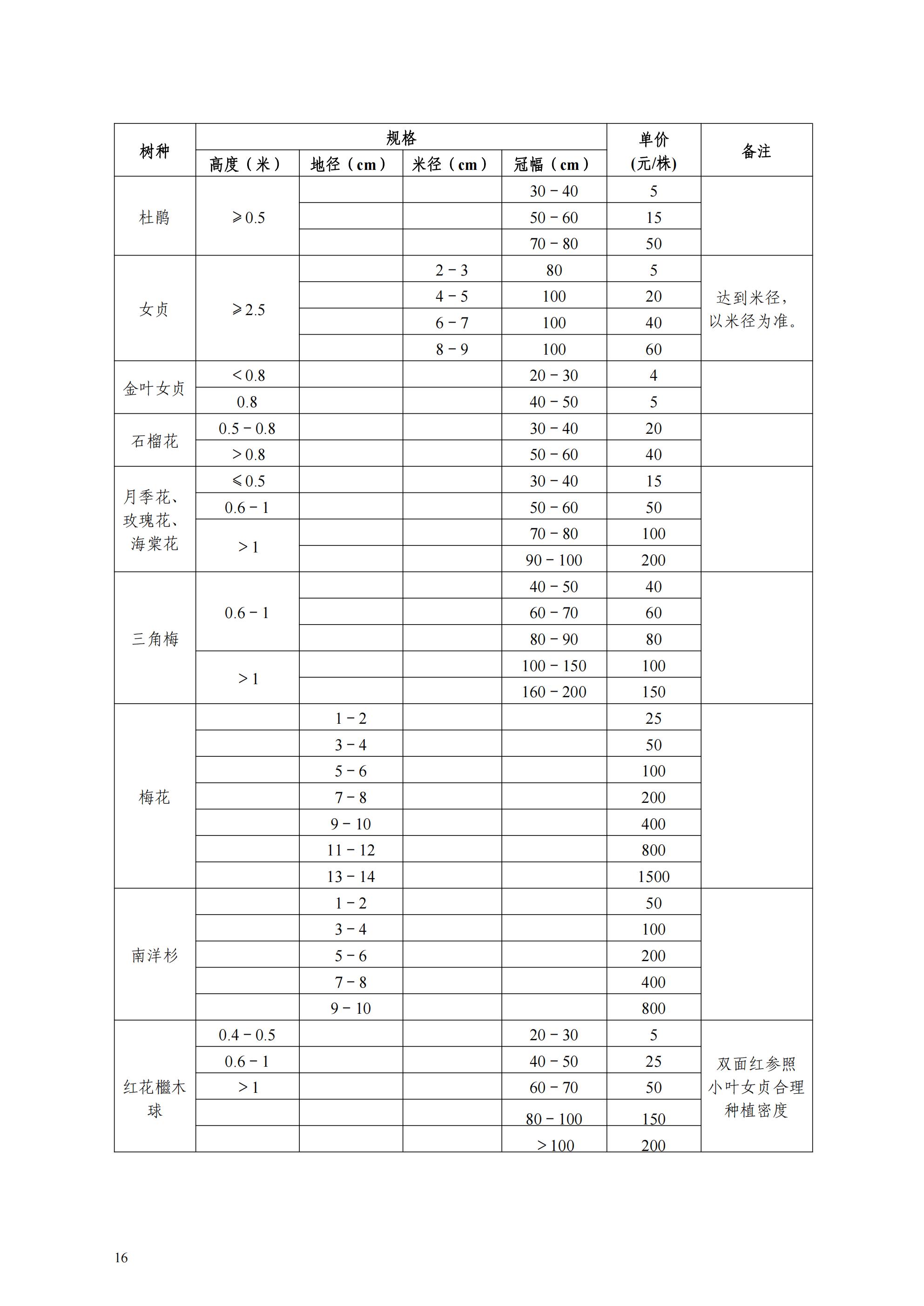

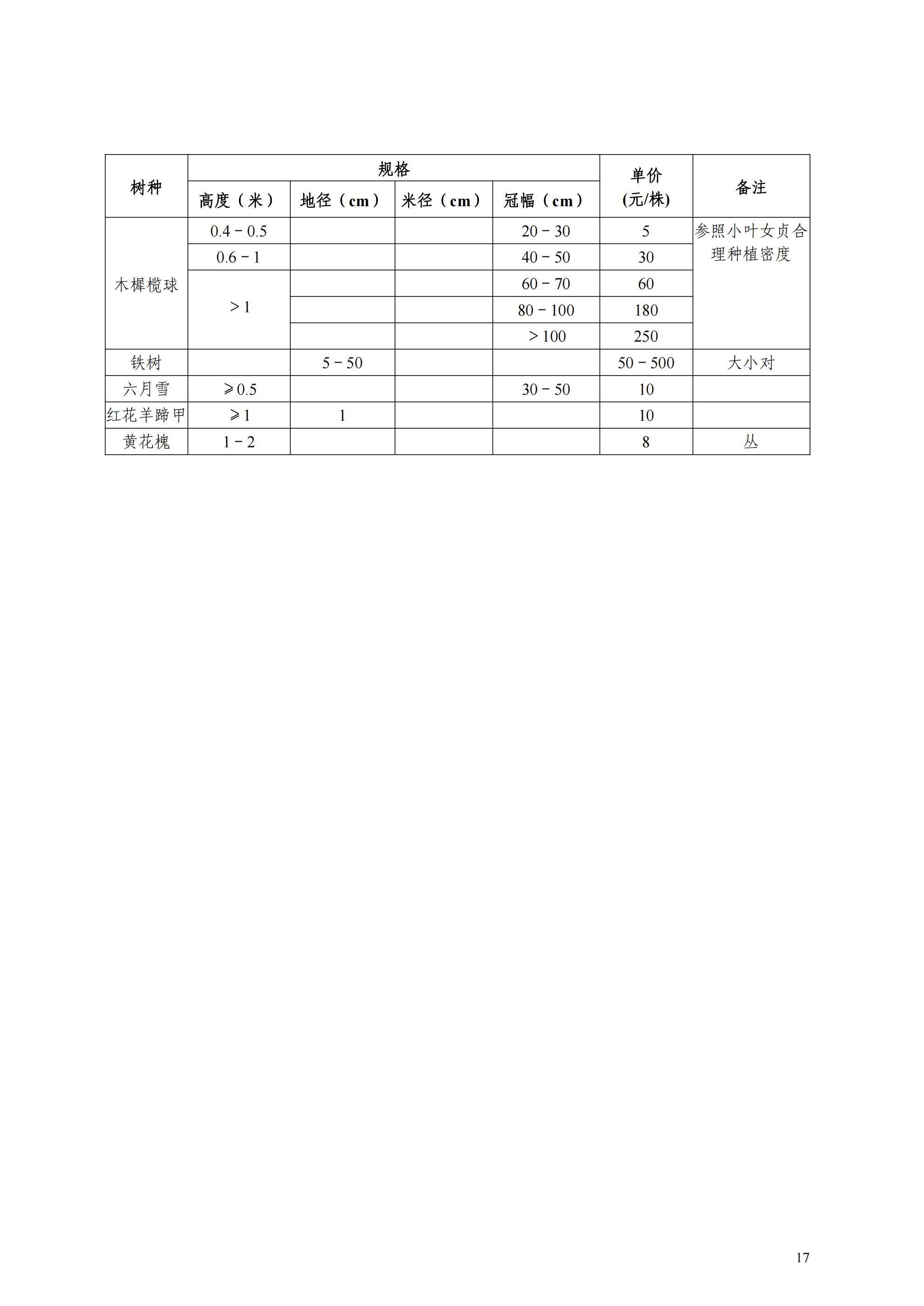

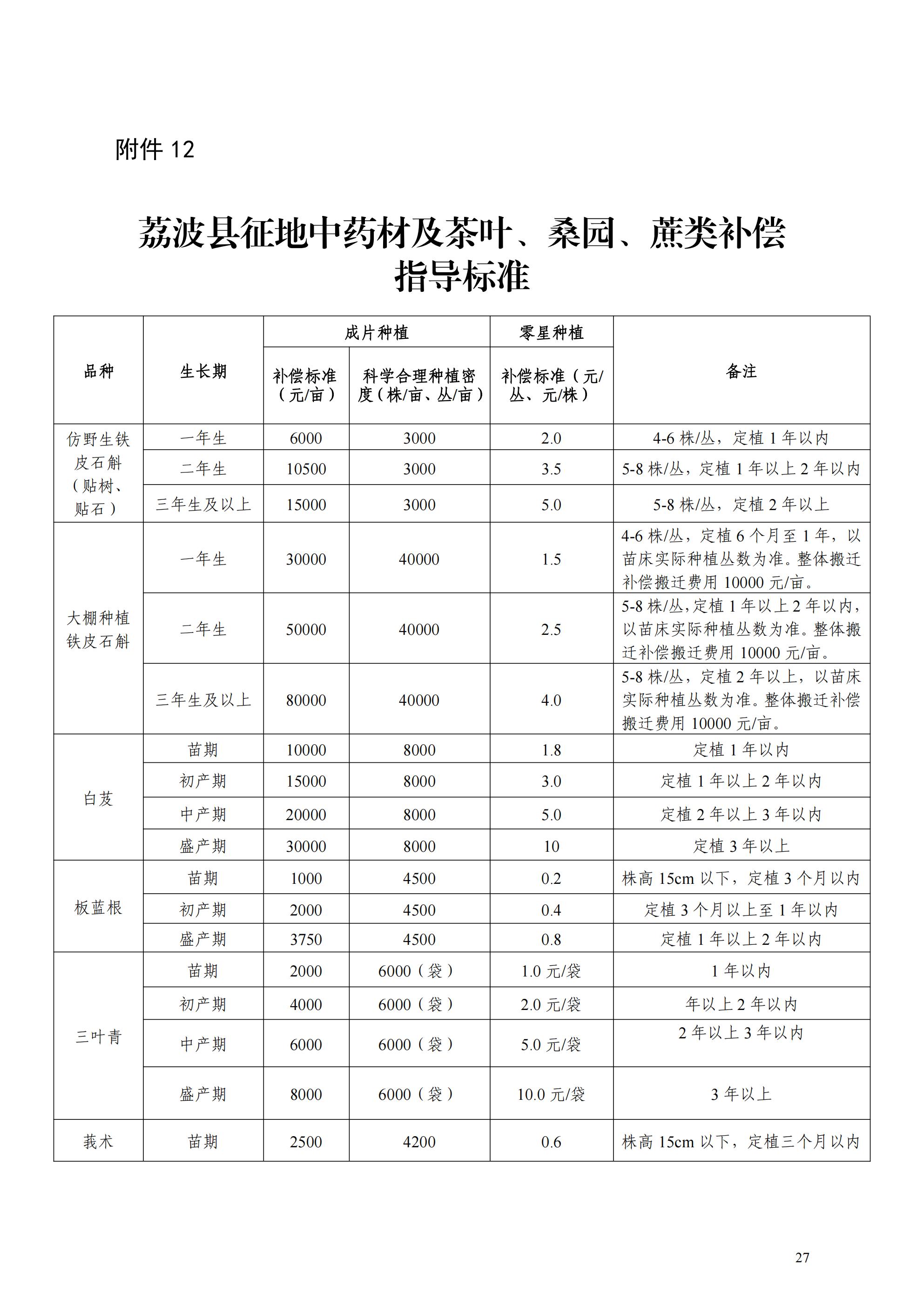

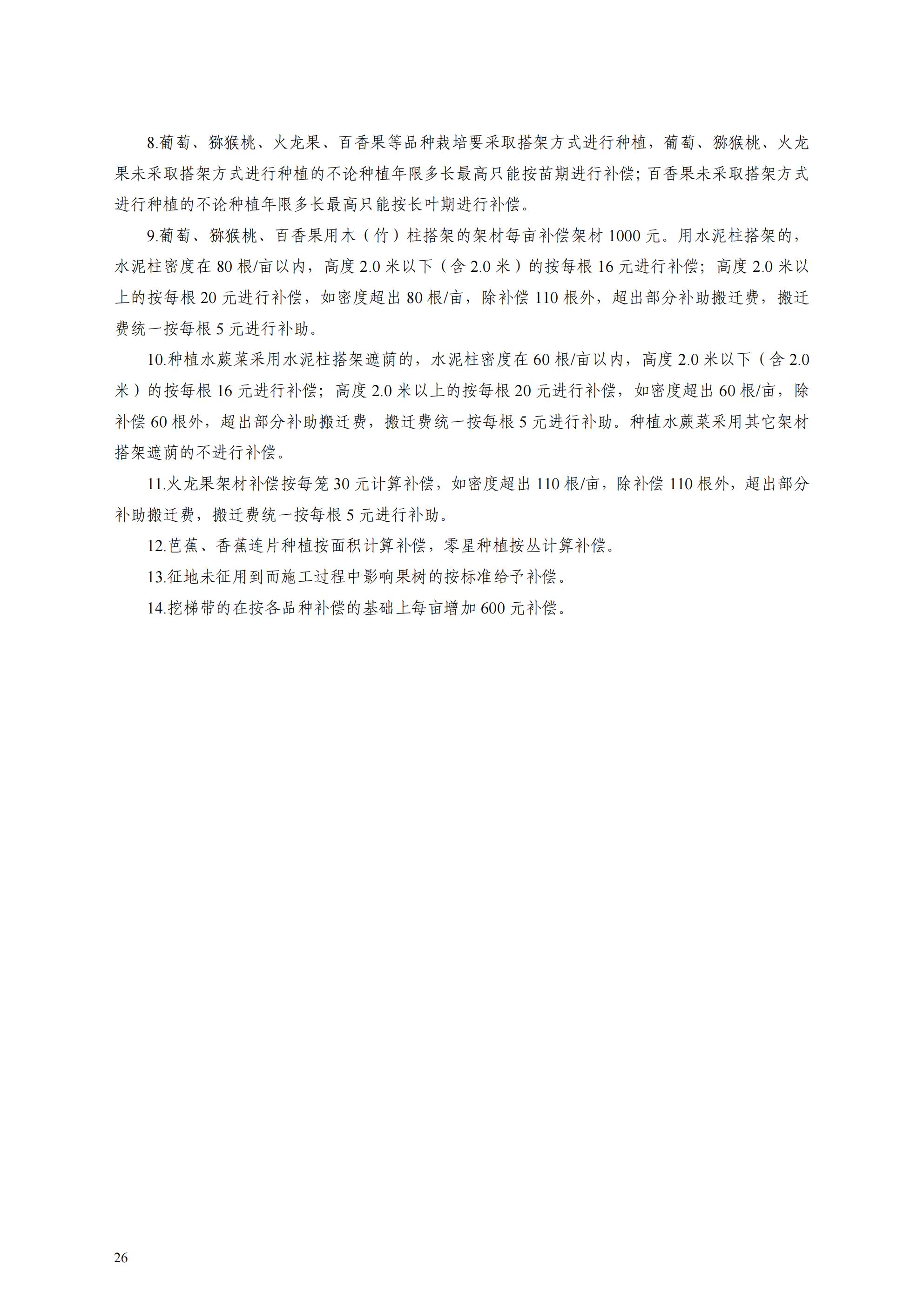

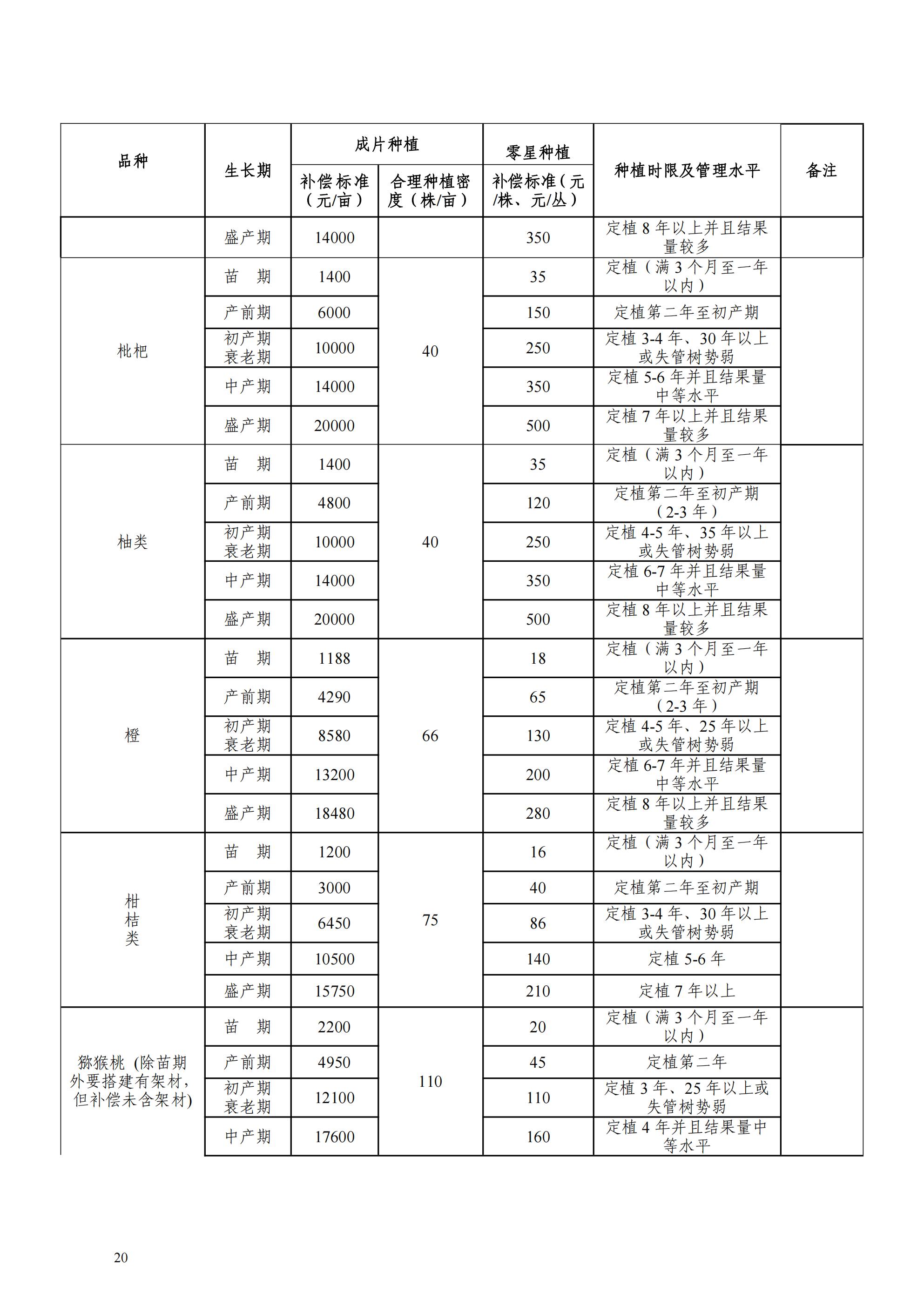

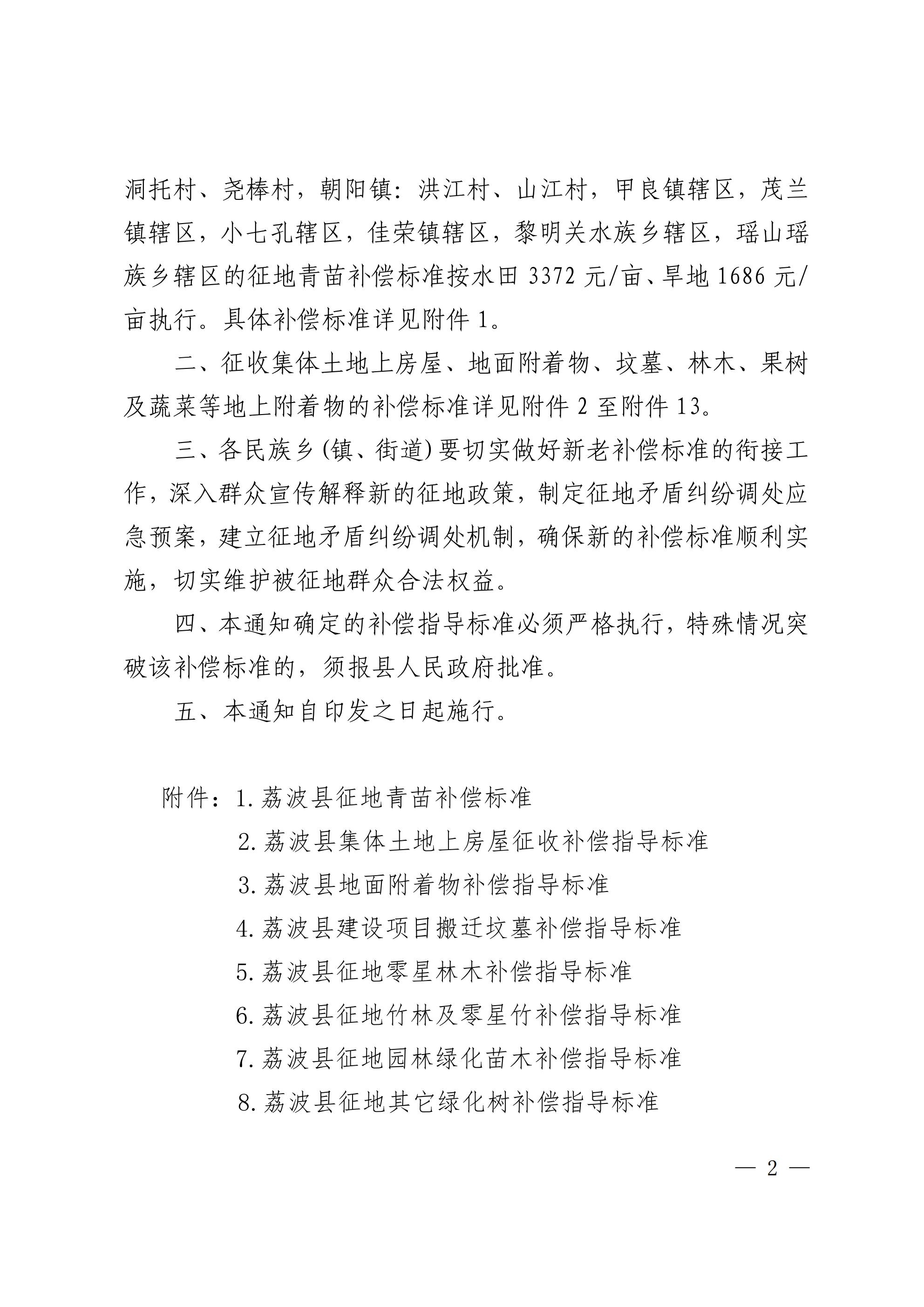

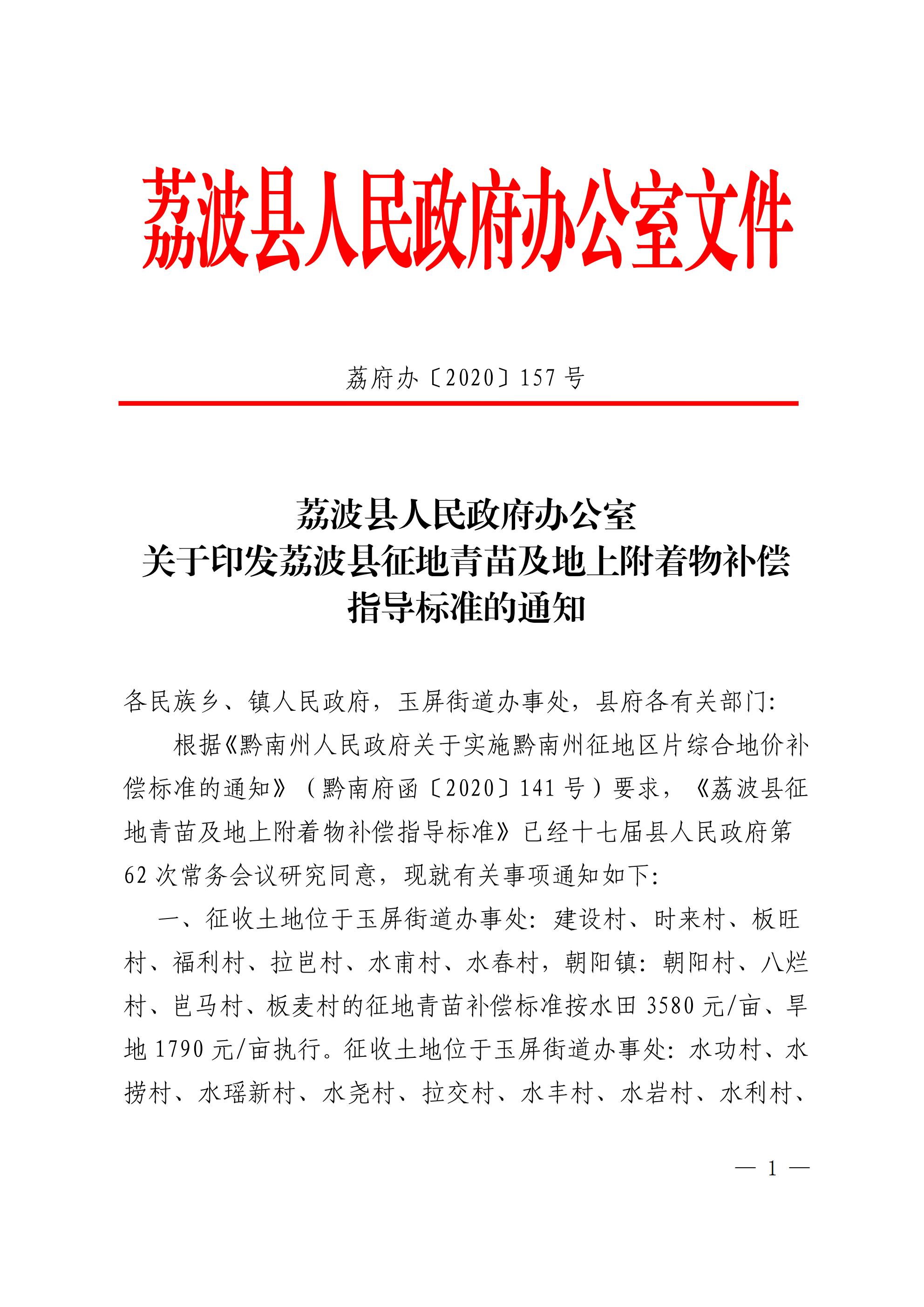

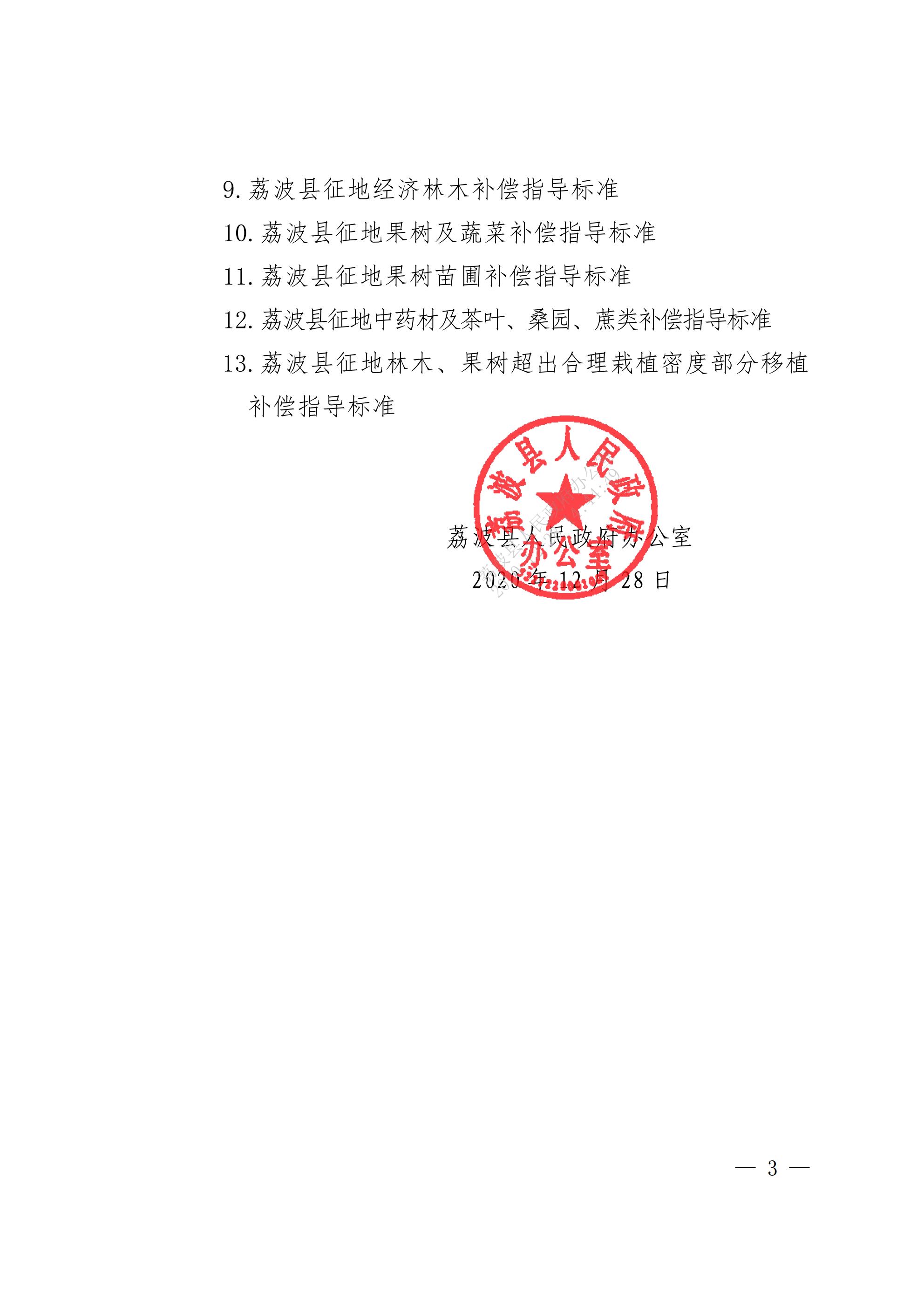

附件2:荔府办〔2020〕157号 荔波县人民政府办公室关于印发荔波县征地青苗补偿及地上附着物补偿标准的通知.pdf

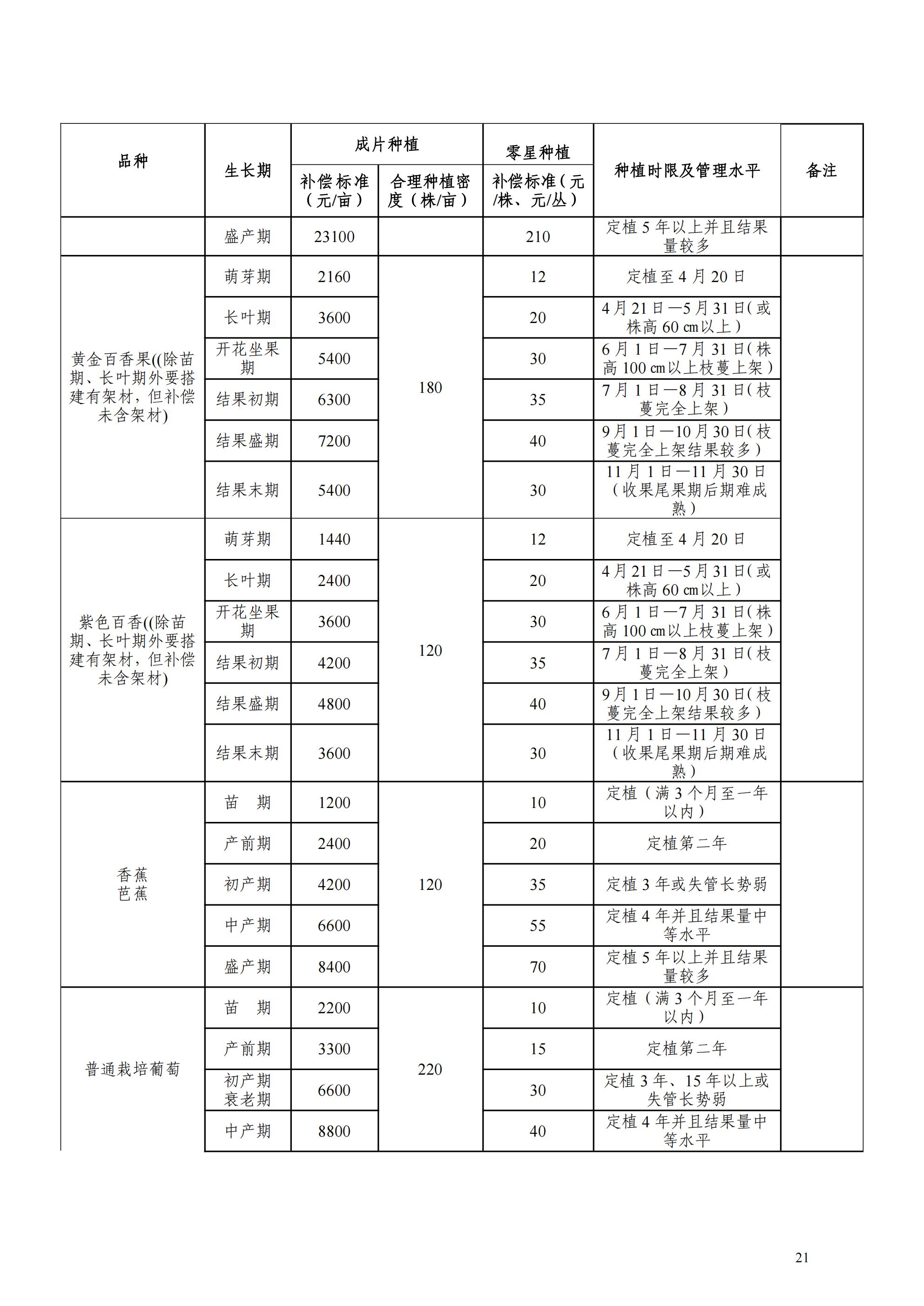

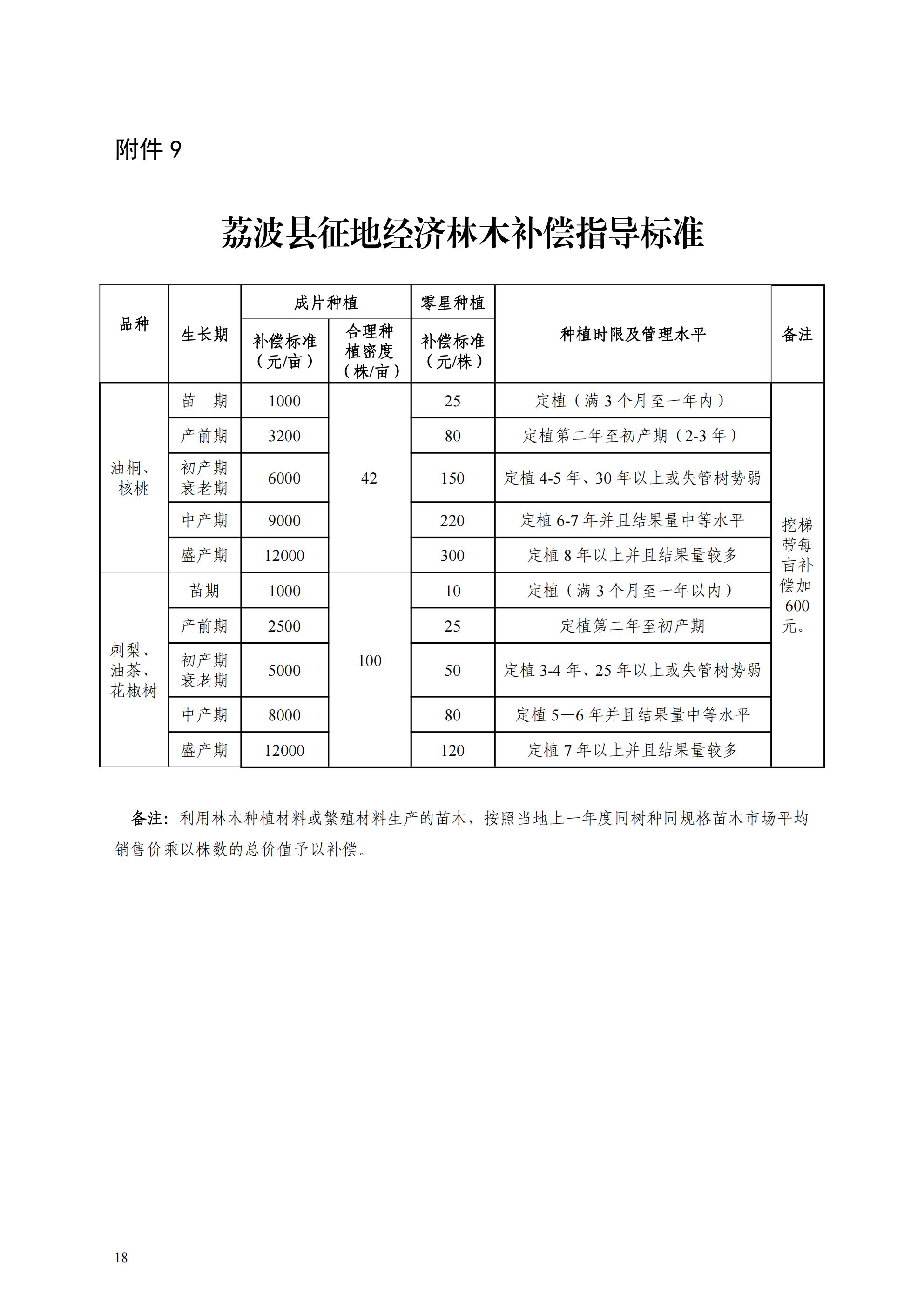

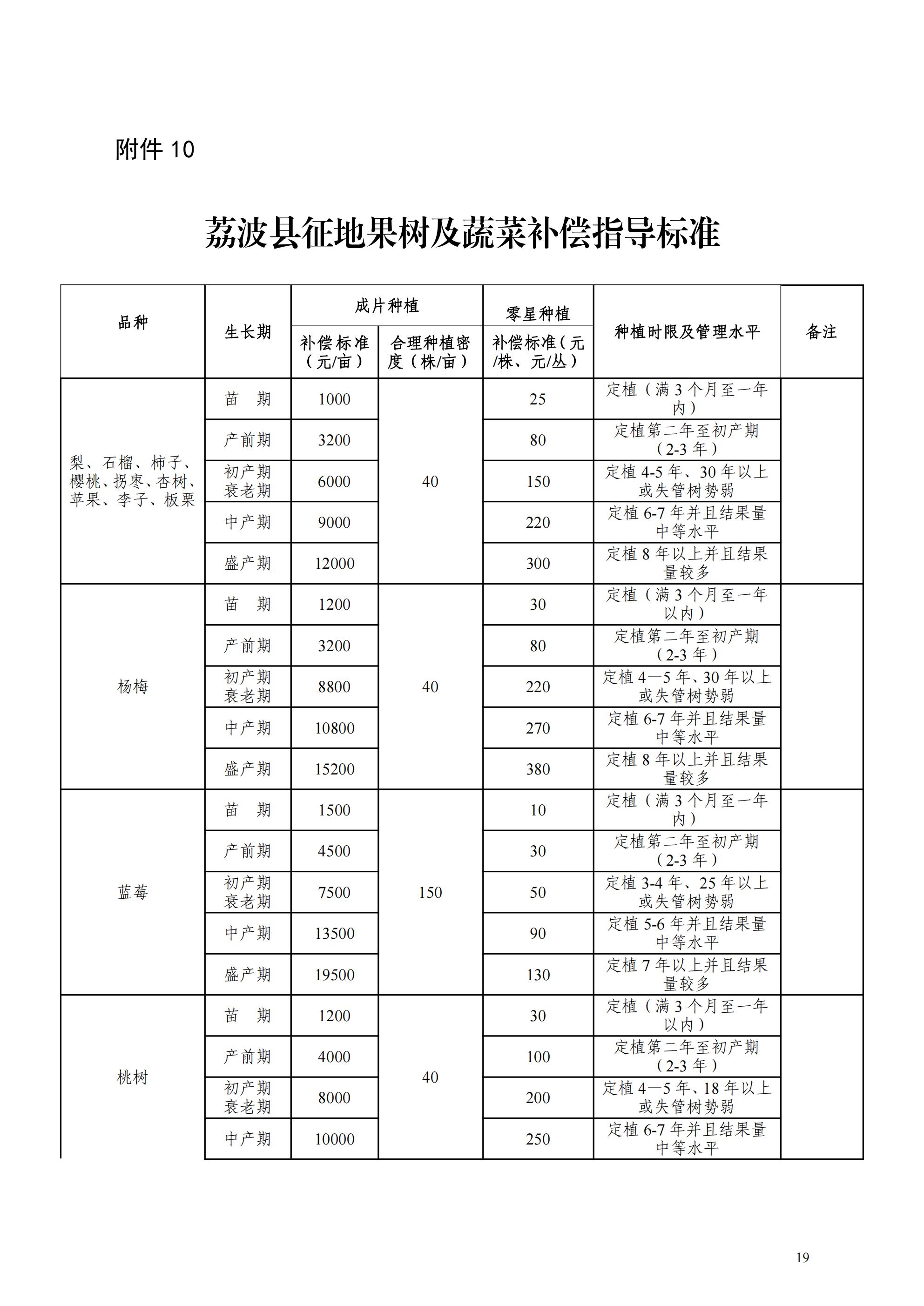

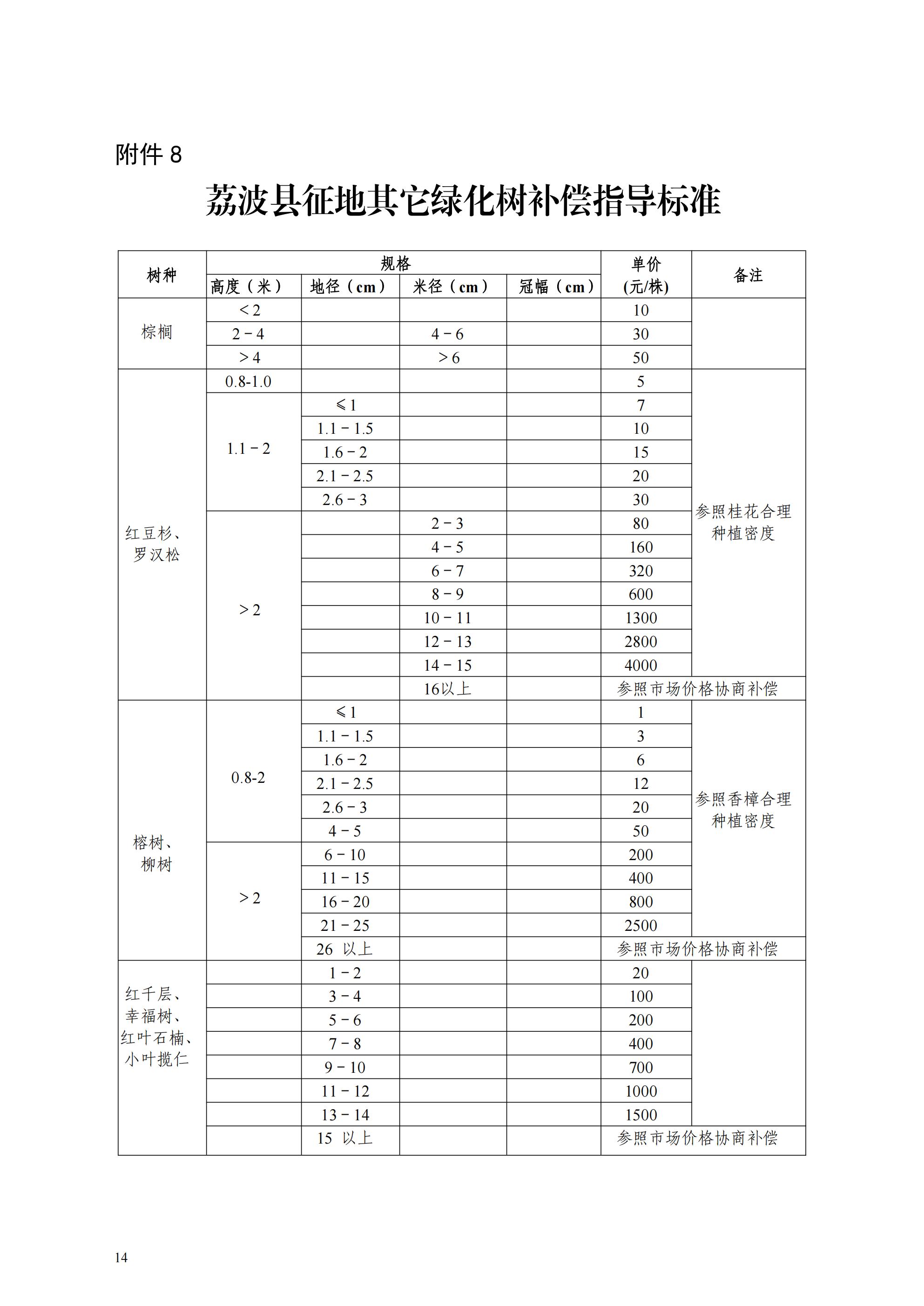

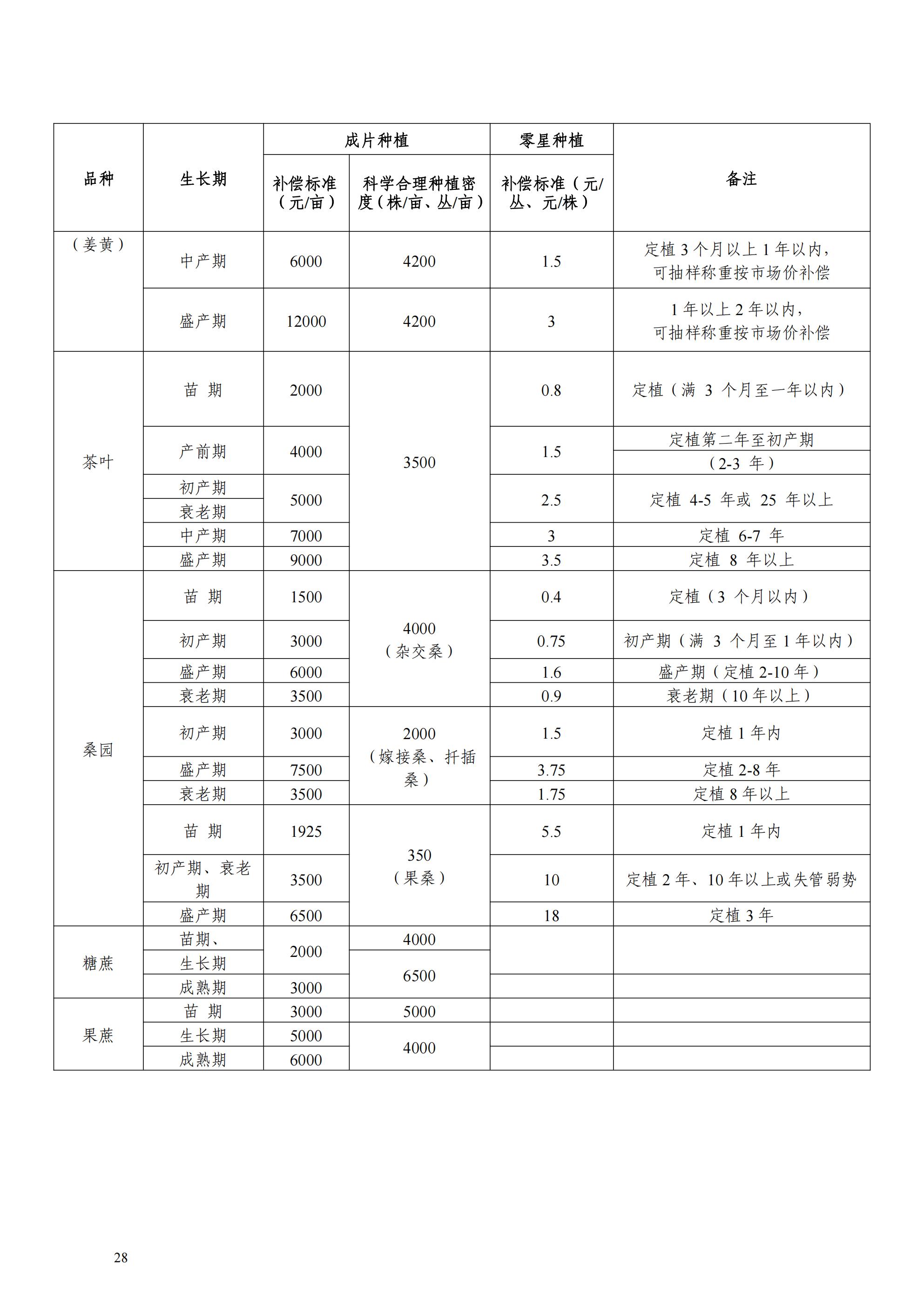

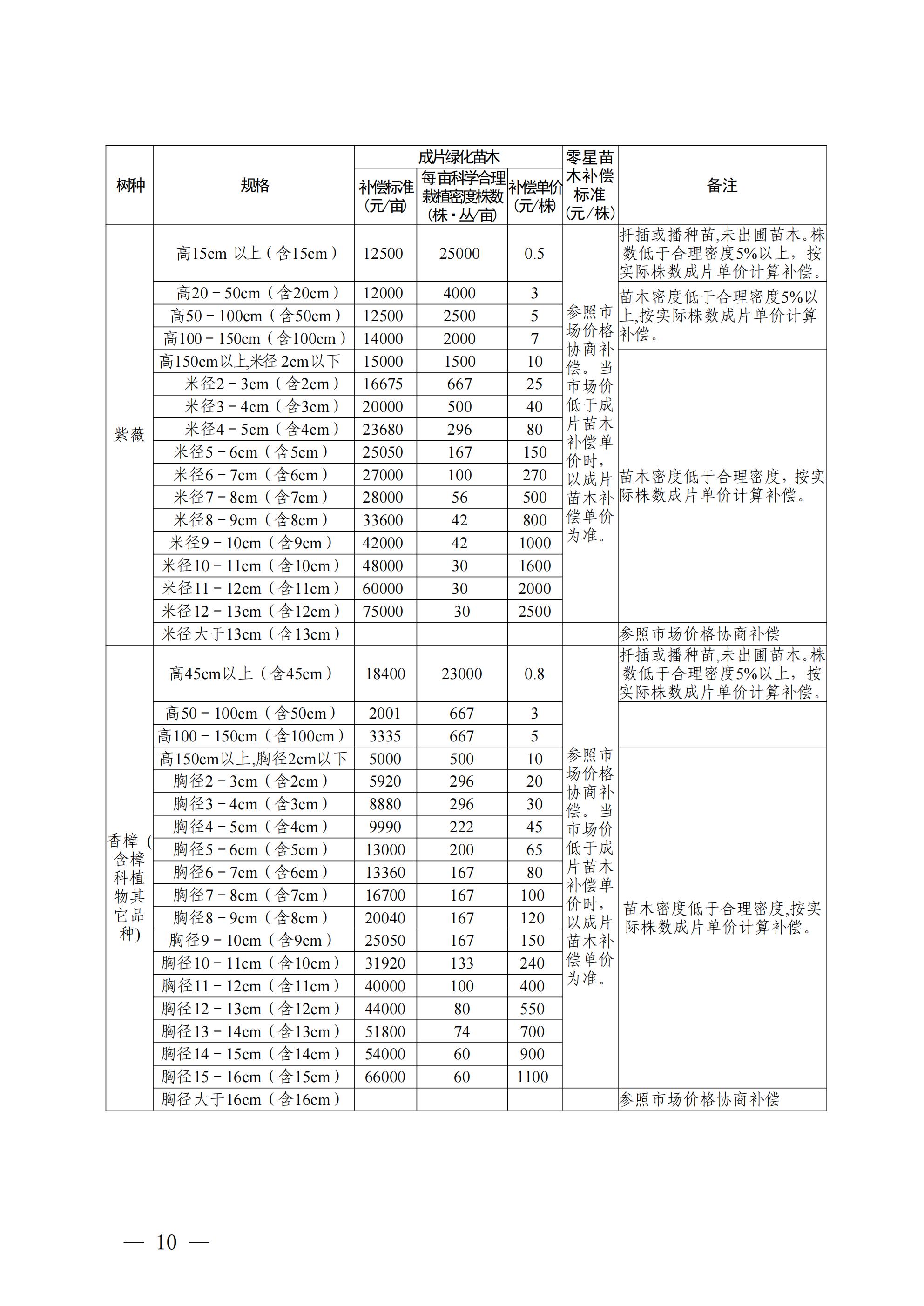

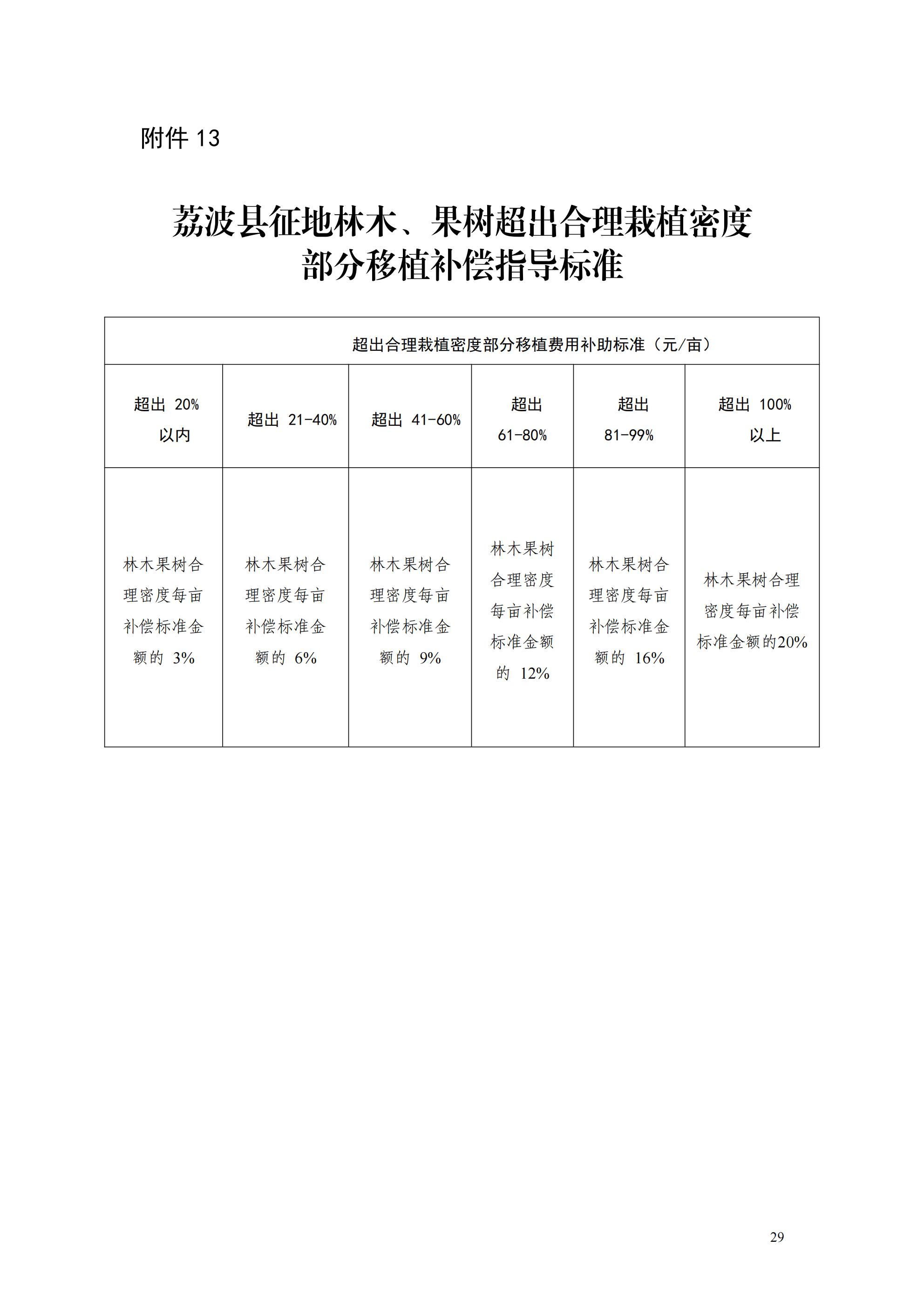

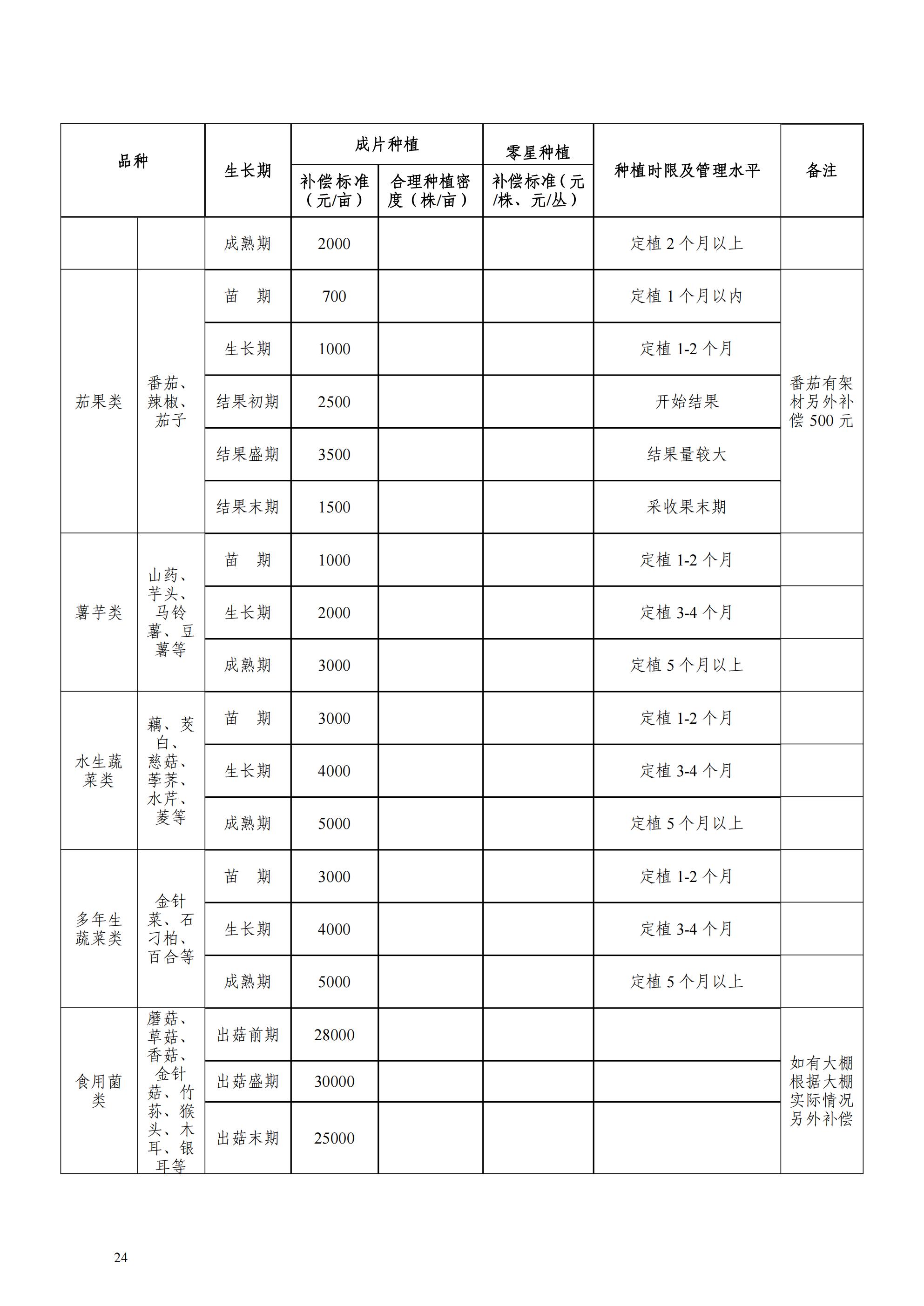

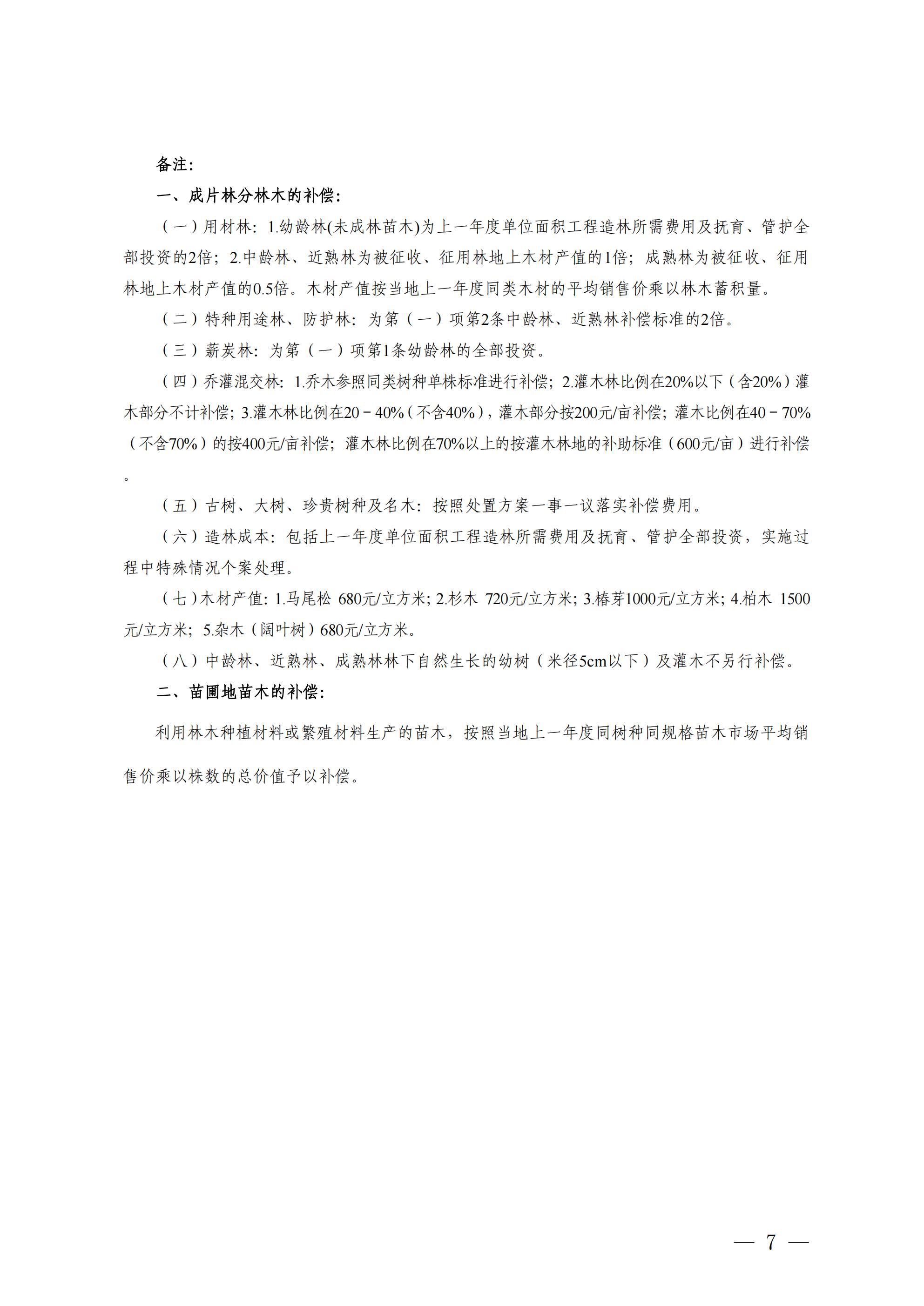

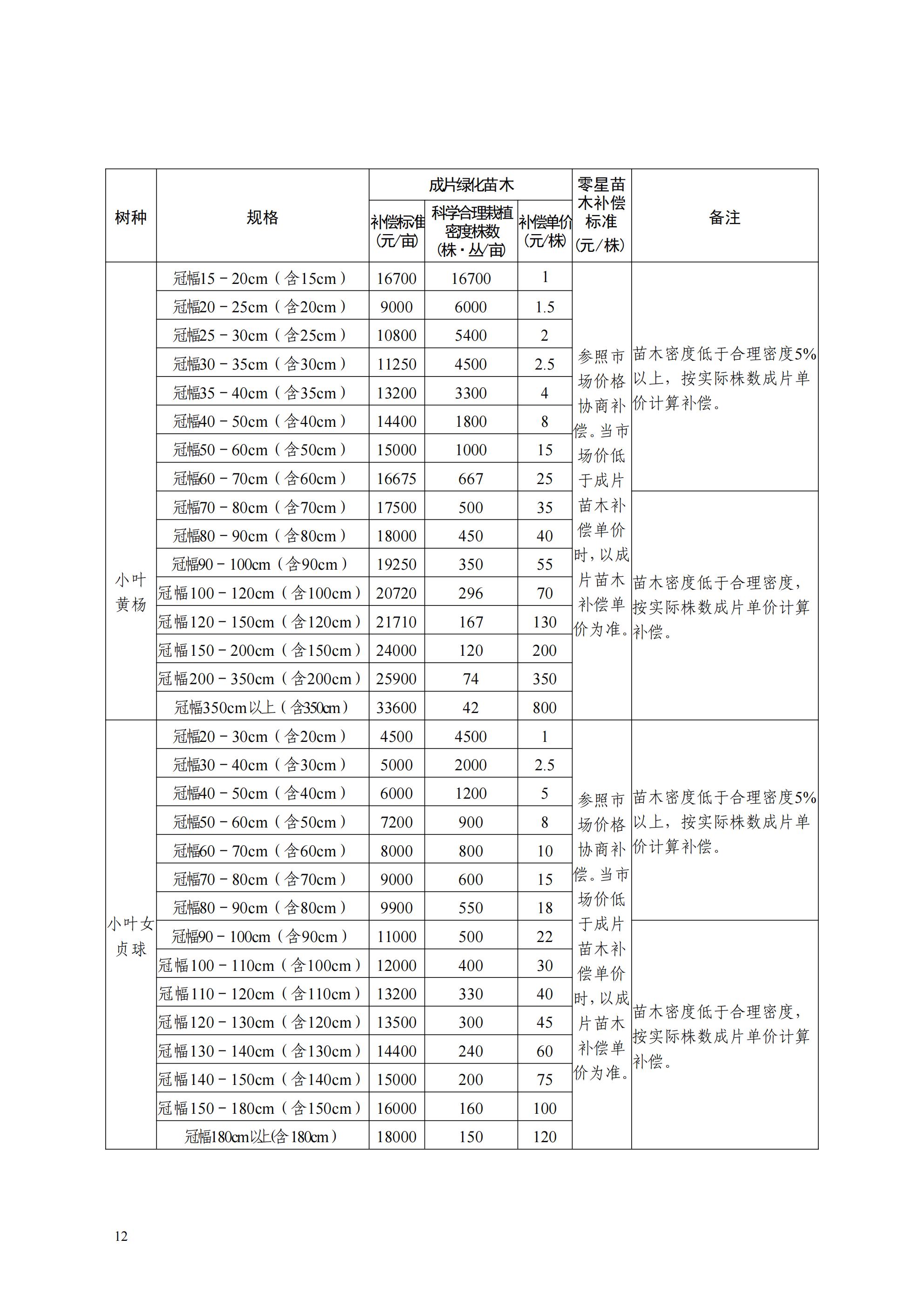

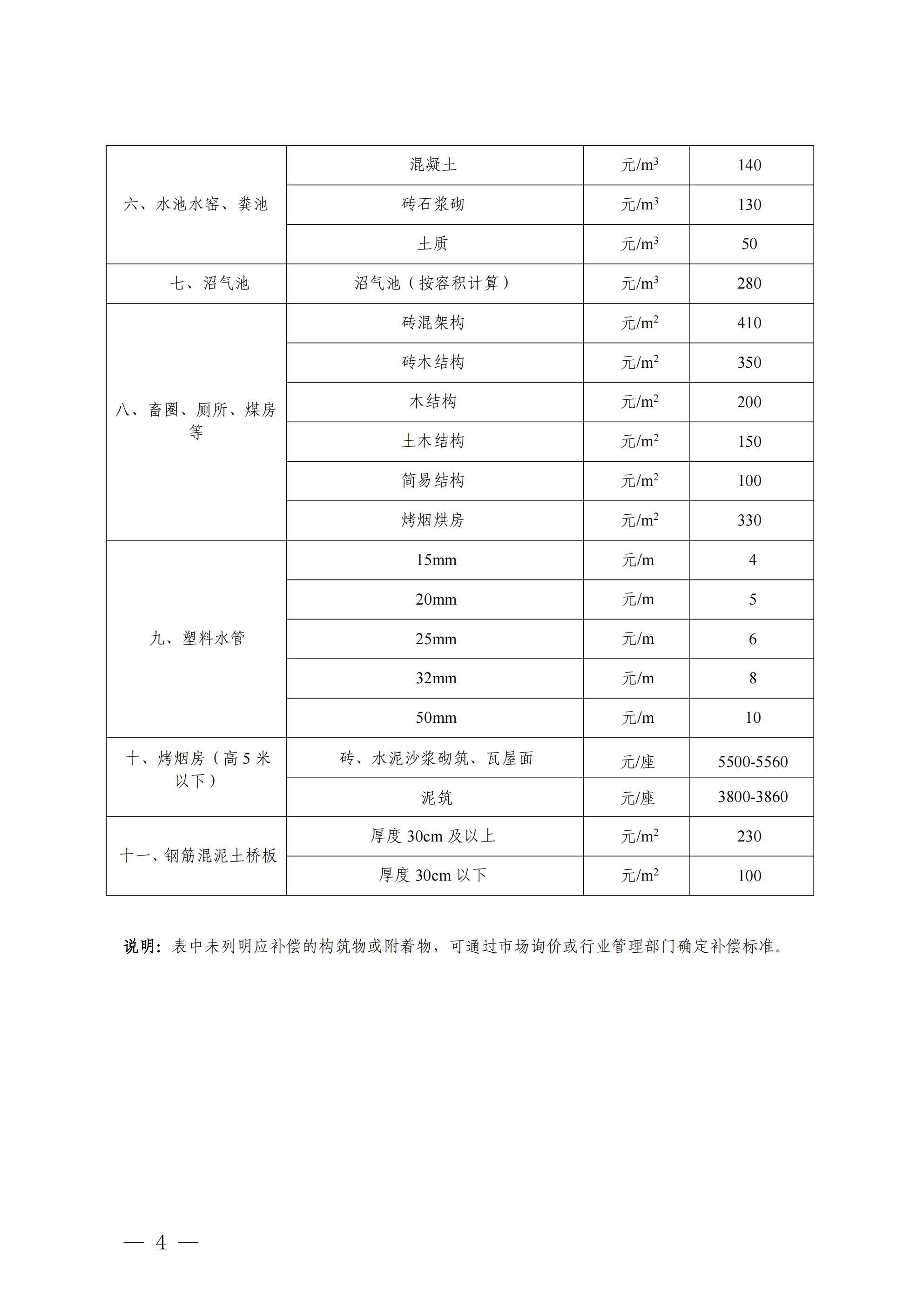

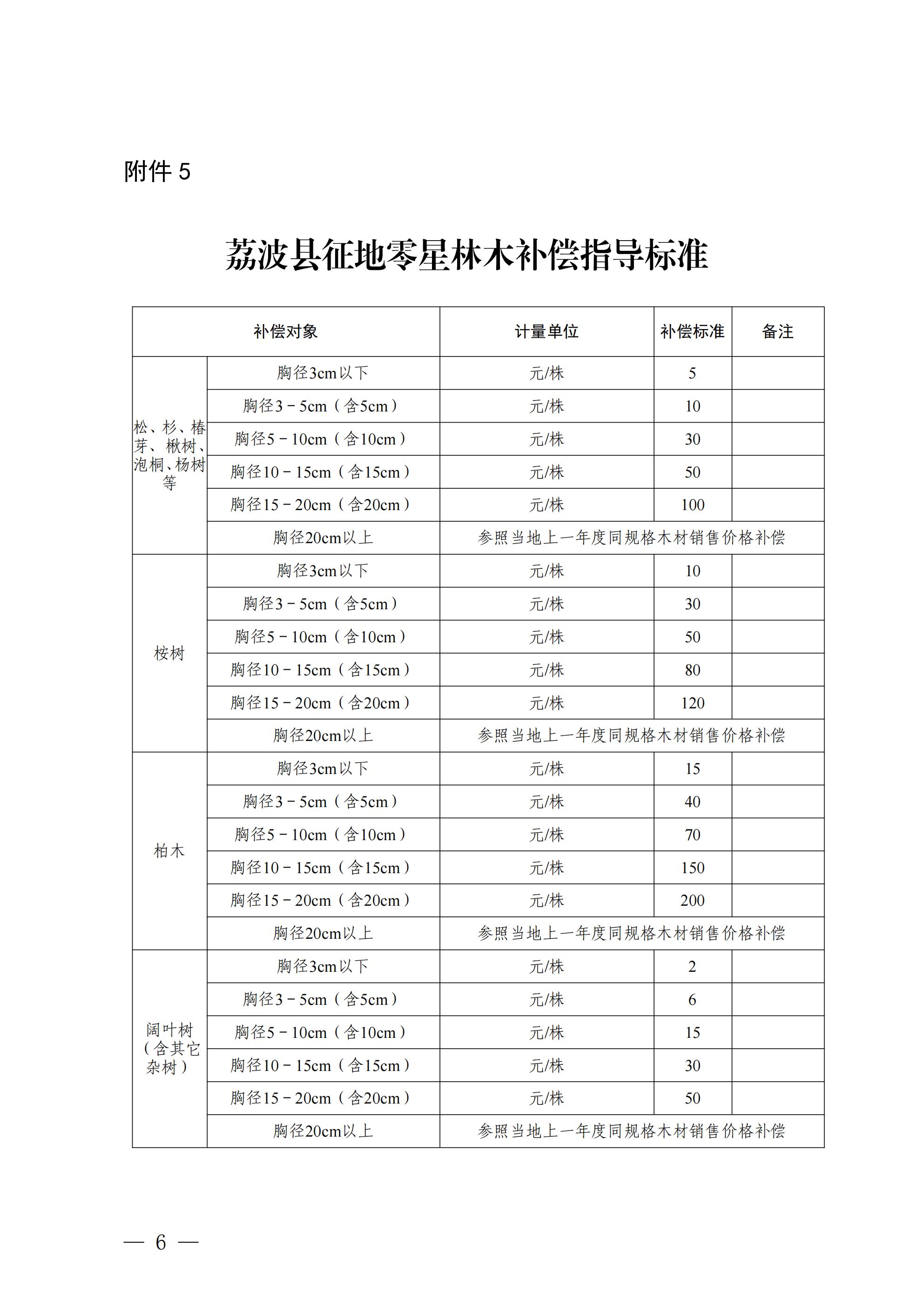

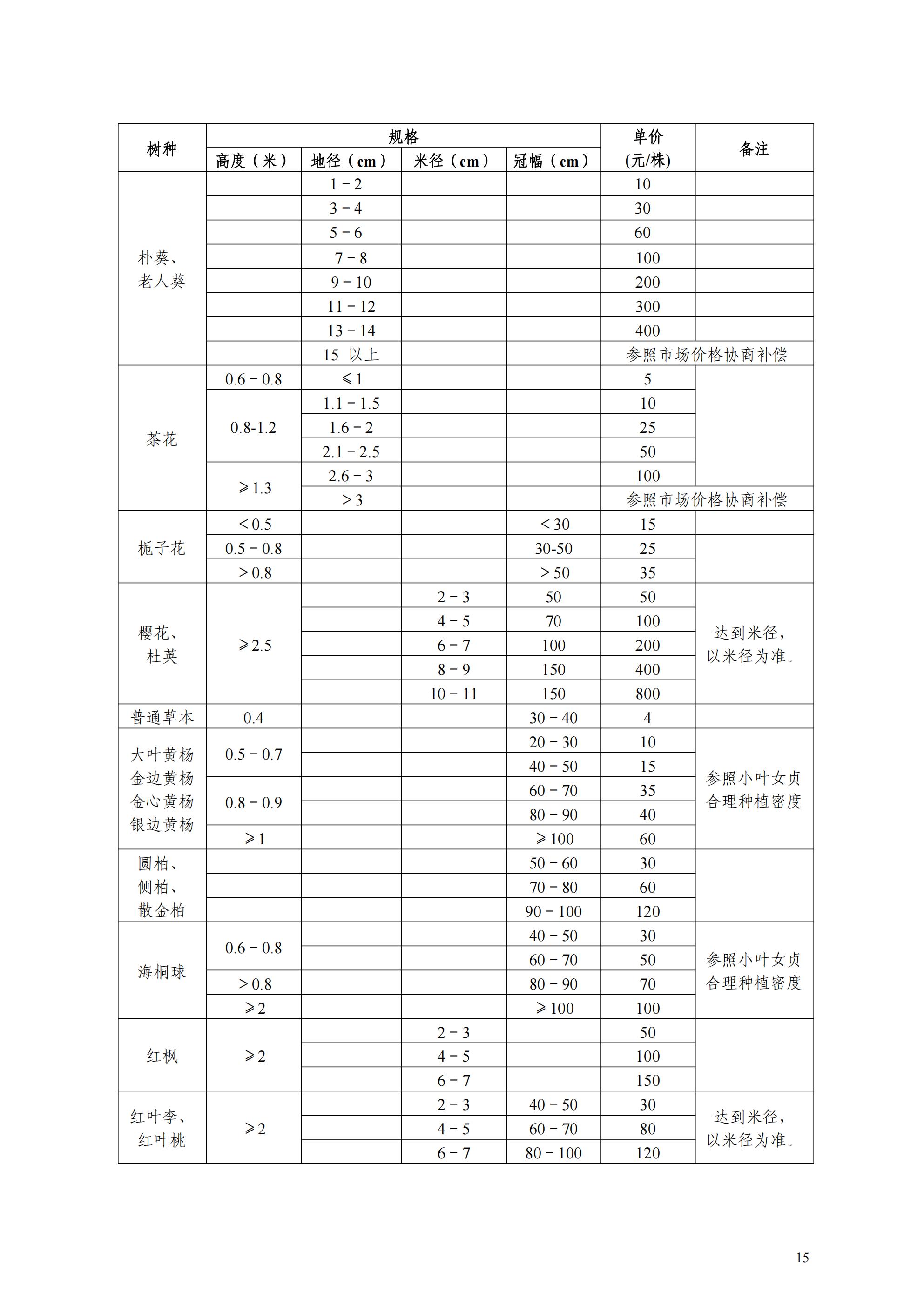

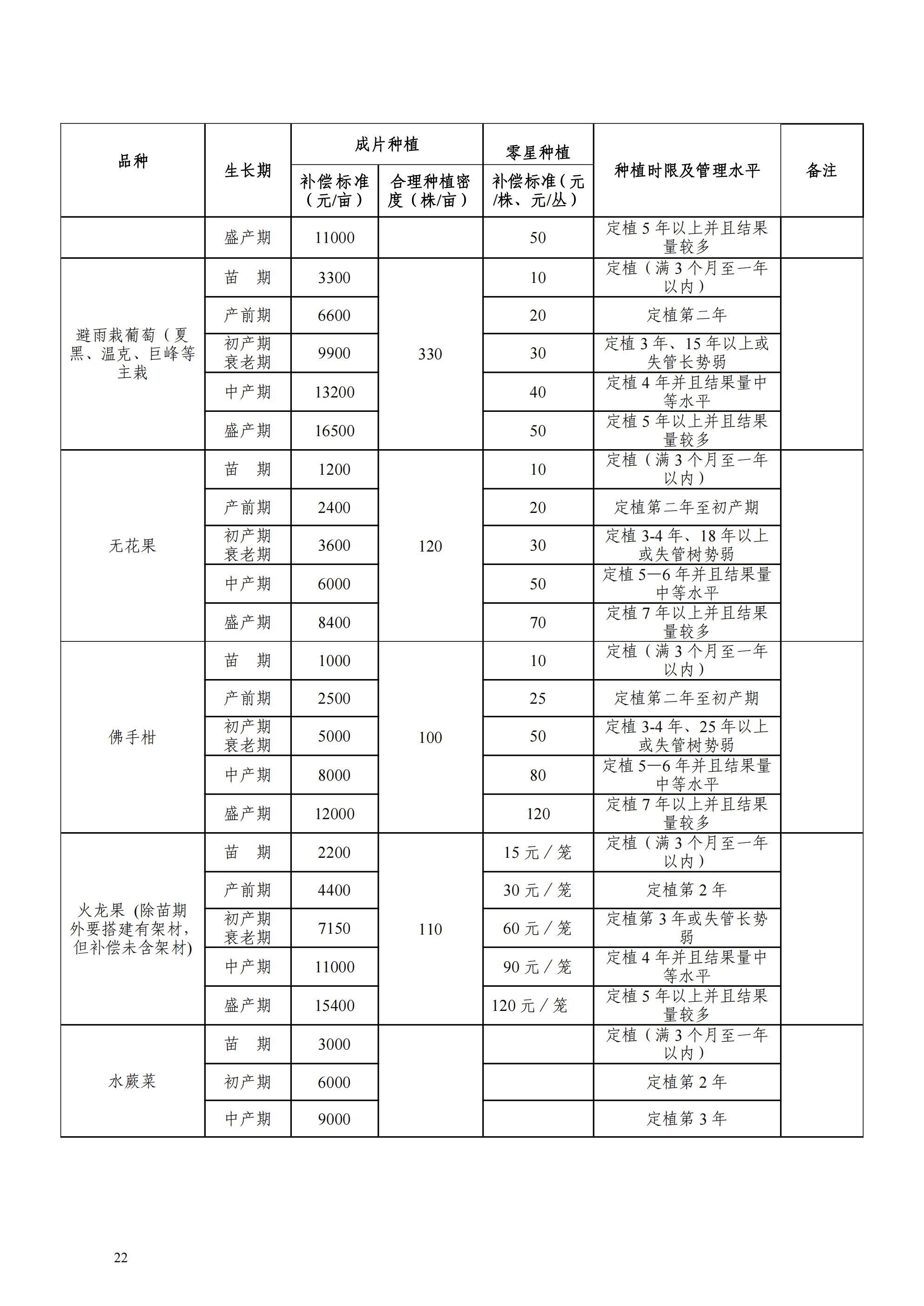

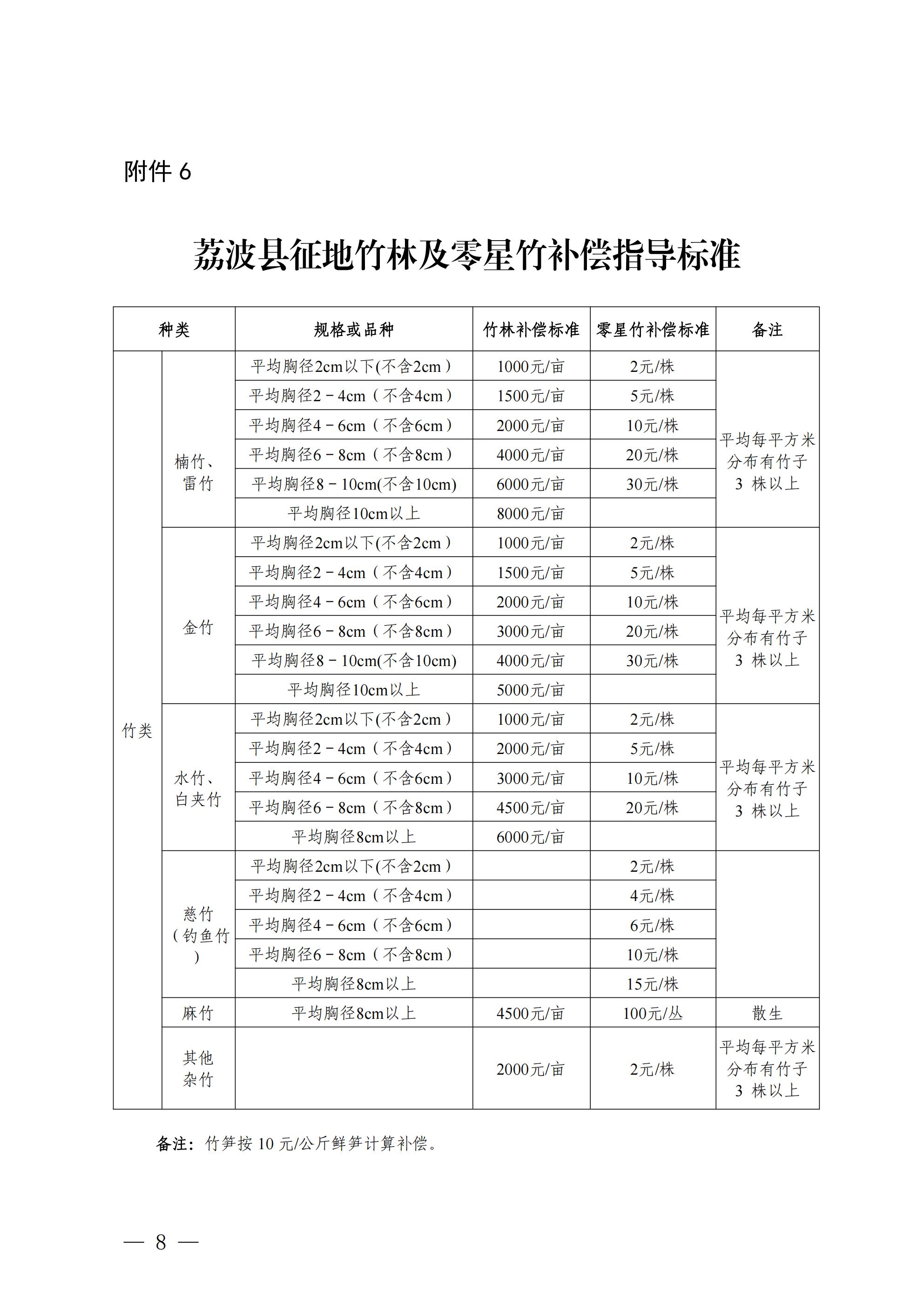

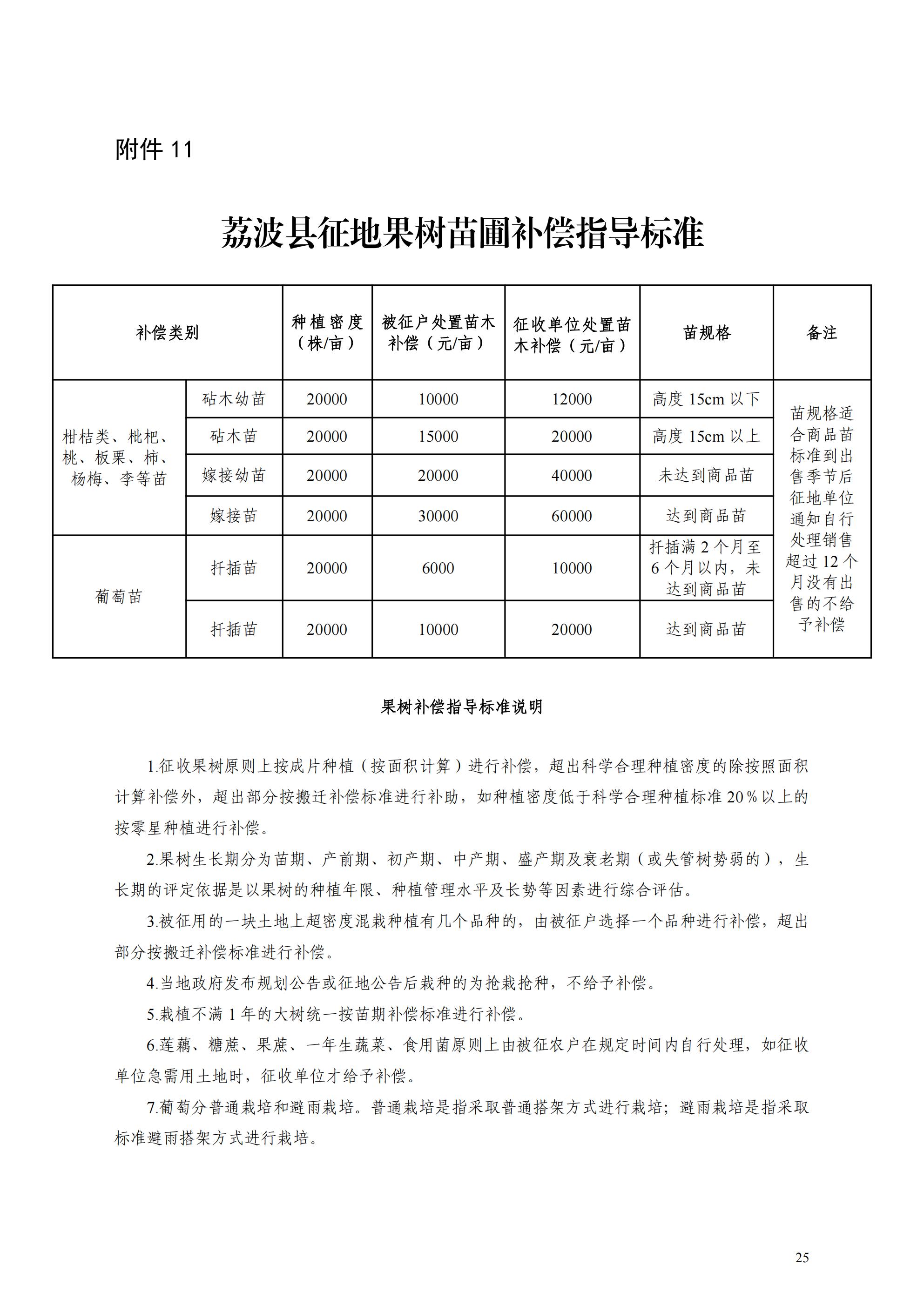

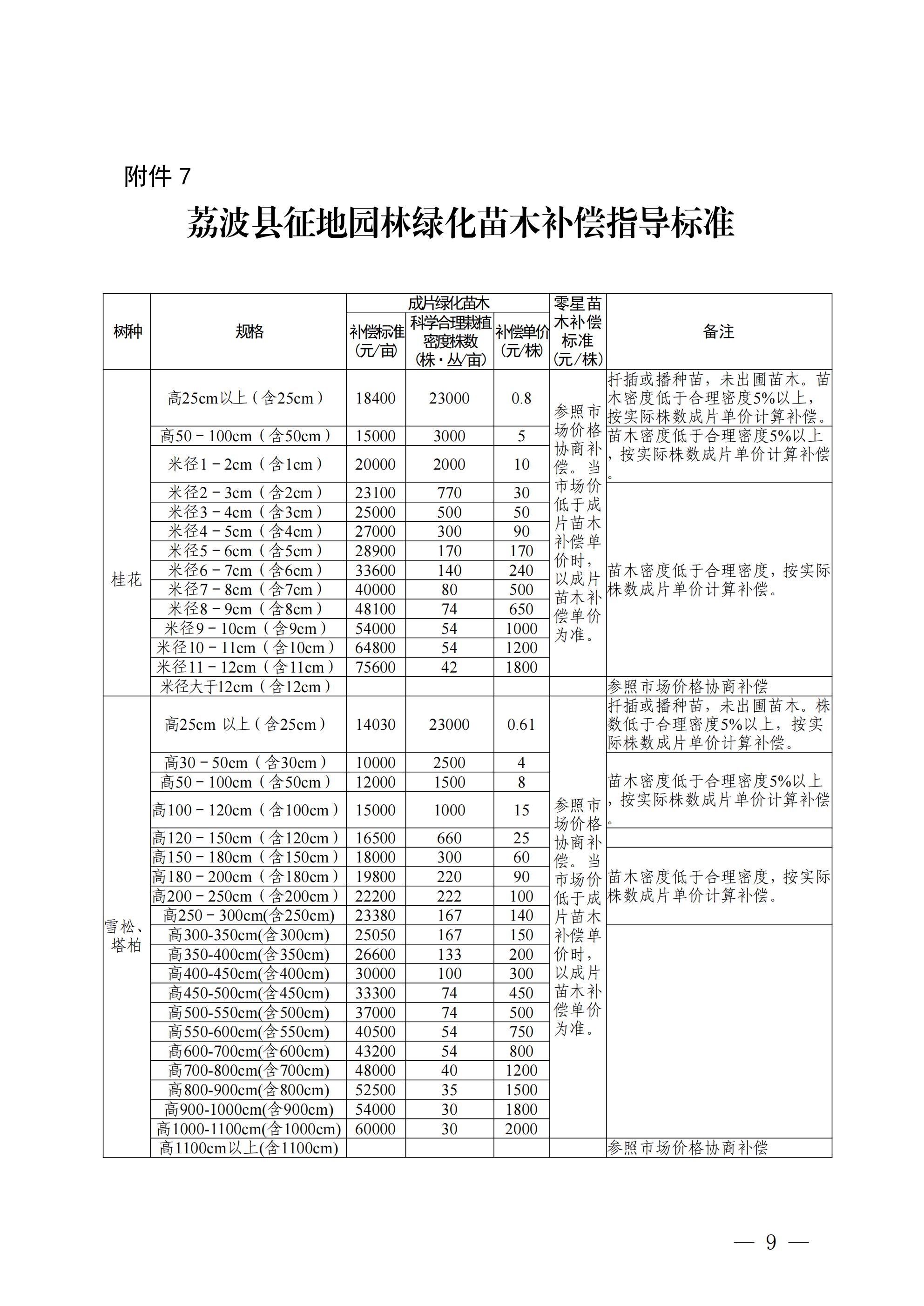

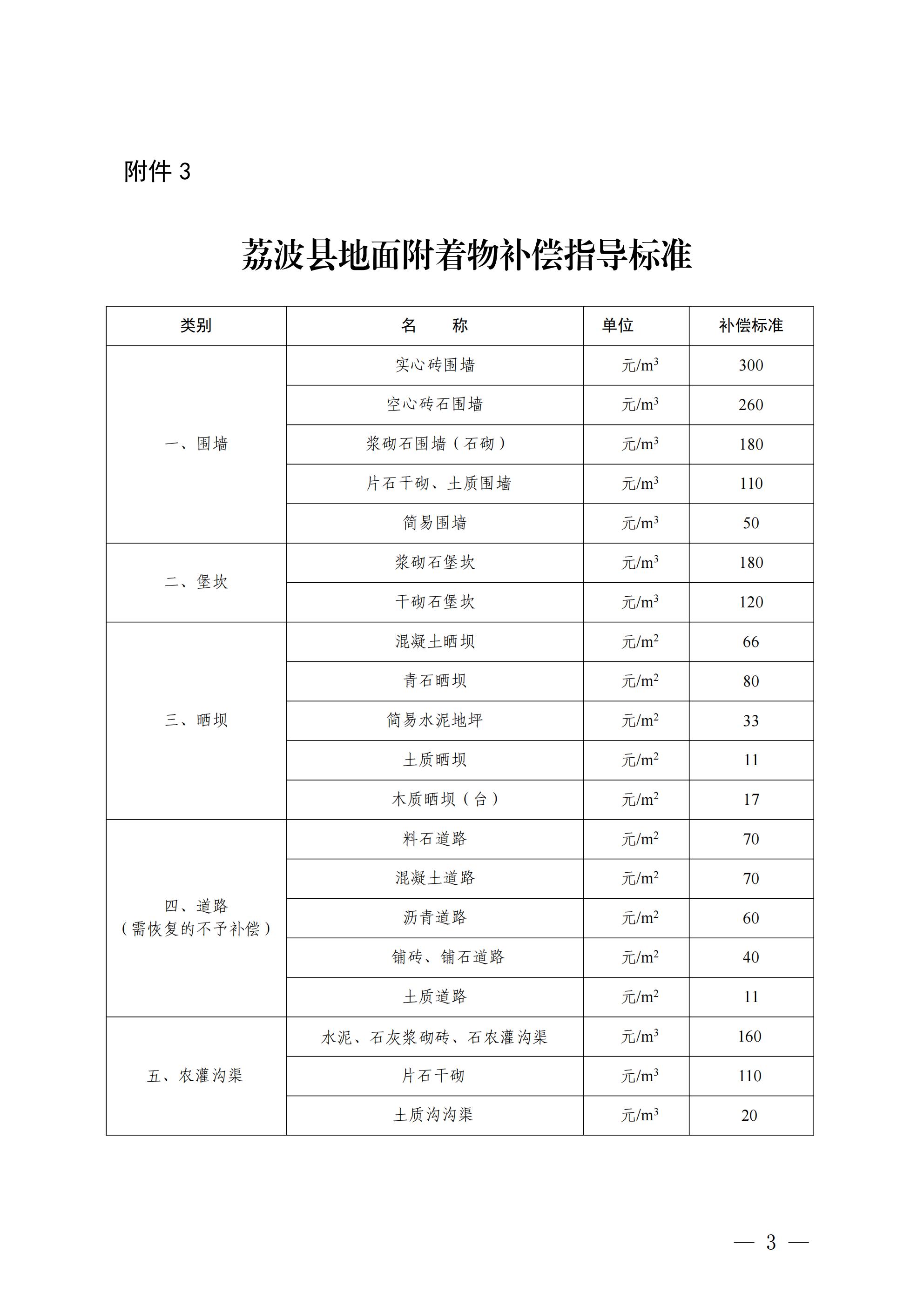

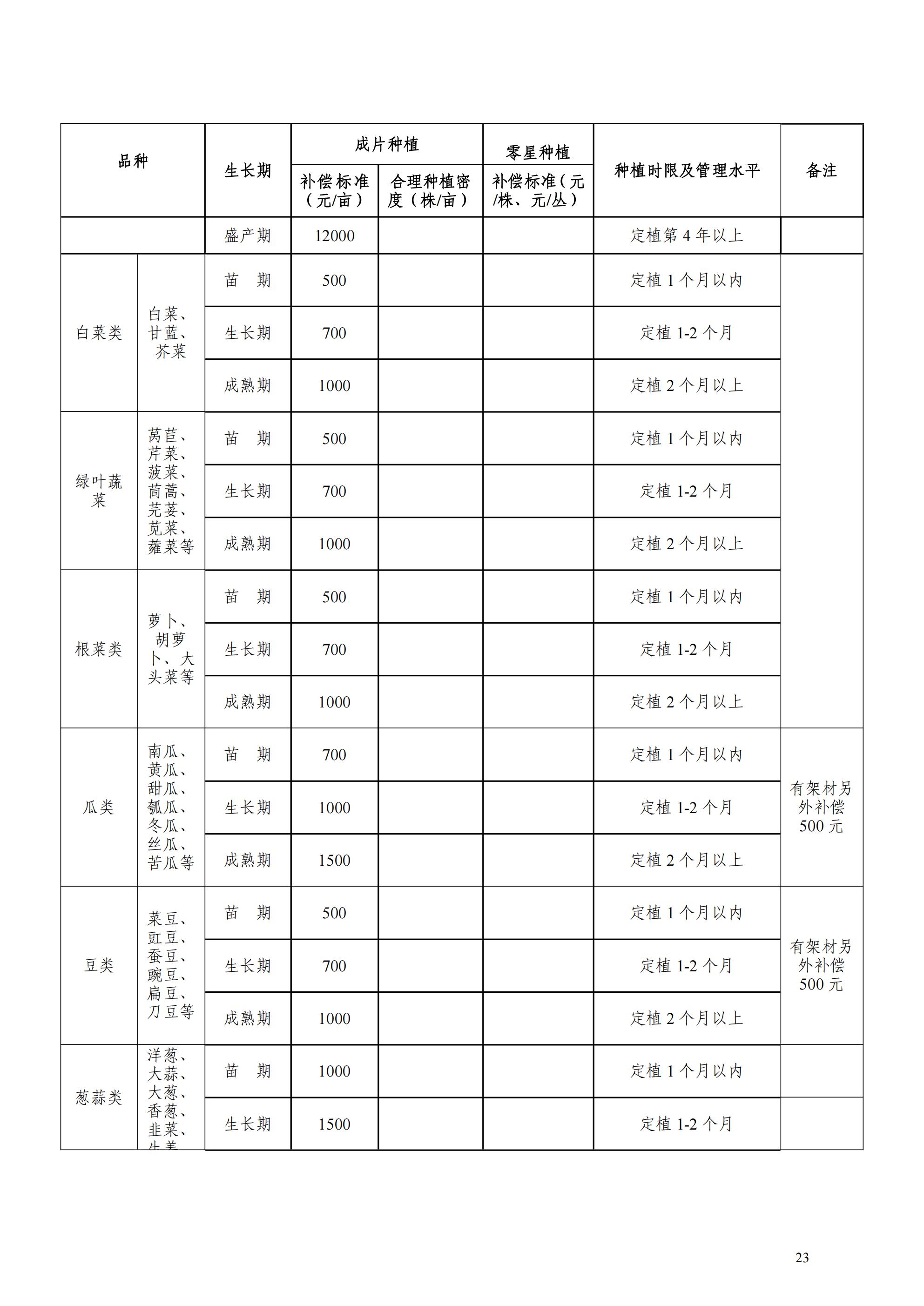

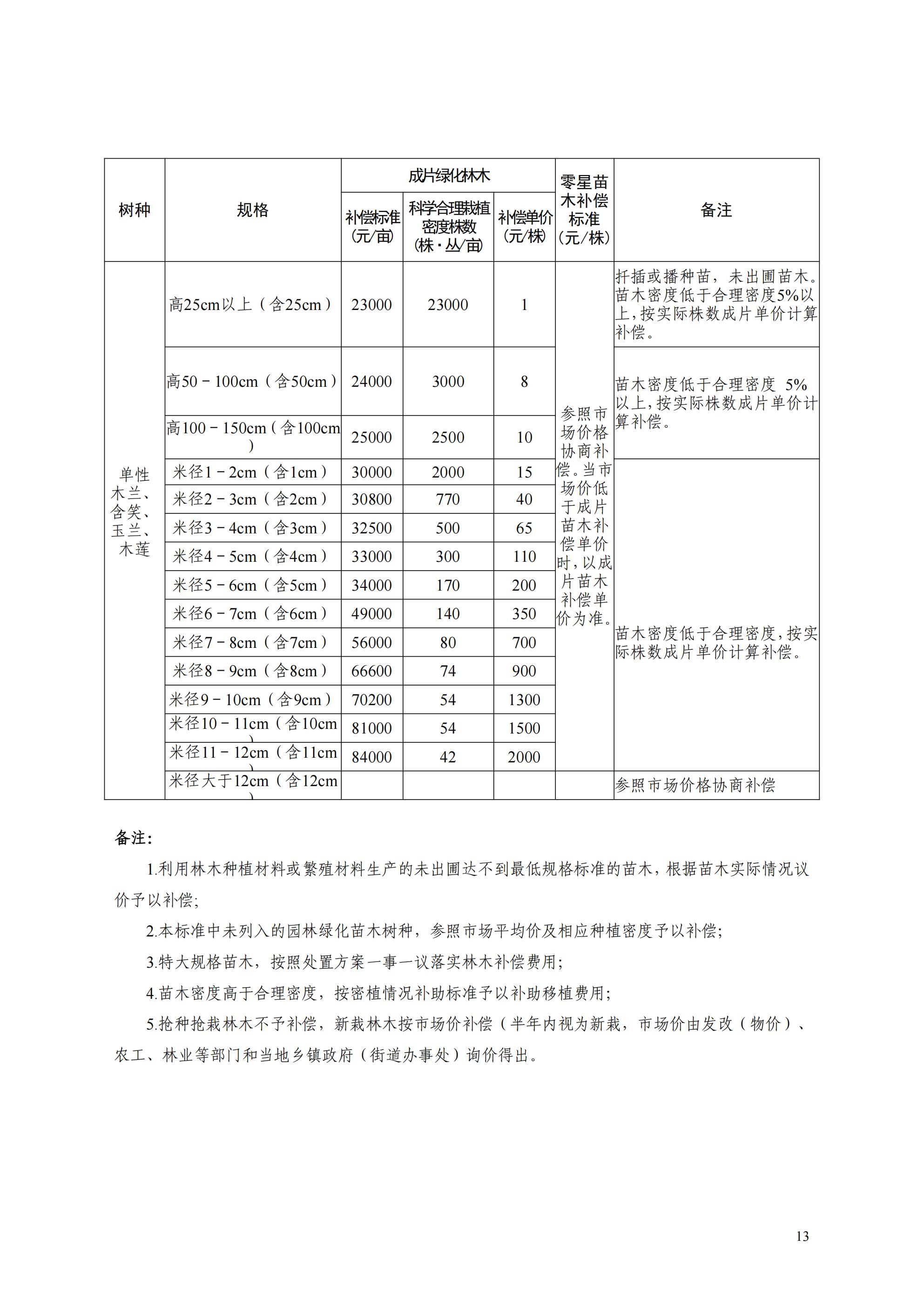

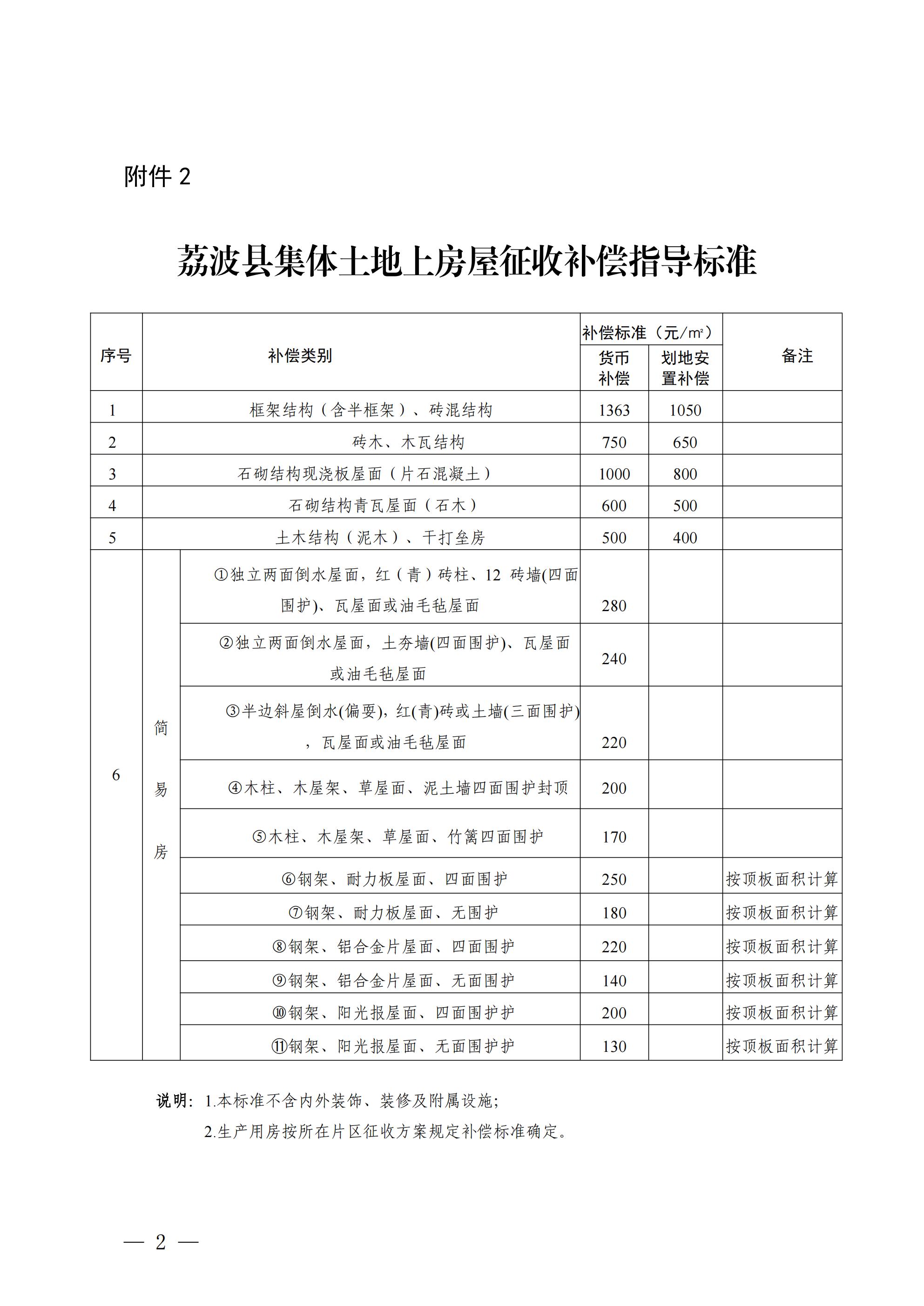

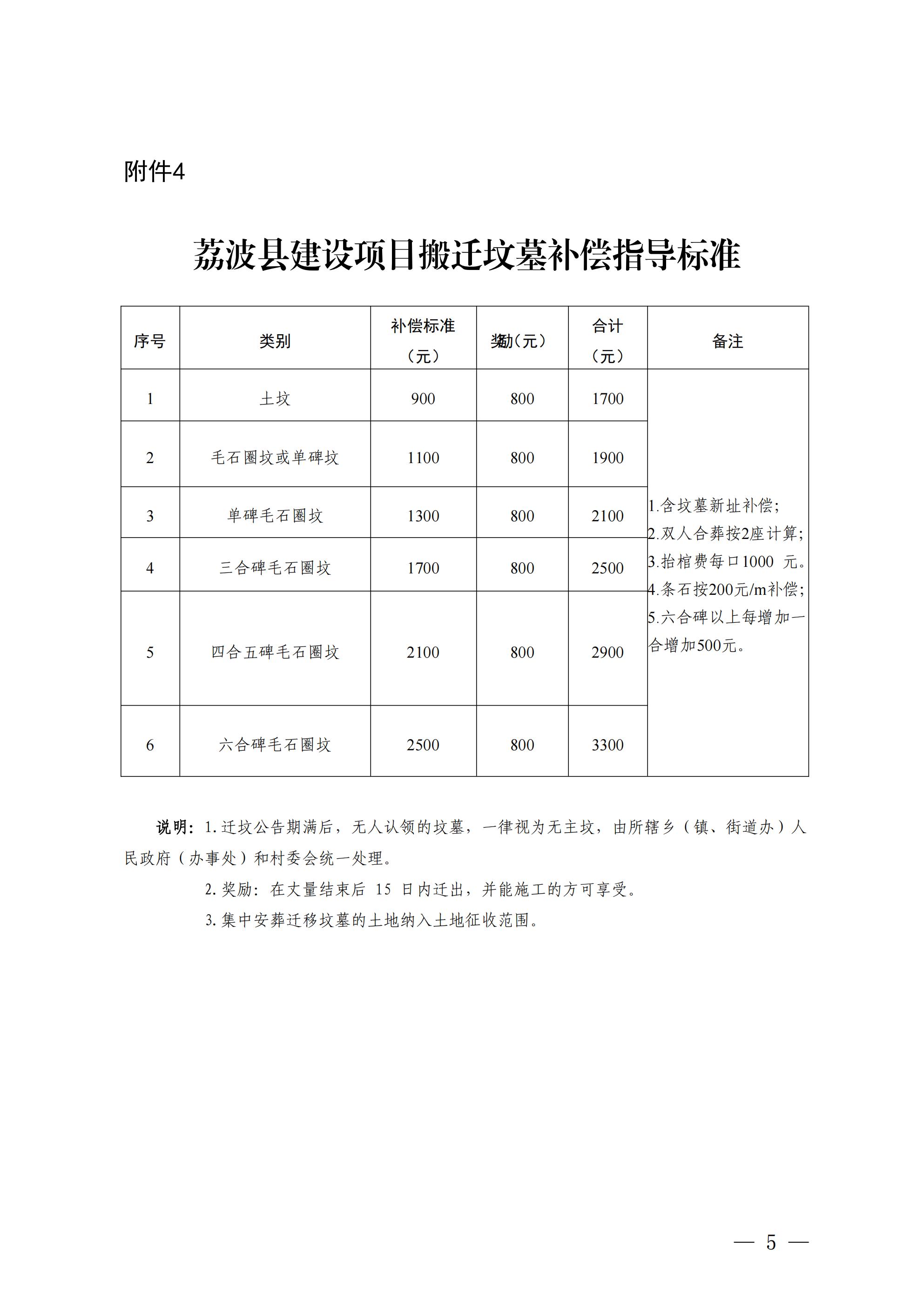

附件2:1-13:荔波县青苗林木果蔬等征地补偿标准.pdf

附件1:黔南府函〔2023〕185 号 黔南州人民政府关于实施2023年黔南州征地区片综合地价补偿标准的通知_01.jpg附件1:黔南府函〔2023〕185 号 黔南州人民政府关于实施2023年黔南州征地区片综合地价补偿标准的通知_02.jpg附件1:黔南府函〔2023〕185 号 黔南州人民政府关于实施2023年黔南州征地区片综合地价补偿标准的通知_03.jpg

附件2:荔府办〔2020〕157号 荔波县人民政府办公室关于印发荔波县征地青苗补偿及地上附着物补偿标准的通知_01.jpg附件2:荔府办〔2020〕157号 荔波县人民政府办公室关于印发荔波县征地青苗补偿及地上附着物补偿标准的通知_02.jpg附件2:荔府办〔2020〕157号 荔波县人民政府办公室关于印发荔波县征地青苗补偿及地上附着物补偿标准的通知_03.jpg附件2:荔府办〔2020〕157号 荔波县人民政府办公室关于印发荔波县征地青苗补偿及地上附着物补偿标准的通知_04.jpg

附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_01.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_02.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_03.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_04.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_05.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_06.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_07.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_08.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_09.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_10.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_11.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_12.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_13.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_14.jpg

附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_15.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_16.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_17.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_18.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_19.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_20.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_21.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_22.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_23.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_24.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_25.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_26.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_27.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_28.jpg附件2:1-13:荔波县青苗林木果蔬等征地补偿标准_29.jpg

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中国大唐漳浦150MW渔光互补光伏电站项目实现全容量投产来源:人民网 发布时间:2026-11-06 09:44:09

中国大唐漳浦150MW渔光互补光伏电站于10月30日实现全容量投产。该项目位于漳浦县佛昙镇与前亭镇,总投资约7.6亿元,采用“水上发电、水下养殖”立体开发模式,是漳浦县推进“光伏+渔业”复合型能源利用的重要实践。项目自2025年9月开工,历时一年左右,高效完成升压站受电、首批单元并网及全容量投产,建设进度显著。投运后,年均发电量约2.6亿千瓦时,可满足约32万居民年度用电需求;预计每年为当地贡献税收约1800万元,带动就业与产业发展。作为大唐集团福建分公司绿色低碳转型的关键工程,该项目兼具生态效益、经济效益与社会效益,对优化区域能源结构、支撑县域经济可持续发展具有积极作用。(199字)

兔峨80MW光伏发电项目 用地预审与选址意见书审批公示来源:兰坪县自然资源局 发布时间:2026-11-06 09:42:17

本文为兰坪县自然资源局发布的“兔峨80MW光伏发电项目”用地预审与选址意见书审批公示。项目由兰坪亚太环宇水电发展有限公司建设,位于怒江州兰坪县兔峨乡,总用地面积115.8186公顷,其中光伏方阵占地114.8494公顷,变电站及运行管理中心占地0.9692公顷(全部为农用地,不涉及耕地和永久基本农田),属新增建设用地,用地性质为供电用地。项目规划装机容量80MW,属大型光伏电站,主要建设内容包括一座110kV变电站及配套运行管理中心。公示期为2026年11月5日至12日,公众可通过兰坪县人民政府门户网站或现场公告栏查阅,并在期限内向兰坪县自然资源局提交书面意见反馈。

喜报!萨纳斯智维中标河北省200MW集中式光伏运维项目!来源:萨纳斯 发布时间:2026-11-06 07:45:17

萨纳斯智维成功中标河北省200MW集中式光伏电站运维项目,彰显其在大型地面光伏运维领域的技术实力与服务优势。该项目覆盖范围广、装机规模大,是公司在华北区域的重要里程碑,将进一步巩固其在新能源运维市场的领先地位。

华电四川750MW光伏项目公示!来源:阿坝州生态环境局 发布时间:2026-11-06 07:39:18

10月29日,四川阿坝藏族羌族自治州生态环境局公示受理“阿坝红原安曲二期光伏发电项目”环评文件。该项目由华电集团下属四川红原华电新能源有限公司投资建设,位于阿坝州红原县安曲镇,属新建大型地面光伏电站。项目总投资约28.12亿元,总装机容量750MW,由163个固定式光伏方阵组成(其中162个单阵列4.6MW、1个5.06MW)。主要建设内容包括光伏阵列、汇流箱、箱式变电站、35kV集电线路、220kV升压站(含配套储能设施)以及进场与场内道路等。工程拟采用740Wp单晶硅双面组件共计118.7万余块,建设周期约为18个月。

18.3亿中标!新疆720MW光伏治沙项目EPC来源:中国招标投标公共服务平台 发布时间:2026-11-06 07:35:48

11月5日,新疆叶城县鑫隆凯盛60万千瓦光伏治沙项目EPC总承包中标候选人公示,中交广航局第三工程有限公司联合中交华南交通建设有限公司、山东省环能设计院股份有限公司以18.29亿元中标,折合单价2.54元/瓦。该项目为治沙与清洁能源协同开发工程,规划额定装机容量600MW,实际安装容量720MWp,配置60MW/120MWh储能系统,容配比1.2。EPC范围涵盖全过程总承包服务,包括可研编制、手续协调、勘察设计、全部建安工程(含临时道路)、设备材料采购与安装、运输保管、试验调试、并网接入、竣工验收及质保期内缺陷修复等,最终以施工图及设计变更等为准。

联宝科技与正泰新能源举行光伏二期迭代升级改造项目开工仪式来源:正泰新能源 发布时间:2026-11-06 07:33:07

联宝科技光伏二期迭代升级项目开工,预计2027年一季度投运,发电量提升83%,全生命周期提供1.2亿度绿电,节约标煤3.3万吨。项目盘活屋面资源、零新增用地,提升园区绿电占比2.9%,强化能源韧性与碳绩效管理,打造绿色工厂与零碳实践标杆。

晶科能源飞虎3组件签约吉尔吉斯斯坦最大规模光伏项目来源:晶科能源JinkoSolar 发布时间:2026-11-06 07:31:49

晶科能源签约吉尔吉斯斯坦325MW光伏电站,全部采用飞虎3高效组件(670W、24.8%效率、85%双面率),助力该国突破水电单一结构。四大优势:降BOS成本、增5%-10%发电量、优弱光表现、低衰减控LCOE,较BC技术降本6%以上。中亚能源转型标杆项目。

贵州下发628MW风、光项目指标,中能建、国家电投入选来源:贵州省能源局 发布时间:2026-11-06 07:28:01

贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)

河北:加快实施3.8GW海上光伏项目,探索海上风电绿电直连示范来源:河北省政府新闻办 发布时间:2026-11-06 07:26:04

河北省正式发布《“绿动渤海”行动方案(2026—2030年)河北篇》,系统部署未来五年港航与海洋产业绿色低碳发展路径。方案聚焦五大方向:加快航运绿色转型,推进船舶新能源替代与绿色燃料加注;强化港口低碳智能建设,提升岸电使用率和“风光储充”一体化水平;赋能海上清洁能源开发,重点加快秦皇岛、唐山、沧州三地共3.8GW海上光伏及多个海上风电项目建设,并探索“海上风电+绿电直连”示范,实现绿电点对点供给临港钢铁、化工等高载能企业;加强全域污染协同防治,构建立体化船舶监管与海上应急体系;健全法规、金融、数智等要素保障,创新蓝色金融产品,推动港航碳排放核算与智慧监管落地。该行动是服务国家“双碳”战略、打造环渤海绿色港航示范区的关键举措。(198字)

鑫隆凯盛叶城县600MW光伏治沙项目EPC中标候选人结果公示来源:中国招标投标公共服务平台 发布时间:2026-11-05 16:10:25

鑫隆凯盛叶城县600MW光伏治沙项目EPC总承包中标候选人于11月5日公示,中交广航局第三工程有限公司联合中交华南交通建设有限公司、山东省环能设计院股份有限公司组成的联合体中标,中标价约18.29亿元,折合单价2.54元/瓦。该项目位于新疆叶城县,为光伏治沙示范工程,额定装机容量600MW,实际安装容量720MWp,配建60MW/120MWh储能系统,容配比1.2。EPC范围涵盖全过程总承包服务,包括可研编制、设计、手续协调、光伏区及升压站等全部建安工程、设备采购与安装、临时道路施工、调试并网、竣工验收及质保期内服务等,最终以施工图及设计变更等为准。(199字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。
