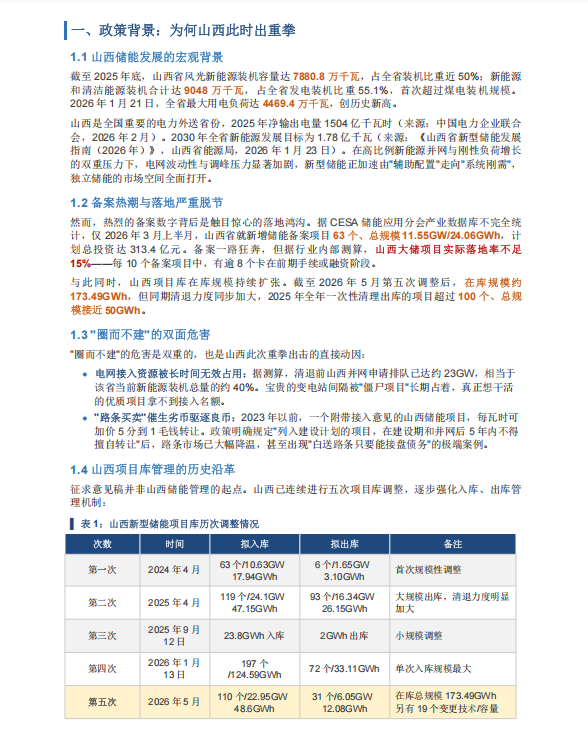

山西省能源局在6月8日发出的这份征求意见稿,只有几页纸。
但它终结了一种持续多年的玩法——先抢占电网接入资源,再慢慢等行情,或者找下家接盘。
新规的逻辑很简单:项目入库是起点,不是终点。 从入库那天起,倒计时就开始了。
6个月,实质性开工。12个月,建成并网。以"升压站、主控楼等重要设施基础浇筑第一罐混凝土"为开工标志,没有模糊地带。做不到,就调整出库——然后是大多数人没想到的后果:
已取得的电网接入批复,自动失效。排队拿到的接入受理,自动终止。原来占着的变电站间隔,释放给别人。
这对储能行业的震慑,比罚款要直接得多。在山西,一个紧俏变电站的间隔资源,失去了就是失去了。
新规计划自2026年9月1日起执行。
时间节点背后是这样一组数字:截至2026年5月第五次调整,山西在库储能规模约173.49GWh,但据行业测算,实际落地率不足15%。也就是说,这173GWh里,大部分项目至今仍停留在纸面上。山西的接入资源就这么被压着,真正能干活的项目反而挤不进去。
这份征求意见稿,是一次系统性清场。

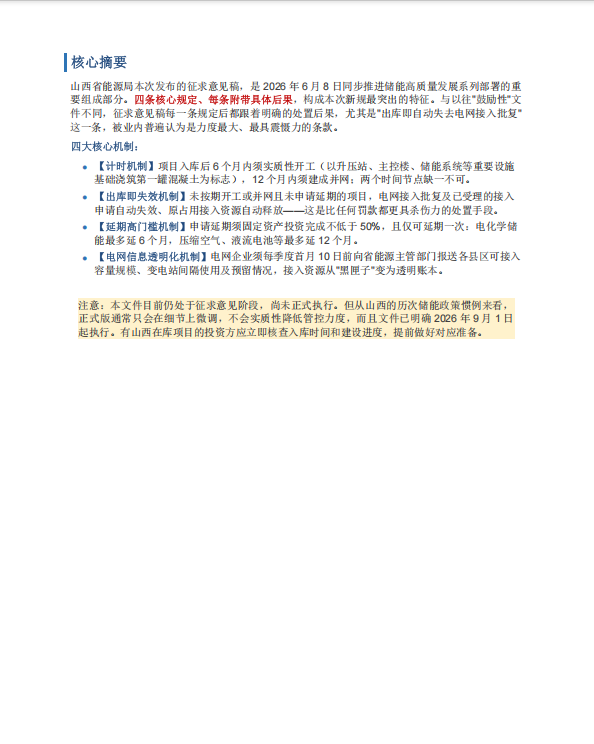

清场之后谁受益,谁要出局,手里有山西项目的现在该做什么——索比光伏网对征求意见稿进行了逐条拆解,综合政策原文、五篇行业解读及官方数据,形成这份深度报告,覆盖:
* 山西储能"圈而不建"的来龙去脉(含五次项目库调整完整数据)
* 征求意见稿五大核心条款逐条解析
* 五类市场主体分级影响评估
* 入库时间、固投进度、电网接入、用地手续——四项必查清单
* 三类情形的对应操作策略
下为报告摘要与核心政策解析,完整版扫码获取
↓ ↓ ↓
