华能光伏电站因项目变更未重新环评,被罚190万

来源:云南省能源局发布时间:2026-05-25 09:09:41

日前,云南景谷傣族彝族自治县发布2份普洱市生态环境局行政处罚决定书,均为华能旗下相关光伏企业。

2026年5月,普洱市生态环境局相继公布两份行政处罚决定书(普环罚〔2026〕20号、21号):华能国际控股公司——华能华东(普洱)清洁能源有限公司建设的景谷县凤山镇光伏发电项目和半坡乡光伏发电项目,在已取得原环评批复(景环准〔2024〕4号、5号)的情况下,实际建设情况与原批复相比发生了重大变动,但未依法重新报批建设项目环境影响报告表即于2025年4月擅自开工建设。

经调查认定违反《中华人民共和国环境影响评价法》第二十四条第一款,依据第三十一条第一款,分别处以罚款:

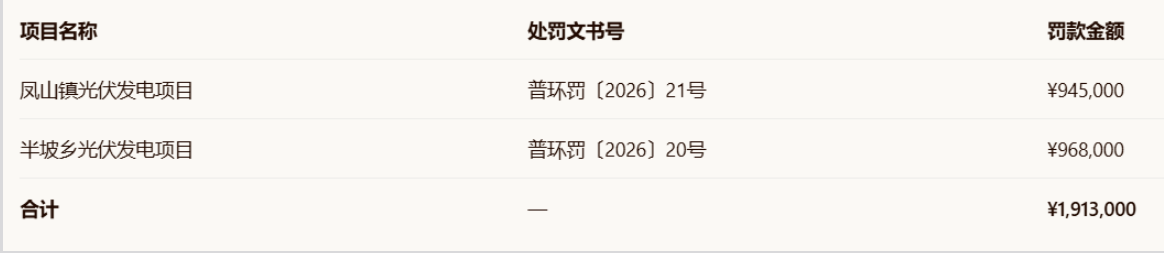

根据处罚书显示,华能国际控股公司华能华东(普洱)清洁能源有限公司因凤山镇光伏发电项目和半坡乡光伏发电项目均发生重大变动未重新报批即擅自开工建设,被普洱市生态环境局罚款,共计191.3万元。

其中,凤山镇光伏发电项目于2025年4月开工建设,于2025年12月完工,建设情况与《普洱市生态环境局景谷分局关于凤山镇光伏发电项目环境影响报告表的批复》(景环准〔2024〕5号)审批的建设地点、建设面积、建设内容相比发生了重大变动,截至检查当日(2026年3月31日)未重新报批建设项目环境影响评价文件。

依据《中华人民共和国环境影响评价法》第三十一条第一款,因上述情况,华能普洱公司被普洱市生态环境局罚款94.5万元。

“普环罚〔2026〕20号”的处罚书则显示,华能普洱公司半坡乡光伏发电项目于2025年4月开工建设,于2025年12月完工。该项目变动后,用地范围减少、主设备价格发生变化,外送线路和升压站与前期建设的和平村项目共用,集电线路与和平村项目部分共用,投资备案金额与项目实际投资金额存在明显差异。截至检查当日(2026年3月31日),华能普洱公司未按环评要求重新报批建设项目环境影响评价文件。依据《中华人民共和国环境影响评价法》第三十一条第一款,华能普洱公司被普洱市生态环境局罚款96.8万元。

详情如下:

行业启示与合规建议

此次处罚释放出一个明确信号:新能源项目"抢工期、先建后变、事后补环评"的操作空间正在快速收窄,央企子公司亦不例外。建议各开发单位重点关注:

1、选址阶段锁定边界——若前期踏勘阶段用地/地块存在不确定性,应尽量在首版环评中预留弹性说明,或在取得批复前完成最终选址确认,避免后期跨村组/跨流域变更被视为地点重大变动。

2、变更前置研判——设计方案调整(组件型号、阵列区面积、集电线路路径、升压站共用等)实施前,务必会同环评编制单位开展"重大变动判定",必要时提前启动变更环评。

3、不抢跑——重大变动重新报批期间不得开工建设,即便并网窗口期紧张,也须待新批复下达后方可施工,否则面临最低总投资额1%起步的罚款及ESG/信披风险(上市公司还需关注环境风险信息披露义务)。

4、 档案留存——保留历次环评批复、变更说明、专家论证记录,便于应对环保督察及上市公司ESG尽调。

五、小结

华能普洱两光伏项目被罚191.3万元,不是个例——近年云南、贵州、山西等地已有多起新能源项目因未重新报批重大变动被处罚的案例。环评不是拿一次批复就一劳永逸,项目全生命周期中的每一次实质性变更,都是合规管理的必检节点。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能集团首个风光同场海上光伏项目开工建设来源:华能江苏公司 发布时间:2026-11-25 09:48:25

华能灌云400兆瓦风光同场海上光伏项目于11月21日开工建设,23日完成首根桩基沉桩,是江苏省首批国家批复的海上光伏示范项目,也是华能集团首个风光同场海上光伏项目及华能江苏公司“十五五”首个海上能源项目。项目位于连云港灌云县燕尾港海域,依托已投运的华能灌云海上风电场,采用“风光同场、多能互补,分块发电、集中并网”模式,划分为108兆瓦和292兆瓦两个光伏片区,通过共享海域、送出线路与运维体系,实现资源集约利用与成本优化。建成后年均发电超5.5亿千瓦时,可节约标煤16.58万吨、减排二氧化碳34.83万吨,对推动海洋经济高质量发展、构建新型能源体系具有示范意义。(199字)

400MW!华能集团首个风光同场海上光伏项目开工来源:华能江苏公司 发布时间:2026-11-24 09:03:28

华能灌云400兆瓦风光同场海上光伏项目于11月21日开工,23日完成首根桩基沉桩,是江苏省首批国家批复的海上光伏示范项目,也是华能集团首个风光同场海上光伏项目及华能江苏公司“十五五”首个海上能源项目。项目位于连云港灌云县燕尾港海域,依托已投运的华能灌云海上风电场,采用“风光同场、多能互补,分块发电、集中并网”模式,划分为108兆瓦与292兆瓦两个光伏片区,通过共享海域、送出线路和运维体系,实现资源集约利用与成本优化。建成后年均发电超5.5亿千瓦时,可节约标煤16.58万吨、减排二氧化碳34.83万吨,对推动江苏海洋经济发展、构建新型能源体系具有示范意义。(199字)

200MW!华能、国能西乡光伏项目进入陕西2026保障性并网清单来源:汉中市发改委 发布时间:2026-11-17 08:44:24

陕西汉中市发改委于11月13日公示拟纳入陕西省2026年保障性并网规模的光伏发电项目清单,共包含两个总装机容量达20万千瓦(即200MW)的项目。这两个项目均位于西乡县,分别为华能西乡10万千瓦光伏发电项目(建设单位为华能丹凤新能源发电有限公司)和国能西乡10万千瓦光伏发电项目(建设单位为国能(西乡)新能源有限公司)。此次纳入保障性并网清单,意味着项目已通过省级统筹审核,将优先获得电网接入和消纳保障,是陕西省推进可再生能源发展、落实“十四五”能源规划的重要举措。公示旨在公开征求意见,后续将按程序正式确认并网资格。

开工!华能长发6万千瓦光伏项目全面启动建设来源:华能九台电厂 发布时间:2026-11-16 09:18:54

华能长发6万千瓦光伏项目于11月10日在吉林松原市前郭尔罗斯蒙古族自治县正式开工,进入全面建设阶段。作为吉林省自带负荷试点标杆工程,该项目贯彻“以荷定源”开发理念,紧密对接国家新能源就近就地消纳政策,配套负荷覆盖长春重点产业园区及城市轨道交通等民生与产业用电主体,所发电量优先供给对应负荷,有效降低企业用能成本,缓解绿电消纳难题,探索源荷协同新路径。项目投运后,年均可节约标准煤约3万吨,显著减少二氧化碳、二氧化硫等污染物排放,实现生态、社会与经济效益协同提升。面对东北高寒冬季施工挑战,建设方将严控安全、质量与进度,确保项目按期并网,助力吉林省新型电力系统构建和清洁能源基地建设。(199字)

华能唐山古冶350MW光伏项目(一期)PC中标候选人公示来源:华能电子商务平台 发布时间:2026-11-11 14:26:26

华能唐山古冶350MW光伏发电项目(一期)PC施工总承包工程于11月10日完成重新招标并公示中标候选人:中国安能集团第一工程局有限公司为第一中标候选人,报价约12.09亿元;中国水利水电第九工程局有限公司、中国建筑第二工程局有限公司分列二、三位。该项目位于河北省唐山市古冶区四乡镇,规划交流侧装机容量350MW,配套建设一座220千伏升压站及储能系统,通过既有220千伏线路接入电网,执行“全额上网”模式。工程计划2026年11月开工,2027年12月底并网投产。总承包范围涵盖设备材料采购(含框架协议执行)、升压站与集电线路施工、储能系统安装、全周期调试试验、各项专项验收(含环保、水保、职业健康与安全等)、三同时落实、质保服务及临时用地、道路协调等全过程工作。

华能津市市罗家台羊角汊渔光互补光伏项目正式开工来源:华能岳电人 发布时间:2026-11-10 09:28:59

华能津市罗家台羊角汊渔光互补光伏项目于11月4日开工,装机109.76兆瓦,系华能岳阳电厂“十五五”首个集中式项目。项目突破用地、防洪、生态等多重约束,实现依法合规落地。采用“光伏+水产养殖”立体开发模式,年发电1.39亿千瓦时,可节标煤4.3万吨、减碳11万吨,助力湖南能源转型与乡村振兴。

华能100MW光伏电站项目公示来源:福州市生态环境局 发布时间:2026-11-09 09:29:50

福建福州市生态环境局于10月26日公示了“华能集团福清龙田100MW陆上渔光互补光伏电站项目”的环评受理信息。该项目由华能(福清)清洁能源有限责任公司投资建设,总投资5亿元,选址于福清市龙田镇和江镜镇共6个行政村。工程规划交流侧装机容量100MW,直流侧为125.03568MWp,拟安装660Wp光伏组件189448块,按每30块串联为一串的方式布置。项目采用“渔光互补”开发模式,在现有鱼塘上方架设光伏板,实现水上发电、水下养殖的立体利用。建设工期约12个月,计划于2027年1月31日开工,2028年1月31日全面投产。

浙江70MW光伏项目环评受理公示来源:温州市生态环境局文成分局 发布时间:2026-11-02 09:34:08

本文介绍了浙江温州文成县拟建的70MW光伏发电项目环评受理公示信息。项目由文成县浙新绿能光伏发电有限公司投资建设,选址于玉壶、周壤和大峃镇,占地约118.5万平方米,主要租用茶园、果园等园地。总投资2.9亿元,设计交流侧装机容量69.92MW,直流侧为77.00966MWp,全部采用655Wp单晶硅双面双玻N型Topcon组件,共117572块,划分为21个光伏子方阵;每组串28块组件串联,26–29串并联接入一台460kW组串式逆变器。项目计划2027年3月开工,同年12月建成,总工期9个月。

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

四川100MW光伏项目环评拟批复!来源:攀枝花市人民政府 发布时间:2026-10-28 09:22:14

四川攀枝花市生态环境局于10月21日公示拟批复盐边四平山光伏发电项目环评文件。该项目位于盐边县新九镇四平山区域,总投资4.05亿元,由东锅新能源(盐边)有限公司建设,属新建清洁能源工程。项目主体包括100MW光伏阵列、220kV升压站及配套氢储能站。光伏部分采用固定式单晶硅组件(630Wp),共安装约19万块,配置313台逆变器和29台35kV箱变;所发电量经4回35kV集电线路汇入升压站,升压至220kV后通过1回送出线路接入安宁220kV变电站并网。项目总施工工期为14个月。(199字)
