打造“光伏+核电”多能互补样板!中国二十二冶承建的国内最大规模海上光伏项目首批子阵成功并网

来源:中国中冶发布时间:2026-05-21 08:15:59

近日,由中国二十二冶承建的中核田湾200万千瓦滩涂光伏示范项目七标段顺利实现首次并网发电。作为企业深耕新能源赛道、拓展海上绿色建造领域的标志性工程,此次节点圆满落地,不仅标志着项目建设取得关键性突破,更充分彰显了中国二十二冶在复杂海域施工、新能源工程建设领域的硬核实力与全链条履约能力,为企业深耕沿海新能源市场、赋能双碳战略落地筑牢坚实根基。

  该项目位于江苏省连云港市田湾核电站温排水海域,是目前国内规模最大滩涂光伏项目,也是国内首批报国务院审批、涉及海域面积最大的立体分层设权用海项目,战略定位关键、示范价值突出。自承接建设任务以来,中国二十二冶充分发挥综合优势,统筹资源调配、强化技术引领、压实管控责任,以央企担当扛起建设重任,全力打造安全优质、绿色低碳、技术领先的标杆工程。

攻坚克难保履约:

与潮汐赛跑,以高效统筹跑出建设速度

  海上光伏施工区别于传统陆上工程,潮间带特殊地形、复杂海洋地质、高盐腐蚀环境,叠加潮汐节律限制,多重难题交织叠加,对施工组织、现场管控、资源调配提出极高要求,也是项目推进的核心难点。

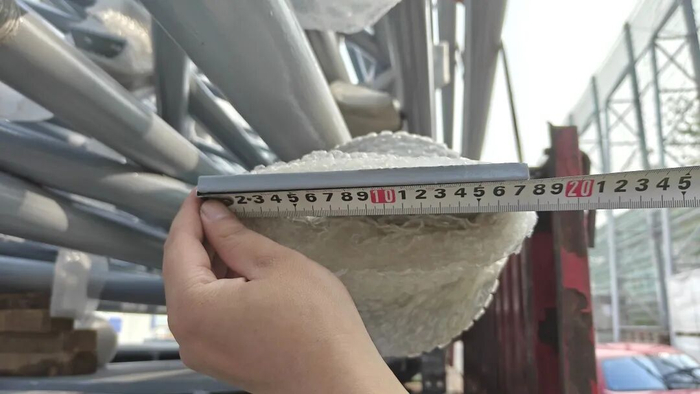

  项目所处海域为典型半日潮区域,每日两涨两落,最大潮差超4米,船舶通行、桩基作业、材料转运、人员施工均需严格贴合潮汐规律,每日有效作业窗口仅5至6小时,且时段动态变化,施工组织难度极大。同时,区域滩涂软土层深厚、地层结构杂乱,软硬夹层交错分布,地质条件复杂;沿海高湿高盐环境氯离子浓度高,钢结构、设备设施长期面临强腐蚀考验,防腐标准需达到行业最高CX级,直接关乎光伏电站25年安全稳定运行。

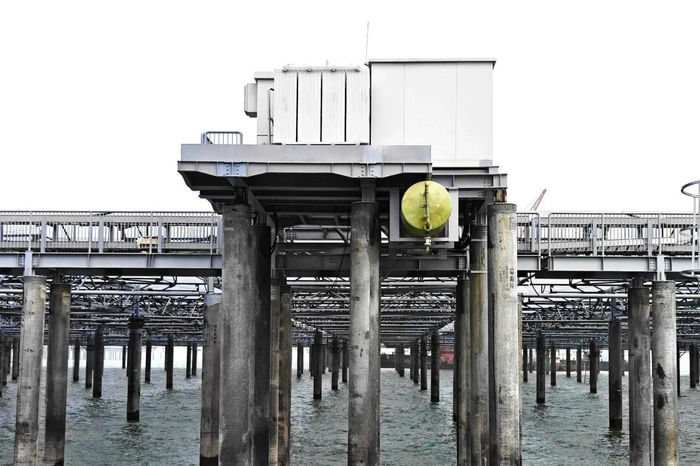

  直面诸多挑战,中国二十二冶项目团队立足现场实际,因地制宜优化施工组织方案,以潮汐为令、以节点为纲,构建适配海洋工况的专属施工体系。项目部将潮汐时刻表作为施工“作战手册”,以周为单位滚动更新作业计划,精准细化至小时级分工,形成“潮汐前置准备、满潮期集中施工、退潮间有序撤离”的闭环作业模式,最大化压缩无效工期,把有限作业时间用精、用好。针对海上高湿高盐环境,打桩船、起重船、运输船等关键设备执行“日巡检、周维护、月标定”制度,关键部位采用冷缠矿脂带防腐,电气设备防护等级提升至IP65以上,核心密封与带电部位不低于IP67,确保设备长期稳定运行。

  安全管控层面,延续二十二冶标准化、网格化管理优势,搭建“智能监控+现场值守+应急保障”三维防护体系,全域布设智能监测点位,实现作业画面实时可视化管控;专属救生艇全天候值守,防护设施随潮汐动态调整布设位置,全员落实安全防护举措。自开工建设以来,项目全程严守安全底线,以稳扎稳打的管控能力,为高效履约保驾护航。

技术创新破瓶颈:

敢闯敢试,打通海上施工关键环节

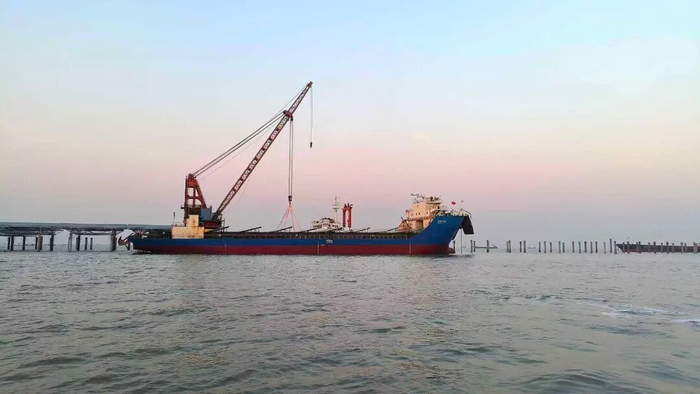

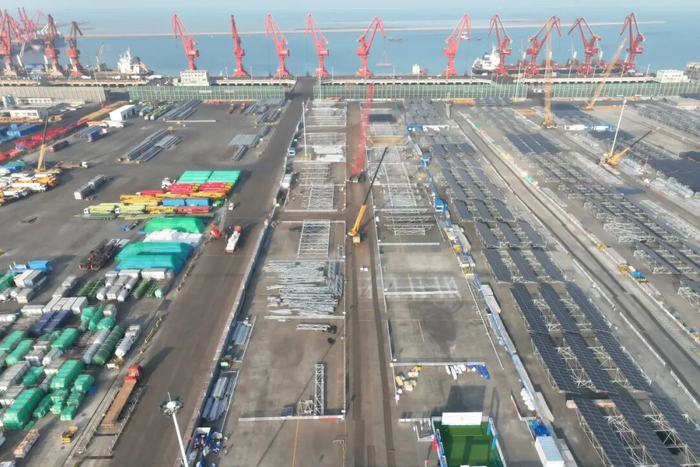

  针对传统大型打桩船调配难、成本高、效率不足,难以适配滩涂零散化、高频次施工的短板,项目团队大胆革新,将挖掘机改造为海上专用沉桩装备,搭配大型运输船模块化搭载作业,以振动锤替代传统冲击锤,大幅优化PHC管桩施工工艺。经现场实践验证,单桩施工效率提升1.5倍,桩位偏差精准控制在15厘米以内,精度、效率双向达标,该项创新成果已在项目全标段推广应用,成为复杂滩涂施工的实用化标杆工艺。

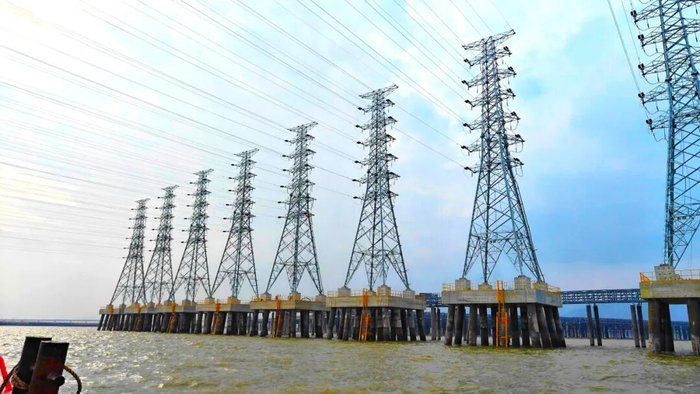

  围绕核心技术突破,项目团队同步优化测量放点、桩位复核、垂直度控制等全流程工序。采用打桩设备GPS实时动态定位系统,将测量误差控制在厘米级;建立桩基施工数字化台账,每一根桩的坐标、垂直度、打入深度全程可追溯,确保基础施工精准可靠。在组件安装环节,创新推行“陆上集中组拼、海上整体吊装”高效建造模式,充分利用陆地稳定作业条件,提前完成支架模块化拼装,再通过船舶转运、海上一次性吊装就位,有效缩减海上高危作业时长,减少海上施工工作量,兼顾施工安全、工程质量与建设效率。

  一系列接地气、重实效的技术革新,精准破解潮汐制约、软基施工、高腐蚀环境等多重瓶颈,不仅保障了项目高效推进,更沉淀形成可复制、可推广的海上滩涂光伏施工技术经验,为海上光伏规模化建设探索出了一条自主创新的施工路径。

质量为本铸精品:

严守标准,让每一道工序都经得起检验

  项目严格落实“质量终身制”,关键工序执行班组自检、技术巡检、监理专检“三检制”,每一道工序层层把关、三方确认,闭环管理后方可进入下一环节。所有进场原材料,光伏组件、支架、电缆、桩基等,全部实行复检准入。支架涂层厚度逐批抽检,螺栓扭矩逐颗核验,不合格批次坚决清退,从源头杜绝质量隐患。

  每一根PHC管桩的打入深度、垂直度、平面坐标,全部建立数字化档案。对偏差超限的桩位,采取补桩或调整支架连接方案处理,确保上部结构安装精准无误。组件吊装前,对桁架、支架、光伏板进行全面外观检查;安装完成后,逐项开展接线、接地导通测试,关键工序规范执行率100%。以近乎严苛的细节把控,保障工程长效稳定运行,为电站25年安全运维保驾护航。

  田湾滩涂光伏项目并非孤立的电站,而是与田湾核电站深度融合的“光伏+核电”多能互补系统,实现了海域空间立体分层、发电效率协同提升、制度创新先行三重突破。项目利用核电站温排水区域,冬季可提升光伏转换效率2-3个百分点,为全国沿海核电、火电厂温排水海域的新能源开发提供了可复制、可推广的制度经验。从陆上施工到海上作业,从技术跟随到自主创新,中国二十二冶以该项目为起点,成功打通海上光伏施工全流程关键环节。随着项目全容量并网推进,这套成熟技术与管理体系,将为我国海上光伏产业高质量发展贡献更多智慧与力量。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
鄂州发电公司光伏再利用二期项目成功并网发电来源:动态宝 发布时间:2026-10-20 16:02:56

鄂州发电公司光伏再利用二期项目近日成功并网发电,厂前区光伏电站总装机容量达360千瓦,年均发电量约39万千瓦时。项目创新采用新旧组件混搭模式,共安装465块光伏组件,其中100块为退役旧组件,重点开展兼容性、稳定性与发电可靠性实证研究,为退役光伏组件规模化循环利用提供技术支撑和可复制应用范式。依托一、二期项目,公司已形成覆盖检测分级、缺陷识别、故障诊断、功率预测及标准化装配的全链条技术体系,获专利14项、主导制定国家标准9项。相关成果入选国际电信联盟“人工智能向善”优秀案例,并在第五届全球数字贸易博览会获得行业权威推荐。下一步将完善旧组件检测、翻新与运维全流程标准体系,推动光伏资源化、规模化循环利用。

云南凤庆县50MW光伏项目优选投资主体来源:凤庆县人民政府 发布时间:2026-10-20 15:00:52

本文是凤庆县发展和改革局发布的《凤庆县2026年第一批集中式光伏发电项目投资主体优选竞争性磋商公告》。公告依据云南省及凤庆县关于新能源开发的政策文件,依法委托代理机构开展文德50MW光伏项目的投资主体公开遴选。项目位于临沧市凤庆县,总投资约2.08亿元,建设5万千瓦地面光伏电站及配套输变电设施,预计年发电量6743.3万千瓦时,具备显著节能减碳效益。项目须在备案后2个月内开工、开工后6个月内具备投产条件,全容量并网不超1年,经营期上限为25年。招标接受联合体投标,对申请人资质、投融资能力、信用记录、财务状况及合规经营等提出明确要求,并详细说明了文件获取、投标递交、开标安排及公告发布渠道等程序性事项。(199字)

帷盛签约1GW光伏项目!来源:帷盛科技 发布时间:2026-10-20 10:09:39

帷盛科技近日成功签约国内单体规模达1吉瓦(GW)的大型光伏支架项目,创下其在国内市场的又一重要里程碑。该项目标志着客户对其技术能力、产品品质及项目交付效率的高度认可。作为成立于2009年的专业光伏支架企业,帷盛科技以“科技赋能绿色梦想”为使命,业务遍及全球70多个国家和地区,累计支撑光伏装机容量超40GW,保持零重大安全事故纪录,并拥有200多项核心专利及全套国际认证资质。此次签约不仅体现其在行业内的领先地位,也为其持续提供智能化、高可靠性支架解决方案注入新动力,进一步支撑我国绿色能源高质量发展目标。

辽宁台安县关于支付乡村振兴光伏收益资金的公告来源:台安县人民政府 发布时间:2026-10-20 09:57:22

台安县乡村振兴发展中心发布公告,明确将从光伏发电项目收益中列支20.55万元,用于三项与光伏设施相关的维修及运维支出。其中,高力房镇小高力房村因村部房顶漏雨,需临时拆除并后续复装光伏板,相关维修费用为2.8万元;高力房镇政府屋顶光伏电站的电缆因老化破损、存在安全隐患,需更换屋顶走线电缆,费用为1.8万元;此外,2026年度光伏项目运营维护费为15.95万元。公告强调上述资金均从光伏收益中统筹安排,旨在规范项目管理、保障设施安全运行和群众居住安全,并公布了监督举报电话。(199字)

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

广东太阳能协会副会长一行到访源光宝总部考察,开展项目合作洽谈来源:中华网 发布时间:2026-10-19 11:54:11

2026年10月9日至10日,广东省太阳能协会副会长、广东南亮新能源科技有限公司董事长陈铭波一行到访广东恒升新能源科技有限公司(旗下品牌“源光宝”)总部及福建厦门生产基地,开展考察与合作洽谈。双方围绕新能源投资、光伏项目联合开发及BIPV光伏支架采购等议题深入交流。恒升新能源重点介绍了源光宝新一代支架的核心技术:结构防水一体化、全装配免焊工艺、S350GD-ZM275锌铝镁高强钢材料及切口自修复防腐能力,并展示其在八大场景的应用成果与56项国家专利支撑。考察团实地观摩了冷弯成型、标准件生产及防水结构等环节,认可其规模化制造与品控能力。双方就多项合作达成初步共识,旨在推动光伏产业链高质量协同发展。(199字)

110MW/220MWh 储能集群全并网 通威新能源打造用户侧储能规模化落地样板 来源:索比光伏网 发布时间:2026-10-19 11:51:36

通威新能源于2026年完成四大用户侧储能项目全部并网,建成总规模达110MW/220MWh的规模化储能集群,涵盖金堂通合(25MW/50MWh)、金堂通威(5MW/10MWh)、眉山通环(75MW/150MWh)和双流黄甲(5MW/10MWh)四座电站。该集群年均调节电量超1.3亿千瓦时,具备峰谷套利、调峰调频、平抑新能源波动等功能,有效支撑四川区域电网稳定运行与工商业用能优化。项目立足真实园区场景,融合分布式光伏与智慧能源管理,形成可复制的“绿电+储能”一体化落地模式。作为国内首批实体投运的规模化用户侧储能集群,其在技术协同、安全运维和商业模式上的实践,为新型电力系统建设提供了重要示范样本。(199字)

中核汇能150MW光伏项目重新报批!来源:黔西南州生态环境局 发布时间:2026-10-19 07:07:28

本文介绍了贵州省望谟县两个农业光伏电站项目因建设方案调整而进行环评重新报批的情况。其中,乐业农业光伏电站原于2024年3月获环评批复、5月开工,但因实际地形限制,部分原定地块不适宜布设光伏方阵,故优化调整了方阵位置,并在条件更适宜区域扩大了建设面积,构成“重大变动”,需重新履行环评审批程序;截至2026年9月,原批复范围已完工,新增用地尚未开工,正开展前期准备。同日,桑郎农业光伏电站也因类似原因发布重大变动环评文件。两项目均由望谟汇新能源有限公司建设,该公司为中核汇能贵州能源开发有限公司全资子公司,最终实控方为中核汇能有限公司。项目总装机150MW,总投资约7.21亿元,占地超320万平方米。

中电建安徽100MW渔光互补光伏项目公示!来源:芜湖市南陵县生态环境局 发布时间:2026-10-19 07:00:41

10月10日,安徽省芜湖市南陵县生态环境局公示了中电建南陵县许镇奎湖100MW渔光互补发电项目环境影响报告表。该项目位于南陵县许镇镇奎湖区域,总投资4.2亿元,占地约122.59公顷,由南陵县徽能新能源有限公司建设,实际控制方为中电建新能源集团股份有限公司。项目采用“分区发电、集中并网”模式,总装机容量100MW(直流侧达119.8MWp),拟安装190,164块单块功率630Wp的光伏组件。作为典型的渔光互补项目,其在保障渔业生产的同时开展光伏发电,兼顾土地复合利用与清洁能源开发。

河北华电90MW集中式光伏项目EPC招标!来源:光伏盒子 发布时间:2026-10-19 06:44:53

华电唐县90MW光伏项目EPC总承包启动招标,直流侧容量107.64MWp,配套220kV升压站及送出线路;计划2026年11月开工,2027年6月全容量并网;涵盖勘察设计、施工、设备采购(除核心设备外)、并网验收及智慧平台接入等全周期服务。

华润光伏项目EPC中标候选人公示来源:索比光伏网 发布时间:2026-10-16 13:47:15

10月13日,华润电力就曹妃甸石化产业基地绿色低碳能源光伏发电项目(EPC)工程I标段发布中标候选人公示,中建三局集团有限公司位列第一中标候选人,投标报价为4300万元。该项目直流侧装机容量为15兆瓦,据此折算单价约为2.867元/瓦。中标范围涵盖工程设计、采购、施工及试运行等全过程总承包工作,其中采购内容包括透明光伏组件,并延伸至组件的监造、运输与现场保管等环节。公示期为10月13日至10月16日。该标段是华润在曹妃甸石化基地推进绿色能源转型的重要配套工程之一。
