云南楚雄州1.88GW新能源项目竞配结果公示

来源:云南楚雄州发改委发布时间:2026-04-27 08:58:32


按照《楚雄州2025年第三批新能源项目市场化竞争性配置公告》,现已完成各项评审工作,根据评审委员会提交的《评审报告》,现将评审结果公示如下:

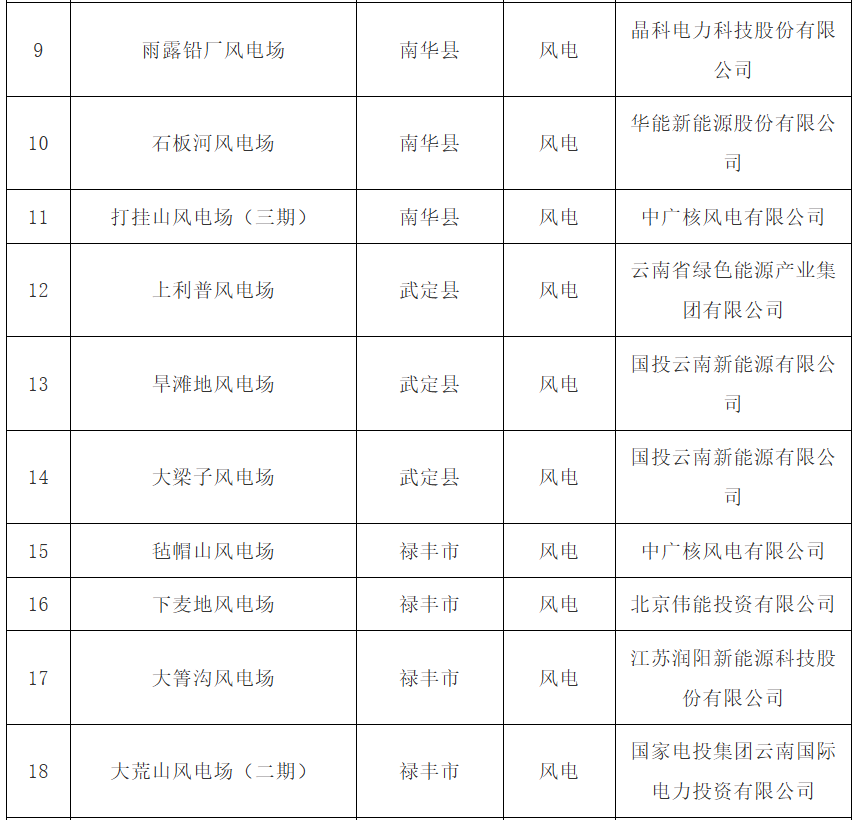

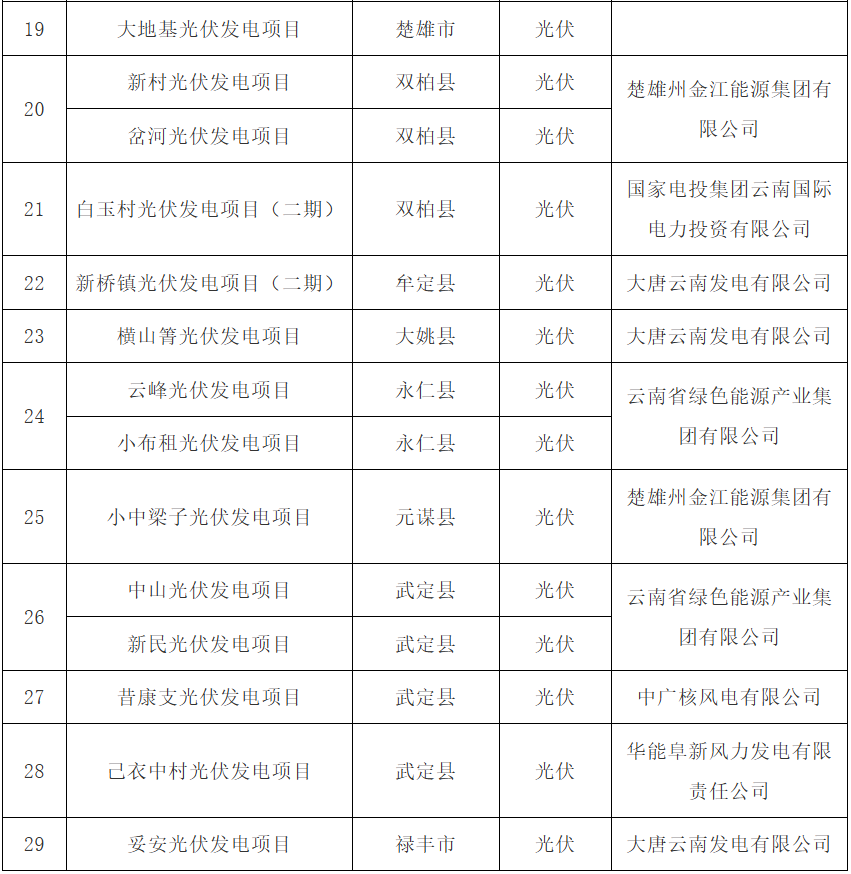

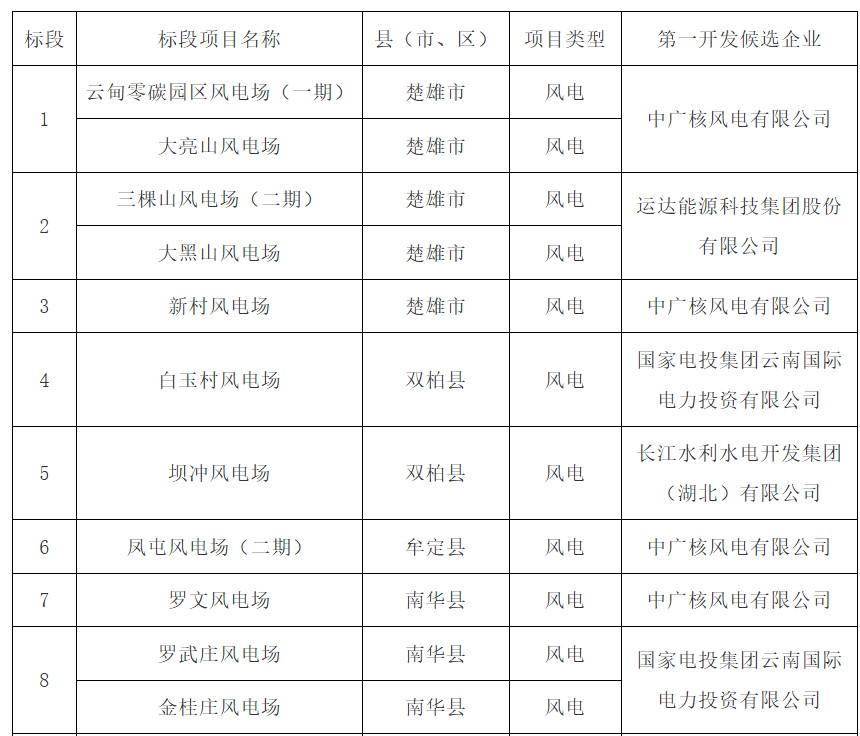

其中,第19标段(大地基光伏发电项目)因无市场主体报名参与市场化竞争性配置,该标段作流标处理,后续将适时重新组织开展该项目的市场化竞争性配置工作。

现将楚雄州2025年第三批新能源项目市场化竞争性配置评审结果予以公示,接受社会监督,公示期从2026年4月25日起至2026年5月6日止。如有异议请于公示期结束前以书面形式向楚雄彝族自治州发展和改革委员会(委托单位)或云南科律工程管理咨询有限公司(代理咨询服务机构)提出,逾期不再受理。

委托单位:楚雄州发展和改革委员会

地址:云南省楚雄彝族自治州楚雄市阳光大道283号

联系人:陈权

电话:0878—3369155

代理咨询服务机构:云南科律工程管理咨询有限公司

地址:云南省楚雄彝族自治州楚雄市轻纺城9幢5单元540室

联系人:刘骏

电话:0878—3111876


索比光伏网 https://news.solarbe.com/202604/27/50022305.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
内蒙古鄂托克旗启动90MW新能源项目优选工作来源:鄂托克旗能源局 发布时间:2026-06-24 16:50:18

内蒙古鄂托克旗正式启动2026年9万千瓦新能源项目优选工作,其中包含6万千瓦分散式风电和3万千瓦分布式光伏。该项目依据自治区及鄂尔多斯市能源主管部门最新政策文件要求组织实施,由旗能源局牵头、纪委监委派驻组监督、第三方机构提供专业服务。优选坚持公平公正、公开透明原则,强调“因地制宜、就近接入、就地消纳”,鼓励与乡村振兴、产业园区、嘎查村、校园等零碳场景深度融合。申报企业须具备开发实力与良好信用,严格履行建设时限(光伏12个月内投产、风电18个月内投产),严禁倒卖指标。评审将综合评估企业资质、技术方案、前期进展、乡村振兴贡献及设备先进性等维度,择优确定开发主体,结果经旗政府确认后报市能源局复核批复。

内蒙古自治区呼伦贝尔市2026年第二批次分布式能源竞配申报方案评审服务比选结果来源:呼伦贝尔市能源局 发布时间:2026-06-23 14:01:49

呼伦贝尔市能源局于2026年6月22日发布公告,公布2026年第二批次分布式能源项目竞争性配置申报方案评审服务机构比选结果,湖南科鑫电力设计有限公司被确定为中选单位。本次服务内容为对当批次分布式能源申报方案开展专业评审,服务覆盖呼伦贝尔市行政区域,须在合同签订后15个日历天内完成。评审费用按项目数量分档计价:评审1至5个项目为3.8万元,5至10个为5.8万元,超过10个则为8.8万元。评审工作于2026年6月22日上午10时由专门评审小组完成综合评定。公告通过呼伦贝尔市能源局官方微信公众号公开发布,未中选单位不再另行通知。(199字)

2.12元/W!福建诏安150MW光伏电站项目EPC中标结果公示来源:光伏盒子 发布时间:2026-06-22 10:06:12

福建诏安四都150MW渔光互补光伏项目EPC中标揭晓:信息产业电子十一院以4.399亿元(2.12元/W)中标。项目由中节能太阳能投资,直流侧容量达202.5MW,是闽南地区大型复合型清洁能源示范工程。

陕西开展2026年风光竞配!重点支持集成融合项目来源:陕西省发改委 发布时间:2026-06-16 17:11:29

陕西发布2026年风光项目开发通知,重点支持风光/风光储一体化、草光林光互补、绿电制氢、新能源与煤电/化工/高载能融合、零碳园区及矿区等集成项目;明确风电2029年6月底前全容量并网、光伏2028年12月底前并网;竞争配置中前期工作与电网消纳权重不低于60%。

呼伦贝尔市2026年第二批次分布式风电、光伏项目竞配启动来源:呼伦贝尔市能源局 发布时间:2026-06-12 10:18:29

呼伦贝尔市于2026年6月11日正式启动2026年第二批次分布式风电、光伏项目竞争性配置申报工作。本次配置聚焦两类项目:一是仅限额尔古纳市和莫力达瓦达斡尔族自治旗(莫旗)开展的电网末端保供型分散式风电试点,旨在缓解当地电网末端网架薄弱问题、提升供电可靠性;二是面向全市一般工商业及大型工商业用户的分布式光伏项目,申报须依据国网呼伦贝尔供电公司公布的2026年二季度各地区可开放容量,并扣除同期“驭风行动”拟建项目规模后确定。各旗市区能源主管部门负责组织企业申报、初审材料,并须于6月23日前将汇总文件报送至市能源局新能源和可再生能源科。(199字)

云南136.56MW光伏项目优选启动来源:中国招标投标公共服务平台 发布时间:2026-06-11 17:33:06

云南省普洱市启动2025年第三批新能源项目投资主体优选工作,涉及白沙河与景迈机场两个光伏发电项目,总装机容量136.56兆瓦,总投资约6.01亿元。其中,白沙河项目位于镇沅县,装机110兆瓦,投资估算4.84亿元;景迈机场项目位于澜沧县,装机26.56兆瓦,投资估算1.17亿元。两项目均要求开工后8个月内具备投产条件、1年内实现全容量并网。优选采用竞争性磋商方式,由社会投资人承担全部资金筹措、建设管理、招投标、并网接入、运营维护等全过程工作,并自负项目建设及运营的全部费用与风险。

Foxconn、Brookfield 拟在越南开发 1 GW风光新能源项目来源:索比光伏网 发布时间:2026-06-10 17:35:00

富士康(鸿海科技集团)与全球投资机构布鲁克菲尔德(Brookfield)达成战略合作,拟在越南联合开发总装机容量达1吉瓦的风光储一体化可再生能源项目,涵盖风电、光伏及电池储能系统。该项目旨在为富士康在越南的生产基地及其本地供应链提供长期、稳定、高性价比的清洁电力支持。作为全球领先的电子制造服务商,富士康在该领域市占率超40%,并为苹果等国际品牌供货。双方将通过长期购电协议(PPA)保障电力消纳,并共同负责项目投资与资产运营管理。合作亦反映出在越南政府政策推动下,当地企业对可靠可再生能源需求持续上升的趋势。(199字)

云南能投、中广核:获云南丽江418MW新能源项目指标来源:智汇光伏 发布时间:2026-06-10 16:57:00

云南省丽江市公示2025年第二批新能源项目社会投资人优选结果,共确定6个项目建设指标,总规模418MW,包括3个风电项目(合计148MW)和3个光伏项目(合计270MW)。项目通过公开优选方式选定投资主体,云南能源投资集团有限公司(云南能投)获得其中280MW的开发权,涵盖部分风电及大部分光伏容量;中国广核集团有限公司(中广核)获得剩余138MW指标,主要为风电项目。此次指标分配标志着丽江市新能源开发进入实质性推进阶段,两家央企及省属能源企业将分别牵头开展后续勘测、设计、建设及运营工作。项目建成后,将有助于优化当地能源结构,提升清洁能源供应能力。

内蒙古鄂尔多斯市6GW光伏治沙项目优选结果公示来源:鄂尔多斯市能源局 发布时间:2026-06-09 11:43:06

鄂尔多斯市于2026年6月7日公示2026年度光伏治沙项目优选结果,总规模达600万千瓦(6GW),由大唐、中广核、中节能、华润新能源、甘肃宝丰新能源及鄂尔多斯市新能源开发利用有限公司六家企业各获1GW指标,项目集中布局于杭锦旗和鄂托克前旗。该项目严格遵循“光伏建设与沙化土地治理同步设计、施工、验收”原则,申报企业须具备新能源开发或光伏治沙业绩,并确保电网接入消纳条件。此前,鄂尔多斯市能源局于5月30日启动竞争性配置工作,明确申报流程及评审要求。同期,内蒙古阿拉善盟亦启动2026年光伏治沙项目,总规模550万千瓦,计划治理沙化土地22万亩,覆盖乌兰布和沙漠与腾格里沙漠多个片区,要求单体项目不低于100万千瓦、每万千瓦配套治沙400亩,目标于2027年底前完成建设与治理任务。(199字)

《宁夏回族自治区2026年度新能源项目开发建设方案》出台来源:宁夏自治区发改委 发布时间:2026-06-04 09:13:45

《宁夏回族自治区2026年度新能源项目开发建设方案》于6月3日由自治区发展改革委正式印发,旨在落实能源强区战略、推进国家新能源综合示范区建设。方案明确2026年全区保障性并网新能源总规模为550万千瓦,其中风电480万千瓦、光伏70万千瓦,按地域分:中卫市260.5万千瓦(含光伏60万千瓦)、吴忠市145.3万千瓦(含光伏10万千瓦)、固原市100万千瓦、银川市与石嘴山市各18万千瓦风电、宁东基地8.2万千瓦风电。方案规范了项目竞配、复核与审批全流程,强调用地合规、电网接入可行及生态保护要求,并提出推动风光储一体化、风光同场开发、集约用地及应用先进风电技术等举措,目标是确保项目在2027—2028年建成并网。(199字)

云南公布2026年第一批新能源项目开发建设方案清单来源:云南省发改委 发布时间:2026-06-04 09:11:59

云南省能源主管部门于2026年6月印发《2026年第一批新能源项目开发建设方案》,明确本批共274个新能源项目,总装机容量2094.435万千瓦,其中集中式光伏118个(1111.5万千瓦)、集中式风电156个(982.935万千瓦)。方案围绕支撑能源安全与绿色低碳转型目标,提出六方面要求:一是规范程序、加快落地,明确光伏项目须1年内开工、风电项目1年内核准;二是推动源网荷储融合及绿电制氢等新业态,推广“光伏+”立体开发与火电联营模式;三是强化全周期调度监测与动态管理;四是严守生态红线和安全生产底线;五是破除地方保护,营造公平营商环境;六是健全廉政风险防控机制,确保资源分配与建设过程依法合规。(199字)
