2.22GW!云南红河州启动风、光项目竞配

来源:红河州发展改革委发布时间:2026-03-12 09:42:14

3月11日,云南红河哈尼族彝族自治州人民政府发布《关于开展红河州列入云南省2025年第三批新能源项目建设清单的34个新能源项目建设业主优选工作的通知》。

公告指出,为加快新能源项目开发建设,实现尽快投产并网发电,按照市场化资源配置的原则,通过公开、公平、择优的方式确定红河州列入云南省2025年第三批新能源项目建设清单的34个项目的建设业主,规模合计222.4万千瓦。

其中,集中式风电22个,规模合计156.4万千瓦;集中式光伏12个,规模合计66万千瓦。

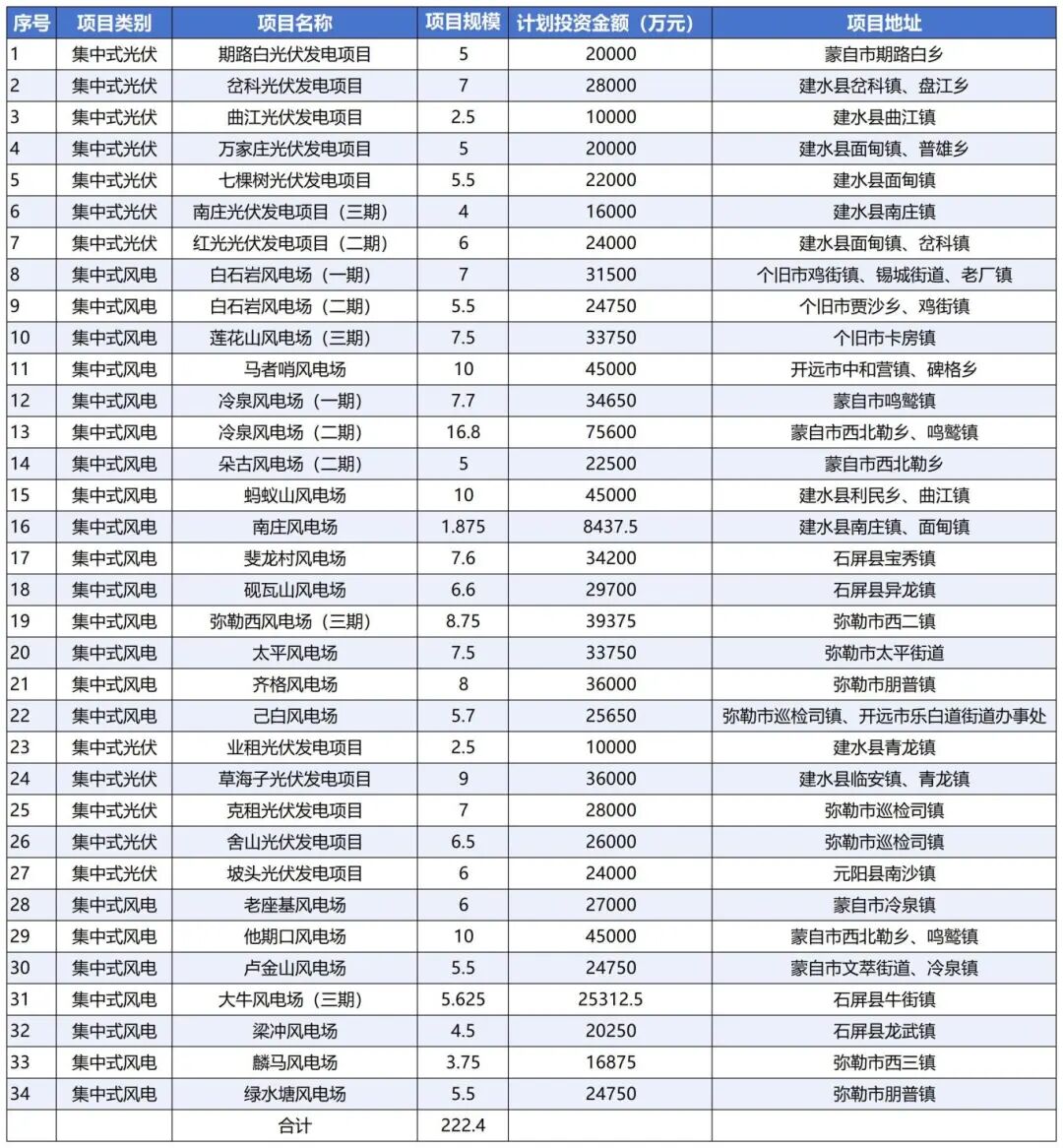

新建 XLS 工作表_Sheet1.jpg公告还指出,通过本次优选工作,34个项目中选的建设业主分别负责红河州列入云南省2025年第三批新能源项目建设清单的34个项目的开发直至并网投产的全部资金筹措、项目建设相关的全部投资费用,确保建设开发的新能源项目顺利并网投产,以及项目并网、运营、维护管理等后续相关工作。

详情见下:


根据《云南省人民政府印发关于加快光伏发电发展若干政策措施的通知》(云政发〔2022〕16号)、《云南省发展和改革委员会 云南省能源局关于进一步规范开发行为加快光伏发电发展的通知》(云发改能源〔2023〕264号)、《云南省发展和改革委员会关于加强光伏资源开发建设有关工作的通知》(云发改能源〔2023〕785号)、《云南省发展和改革委员会 云南省能源局关于印发云南省2025年第三批新能源项目开发建设方案的通知》(云能源新能〔2025〕287号)等文件精神,为加快新能源项目开发建设,实现尽快投产并网发电,按照市场化资源配置的原则,通过公开、公平、择优的方式确定红河州列入云南省2025年第三批新能源项目建设清单的34个项目的建设业主,欢迎具有相应资金实力、融资能力、管理能力和抗风险能力的投资者报名参与。

一、项目概况

(一)项目名称:期路白光伏发电项目建设业主优选工作

1.项目编号:HHZB20260048

2.项目规模:拟装机容量为5万千瓦。

3.项目计划投资:20000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市期路白乡。

6.项目类别:集中式光伏。

(二)项目名称:岔科光伏发电项目建设业主优选工作

1.项目编号:HHZB20260049

2.项目规模:拟装机容量为7万千瓦。

3.项目计划投资:28000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县岔科镇、盘江乡。

6.项目类别:集中式光伏。

(三)项目名称:曲江光伏发电项目建设业主优选工作

1.项目编号:HHZB20260050

2.项目规模:拟装机容量为2.5万千瓦。

3.项目计划投资:10000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县曲江镇。

6.项目类别:集中式光伏。

(四)项目名称:万家庄光伏发电项目建设业主优选工作

1.项目编号:HHZB20260051

2.项目规模:拟装机容量为5万千瓦。

3.项目计划投资:20000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县面甸镇、普雄乡。

6.项目类别:集中式光伏。

(五)项目名称:七棵树光伏发电项目建设业主优选工作

1.项目编号:HHZB20260052

2.项目规模:拟装机容量为5.5万千瓦。

3.项目计划投资:22000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县面甸镇。

6.项目类别:集中式光伏。

(六)项目名称:南庄光伏发电项目(三期)建设业主优选工作

1.项目编号:HHZB20260053

2.项目规模:拟装机容量为4万千瓦。

3.项目计划投资:16000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县南庄镇。

6.项目类别:集中式光伏。

(七)项目名称:红田光伏发电项目(二期)建设业主优选工作

1.项目编号:HHZB20260054

2.项目规模:拟装机容量为6万千瓦。

3.项目计划投资:24000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县面甸镇、岔科镇。

6.项目类别:集中式光伏。

(八)项目名称:白石岩风电场(一期)建设业主优选工作

1.项目编号:HHZB20260055

2.项目规模:拟装机容量为7万千瓦。

3.项目计划投资:31500万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于个旧市鸡街镇、锡城街道、老厂镇。

6.项目类别:集中式风电。

(九)项目名称:白石岩风电场(二期)建设业主优选工作

1.项目编号:HHZB20260056

2.项目规模:拟装机容量为5.5万千瓦。

3.项目计划投资:24750万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于个旧市贾沙乡、鸡街镇。

6.项目类别:集中式风电。

(十)项目名称:莲花山风电场(三期)建设业主优选工作

1.项目编号:HHZB20260057

2.项目规模:拟装机容量为7.5万千瓦。

3.项目计划投资:33750万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于个旧市卡房镇。

6.项目类别:集中式风电。

(十一)项目名称:马者哨风电场建设业主优选工作

1.项目编号:HHZB20260058

2.项目规模:拟装机容量为10万千瓦。

3.项目计划投资:45000万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于开远市中和营镇、碑格乡。

6.项目类别:集中式风电。

(十二)项目名称:冷泉风电场(一期)建设业主优选工作

1.项目编号:HHZB20260059

2.项目规模:拟装机容量为7.7万千瓦。

3.项目计划投资:34650万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市鸣鹫镇。

6.项目类别:集中式风电。

(十三)项目名称:冷泉风电场(二期)建设业主优选工作

1.项目编号:HHZB20260060

2.项目规模:拟装机容量为16.8万千瓦。

3.项目计划投资:75600万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市西北勒乡、鸣鹫镇。

6.项目类别:集中式风电。

(十四)项目名称:朵古风电场(二期)建设业主优选工作

1.项目编号:HHZB20260061

2.项目规模:拟装机容量为5万千瓦。

3.项目计划投资:22500万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市西北勒乡。

6.项目类别:集中式风电。

(十五)项目名称:蚂蚁山风电场建设业主优选工作

1.项目编号:HHZB20260062

2.项目规模:拟装机容量为10万千瓦。

3.项目计划投资:45000万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县利民乡、曲江镇。

6.项目类别:集中式风电。

(十六)项目名称:南庄风电场建设业主优选工作

1.项目编号:HHZB20260063

2.项目规模:拟装机容量为1.875万千瓦。

3.项目计划投资:8437.5万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县南庄镇、面甸镇。

6.项目类别:集中式风电。

(十七)项目名称:斐龙村风电场建设业主优选工作

1.项目编号:HHZB20260064

2.项目规模:拟装机容量为7.6万千瓦。

3.项目计划投资:34200万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于石屏县宝秀镇。

6.项目类别:集中式风电。

(十八)项目名称:砚瓦山风电场建设业主优选工作

1.项目编号:HHZB20260065

2.项目规模:拟装机容量为6.6万千瓦。

3.项目计划投资:29700万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于石屏县异龙镇。

6.项目类别:集中式风电。

(十九)项目名称:弥勒西风电场(三期)建设业主优选工作

1.项目编号:HHZB20260066

2.项目规模:拟装机容量为8.75万千瓦。

3.项目计划投资:39375万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市西二镇。

6.项目类别:集中式风电。

(二十)项目名称:太平风电场建设业主优选工作

1.项目编号:HHZB20260067

2.项目规模:拟装机容量为7.5万千瓦。

3.项目计划投资:33750万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市太平街道。

6.项目类别:集中式风电。

(二十一)项目名称:齐格风电场建设业主优选工作

1.项目编号:HHZB20260068

2.项目规模:拟装机容量为8万千瓦。

3.项目计划投资:36000万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市朋普镇。

6.项目类别:集中式风电。

(二十二)项目名称:己白风电场建设业主优选工作

1.项目编号:HHZB20260069

2.项目规模:拟装机容量为5.7万千瓦。

3.项目计划投资:25650万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市巡检司镇、开远市乐白道街道办事处。

6.项目类别:集中式风电。

(二十三)项目名称:业租光伏发电项目建设业主优选工作

1.项目编号:HHZB20260083

2.项目规模:拟装机容量为2.5万千瓦。

3.项目计划投资:10000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县青龙镇。

6.项目类别:集中式光伏。

(二十四)项目名称:草海子光伏发电项目建设业主优选工作

1.项目编号:HHZB20260084

2.项目规模:拟装机容量为9万千瓦。

3.项目计划投资:36000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于建水县临安镇、青龙镇。

6.项目类别:集中式光伏。

(二十五)项目名称:克租光伏发电项目建设业主优选工作

1.项目编号:HHZB20260085

2.项目规模:拟装机容量为7万千瓦。

3.项目计划投资:28000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市巡检司镇。

6.项目类别:集中式光伏。

(二十六)项目名称:舍山光伏发电项目建设业主优选工作

1.项目编号:HHZB20260086

2.项目规模:拟装机容量为6.5万千瓦。

3.项目计划投资:26000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市巡检司镇。

6.项目类别:集中式光伏。

(二十七)项目名称:坡头光伏发电项目建设业主优选工作

1.项目编号:HHZB20260086

2.项目规模:拟装机容量为6万千瓦。

3.项目计划投资:24000万元。

4.项目规划建设期限:按云发改能源〔2023〕264号、云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于元阳县南沙镇。

6.项目类别:集中式光伏。

(二十八)项目名称:老座基风电场建设业主优选工作

1.项目编号:HHZB20260087

2.项目规模:拟装机容量为6万千瓦。

3.项目计划投资:27000万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市冷泉镇。

6.项目类别:集中式风电。

(二十九)项目名称:他期口风电场建设业主优选工作

1.项目编号:HHZB20260088

2.项目规模:拟装机容量为10万千瓦。

3.项目计划投资:45000万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市西北勒乡、鸣鹫镇。

6.项目类别:集中式风电。

(三十)项目名称:卢金山风电场建设业主优选工作

1.项目编号:HHZB20260089

2.项目规模:拟装机容量为5.5万千瓦。

3.项目计划投资:24750万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于蒙自市文萃街道、冷泉镇。

6.项目类别:集中式风电。

(三十一)项目名称:大牛风电场(三期)建设业主优选工作

1.项目编号:HHZB20260090

2.项目规模:拟装机容量为5.625万千瓦。

3.项目计划投资:25312.5万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于石屏县牛街镇。

6.项目类别:集中式风电。

(三十二)项目名称:梁冲风电场建设业主优选工作

1.项目编号:HHZB20260091

2.项目规模:拟装机容量为4.5万千瓦。

3.项目计划投资:20250万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于石屏县龙武镇。

6.项目类别:集中式风电。

(三十三)项目名称:麟马风电场建设业主优选工作

1.项目编号:HHZB20260093

2.项目规模:拟装机容量为3.75万千瓦。

3.项目计划投资:16875万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市西三镇。

6.项目类别:集中式风电。

(三十四)项目名称:绿水塘风电场建设业主优选工作

1.项目编号:HHZB20260094

2.项目规模:拟装机容量为5.5万千瓦。

3.项目计划投资:24750万元。

4.项目规划建设期限:按云能源新能〔2025〕287号文规定的建设期限执行。

5.项目地址:位于弥勒市朋普镇。

6.项目类别:集中式风电。

通过本次优选工作,34个项目中选的建设业主分别负责红河州列入云南省2025年第三批新能源项目建设清单的34个项目的开发直至并网投产的全部资金筹措、项目建设相关的全部投资费用,确保建设开发的新能源项目顺利并网投产,以及项目并网、运营、维护管理等后续相关工作。

二、报名企业资格要求

(一)资格要求。在中华人民共和国境内注册,具有独立承担民事责任能力的法人或其他组织,提供有效的《营业执照》或其他组织相关证明文件。

(二)在人员、经验、资金、设备等方面具有相应的能力。

(三)财务要求。具有良好的商业信誉和健全的财务会计制度,提供2022年至2024年经会计师事务所或第三方审计机构审计后出具的年度财务审计报告和财务报表(应包括资产负债表、利润表、现金流量表),财务审计报告须按“财办〔2022〕32号”“财会〔2023〕15号”文件要求在注册会计师行业统一监管平台报备并赋予验证码。新成立的公司(成立不足1年)提交成立至今的财务报表(资产负债表、利润表、现金流量表)或银行资信证明。(报名企业若为联合体,本项由牵头人提供。)

(四)2025年7月至今任意连续3个月缴纳税收的凭据及缴纳社会保险证明材料;如依法免税或不需要缴纳社会保障资金的单位,应提供相应文件证明其依法免税或不需要缴纳社会保障资金。2025年7月至今新成立的公司本项可不提供。(报名企业若为联合体,本项由牵头人提供。)

(五)信誉要求:

1.报名企业在“信用中国”网站(www.creditchina.gov.cn)未被列入失信被执行人、重大税收违法失信主体且在“中国政府采购网”(www.ccgp.gov.cn)没有政府采购严重违法失信行为记录(被禁止在一定期限内参加政府采购活动但期限届满的除外),信用查询截止时间:本通知发布之日起至响应文件递交截止时间(查询结果以代理机构会议当天查询结果为准)。被列入失信联合惩戒企业名单、存在倒卖指标等违法行为、被限制参加云南省新能源资源开发的企业不得参与市场化竞争配置。

2.2022年至今在经营活动中没有重大违法记录(重大违法记录是指报名企业因违法经营受到刑事处罚或者责令停产停业、吊销许可证或者执照等行政处罚)。

(六)参与本次优选工作的报名企业,单位负责人为同一人或者存在控股、管理关系的不同单位,不得同时参加同一项目的优选工作。

(七)资源配置接受联合体参与,联合体成员数量不得超过三家。联合体各方签订联合体协议书后,不得再以自己名义单独参与同一项目优选工作,也不得组成或参加其他联合体参与同一项目优选工作。

三、资格审查方式

本次优选工作采用资格后审的方式进行资格审查,只有资格后审合格的报名企业才能进入评测评分环节。

四、《响应文件制作须知》的获取

(一)获取时间:2026年3月12日至2026年3月16日,每日8时至11时30分,14时至17时30分(北京时间,法定节假日除外)。

(二)地点:红河州建设工程招标有限公司(红河州蒙自市护国路1号红建佳苑商网6号)。

(三)获取方式:现场获取。凡有意参加本次优选工作的企业,请于2026年3月12日至2026年3月16日(北京时间,法定节假日除外),每日8时至11时30分,14时至17时30分(北京时间,法定节假日除外),持法定代表人身份证明书原件;法定代表人授权委托书原件、授权委托人在本单位缴纳社保(养老保险)证明材料(加盖单位公章)或提供可供扫码核验社保缴纳情况的二维码、授权委托人的身份证原件到红河州建设工程招标有限公司(红河州蒙自市护国路1号红建佳苑商网6号)获取《响应文件制作须知》(注:以上证明材料按顺序制作一套彩色复印件留存,原件与复印件核对无误后退还,资料不齐全或不符合要求的不予受理。)

(四)《响应文件制作须知》每份售价¥600.00元,售后不退。

五、响应文件递交

(一)响应文件的递交时间

项目(一)至项目(二十二)响应文件递交时间:2026年3月19日8时至9时。

项目(二十三)至项目(三十四)响应文件递交时间:2026年3月20日8时至9时。

(二)响应文件递交的截止时间

项目(一)至项目(二十二)响应文件递交截止时间:2026年3月19日9时。

项目(二十三)至项目(三十四)响应文件递交截止时间:2026年3月20日9时。

(三)响应文件递交地点

红河州建设工程招标有限公司(红河州蒙自市护国路1号红建佳苑商网8号2楼会议室)。

(四)逾期送达或未送达指定递交地点的响应文件,将被拒收。

六、优选评测会议时间、地点

(一)优选评测会议时间

项目(一)至项目(二十二)优选评测会议时间:2026年3月19日9时。

项目(二十三)至项目(三十四)优选评测会议时间:2026年3月20日9时。

(二)会议地点

红河州建设工程招标有限公司(红河州蒙自市护国路1号红建佳苑商网8号2楼会议室)。

七、发布媒介

本通知在红河州人民政府门户网站(www.hh.gov.cn)发布。

八、联系方式

委托人:红河州能源局

联系人:潘淳

电 话:0873-3900760

代理机构:红河州建设工程招标有限公司

联系人:侯建伟

项目负责人:葛妍麟

电 话:0873-3038448

附件:1.法定代表人身份证明书

         2.法定代表人授权委托书

2026年3月11日

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

云南:675MW光伏项目开展竞争配置!来源:智汇光伏 发布时间:2026-11-10 09:07:46

云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。

衡东县白莲镇80MW茶光互补光伏发电项目110kV送出工程开工来源:湖南能源集团发展股份有限公司 发布时间:2026-11-09 10:11:25

10月29日,衡东县白莲镇80MW茶光互补光伏发电项目配套的110kV送出工程正式开工,首项施工内容为32号杆塔基础建设。该项目位于白莲镇鲤鱼村与小初村,采用“茶光互补”复合开发模式,规划总装机容量80MW,属全额上网的集中式光伏电站,接入电压等级为110kV。送出工程线路全长20.1公里,共设62基杆塔,是保障光伏电力顺利并网消纳的关键基础设施。小初公司、湘投电力、监理及分包单位等参建方共同参与开工仪式,并承诺严格落实安全管控、生态保护和质量监管要求,协同推进施工进度,确保线路如期建成投运,为项目整体并网提供坚实支撑。(199字)

京能集团:获吉电入京配套4GW风、光项目指标!来源:京能集团 发布时间:2026-11-06 08:10:53

11月3日,吉林省能源局下达“吉电入京”工程配套新能源项目建设指标,京能集团获得400万千瓦(即4GW)风光项目开发权。该工程依托一条全长超1000公里、途经吉林至北京六省市的±800千伏特高压直流输电通道,计划2029年建成投运,实现吉黑两省清洁电力直送北京。配套新能源项目包括白城235万千瓦风电与65万千瓦光伏、松原100万千瓦光伏,形成风光互补、多能协同格局;同步规划建设电网接入、配套储能及送出通道等支撑工程。京能集团已于2023年12月成立京能松辽能源(吉林)公司负责推进,并于11月2日启动火电调峰项目设计招标。后续将加快黑龙江区域指标落地,严控生态环保与建设质量,力争项目早日开工、建成并网。

贵州下发628MW风、光项目指标,中能建、国家电投入选来源:贵州省能源局 发布时间:2026-11-06 07:28:01

贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

重庆首瑞建设:获云南200MW光伏项目指标来源:智汇光伏 发布时间:2026-11-05 09:34:44

重庆首瑞建设(集团)有限公司近日成功中标云南省昭通市鲁甸县两个光伏发电项目投资主体资格,分别为李家山光伏项目和龙头山光伏项目(二期),各规划建设10万千瓦装机容量,合计20万千瓦(200MW)。两项目均位于鲁甸县境内,建设内容包括光伏电站本体及配套工程。根据招标要求,项目须在开工后8个月内具备投产条件,并于开工之日起1年内实现全容量并网。此次中标标志着重庆首瑞建设正式进入云南新能源投资开发领域,是其拓展西南地区清洁能源业务的重要进展。(198字)

光伏发电可制氢!国内最大光氢储项目迎新进展来源:紫牛新闻 发布时间:2026-11-02 09:24:48

2026年10月28日,国内规模最大的“光氢储一体化”示范项目——国华如东项目取得关键进展:光伏板块实现全容量并网,累计上网电量超7.5亿千瓦时;配套的60兆瓦/120兆瓦时电网侧储能电站已投运,制氢设施正加紧建设。该项目位于江苏南通如东豫东垦区,是国家第三批沙戈荒大基地项目之一,首创融合光伏发电、绿电制氢、储能调节与滨海生态治理于一体。其运行机制强调柔性协同:光伏富余电力优先存入储能或用于制氢,高峰时段则由储能放电支撑电网、制氢负荷主动让电,实现“谷时制氢、峰时送电”。项目配置400兆瓦光伏、60兆瓦储能及制氢系统,建成后将显著提升如东830万千瓦新能源装机的绿电消纳能力,助力沿海新型电力系统建设。(198字)

云南楚雄州2.2GW新能源项目启动竞配来源:楚雄州发展和改革委员会 发布时间:2026-11-02 09:19:14

10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。

风、光项目也可获容量电费!山东发电侧可靠容量补偿方案征求意见!来源:山东发改委 发布时间:2026-11-02 09:08:29

山东省发改委于2026年10月15日发布《山东省发电侧可靠容量补偿实施细则(征求意见稿)》,旨在贯彻落实国家发改委、国家能源局关于完善发电侧容量电价机制的政策要求(发改价格〔2026〕114号)。该细则拟建立覆盖风能、太阳能等可再生能源项目的可靠容量补偿机制,明确其在保障电力系统安全稳定运行中所贡献的可用容量可获得相应容量电费补偿。此举标志着山东将风电、光伏等波动性电源纳入容量补偿体系,推动多元电源协同参与系统可靠性建设。文件面向社会公开征求意见,截止时间为2026年11月15日,公众可通过电话或电子邮件向省发改委价格处反馈建议。(198字)

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)
