吉林机制电价竞价结果:光伏0.334元/度、风电0.25元/度,机制电量40.5亿度

来源:新能源云发布时间:2025-12-19 10:59:16

12月19日,国网新能源云公示吉林省风、光项目机制电价竞价结果,1164个项目入围。

根据公示,光伏入围机制电量276165.506兆瓦时,机制电价334.000元/兆瓦时,入围项目1141个;风电项目入围机制电量3775590.450兆瓦时,机制电价250.000元/兆瓦时,入围项目23个。

根据,本次竞价主体为2025年6月1日-2026年12月31日全容量投产的新能源项目。按风电、光伏两个类别,分类组织竞价、出清。风电、光伏竞价申报充足率均为125%。

电量规模:机制电量年度总规模为45.76亿千瓦时,其中,风电38.62亿千瓦时,光伏7.14亿千瓦时。

单个项目上网电量申报上限为该项目年度总上网电量的85%。计算方法为:申报电量上限=项目核准(备案)容量×吉林省近三年该类型电站平均利用小时数×(1-吉林省近三年该类型电站平均厂用电率)×85%。

竞价上下限:风电、光伏竞价上限均为334元/兆瓦时,竞价下限均为150元/兆瓦时。

执行期限:未投产项目自承诺投产日期次月起执行12年;已投产项目自竞价结果公布日次月起执行12年。

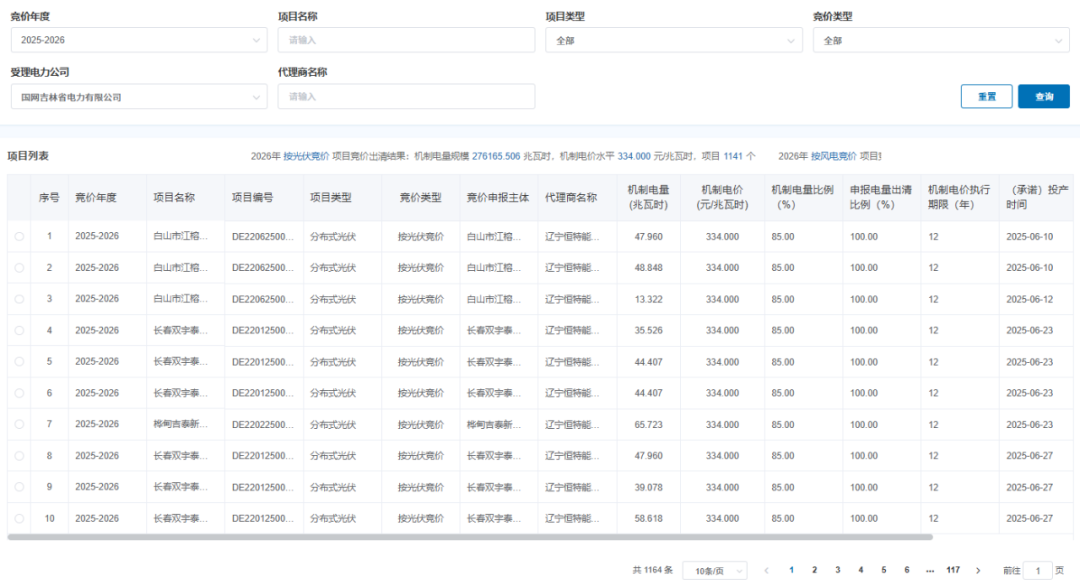

具体见下:

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.93元/W!广西南宁2.44MWp分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-20 09:40:24

广西华润五丰(南宁)食品交易中心一期2.44MWp分布式光伏发电EPC项目近日完成招标并公示中标结果。该项目由广西华润能源科技有限公司作为招标人,选址于广西南宁市,总装机容量为2.44兆瓦峰值(MWp),采用设计—采购—施工(EPC)总承包模式建设。经公开招标,智诚建科设计有限公司成功中标,中标金额为714.92万元,折合单价约2.93元/瓦(W)。该价格反映了当前分布式光伏EPC市场的工程造价水平,项目建成后将为食品交易中心提供清洁能源支持,助力区域绿色低碳发展。

10月26日申报截止!广东启动2026年机制竞价来源:广东电力交易中心 发布时间:2026-10-20 09:37:45

广东电力交易中心于10月19日发布通知,正式启动2026年新能源项目机制电价竞价交易工作。本次竞价面向纳入广东省新能源发展相关规划、具备并网条件且拟参与市场化交易的新能源发电项目,旨在通过竞争性方式确定其执行的机制电价,推动新能源电量有序进入电力市场。通知明确,市场主体需在10月26日前完成申报,后续将按程序组织竞价、公示结果并签订相关合同。此次竞价是落实国家及广东省关于深化电力市场化改革、完善新能源价格形成机制部署的重要举措,有助于提升新能源消纳能力与市场竞争力,支撑全省能源结构绿色低碳转型。

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

三峡能源:金秋十月,新能源建设正当时!来源:中国三峡能源 发布时间:2026-10-19 06:54:15

金秋十月,三峡能源8大新能源项目在全国多地同步攻坚:广西天峨风电、田东农光互补,江西长胜光伏,云南弥勒西扩建风电,湖南凤凰风电,贵州册亨、安龙风电,宁夏中泰及浙江钱塘风电项目齐头并进,全力冲刺全容量并网。项目总装机超160万千瓦,年发电量超30亿千瓦时,年减排二氧化碳超300万吨,绿色动能澎湃涌动。

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。

福建启动机制电价竞价:电价上限0.39元/度,电量83.6亿度!来源:福建省发展和改革委员会 发布时间:2026-10-16 08:48:26

福建省于10月15日启动2026年新能源增量项目机制电价竞价工作,面向2025年6月1日至2027年12月31日期间全容量并网或计划并网、且未参与过类似机制的新能源项目(不含2025年1月27日前已竞配的海上风电项目)。本次竞价总电量规模为83.6亿千瓦时,电价申报上限为390元/兆瓦时(即0.39元/千瓦时),下限为160元/兆瓦时;要求申报电量充足率达125%,单个项目申报电量不得超过其对应机制电量的90%。中选项目将执行为期12年的固定机制电价。该机制旨在统筹新能源消纳与合理收益,推动新增可再生能源项目有序入市。

福建省2026年新能源增量项目竞价启动来源:福建省发展和改革委员会 发布时间:2026-10-15 13:55:31

福建省于2026年正式启动新能源增量项目市场化竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间已建成或计划建成并网、且未参与过同类机制的新能源项目(不含2025年1月27日前已配置的海上风电项目),允许分布式项目委托代理参与。竞价不区分技术类型,总机制电量规模为83.6亿千瓦时,申报电价区间为160.0—390.0元/兆瓦时,申报充足率为125%,单个项目电量申报上限为90%,执行期为12年。此举旨在落实《福建省深化新能源上网电价市场化改革实施方案》,推动新能源高质量发展。(198字)

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

2.74元/W!福建104MW渔光互补光伏电站EPC中标结果公示来源:光伏盒子 发布时间:2026-10-15 06:59:01

福建诏安四都80MW渔光互补光伏项目EPC中标揭晓:中国能建浙江院与中交路建广东公司联合体以2.86亿元(2.74元/W)中标。项目位于漳州诏安县,交流侧80MW,直流侧超104MWp,属典型“水上发电、水下养殖”复合开发模式。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

2.32元/W!云南红河7MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-10-14 10:40:51

本文介绍了云南红河7MW分布式光伏EPC总承包项目的中标结果及工程概况。项目由云能(红河)发电有限公司招标,选址于云南省开远市灵泉街道灰场,占地约4.69公顷。中标单位为中国能源建设集团云南火电建设有限公司(联合云南恺远工程设计有限公司),中标金额1647.41万元,折合单价约2.32元/瓦。项目采用N型单晶硅组件,直流侧装机容量7.096MWp,交流侧5.7MW;配置双立柱固定支架、352个组串、19台300kW组串式逆变器及2台10kV升压箱变,通过架空线与电缆接入红河电厂厂用电系统,实现“自发自用”。电站设计寿命为25年。
