湖南机制电价竞价结果:光伏0.375元/度、风电0.33元/度;机制电量32.76亿度

来源:新能源云发布时间:2025-12-11 17:21:06

12月11日,湖南省机制电价竞价结果公示,光伏机制电价为0.375元/度,风电机制电价为0.33元/度。

根据竞价结果,光伏机制电量为757985576度,入围项目6190个,其中集中式光伏仅6个;风电共20个项目入围,机制电量为2518000000度。

根据竞价文件,新增纳入机制电价竞价范围的电量规模为33.76亿千瓦时(按全年计算,下同)。其中,风电25.18亿千瓦时、光伏8.58亿千瓦时。按风电、光伏两个项目组,分别组织竞价、出清。竞价主体为2025年6月1日至2026年12月31日全容量投产的风电、光伏项目。

单个项目机制电量比例上限为80%;风电、光伏竞价上限均为0.38元/千瓦时,竞价下限均为0.26元/千瓦时。

风电、光伏机制电价执行期限均为10年,风电、光伏竞价申报充足率下限均为125%。

从机制电量使用情况来看,光伏机制电量未使用完,风电机制电量则100%使用。从价格来看, 光伏基本贴近价格上限,但据燃煤标杆价仍有15.6%的降幅。

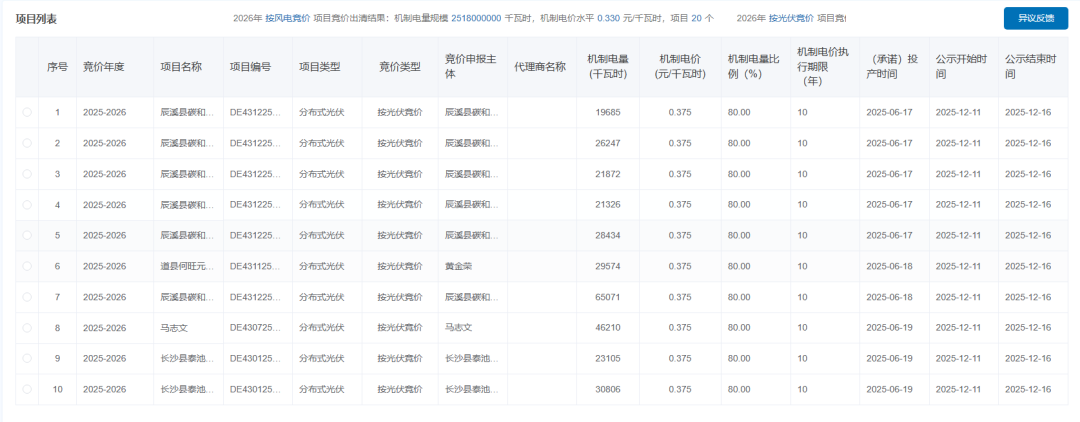

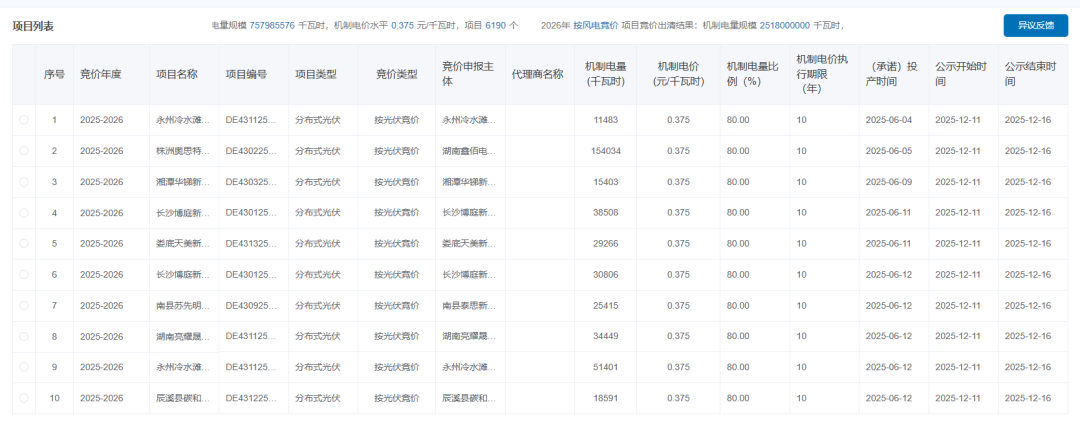

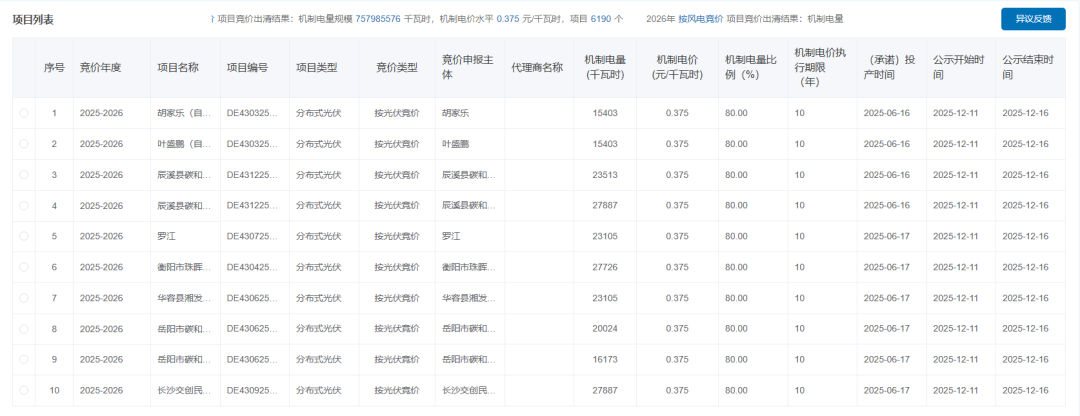

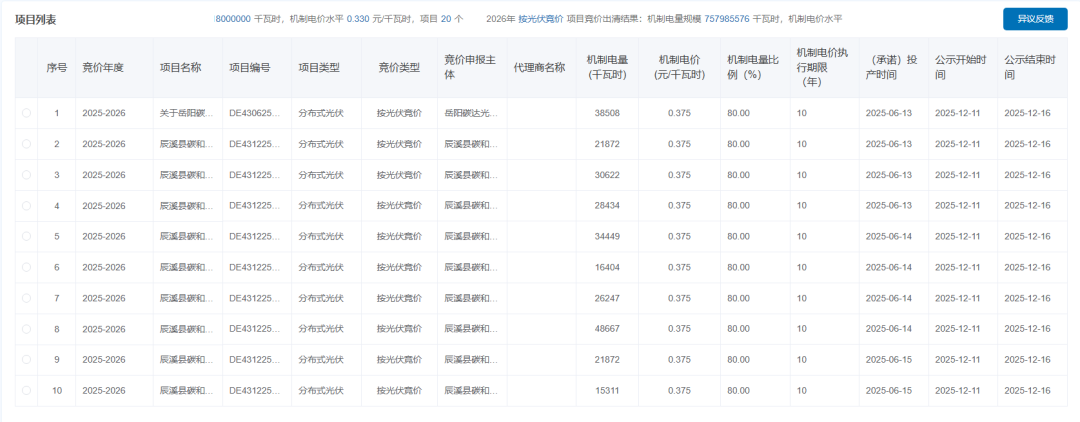

具体项目清单如下:





责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。

福建启动机制电价竞价:电价上限0.39元/度,电量83.6亿度!来源:福建省发展和改革委员会 发布时间:2026-10-16 08:48:26

福建省于10月15日启动2026年新能源增量项目机制电价竞价工作,面向2025年6月1日至2027年12月31日期间全容量并网或计划并网、且未参与过类似机制的新能源项目(不含2025年1月27日前已竞配的海上风电项目)。本次竞价总电量规模为83.6亿千瓦时,电价申报上限为390元/兆瓦时(即0.39元/千瓦时),下限为160元/兆瓦时;要求申报电量充足率达125%,单个项目申报电量不得超过其对应机制电量的90%。中选项目将执行为期12年的固定机制电价。该机制旨在统筹新能源消纳与合理收益,推动新增可再生能源项目有序入市。

福建省2026年新能源增量项目竞价启动来源:福建省发展和改革委员会 发布时间:2026-10-15 13:55:31

福建省于2026年正式启动新能源增量项目市场化竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间已建成或计划建成并网、且未参与过同类机制的新能源项目(不含2025年1月27日前已配置的海上风电项目),允许分布式项目委托代理参与。竞价不区分技术类型,总机制电量规模为83.6亿千瓦时,申报电价区间为160.0—390.0元/兆瓦时,申报充足率为125%,单个项目电量申报上限为90%,执行期为12年。此举旨在落实《福建省深化新能源上网电价市场化改革实施方案》,推动新能源高质量发展。(198字)

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

2.74元/W!福建104MW渔光互补光伏电站EPC中标结果公示来源:光伏盒子 发布时间:2026-10-15 06:59:01

福建诏安四都80MW渔光互补光伏项目EPC中标揭晓:中国能建浙江院与中交路建广东公司联合体以2.86亿元(2.74元/W)中标。项目位于漳州诏安县,交流侧80MW,直流侧超104MWp,属典型“水上发电、水下养殖”复合开发模式。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

2.32元/W!云南红河7MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-10-14 10:40:51

本文介绍了云南红河7MW分布式光伏EPC总承包项目的中标结果及工程概况。项目由云能(红河)发电有限公司招标,选址于云南省开远市灵泉街道灰场,占地约4.69公顷。中标单位为中国能源建设集团云南火电建设有限公司(联合云南恺远工程设计有限公司),中标金额1647.41万元,折合单价约2.32元/瓦。项目采用N型单晶硅组件,直流侧装机容量7.096MWp,交流侧5.7MW;配置双立柱固定支架、352个组串、19台300kW组串式逆变器及2台10kV升压箱变,通过架空线与电缆接入红河电厂厂用电系统,实现“自发自用”。电站设计寿命为25年。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

2.57元/W!陕西2.8MW分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-12 06:10:40

本文介绍了陕西丝路轨道交通产业园一期屋顶分布式光伏项目EPC中标结果的公示信息。该项目由西安经发绿能科技发展有限责任公司招标,建设地点为园区A2、A3、A5、A6厂房屋顶,总可用铺设面积约19584平方米。项目为一般工商业分布式光伏电站,直流侧装机容量约2.8MW,交流侧约2.5MW,年均理论发电量预计263.4万千瓦时,采用“自发自用、余电上网”消纳模式。中瑞和建设集团有限公司以719万元中标,折合单价约2.57元/瓦。该中标系该项目第三次招标结果,相关技术与商务要求详见正式招标文件。

超6个月未投产,3年不得竞价!新疆2027年度下半年增量新能源项目机制电价竞价预公告来源:国网新疆电力有限公司 发布时间:2026-10-12 06:04:52

新疆电力公司于10月10日发布2027年下半年增量新能源项目机制电价竞价预公告,明确面向2027年7—12月计划投产、且此前未纳入机制电价执行范围的集中式与分布式新能源项目开展竞价。参与主体包括新申报项目及前期未竞得电量但资质有效的存量项目;对已竞得2025或2026年度机制电量但延迟投产超6个月的项目,将取消其投资方未来3年内所有新能源项目的竞价资格,并作废当次入选结果。公告设严格投产履约约束:延迟不超过6个月的,仅失效对应时段电量;超期则直接取消资格。机制执行期为10年,期间项目可自愿退出,退出后不再享受机制电价。
